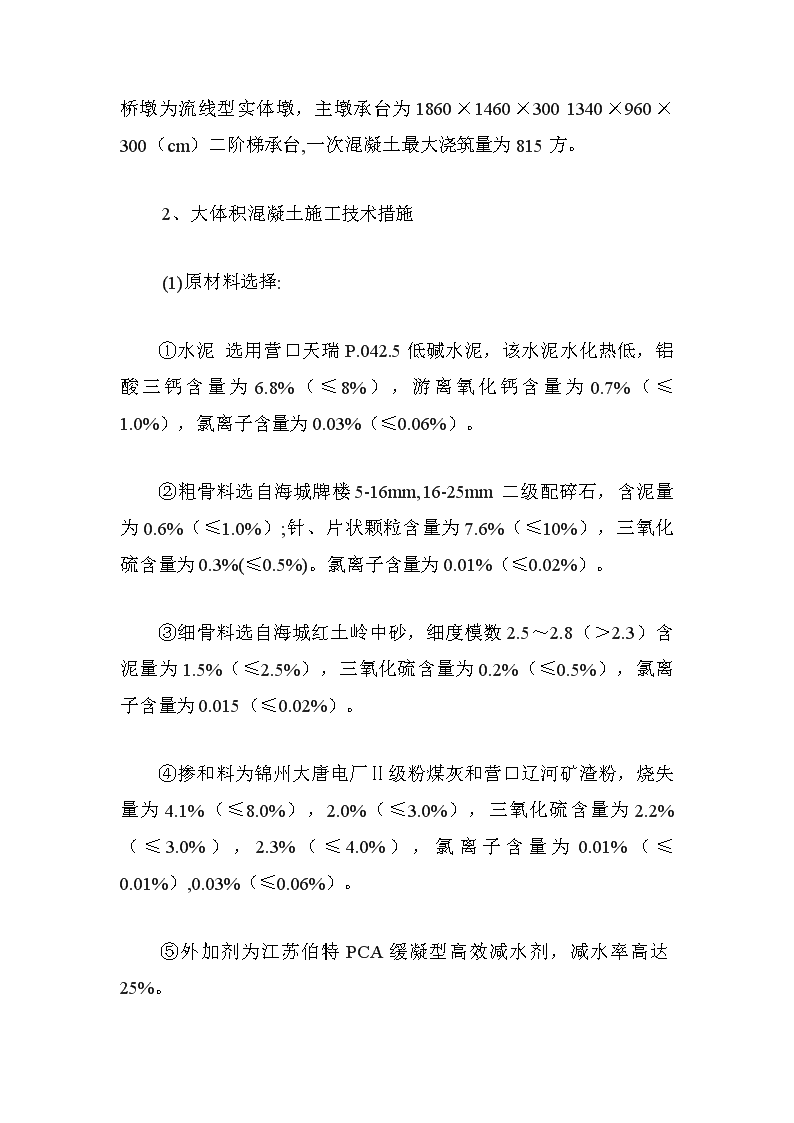

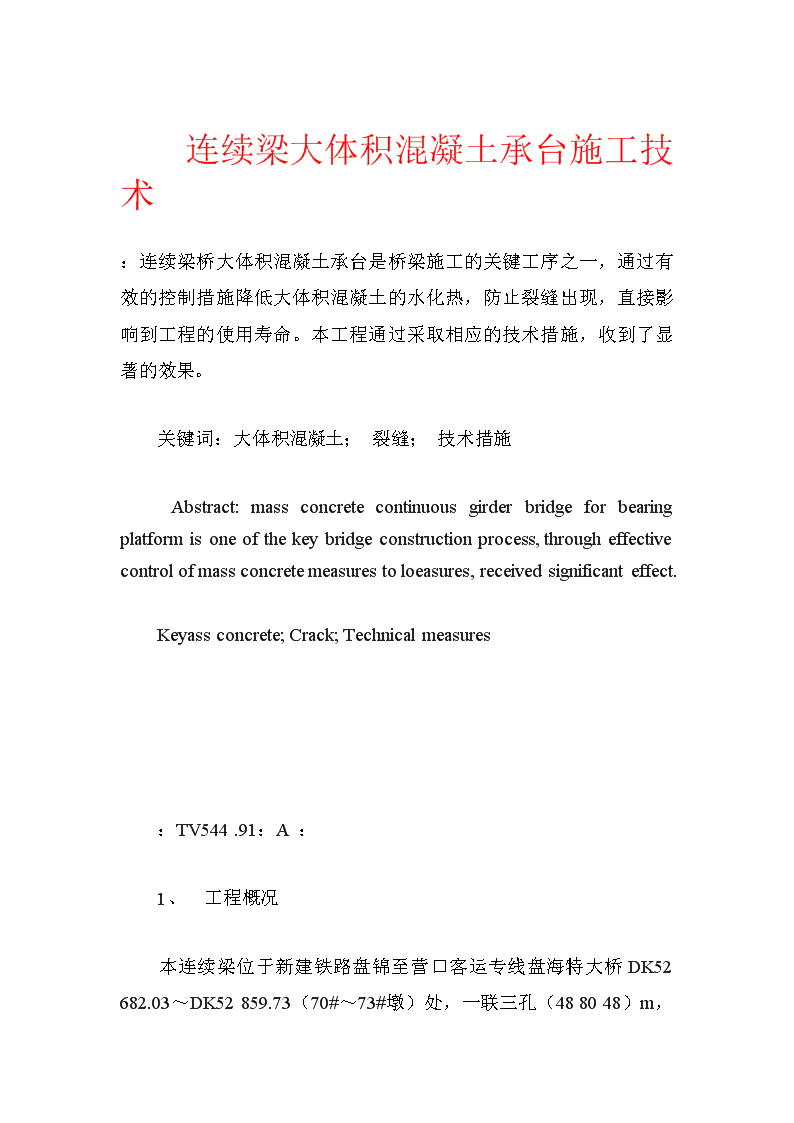

连续梁大体积混凝土承台施工技术:连续梁桥大体积混凝土承台是桥梁施工的关键工序之一,通过有效的控制措施降低大体积混凝土的水化热,防止裂缝出现,直接影响到工程的使用寿命。本工程通过采取相应的技术措施,收到了显著的效果。 关键词:大体积混凝土;裂缝;技术措施 Abstract:massconcretecontinuousgirderbridgeforbearingplatformisoneofthekeybridgeconstructionprocess,througheffectivecontrolofmassconcretemeasurestoloeasures,receivedsignificanteffect. Keyassconcrete;Crack;Technicalmeasures :TV544.91:A: 1、工程概况 本连续梁位于新建铁路盘锦至营口客运专线盘海特大桥DK52682.03~DK52859.73(70#~73#墩)处,一联三孔(4880
48)m,桥墩为流线型实体墩,主墩承台为1860×1460×3001340×960×300(cm)二阶梯承台,一次混凝土最大浇筑量为815方。 2、大体积混凝土施工技术措施 (1)原材料选择: ①水泥选用营口天瑞P.042.5低碱水泥,该水泥水化热低,铝酸三钙含量为6.8%(≤8%),游离氧化钙含量为0.7%(≤1.0%),氯离子含量为0.03%(≤0.06%)。 ②粗骨料选自海城牌楼5-16mm,16-25mm二级配碎石,含泥量为0.6%(≤1.0%);针、片状颗粒含量为7.6%(≤10%),三氧化硫含量为0.3%(≤0.5%)。氯离子含量为0.01%(≤0.02%)。 ③细骨料选自海城红土岭中砂,细度模数2.5~2.8(>2.3)含泥量为1.5%(≤2.5%),三氧化硫含量为0.2%(≤0.5%),氯离子含量为0.015(≤0.02%)。 ④掺和料为锦州大唐电厂Ⅱ级粉煤灰和营口辽河矿渣粉,烧失量为4.1%(≤8.0%),2.0%(≤3.0%),三氧化硫含量为2.2%(≤3.0%),2.3%(≤4.0%),氯离子含量为0.01%(≤0.01%),0.03%(≤0.06%)。 ⑤外加剂为江苏伯特PCA缓凝型高效减水剂,减水率高达25%。

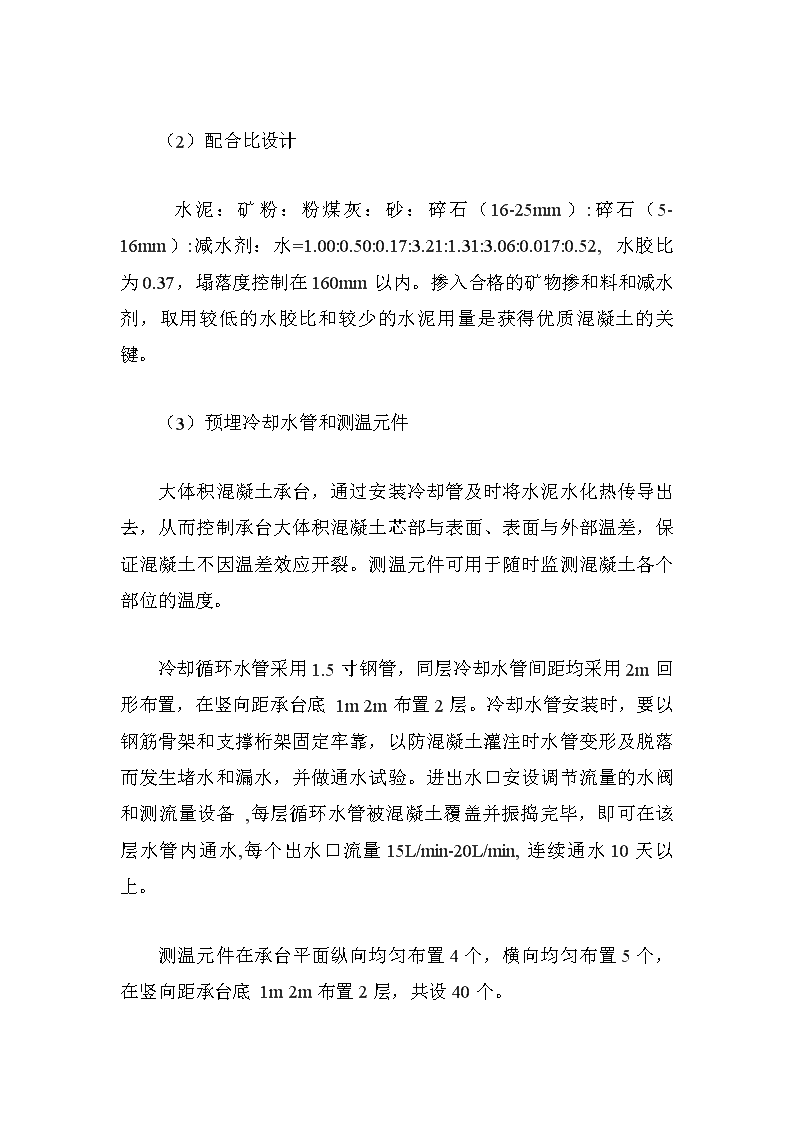

(2)配合比设计 水泥:矿粉:粉煤灰:砂:碎石(16-25mm):碎石(5-16mm):减水剂:水=1.00:0.50:0.17:3.21:1.31:3.06:0.017:0.52,水胶比为0.37,塌落度控制在160mm以内。掺入合格的矿物掺和料和减水剂,取用较低的水胶比和较少的水泥用量是获得优质混凝土的关键。 (3)预埋冷却水管和测温元件 大体积混凝土承台,通过安装冷却管及时将水泥水化热传导出去,从而控制承台大体积混凝土芯部与表面、表面与外部温差,保证混凝土不因温差效应开裂。测温元件可用于随时监测混凝土各个部位的温度。 冷却循环水管采用1.5寸钢管,同层冷却水管间距均采用2m回形布置,在竖向距承台底1m2m布置2层。冷却水管安装时,要以钢筋骨架和支撑桁架固定牢靠,以防混凝土灌注时水管变形及脱落而发生堵水和漏水,并做通水试验。进出水口安设调节流量的水阀和测流量设备,每层循环水管被混凝土覆盖并振捣完毕,即可在该层水管内通水,每个出水口流量15L/min-20L/min,连续通水10天以上。 测温元件在承台平面纵向均匀布置4个,横向均匀布置5个,在竖向距承台底1m2m布置2层,共设40个。
(3)混凝土浇筑过程中的控制措施 ①浇筑前对模板、垫层、溜槽洒水湿润处理,一方面可以降低与混凝土接触介质的温度,另一方面可防止混凝土过早失水。 ②采用分层连续浇筑法,优点是有助于混凝土均匀散热,缺点是增加了混凝土面的暴露时间,不利于混凝土结合。通过现场施工调度措施,增强搅拌能力、运输能力、振捣能力,提高浇筑速度,拟定摊铺厚度为35cm,确保在下层混凝土初凝前完成上层的浇筑和振捣。 ③混凝土振捣过程应避免重复振捣,防止过振,以混凝土停止下层,表面不冒气泡为止。 ④混凝土初凝前,应进行多次收面、压光,以表面无泌水、无浮浆为宜。 (4)混凝土养护 ①混凝土初凝后,在混凝土表面覆盖无纺土工布,24h派专人洒水保湿养护,白天阳光充足,还应加盖一层草帘,防止阳光直射。 ②每隔1~2h对管道流量、进出水温度、混凝土芯部温度、表层进行测试和记录。
施工单位:中铁十九局集团新建铁路盘营客专二标项目部编号:01 单位工程盘海特大桥(488048)m连续梁工程部位71#承台底台 日期测试记录(注:此记录根据当天测试取平均值)有无裂缝 环境温度砼表层温度砼芯部温度管道流量进水温度出水温度 2010.6.1228℃35℃49℃16L/m320℃36℃无 2010.6.1328℃40℃55℃18L/m320℃41℃无 2010.6.1427℃43℃63℃20L/m320℃55℃无 2010.6.1527℃42℃60℃20L/m320℃52℃无 2010.6.1629℃40℃57℃18L/m321℃48℃无 2010.6.1728℃38℃54℃17L/m320℃45℃无 2010.6.1827℃35℃52℃16L/m319℃42℃无
本记录表节选混凝土浇筑后7d的相关测试记录,通过记录数据可以看出,混凝土在第3-4天温度达到峰值,应加大管道流量,并应增加洒水养护的频率。混凝土芯部和表层的降温基本控制在2℃/d-3℃/d。芯部温度和表层温度差,表层温度和环境温度差基本控制在20℃以内。通过每天的观察,混凝土表面无明显裂缝,以上措施收到了不错的效果。 3、结语 大体积混凝土承台施工中的防裂问题,是大多数施工单位都会遇到的普遍问题,头疼的问题。在施工过程中,严把原材料关口,优化施工方案,合理调配资源,扎实做好每项监控工作,是本工程获得成功的关键,也是可供其他施工单位借鉴参考的。 注:文章内所有公式及图表请用PDF形式查看。
