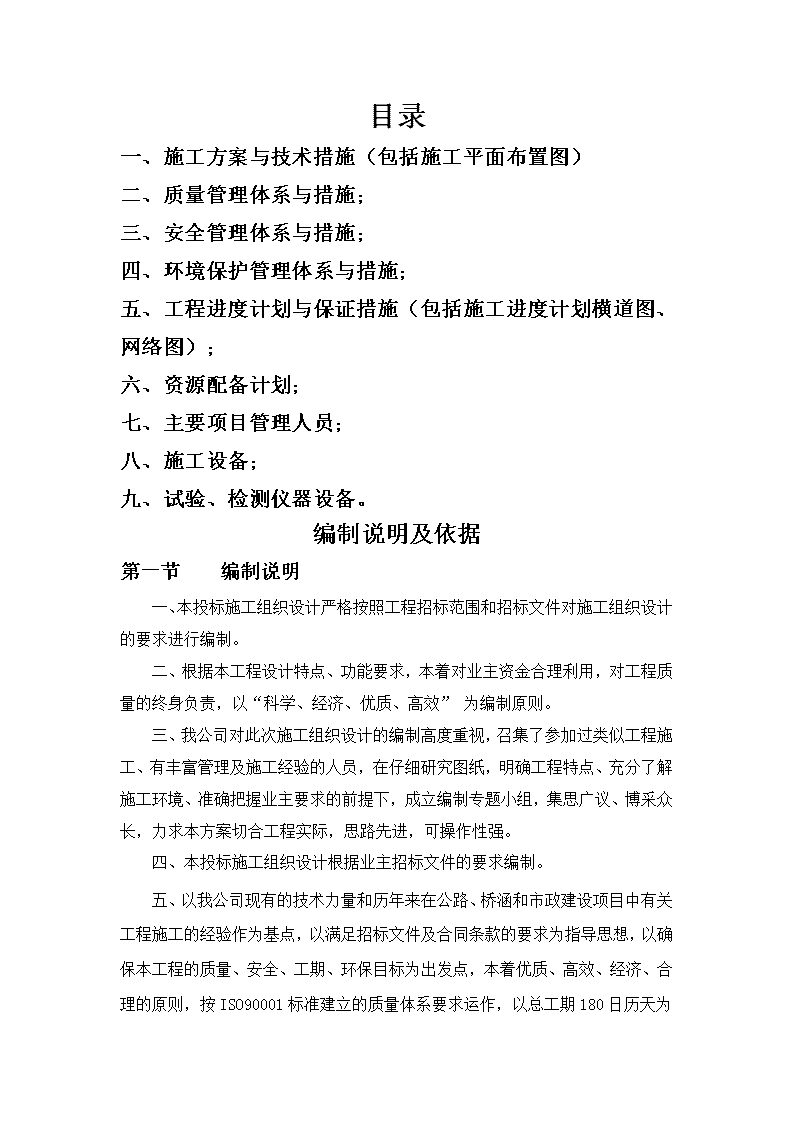

目录一、施工方案与技术措施(包括施工平面布置图)二、质量管理体系与措施;三、安全管理体系与措施;四、环境保护管理体系与措施;五、工程进度计划与保证措施(包括施工进度计划横道图、网络图);六、资源配备计划;七、主要项目管理人员;八、施工设备;九、试验、检测仪器设备。编制说明及依据第一节编制说明一、本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。二、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。三、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。 四、本投标施工组织设计根据业主招标文件的要求编制。五、以我公司现有的技术力量和历年来在公路、桥涵和市政建设项目中有关工程施工的经验作为基点,以满足招标文件及合同条款的要求为指导思想,以确保本工程的质量、安全、工期、环保目标为出发点,本着优质、高效、经济、合理的原则,按ISO90001标准建立的质量体系要求运作,以总工期180日历

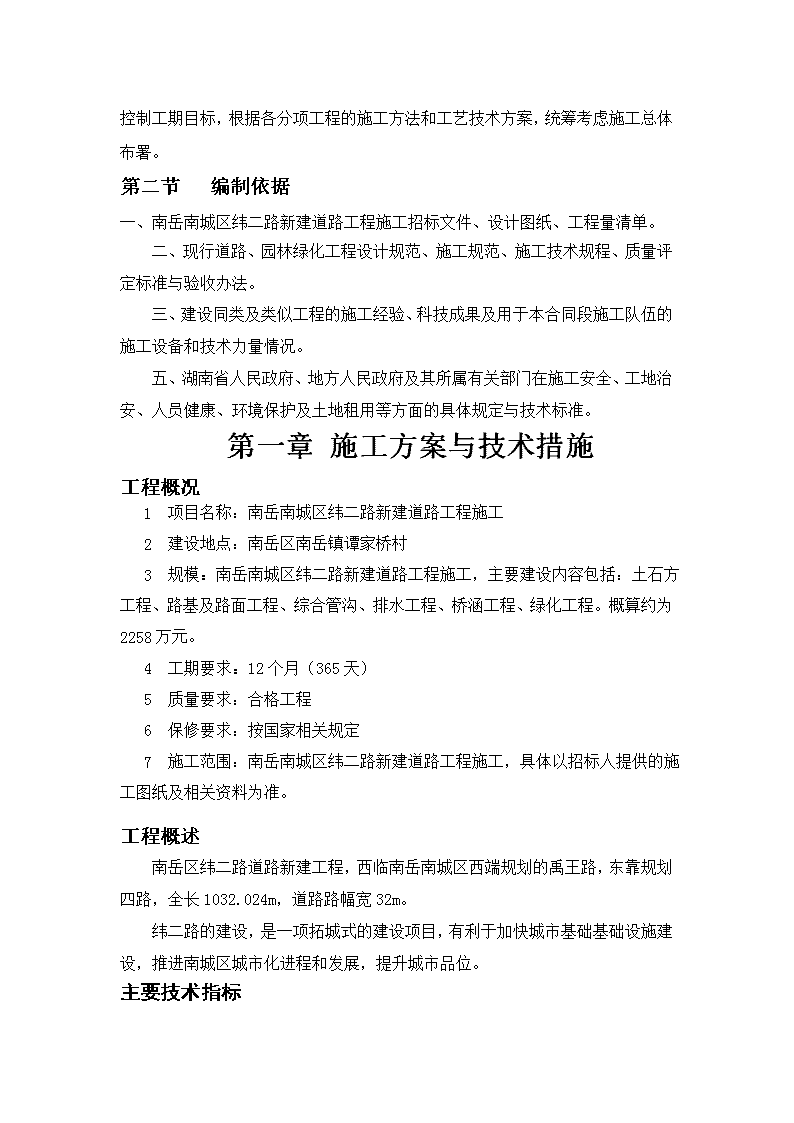

天为控制工期目标,根据各分项工程的施工方法和工艺技术方案,统筹考虑施工总体布署。第二节编制依据一、南岳南城区纬二路新建道路工程施工招标文件、设计图纸、工程量清单。二、现行道路、园林绿化工程设计规范、施工规范、施工技术规程、质量评定标准与验收办法。三、建设同类及类似工程的施工经验、科技成果及用于本合同段施工队伍的施工设备和技术力量情况。五、湖南省人民政府、地方人民政府及其所属有关部门在施工安全、工地治安、人员健康、环境保护及土地租用等方面的具体规定与技术标准。第一章施工方案与技术措施工程概况1项目名称:南岳南城区纬二路新建道路工程施工2建设地点:南岳区南岳镇谭家桥村3规模:南岳南城区纬二路新建道路工程施工,主要建设内容包括:土石方工程、路基及路面工程、综合管沟、排水工程、桥涵工程、绿化工程。概算约为2258万元。4工期要求:12个月(365天)5质量要求:合格工程6保修要求:按国家相关规定7施工范围:南岳南城区纬二路新建道路工程施工,具体以招标人提供的施工图纸及相关资料为准。工程概述南岳区纬二路道路新建工程,西临南岳南城区西端规划的禹王路,东靠规划四路,全长1032.024m,道路路幅宽32m。纬二路的建设,是一项拓城式的建设项目,有利于加快城市基础基础设施建设,推进南城区城市化进程和发展,提升城市品位。主要技术指标

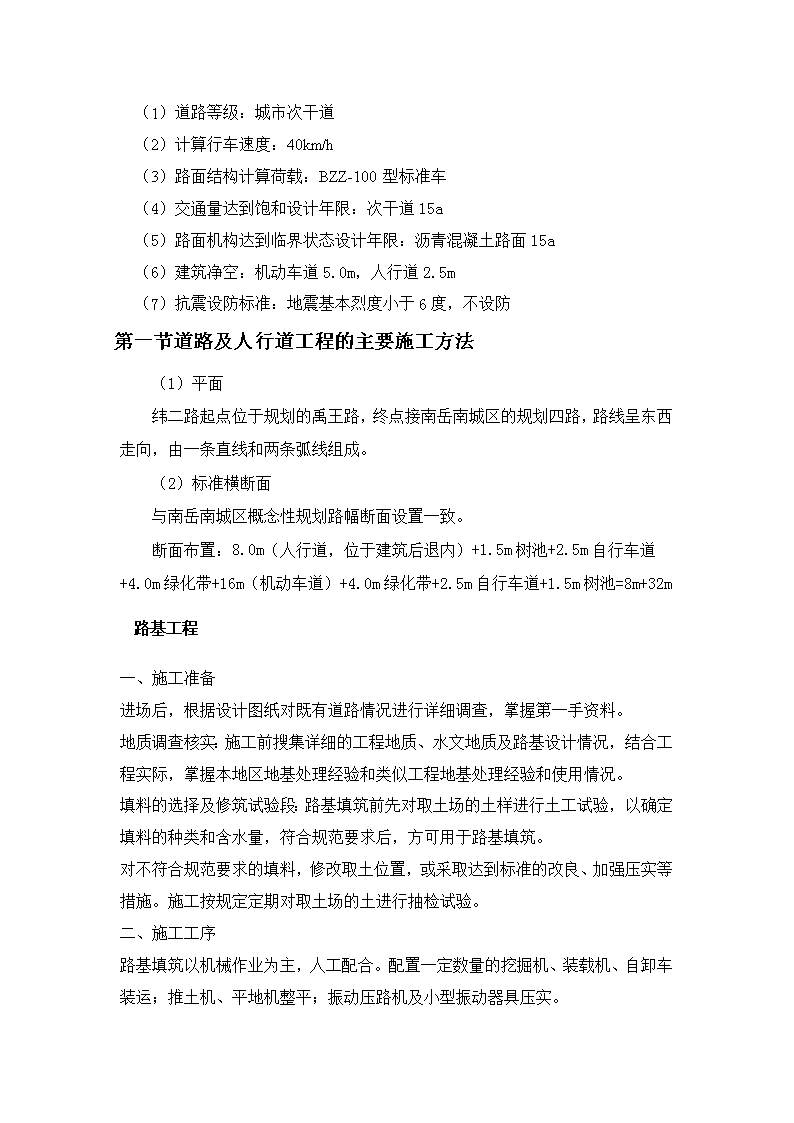

(1)道路等级:城市次干道(2)计算行车速度:40km/h(3)路面结构计算荷载:BZZ-100型标准车(4)交通量达到饱和设计年限:次干道15a(5)路面机构达到临界状态设计年限:沥青混凝土路面15a(6)建筑净空:机动车道5.0m,人行道2.5m(7)抗震设防标准:地震基本烈度小于6度,不设防第一节道路及人行道工程的主要施工方法(1)平面纬二路起点位于规划的禹王路,终点接南岳南城区的规划四路,路线呈东西走向,由一条直线和两条弧线组成。(2)标准横断面与南岳南城区概念性规划路幅断面设置一致。断面布置:8.0m(人行道,位于建筑后退内)+1.5m树池+2.5m自行车道+4.0m绿化带+16m(机动车道)+4.0m绿化带+2.5m自行车道+1.5m树池=8m+32m路基工程一、施工准备进场后,根据设计图纸对既有道路情况进行详细调查,掌握第一手资料。地质调查核实:施工前搜集详细的工程地质、水文地质及路基设计情况,结合工程实际,掌握本地区地基处理经验和类似工程地基处理经验和使用情况。填料的选择及修筑试验段:路基填筑前先对取土场的土样进行土工试验,以确定填料的种类和含水量,符合规范要求后,方可用于路基填筑。对不符合规范要求的填料,修改取土位置,或采取达到标准的改良、加强压实等措施。施工按规定定期对取土场的土进行抽检试验。二、施工工序路基填筑以机械作业为主,人工配合。配置一定数量的挖掘机、装载机、自卸车装运;推土机、平地机整平;振动压路机及小型振动器具压实。
为确保施工质量,加快进度,提高施工效率,采用“三阶段、四区段、八流程”的作业程序组织施工。三阶段:准备阶段—施工阶段—竣工阶段。四区段:填筑区—平整区—碾压区—检验区。八流程:施工准备—基底处理—分层填筑—摊铺整平—洒水或晾晒—机械碾压—检验签证—路基面整修。路基施工工艺流程图见图2-1。图2-1路基施工工艺流程图三、测量放线工作1、恢复定线测量在地面上进行中线测量前,应根据设计部门交桩,对导线点及水准点进行复核,根据施工要求,道路每隔200~300m设一临时水准点。2、填挖方施工测量每一地段开工前应根据设计图纸放线,测设中心桩、边线桩。施工中应经常检查各测量标志,对遗失或位置移动者随时补钉校正。四、路基施工(一)、一般规定1、路基土方作业,须熟悉图纸,按规定切实做好路基排水和路基处理以及边坡防护工作,确保路基的强度和稳定性。并注意人行道的压实工作。2、挖方、或不填不挖段的路基,均须压实至规定压实度。填方必须按规定厚度分层压实。3、路基面表层的庄稼、草皮、树根应清除干净,路基面以下的墓穴、井洞、管沟应分层加以妥善处理。(二)、填筑作业基本要求:施工中始终坚持“三线、四度”,三线即:中线、两侧边线,且在三线上每隔20m插一面小红旗,明确中线、边线的控制点;四度即:厚度、密实度、拱度、平整度。通过控制路基分层厚度以确保每层层底的密实度;控制住密实度以确保路基的质量及工后沉降不超标;控制拱度以确保雨水及时排出;控制平整度以确保路基碾压均匀及在下雨时不积水。
在路基中心线每200m处设置一座固定桩,在固定桩上标出每层的厚度及标高。每层填土前做出路肩,在路肩两侧每隔50m(局部加密到每隔20m)设置一道临时泄水槽至路基外排水沟,与路基填筑同步进行,确保雨季路基上的水及时从泄水槽中排出,避免雨水冲刷边坡。1、分层填筑按设计路基横断面全宽纵向水平分层填筑压实。分层厚度根据填筑压实试验段所确定的工艺参数严格控制,路堤每20m设一组标高点,每层压实厚度不大于30cm,不小于20cm,最大虚铺厚度不超过35cm。地形起伏时由低处分层填筑,由两边向中心填筑。边坡两侧各超填30cm宽,以方便机械压实作业,保证路堤全断面的压实度一致,竣工时刷坡整平。根据自卸车容量计算堆土间距,以便平整时控制均匀的分层厚度。2、摊铺整平填土区段完成一层填筑后,先用推土机初平,再用平地机终平,做到填层面在纵向和横向平顺均匀,以保证压路机的碾压轮表面能基本均匀接触地面进行压实,达到压实效果。摊铺时层面做成向两侧倾斜2%~3%的横向排水坡,以利路基面排水。在推土机摊铺平整的同时,对路肩进行预压,保证压路机进行压实时压到路肩不致滑坡。3、洒水、晾晒根据试验段所得出的结论,选择最佳控制含水量,路堤填土的含水量控制在Wopt+2%~Wopt-3%。当含水量超出最佳含水量的+2%时,采取在路基上摊铺、用悬耕机松土晾晒的办法,降低填土的含水量。当含水量低于最佳含水量的-3%时,洒水润湿,加水量mw(t)可按下式估算:式中:ms:拟加湿填料的湿重;W、Wopt:填料天然含水量,最优含水量(重型击实试验)。洒水采用提前洒水闷湿和路基上洒水搅拌相结合的方法。4、机械碾压
碾压前,先对填筑层的分层厚度和平整度进行检查,确认层厚和平整度符合要求方能进行碾压。开始碾压时,先用小吨位光轮压路机对松铺土表面预压,然后再用大吨位振动压路机碾压。压实作业按照先压路基边缘,后压路基中间,纵向进退,先慢后快,先静压后振动,由弱振至强振的操作规程进行碾压。碾压施工中,压路机往返行驶的轮迹必须重叠一部分,光轮压路机重叠1/2轮宽,振动压路机重叠40~50cm,相临两区段纵向重叠2.0m。压实作业做到无偏压、无死角、碾压均匀。碾压施工工艺流程图见图2-2。图2-2碾压施工工艺流程图5、填筑压实的几个特殊处理机动车道下的管道、雨水支管等结构物的埋深较浅,回填压实度达不到验标要求时,可用灰土或砂砾对管沟胸腔、管顶检查井及雨水口周围进行处理。如管顶距路床面小于70cm时的排水管道,则采用砼进行3600包封。(三)、路基整修及翻浆处理1、路基填挖接近设计标高时,应对道路中线位置和横、纵断面路床顶面高程及路床顶面中线两侧宽度按设计要求进行测量,修改不合格项目。2、挖方路基其顶面高程达到设计标高时,需进行碾压,使其压实度符合设计要求。当土干时,要洒水,使其含水量接近该土壤的最佳含水量时上碾。3、道路路基的土体,因含水量过大,在车行、碾压时发生颤动或表面裂纹时,一律要进行翻浆处理。局部翻浆的,要挖出换填含水量适宜的土,或将原土进行晾晒,当含水量适宜时,再回填碾压。或将含水量大的土中掺拌干石灰粉,以便降低含水量并加固土体。(四)、路床整修及碾压1、确定路床的纵向中心线、路床宽度和路床的横坡度。2、为了达到设计要求的路床土基的弹性模量值,路床顶面以下30cm深的土层必须达到有关规范、验标要求的压实度。(五)、软基处理根据设计文件及现场地质勘探情况,**大道老虎口水库附近地段为软弱地基,采取抛石挤淤的方法来加固地基。具体施工方法如下:1、筑坝围堰:根据道路宽度及设计放坡要求,测量出抛石范围,在边坡3m以外实施土围堰,围堰高出水面1m,围堰顶宽3m。围堰采用粘土,边坡为1:1.2。
2、排水清淤:围堰施工完成后,及时抽水清淤,根据现场实际情况确定清淤深度及清淤范围。3、抛填片石:根据填土路基坡脚线位置,抛填1m厚的片石后,其上铺筑5~15cm的嵌缝料,采用挂振50T振动压路机由内向外碾压。碾压至无明显下沉为止;在抛石面同等高度向内侧做2m宽台阶,抛填第二层片石,抛填厚度仍为1m,与第一层抛石工序一样铺筑嵌缝料碾压。至第三层抛填片石,依据施工图设计的填土路基边坡底标高,片石抛至路基边坡底标高以上10cm,再铺筑嵌缝料振动碾压。根据设计标高要求及沉降情况用嵌缝料找平,准备放坡填筑路基土方。嵌缝料为级配碎石,粒径0.5~4cm。围堰与抛填片石间的空间采用砂砾石填筑至土围堰顶面。软基抛石换填见断面图。(六)、检验签证采取三级检测制度,即:施工队自检,项目部检查,监理工程师检查。建立施工中的实验检测制度,路基检测采用灌砂法。按重型击实标准试验,确保最大干密度和最佳含水量。路面工程施工前,严格对下承层进行检查,在符合规定标高和压实强度的路基上进行路面底基层、基层的施工。施工前选择一段长度为100~200m的路段进行各结构层的铺筑试验,以检验拟定的施工工艺流程和施工方法的合理性、施工组织及施工机械的适应性。通过修筑试验段,优化拌和、运输、摊铺、碾压等施工机械设备的组合及各工序的衔接,明确各施工人员的岗位职责,提出混合料生产配合比,提出施工标准和方法。一、级配碎石底基层施工(一)、对级配碎石底基层的要求1、原材料的技术要求(1)、碎石中的针片状颗粒的总含量不超过20%。碎石中无粘土块、植物等有害物质。(2)、级配碎石所用石料的压碎值不大于40%。级配碎石的颗粒组成和塑性指数必须满足下表的规定。
级配碎石的颗粒组成和塑性指数方孔筛(mm)质量百分比(%)37.531.51001985~1009.552~744.7529~542.3617~370.68~200.0750~7液限(%)<28塑限指数<62、施工技术要求(1)、配料准确,混合料必须均匀,没有粗细颗粒离析的现象。(2)、在最佳含水量时,压实度(按重型击实标准控制)不小于96%。(3)、级配碎石所用石料的压碎值不大于35%。3、施工工艺(1)、级配碎石路拌法施工工艺流程如图所示。一、灰土底基层施工施工工艺流程施工工艺流程见图3-1。图3-1石灰土底基层施工工艺流程图2、施工工艺要点(1)下承层准备与测量放样施工前对下承层按质量验收标准进行验收,并精心加工。之后,恢复中线。(2)备料和混合料拌和使用的原材料符合质量要求,使用挖掘机集中进行拌和。
(3)混合料摊铺采用推土机及刮平机按试验路段所求得的松铺系数进行摊铺。(4)整平碾压混合料摊铺、整型后,按技规所定压实方法进行压实,在平曲线段,压路机由内侧向外侧碾压。路面两侧,多碾压2-3遍。在碾压过程中,如有“弹簧”、松散、起皮等现象,要及时翻开重新拌和,或用其它方法处理,使其达到质量要求。(5)洒水养生洒水养生时间不少于7天,未铺基层时,除洒水养生车辆外,禁止其他车辆通行。二、二灰碎石底基层施工(一)材料要求1、石灰质量符合国家标准规定的Ⅲ级生石灰技术标准。粉煤灰中SiO2、Al2O3的总含量大于70%,粉煤灰的烧失量不超过20%。2、粉煤灰的比表面积大于2500cm2/g。3、集料压碎值不大于35%。4、石灰粉煤灰稳定碎石7d龄期的无侧限抗压强度不小于0.6MPa。5、石灰粉煤灰稳定砾石基层的压实度达到97%。(二)施工方法为保证施工质量,采用分作业段流水作业,各工序紧密衔接。采用集中拌和法施工,施工工艺见图3-2:图3-2二灰碎石底基层施工工艺流程图1、准备下承层底基层施工前,对下承层(填方路基)按规范要求的质量标准检查验收,并经监理工程师批准。使下承层表面平整、坚实,具有规定的路拱,没有任何松散材料和软弱地点。2、施工放样在下承层上恢复中线,直线段每15~20m设一桩,平曲线段10~15m设一桩,并在两侧路肩边缘外设指示桩,进行水平测量,在两侧指示桩上用明显标记标出石灰土底基层边缘的设计标高。3、拌和集料
集料中超尺寸颗粒予以筛除。生石灰在使用前7~10天进行充分消解。拌合采用500吨/小时的强制式粒料拌合机拌合,用8吨自卸车装运。拌合时将砾石、石灰和粉煤灰按重量比装入拌合机,在略大于最佳含水量的情况下拌合均匀。拌合合格的混合料及时用自卸车运抵摊铺现场。拌合时,拌合的时间和用料称量应准确,加水应准确,应视运输的远近和天气情况,在征得监理工程师的同意后,调整加水量,以保证混合料在压实前达到最佳含水量。5、摊铺集料根据试验段确定的松铺系数,用摊铺机将集料均匀地摊铺在预定的宽度上,表面力求平整,并有规定路拱。摊铺过程中,应将土块、超尺寸颗粒及其他杂物拣除。除洒水车外,严禁其它车辆在集料层上通行。6、碾压整形后,当混合料处于最佳含水量±1%时,进行碾压。用振动压路机在路基全宽内进行碾压。直线段,由两侧路肩向路中心碾压;平曲线段,由内侧路肩向外侧路肩进行碾压。碾压时,后轮应重叠1/2轮宽;后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍。碾压一直进行到要求的密实度为止;同时表面无明显轮迹,一般需6~7遍。压路机的碾压速度,头两遍采用1.5~1.7km/h,以后采用2.0~2.5km/h。严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证稳定土层表面不受破坏。7、接缝和“调头”处的处理两工作段的搭接部分,采用对接形式。前一段拌和后,留5~8m不进行碾压;后一段施工时,前段留下未压部分,一起再进行拌和。拌和机械及其他机械如必须在上“调头”时,采取覆盖10cm厚砂砾的办法,保护“调头”部分表层不受破坏。8、养生二灰碎石底基层在养生期间应保持一定的湿度,不应过湿或忽干忽湿。养生期一般不少于7天。采取洒水养生的方法,每次洒水后,用两轮压路机将表层压实。养生期间除洒水车外,其它车辆一律禁止通行。三、水泥稳定碎石(砾石)基层施工
该工程的水泥稳定碎石厚度为3层65cm。分别为20cm厚4%水泥稳定砂砾+20cm厚4%水泥稳定砂砾+25cm厚6%水泥稳定砂砾。实际施工中按顺序分3此层层铺筑。(一)施工工艺流程施工工艺流程见图4-5。图4-5水稳基层施工工艺流程图(二)材料检验和试验水泥、石料和水等材料的材质符合技术规范的有关要求,水泥应采用终凝时间较长(宜在6h以上)的矿渣硅酸盐水泥,碎石(砾石)应洁净、坚硬,粒径宜<40mm,压碎值应<30%,含泥量<3%,针片状颗粒含量<15%。实验室提前按照目标配合比设计——生产配合比设计——生产配合比验证的过程确定混合料最佳配合比,并根据设计强度确定最佳水泥含量。开工前7天应将混合料配合比设计提交监理工程师批准后方可用于施工。(三)测量放样1、在底基层顶面恢复路中线。直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在两侧路肩边缘外设标示桩。2、在两侧标示桩上用明显标记标出水泥稳定基层边缘的设计标高,以保证摊铺质量。(四)准备下承层水泥稳定基层的下承层(二灰碎石)表面应平整、坚实,具有规定的路拱,没有任何松散的材料和软弱地点。下承层的平整度和压实度应符合设计标准。过路管道回填部位要按照相应结构层要求施工,并与原结构层相接密实无错台。在摊铺基层前将底基层表面洒水润湿,但不能存有积水。(五)厂拌法施工1、本工程采用厂拌法生产水泥稳定混合料的方式,拌合采用500吨/小时的强制式粒料拌合机拌合,用8吨自卸车装运。
2、厂拌法全路段施工前,应进行实验段的施工。一方面检验工程的材料、配合比、拌合机械、摊铺机械、压路机械和施工工艺;另一方面是确定现场摊铺时虚铺厚度,确定松铺系数,保证压实厚度和密实度,同时总结出最佳碾压程序。实验段完成后,进行施工总结,将总结报告上报监理工程师批复,合格后开始全路段摊铺。3、拌合时先将水泥、碎石(砾石)按重量比装入拌合机,在略大于最佳含水量的情况下拌合均匀。拌合合格的混合料及时用自卸车运抵摊铺现场。拌合时,拌合的时间和用料称量应准确,加水应准确,应视运输的远近和天气情况,在征得监理工程师的同意后,调整加水量,以保证混合料在压实前达到最佳含水量。4、测量人员在开始摊铺前,应按设计标高钉好钢钎,并挂好基准线。摊铺采用摊铺机完成。控制好摊铺机的运行速度。首先经过试验段施工,确定水泥稳定碎石(砾石)基层的最佳松铺系数、最佳碾压程序,用以指导大面积施工。摊铺过程中如有离析现象设专人点补,以确保摊铺面的均匀平整,沿纵向每隔10m为一断面检测摊铺后的顶面高程,发现问题及时调整。5、碾压时应特别注意混合料的含水量,并按市政道路路面基层施工技术规范中的操作规程进行。碾压时间控制在水稳基层初凝以前,一般不超过两小时。碾压工作用振动压路机和轮胎压路机完成,自路边向路中碾压错1/2轮,胶轮压路机错一轮胎宽度。先用振动压路机不挂振碾压一遍,再挂振一挡碾压至密实度达到技术规范标准,最后使用胶轮压路机消除表面轮迹。6、压实面应无错台、鼓包、坑凹、裂缝和松散情况,不合格的部位应进行整改。碾压时应注意严禁在完成的或正在碾压的路段上调头和急刹车,碾压成型后禁止一切车辆通行。(六)养生1、成品表面洒水养生,保持7天表面湿润。如遇炎热天气,来不及洒水时,可使用彩条布覆盖成品表面。2、养生期间禁止车辆通行,并派专人进行交通管制。3、养生期结束,应按设计要求立即喷洒沥青封油层。(七)检验与验收对已完成的水泥稳定基层在自检合格的基础上报监理工程师抽检,合格后方可进行下一步工序施工。(八)质量要求1、混和料配比必须准确;
2、拌和必须均匀;3、应严格掌握基层厚度和高程,其路拱横坡应与面层一致;4、水泥稳定碎石(砾石)基层应用静压力在18t以上的振动压路机碾压,以确保其压实度;5、如摊铺中断时间已超过2h,则应将最后摊铺的2—3米范围内混合料铲除,并将末端切成一横向(与道路中心线垂直)立茬,然后再摊铺新的混合料,并做好接茬处理。用3米直尺检测接茬处的平整度,人工结合压路机进行修整。四、侧石及收水井井圈安装1、检验与试验:首先对工程所用材料进行检验,包括基础所用石灰、素土质量和石灰土的配合比,垫层所用水泥、砂质量和砂浆配合比,侧石及收水井井圈外观和内在质量。以上各种材料质量符合要求后方可使用。其中侧石和收水井圈由指定厂家预制加工。2、测量放样:按照设计图纸所示平面位置测放出侧石和收水井的边线,并挂线定出边角标高。3、安装:首先铺筑石灰土基层,控制好基层压实度、顶面标高和平整度,之后铺筑水泥砂浆垫层,垫层要密实平整,厚度和顶面标高符合设计工求。安装收水井圈时,内外上角各挂一条线,控制好井圈的顶面标高、顺直度和间距。之后安装侧石,同样内外上角挂线安装,控制好砌块的顶面标高、顺直度和间距。在侧石和收水井井圈间填塞M7.5水泥砂浆,确保砂浆填塞密实防止漏水。构件安装完成后清理外表,尤其是侧石内侧要清理干净,砂浆垫层切齐,以便后期摊铺沥青砼面层。按照设计规定勾缝,缝内砂浆密实,表面光洁无飞刺。并进行养护以确保勾缝强度。五、沥青混凝土路面面层施工本工程路面面层做法为:1cm沥青封层+15cm厚AC-25粗粒式沥青砼+10cm厚AC-16中粒式沥青砼+8cm厚AC-10粗粒式沥青砼(掺DCPET路用纤维)普通沥青混凝土的拌合及施工本工程拟购买附近的合格沥青混合料拌和站生产的商品沥青混凝土。
在面层施工中,各部门应按施工前制定的原则各部位严把质量关,进场原材料(沥青、石料、砂及改性沥青添加剂)要符合设计要求。摊铺开始前,在摊铺机受料斗内均匀涂刷少量防止粘料用的油水混合物(柴油:水=1:3)。面层施工前要进行试验段的施工,确定最佳松铺系数以及施工设备配置是否合理。以下就施工中各环节加以说明。1、喷洒封油层水稳基层施工完毕,报监理工程师检验合格后进行封油层施工。封油层用沥青洒布机进行喷洒,要求喷洒均匀,无空白现象发生。每平方米喷洒用量0.8~1.2千克。2、普通沥青混合料拌和各种规格冷骨料由五格冷料仓通过调速电机控制的小皮带放料到主皮带上,完成骨料的粗配,主皮带把粗配料送入滚筒,通过燃烧器对骨料加热,由热电偶监测料温,自动调节燃烧器的风油比,使骨料温度达到设定值。热料经提升机进入振动筛,把热料按目标配合比的规格要求分筛到不同的热料仓(筛网尺寸可根据要求更换),由计算机控制各热料仓拉门,按输入的生产配合比自动配料、计量,然后放料到搅拌锅进行搅拌,同时添加经计算机配比控制计量的石粉及沥青,拌和40秒后,完成成品料的生产。3、运输材料运输至现场应注意以下问题:⑴、来料的温度一定要满足摊铺温度,即不低于110℃~130℃,不超过160℃为宜,为此在现场应有质量人员对油温进行测定。⑵、车辆等候时,相互之间应有一定的距离,倒车、停车、卸载应设专人指挥,防止运输车辆与摊铺机发生碰撞影响摊铺质量。⑶、自卸车卸料后应将负载卸净,并听从指挥离开,避免粒料倒在摊铺机受料斗外影响摊铺工作正常进行。4、摊铺⑴、高程控制:施工中除底面层挂金属线以外,中、表面层采用浮动基准梁控制平整度和厚度的施工方法。⑵、沥青混合料必须缓慢、均匀、连续不间断地摊铺,摊铺过程中不得随意变换速度或中途停顿,摊铺速度应根据拌合机产量,施工机械配套情况及摊铺层厚度、宽度确定,下面层为2米/分钟,中表面层为3米/分钟。
在摊铺过程中,摊铺机螺旋送料器应不停顿的转动,两侧应保持有不少于送料器高度2/3的混合料,_并保证在摊铺机全宽度段面上不发生离析,在熨平板按所需厚度固定后不得随意调整。⑶、本工程使用TITAN423沥青摊铺机完成沥青砼的摊铺工作,用机械摊铺混合料时,不应用人工反复修整。5、碾压碾压过程是面层施工中的重要环节,应合理的选择压路机组合方式及碾压步骤,沥青混合料压实宜采用钢筒式静态压路机、振动压路机、胶轮压路机组合。沥青混合料的压实按初压、复压、终压3个阶段进行。初压:应在混合料摊铺后较高温度下进行,并不得产生推移、开裂,压实温度在110℃~140℃范围;压路机应从外侧向中心碾压,相邻碾压带应重叠30cm;初压应采用轻型钢筒压路机或关闭振动的压路机碾压两遍,初压后检查平整度及路拱,必要时作适当修整。复压:复压宜采用重型的振动压路机,碾压遍数不宜少于4~6遍,达到要求的压实度,并无明显轮迹;使用振动压路机时,相邻碾压带重叠宽度为10~20cm,振动压路机倒车时应先停止振动,并在向另一方运动后再开始振动,以避免混合料形成鼓包。终压:终压应紧接在复压后进行,终压可选用双轮钢筒式压路机或关闭振动的振动压路机碾压,不宜少于两遍并无轮迹其压实终了温度为钢轮压路机不低于70℃,轮胎压路机不低于80℃。6、接茬处理(1)纵向接茬采用热接茬,此时两条毗邻摊铺带的混合料都还处于压实前的热状态,所以纵向接茬易于处理,且连接强度较好。毗邻摊铺带的搭接宽度约2~5cm。(2)横向接茬前后两条摊铺带横向接茬质量的好坏对路面的平整度影响很大,它比纵向接茬对汽车行驶速度和舒适性的影响更大。处理好横接茬的一个基本原则是,要将第一条摊铺带的尽头边缘锯成垂直面,与纵向边缘成直角,并在接茬处涂刷浮化沥青或粘结油。
六、路缘石的安装路缘石的施工采用50*35*顶12cm麻石路缘石,规格、尺寸根据设计要求制作,现场收料时需认真进行成品质量检验,合格后方可使用。根据施工图确定的路缘石平面位置和顶点标高排砌。道路直线段用100cm路缘石,曲线半径大于15.00m时采用100cm或60cm的路缘石,曲线半径小于15.O0m或圆角部分,视半径大小,用60cm或30cm的路缘石。相邻之间接缝必须对齐,缝宽为1cm。施工中要注意:1、路缘石的垫层采用C15水泥砼,在其下为10cm的碎石或旧料。勾缝用10MPa的水泥砂浆,灌浆必须饱满嵌实,平石勾缝以平缝为宜,路缘石勾缝为凹缝,深度0.5cm,接缝要进行三天以上的湿法养护。2、在做完基层后,按照设计边线或其他施工基准线,准确放线、定桩。路缘石安放须稳固,做到线段直顺,曲线圆滑。顶面平整无错牙,勾缝饱满严密,整洁坚实。3、雨水口处路缘石安放,应与雨水口施工配合,做到安放牢固,位置准确。七、人行道施工本工程人行道设计的结构层为18cm厚C20混凝土+4cm火烧板和6cm透水环保砖,盲道砖,人行面层道铺装材料根据设计要求,现场收料需进行成品质量检验合格后方可使用,各种面层材料要求表面光洁,色泽均匀清晰,尺寸符合设计要求,强度符合要求。人行道板施工要点:1、土路基要在接近最佳含水量时,用小型压路机压实,要求做到表面平整、密实。2、级配碎石应预先筛分成3~4个不同粒径,单个颗粒最大粒径应不大于圆孔筛40mm,方孔筛31.5mm,破碎率应大于70%,压碎值不大于30%。2、水泥稳定层采用现场机拌,一次性摊铺成型,施工方法及质量要求与道路基层相一致。3、水泥砂浆用于找平和铺砌人行道板的作用,施工时要严格控制含水量,一般要求是捏起来能成团,便于铺设上层的各种面层材料。小方块铺砌时要求表面湿润,有利于砂浆与预制块的结合。
4、铺筑人行道板一般采用“放线定位法”顺序铺砌,板底应紧贴砂浆层,饱满、密实,不得有“虚空”现象。5、经常用3米直尺沿纵横和斜角方向靠量面层平整度,发现不符合要求的及时整修。面层与其它构筑物接顺,不积水。6、美观是道路工程人行道施工质量控制的关键,面板底的水泥砂浆找平层应平整、密实,上下层结成整体,相邻板块紧贴,表面平整,线条挺括,图案拼装正确。第二节给排水工程(一)、HDPE管施工工艺1)HDPE管安装前应进行管材外观质量的检查,要求如下:管材的颜色应一致、无色泽不均及分解变色现象;管材的内外壁应光滑、平整、无汽泡、无裂口、无明显痕迹和凹陷;管材端面应平整,并垂直于轴线;管材不得有异向弯曲,直线度公差应小于3‰;管材应完整无损、浇口、溢边应修平整,内外表面光滑、无明显裂纹。经外观质量检查不合格者不得使用。2)管道在管底标高和管基质量检查合格后,所用管材、管道配件及其材料经抽样检查(按根或件数的10%)合格后,方进行铺设,并按以下的原则进行实施:a管道基础、开挖、回填、管道与检查井的接驳等均按《给水排水管道施工及验收规范》进行施工。b管道施工的测量、降水、开槽、沟槽支撑和管道交叉处理等技术要求,按现行国家标准《给水排水管道施工及验收规范》规定执行。c管道接头,按规范要求DN500内HDPE双壁波纹管采用弹性密封圈柔性接头。3)管道敷设在原状土地基或经开槽后处理回填密实的地层上,管道基础采用砂砾垫层基础。4)沟槽底净宽度,按管外径两侧各加0.2m工作面计算宽度。开挖沟槽,严格控制基底高程,基底设计标高以上0.2~0.3m的原状土,在铺管前人工清理至设计标高。
5)管道安装完毕后按《埋地高密度聚乙烯双壁波纹管结构排水管道工程技术规程》进行闭水试验。6)管道安装验收合格立即回填,先回填到管顶以上一倍管径高度,沟槽回填从管底基础部位开始到管顶0.5m范围内人工回填。7)从管底到管顶0.5m以下范围内的沟槽回填材料采用中粗砂。8)沟槽回填从管道、检查井等构筑物两侧同时对称回填,确保管道及构筑物不产生移位,必要时可以对管道采取限位措施。回填土的压实度应满足《埋地高密度聚乙烯双壁波纹管结构排水管道工程技术规程》中的规定。9)所有排污管材及其配件均须符合设计图纸及国家规定的产品质量要求,出厂厂家产品合格证书及压力试验,经检验合格后方可使用。(二)、HDPE管接口1、接口前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口的插入深度。2、接口时,先将承口的内壁清理干净,并在承口内壁及插口橡胶圈上涂润滑剂(首选硅油),然后将承插口端面的中心轴线对齐。3、接口方法按下述程序进行:De400mm以下管道,先由一人用棉纱绳吊住被安装管道的插口,另一人用长撬棒斜插入基础,并抵住该管端部中心位置的横挡板,然后用力将该管缓缓插入原管的承口至预定位置;De500mm以上管道可由两台0.5吨的手扳葫芦将管材拉动就位,接口合拢时,管材两侧的手扳葫芦应同步拉动,使橡胶密封圈正确就位,不扭曲、不脱落。4、为防接口合拢时已排设管道轴线位置移动,需采用稳管措施。具体方法可在编织袋内灌满黄砂,封口后压在已排设管道的顶部,其数量使管径大小而异。管道接口后,应复核管道的高程和轴线使其符合要求。
5、雨季施工应采取防止管材漂浮措施。可先回填到管顶以上一倍管以上的高度。管安装完毕尚未回土时,一旦遭到水泡,应进行管中心线和管底高程复测和外观检查,如发现位移、漂浮、拔口现象,应返工处理。(二)、HDPE管安装1、管道安装由人工两头抬管传递给沟槽底施工人员下管,管道中心线的控制采用边线法。吊车距沟边至少2m,避免起吊受力时造成沟边坍塌。2、管道在安装前,对管口、直径等进行检查。3、管道安装采用人工安装,槽深度不大时可由人工扛管下槽,槽深大于3m或管径大于公称直径DN400时,可用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上。严禁用金属绳索勾住两端管口或将管材自槽边翻抛入槽中。4、稳管前,对基础设计高程和中线位置进行检查,符合设计和规范要求后方可进行稳管,同时需做好管道安装的高程和中线的测量定线工作。5、因管道接口为胶圈接口,故管道在顶进过程中,不得强行顶进,以防损坏管口,顶进深度符合技术规范要求。有质量问题的管子严禁下槽,安装后的管内底高程符合规范要求。(三)管道与检查井衔接1、管道与检查井的衔接,宜采用柔性接口,也可采用承插管件连接,视具体情况由设计确定。2、当管道与检查井采用砖砌或混凝土直接浇制衔接时,可采用中介层作法。其时在管道与检查井相连部位预先用与管材相同的塑料粘合剂、粗砂做成中介层,然后用水泥砂浆砌入检查井的井壁内。中介层的做法:先用毛刷或棉纱将管壁的外表面清理干净,然后均匀地涂一层塑料粘合剂,紧接着在上面撒一层干燥的粗砂,固化10-20分钟,即成表面粗糙的中介层。中介层的长度与检查井厚度相同。
3、管道位于软土地基或低洼、沼泽、地下水位高的地段时,与检查井宜采用短管连接。即在直接与检查井连接的管段长度宜采用0.5m,后面再连接不大于2.0m的短管,以下再与整根管连接。4、检查井底板基础,应与管道基础垫层平缓顺接。(四)回填1、一般规定管道隐蔽工程验收合格后应立即回填至管顶以上一倍管径高度。沟槽回填从管底基础部位开始到管顶以上0.7m范围内,必须用人工回填,严禁用机械推土机回填。管顶0.7m以上部位的回填,可用机械从管道轴线两侧同时回填,夯实或碾压。回填前应排出沟槽积水。不得回填淤泥、有机质土及冻土。回填土中不应含有石块、砖及其他杂带有硬棱角的大块物体。回填时应分层对称进行,每层回填高度不大于0.2m,以确保管道及检查井不产生位移。2、回填材料及回填要求从管底到管顶以上0.4m范围内的沟槽回填材料,可采用碎石屑、粒径小于40mm的沙砾、中粗黄砂、粉煤灰或开挖出来的易于夯实的良质土。设计管基支承角2α范围内必须用中粗砂填充密实。管道位于车行道下,铺设后即修筑路面或管道位于软土地层以及低洼、沼泽、地下水位高的地区时,沟槽回填应先用中粗砂将管底腋角部位填充密实后,再用中粗砂或石屑分层回填至管顶以上0.4m,在往上可回填良质土。回填土的压实度详见下表。管顶0.4m以上若修建道路则按道路规范要求执行。沟槽回填土压实度要求槽内部分最佳压实度%回填土质超挖部分≥95砂石料或最大粒径小于40mm
管道基础管底以下≥90中砂、粗砂、软土地基按6.3.1规定管底腋角2α范围≥95中砂、粗砂管两侧≥95中砂、粗砂、碎石屑、最大粒径小于40mm的沙砾或符合要求的原状土管顶以上0.4m管顶两侧≥90管顶部位≥80管顶以上0.4m按地面或道路要求但不得<80原土回填钢筋混凝土管道施工一、施工工艺测量放线→开槽、验槽→管道基础→下管、稳管→挖接头工作坑→对口→闭水试验或闭气试验→回填土方二、施工准备1.施工前做好施工图纸的会审,编制施工组织设计及做好技术交底工作。2.施工前对现况管线构筑物的平面位置和高程与施工管线的关系,经核实后,将了解和掌握的情况标注在图纸上。3.管节的水压试验、砂浆配合比、回填土的最佳密实度试验已完成。三、测量施工1、测量控制与管理施工现场的测量控制网,依据甲方给定的基准点进行测量控制网测设,并形成资料,建立施工区域工程测量控制网。本工程现场环境及施工条件较为复杂,测量精度要求较高。我公司将严格执行《冶金建筑安装工程施工测量规范》,确保工程施测准确,质量优良,认真执行国务院发布《测量标志保护条例》,建立定期和特定的复测、检查及校核制度。施工测量应加强自检和两个施工专业队伍之间结合处互检。基础施工完后,立即将行线,列线和基础中心线引测到基础顶面,标高投测到每个基础上,做到点有名,线有号,标高、标志有数据。1)测量平面控制
施工时应按照设计图纸统一进行平面定位确定基准控制线,其余控制线均以此为基准。平面控制点应适工程建筑面积设立永久性标桩和临时性两种标桩。永久性标桩的埋设应考虑到在施工和生产中能长期保存,不致发生下沉和位移。标桩的埋深不得浅于0.5m,冻土地区标桩的埋深不得浅于冻土线以下0.5m。标桩顶面以高于地面设计高程0.3m为宜。临时性标桩一般以木桩为主,也有采用铁桩和金属管段等,其规格和打入地下的深度依现场条件而定。木桩打入土中之后,应将桩顶锯平。为了保证桩位的稳定,可将桩四周浮土挖去,以混凝土将木桩包围。永久标桩的形式采用直径30mm以上的粗钢筋,将上端磨平,在上面刻画十字线作为标点,下端弯成钩形,将其浇灌于混凝土之中,桩顶尺寸为150*150mm,桩底尺寸与埋设深度根据具体情况而定。施测方法:①用DC2-J激光测距仪将平面方格网对现场各建筑物的拟定控制点进行测设。②测量控制网点的布设必合理,且要稳定牢固。③测量控制点要定期进行复核检查并修正其偏差值。2)测量的高程控制为了保证水准网能得到可靠的起算依据,为了检查水准点的稳定性,应在施工现场的安全地带建立水准基点组,水准基点组应采用深埋水准标桩,埋深不得小于2m,上述水准基点也作为沉降观测的水准基点。四、土方施工1、土方开挖1)在条件允许的地方,采用小型液压反铲反掘机开挖,人工配合清底;在条件不允许的地方采用人工进行开挖。挖出的土方随时进行清理,用自卸汽车外运至指定弃土点。2)土方开挖过程中测量人员应及时进行跟踪测量,保证开挖几何尺寸、位置、标高的准确,必要时采用人工辅助开挖,同时还要注意对坐标控制点加以保护。3)机械施工不到的地方可配合人工修整。基坑开挖完后应及时将测量资料按程序报给监理部门,并及时通知监理部门组织验槽,并做好相应的验槽记录。
4)如果在开挖过程中需停挖,则在已挖完的表面覆盖一层碎土,以免扰动待挖土层。五、管道施工(1)管道基础1)土弧基础:采用土弧基础的排水管道铺设如图1所示。开槽后应测放中心线,人工修整土弧,土弧的弧长、弧高应按设计要求放线、施工,以保证土弧包角的角度。图1:土弧基础的排水管道铺设2)砂砾垫层基础:采用砂砾垫层基础的排水管道铺设如图2所示。在槽底铺设设计规定厚度的砂砾垫层,并用平板振动夯夯实。夯实平整后,测中心线,修整弧形承托面,并应预留沉降量。垫层宽度和深度必须严格控制,以保证管道包角的角度。中粗砂或砂砾垫层与管座应密实,管底面必须与中粗砂或砂砾垫层与管座紧密接触。中粗砂或砂砾垫层与管座施工中不得泡水,槽底不得有软泥。图2:采用砂砾垫层基础的排水管道铺设3)四点支承法:采用四点支承法的排水管道铺设见图3所示。按设计要求在槽底开挖轴向凹槽(窄槽),铺设砂砾、摆放特制混凝土楔块,压实砂砾垫层(压实度同砂砾垫层基础),复核砂砾垫层和混凝土楔块高程。图3:采用四点支承法的排水管道铺设(2)下管、稳管1)管道进场检验:管节安装前应进行外观检查,检查管体外观及管体的承口、插口尺寸,承口、插口工作面的平整度。用专用量径尺量并记录每根管的承口内径、插口外径及其椭圆度,承插口配合的环向间隙,应能满足选配的胶圈要求。2)管道下管:采用专用高强尼龙吊装带,以免伤及管身混凝土。吊装前应找出管体重心,做出标志以满足管体吊装要求。下管时应使管节承口迎向流水方向。下管、安管不得扰动管道基础。3)稳管:管道就位后,为防止滚管,应在管两侧适当加两组四个楔形混凝土垫块。管道安装时应将管道流水面中心、高程逐节调整,确保管道纵断面高程及平面位置准确。每节管就位后,应进行固定,以防止管子发生位移。稳管时,先进人管内检查对口,减少错口现象。管内底高程偏差在±
l0mm内,中心偏差不超过l0mm,相邻管内底错口不大于3mm。(3)挖接头工作坑:在管道安装前,在接口处挖设工作坑,承口前大于等于600mm,承口后超过斜面长,两侧大于管径,深度大于等于200mm,保证操作阶段管子承口悬空。(4)对口1)清理管膛、管口:将承插口内的所有杂物予以清除,并擦洗干净,然后在承口内均匀涂抹非油质润滑剂。2)清理胶圈:将胶圈上的粘接物清擦干净,并均匀涂抹非油质润滑剂。3)插口上套胶圈:密封胶圈应平顺、无扭曲。安管时,胶圈应均匀滚动到位,放松外力后,回弹不得大于l0mm,把胶圈弯成心形或花形(大口径)装入承口槽内,并用手沿整个胶圈按压一遍,确保胶圈各个部分不翘不扭,均匀一致卡在槽内。橡胶圈就位后应位于承插口工作面上。4)顶装接口①顶装接口时,采用龙门架,对口时应在已安装稳固的管子上拴住钢丝绳,在待拉入管子承口处架上后背横梁,用钢丝绳和倒链连好绷紧对正,两侧同步拉倒链,将已套好胶圈的插口经撞口后拉入承口中。注意随时校正胶圈位置和状况。②安装时,顶、拉速度应缓慢,并应有专人查胶圈滚入情况,如发现滚入不均匀,应停止顶、拉,用凿子调整胶圈位置,均匀后再继续顶、拉,使胶圈达到承插口的预定位置。③管道安装应特别注意密封胶圈,不得出现“麻花”、“闷鼻”、“凹兜”、“跳井”、“外露”等现象。5)检查中线、高程:每一管节安装完成后,应校对管体的轴线位置与高程,符合设计要求后,即可进行管体轴向锁定和两侧固定。6)用探尺检查胶圈位置:检查插口推人承口的位置是否符合要求,用探尺仲人承插口间隙中检查胶圈位置是否正确。7)锁管:铺管后为防止前几节管子的管口移动,可用钢丝绳和倒链锁在后面的管子上。六、沟槽回填
(1)回填前具备的条件:预应力钢筋混凝土排水管道铺设后应在混凝土基础强度、接口抹带的接缝水泥强度达到5MPa,闭水试验或闭气试验合格后进行。(2)回填土料的要求:回填土料宜优先利用基槽内挖出的土,但不得含有有机杂质,不得采用淤泥或淤泥质土作为填料。回填土料应符合设计及施工规范要求,最佳含水率应通过试验确定。(3)工作坑回填:管道安装就位后,应及时对管体两侧同时进行回填,以稳定管身,防止接口回弹,宜用最佳含水率的过筛细土填塞,采用人工方式夯打密实,当设计另有规定时,按设计要求填实两侧。管道承口部位下的工作坑,应填入中粗砂或砂砾,用人工方式夯打密实。管道基础为弧土基础时,管道与基础之间的三角区应填实。(4)回填按基底排水方向由高至低管腔两侧同时分层进行,填土不得直接扔在管道上。沟槽底至管顶以上500mm的范围均应采用人工还土,超过管顶500mm以上可采用机械还土,还土时分层铺设夯实。(5)回填土虚铺厚度:回填土压实的每层虚铺厚度根据设计要求进行,如设计无要求,可通过试验段确定。(6)夯实:回填土的夯实采用人工夯实和机械夯实两种方法。夯实时,管道两侧同时进行,不得使管道位移或损伤。回填压实应逐层进行,管道两侧和管顶以上500mm范围内采用薄铺轻夯夯实,管道两侧夯实面的高差不大于300mm,管顶500mm以上回填应分层整平和夯实。采用木夯、蛙式夯等压实工具时,应夯夯相连,采用压路机时,碾压的重叠宽度不得小于200mm。(7)压实度的确定:沟槽回填土的压实度符合设计规定,如设计无规定,可通过试验段确定。第三节道路电力电信施工一、工序流程施工中采用以下流程:定灯位→挖沟→电缆桥架预埋、安装→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→实验、调试→自检→竣工验收二、施工方法
1、定灯位:按照施工图及现场情况,以灯位间距为50米为基准确定路灯安装位置2、挖沟及缆桥架预埋、安装:以距路基石50cm为中心,按照施工图纸预埋相应的插筋、安装电缆桥架。3、浇注路灯基础浇注:按路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。4、敷设电缆:应符合下列要求(1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;(2)电缆的固定、间距、弯曲半径应符合规定;(3)电缆接头良好,绝缘应符合规定;(4)电缆沟应符合要求,沟内无杂物;(5)保护管的连接、防腐应符合规定;5、路灯安装规定同一堤坝的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定各种螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。
备安装(路灯控制箱安装)材料到场后经开箱检验,经业主同意后方可进行安装使用;动触头与静触头的中心线应一致,触头应接触紧密;二次回路辅助开关的切换接点应动作准确,接触可靠;箱内照明应齐全。配电柜(箱、盘)的漆层(镀层)应完整无损伤。固定电器的支架应刷漆。机械闭锁、电气闭锁动作应准确、可靠。6、有隐蔽工程,应提前通知监理,经监理检查验收合格后方可进行下一道工序。7、用调试设备、仪表、仪器必须经国家认可有计量资格的有关单位检验合格,并由专人使用、保管。调试时应有详细记录。8、施工前作好技术交底,吃透图纸,领会设计意图,配合其它专业工作,要作好成品保护及各专业协调。9、缆敷设前,应进行电气性能试验,合格后方可施工。电缆敷设应根据其走向、规格合理安排顺序、一般不应有交叉。10、需开孔的配电箱(柜),必须用开孔机开孔,严禁气焊等切割开孔。电线进入配电箱、接线盒等应有护管帽。穿线前应有防止外物落入措施。11、线在管内或经槽内不允许有接头和缠绕。导线在出口处应装有护线套,并用500V绝缘电阻应大于1MΩ,同时作好记录。12、有配电箱(柜)接地及各系统的保护接地、工作接地应接入原大楼接地网上,完善整个接地系统。13、安装完成后进行检查,确认无误,方可进行分项调试,并作好调试记录。14、各分项调试完成后,可进行系统调试,联动调试,试运行并作好记录。15、其它部分电气设备安装应严格按图纸标高、部位进行。A.4.4电力管廊的施工措施保护管安装1、钢管施工方法1.1管材验收和搬运
1.1.1接收管材必须进行验收,先验收产品合格证、质量保证书和各项性能检验报告等有关资料。1.1.2验收管材、管件时,应在同一批中抽样,按标准的规定进行规格尺寸和外观性能检查。1.1.3管材搬运时,必须用金属绳吊装。管材应小心轻放,排列整齐,不得抛掉和沿地拖拽。1.1.4管材在场内运输,要使用非金属绳固定,避免管材受到损害。1.2布(下)管1.2.1当沟底平整完后,应按图纸的管材规格按顺序轻放在沟槽旁边,管材之间保持首尾衔接。1.2.2管的抬放必须防止损伤,做到轻放,不允许在地上拖拽和抛摔。抬大口径管时要注意安全,避免发生人身事故。1.2.3在布放管材时应进行检查,尤其封头部位要仔细检查,符合要求方准使用,严禁使用有隐患的棺材。1.2.4往沟内下管时要保持管子平衡,轻起轻放,严禁甩抛。1.3连接钢管可采用法兰连接、丝口连接或加套管焊接连接等方式。2、PE、PVC管施工方法2.1常用工具:弯管弹簧、管剪刀、粘接剂及其系列。2.2连接方法2.2.1采用PE管、承插粘接式接头连接,在对接时应注意粘接剂不得进入塑料管内。2.2.2PE管的弯曲。根据施工图纸现场实例,记录管段的长短,弯曲时用弯管弹簧,两端施加压力,弯曲的半径不应小于管子直径的4倍。管子弯曲处无明显的折皱。电缆敷设施工准备工作1电缆敷设施工实施电缆从厂家直接运到现场。敷设前对电缆的出厂合格证、规格进行核对,确认无错漏和无质量问题后才进行敷设施工。未及时敷设的电缆,采取措施防雨、防晒、防盗,并注意防止电缆摆放的安全措施,以免造成事故。
2电缆敷设前应检查预埋保护管管理是否畅通,并核对电缆型号、电压规格是否符合设计要求,外观是否扭绞、压扁、保护层断裂等缺陷,是否有完整的封签、保证书产品测试合格证。3用500VMΩ表对低压电缆绝缘进行检测,按规定进行有关的电气试验、并记录数据后方可敷设。施工安装1敷设前时应按设计和实际路径计算每根电缆长度,合理安排每盘电缆,减少电缆接头,直埋电缆应在全长上留少量裕度,并作波浪形敷设。2电缆敷设时应排列整齐,不宜交叉,加以固定,并及时装设标志牌,标志牌应注明线路编号。当无编号时,应写明电缆型号、规格及其建迄地点。3明确岗位责任,统一指挥,沿途各岗位及时配合,电缆敷设施工时,应做好围蔽施工现场措施,防止事故发生。4电缆敷设时采用电缆放线架将电缆盘架起,电缆穿管时将已准备在管内的钢丝绳或铁丝套在电缆头,另一侧用人或用电缆牵引机缓慢牵引。要有统一信号、统一指挥。缆沟敷设时,应备有足够的电缆引导架,用力均匀,防止拉伤电缆的出现。电缆的转弯半径应符合规范要求。转弯处还应派专人看守。5电缆进入电缆沟时,出入口应密闭,以防虫害、鼠害及水的进入。6所有线缆在钢管或灯杆内不应有接头,并留有一定余量。7电缆与地下管道接近或交叉时为0.25米,禁止将电缆平等敷设在管道的上面或下面;与热力管道交叉时,电缆应在热力管道的下面通过;当穿越在可能受机械损坏的地方时,均应穿钢管保护;若在排水沟底穿过时,管顶距排水沟通底不应小于0.5米;穿越公路或铁路时,管长除跨越路面或轨道宽度外,一般应在两端伸出0.5米;在桥上或桥侧、桥下敷设时,电缆在桥的两端和伸缩缝处应留有电缆松弛部分,以防电缆由于结构胀缩而受到损伤。电缆头制作及接线施工
1电缆终端头和中间接头制作时,严格遵守制作工艺流程,应有防尘和防外来污物的措施,电缆终端头和接头从开始到完毕,必须连续进行一次完成来防止受潮。2在电缆接线前,再进行一次绝缘性能测试,记录数据,合格后方可进行接线(电缆的安装、接线必须按照设计图纸的回路进行编号、对线、接线)。3所有全股导线应压接线耳,低压三相导线应标明相色。导线的敷设应符合避免热效应、水侵入、机械损害、灰尘聚集和强烈日光辐射等外部环境带来影响的规定。4用对线器将线按接线图校好,校好的线编上线号,且编号清楚。5将导线校直后将其用绳绑扎成束,然后由线束引出导线接到端子板,接线端子板的导线应余量,同时预防接线端头处有应力。6必须按设计的系统图进行负荷分布接线,以保持三相供电的平衡,在电缆头制作时同时完成连接灯杆引线。灯杆、灯具的安装措施灯杆安装1一般技术要求(1)要求同一路灯安装高度(从光源到地面)、仰角,装灯方向宜保持一致。灯杆位置应合理选择,灯杆不得设在易被车辆碰撞地点,且与供电线路等空中障碍物的安全距离应符合供电有关规定。(2)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,基础内电缆护管从基础中心穿出并应超出基础平面30~50mm。浇制钢筋混凝土基础前必须排除坑内积水。2、灯具安装纵向中心线和灯臂纵向中心线一致,灯具横向水平线应与地面平行,坚固后目测应无歪斜。常规照明灯具的效率不应低于60%,且应符合下列规定:(1)灯具配件应齐全,无机械损伤、变形、油漆剥落、灯具破裂等现象。灯具的防护等级、密封性能必须在IP55以上;(2)反光器应干净整洁,并应进行抛光氧化或镀膜处理,反光器表面应无明显划痕;
(3)透明罩的透光率达到90%以上,并应无气泡、明显的划横和裂纹;(4)封闭灯具的灯头引线应采用耐热绝缘管保护,灯罩与尾座的连接配合无间隙;(5)灯具应抽样进行漫升和光学性能等测试,测试结果应符合现行国家标准《灯具安全要求与试验》(GB7000.1~7000.6)的规定,测试单位应具备资质证书。(6)灯头应固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:(7)相线应接在中心触点端上,零线应接螺纹口端子;(8)灯具绝缘外壳应无损伤、开裂;(9)高压钠灯宜采用中心触点伸缩式灯口。(10)灯头线应使用额定电压不低于500V的铜芯绝缘线。功率小于400W的最小允许线芯截面应为1.5mm2,功率在400W至100W的最小允许线芯截面应为2.5mm2。(11)在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包带包扎,长度不得小于200mm。(12)每盏灯的相线宜装设熔断器,熔断器应固定牢靠,接线端子上线头弯曲方向应为顺时针方向并用垫圈压紧,熔断器上端应接电源进线,下端应接电源出线。(13)高压钠灯等气体放电灯的灯泡、镇流器、触发器等应配套使用,严禁混用。镇流器、电容器的接线端子不得超过两个线头,线头弯曲方向,外壳应无渗水和锈蚀现象,当钠灯镇流器采用多股导线接线时,多股导线不能散股。(14)路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(CB/T9790)、《热喷涂金属件表面预处理通则》(CB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检查》(ZBJ36011)的有关规定。
(15)灯杆、灯臂等热镀锌后应进行油漆涂层处理,其外观、附着力、耐湿热性应符合现行行业标准《灯具油漆涂层》(OB1551-92)的有关规定;进行喷塑处理后覆盖层应无鼓包、针孔、粗糙、裂纹或漏喷区缺陷,覆盖层与基体应有牢固的结合强度。(16)各种螺母坚固,宜加垫片和弹簧垫。坚固后螺丝露出螺母不得少于两个螺距。(17)质量标准杆组立实测项目项次检查项目允许偏差或规定值检查方法和频率1顺线路方向位移20经纬仪、量尺逐根测2横线路方向位移10经纬仪、量尺逐根检查3基坑深度+50mm,-50mm水准仪逐根检查4对接错口偏心2mm尺量逐个接口检查5杆梢位移大于杆梢直径1/5经纬度仪逐根检查两个方向杆件吊装施工1施工流程消化设计图纸及技术交底→基础钢筋构件预埋→灯杆委托制作及运输→灯架、灯具组装→灯座调整→灯杆吊装→系统接线调试→中间验收→竣工验收本项工程包括灯杆、灯架的采购安装等。2搬运装卸灯杆若为分段的镀锌钢结构。灯杆密封并包复顶端以防水气进入,不能使用敞口的或类似承生结构的杆件。灯杆应设有被认可的永久性编号。应采用吊装或专用工具起吊,装卸时应轻装轻放,在运输时应垫稳、垫牢,不得相互撞击,严格按照防护和紧固的要求进行操作,避免对灯杆及保护层造成损坏。在灯杆运至施工现场之前根据现场地形在不妨碍他人的情况下,平整一块适合安装需要的场所,必须占到或其它方面有影响时,应及时会同有关单位协调解决,以便取得相互关照。3起吊工具使用吊车起吊时应使用专用吊钩,专用吊钩应是在钢构外包橡胶皮或使用尼龙绳吊带、外包橡胶管的钢丝绳,达到保护灯杆涂层目的。4起吊指挥
参加吊装作业的全体人员,必须遵守中国、地方政府及企业所须发的各项安全法规和制度,认真执行吊装工艺要领和安全技术措施。从事作业的人员,必须身体健康,凡患有不适于高空作业疾病者,均不得参加高空作业。根据此项工程灯杆的特点,设专人统一指挥,明确统一信号,并以人辅助吊机起吊,防止灯杆碰撞摔扭。各岗位操作人员必须严格按总指挥指令及岗位职责认真操作。如遇任何意外情况,应立即向总指挥报告,确保吊装作业全过程的安全。设置专职的安全监督人员,对施工现场的安全措施,施工机具以及在施工准备和吊装过程中的安全作业全面进行监督管理。对吊装作业区的安全标志、安全围栏等安全设施进行检查并清除安全隐患。吊装作业期间,必须天气晴朗,风力级数在四级以下。5起吊提升灯杆吊装前须对原有基础进行校验、校正、清理,重新检查好基础螺丝,根据设计要求做好详细记录,并先检测基础的接地电阻,符合设计要求后进行灯杆吊装。吊装前并做好灯杆清洁工作。在吊装时应计算选定吊装的吊点,防止出现灯杆变曲变形或安全事故,注意灯杆重心位置,钢丝绳的角度。提升过程应平稳、缓慢,切记钢丝绳缠绕灯杆致使灯杆在空中旋转,避免突然启动或停止。6灯杆安装为保证道路畅通,尽量缩短占道时间,在起重吊车进入工地之前,首先考虑能用钢板或沙土或其它的方法铺筑临时道路。以确保永久性的路面不受破坏。
照明装置中各种机械部件由生产厂家加工完成,并按照设计图纸的技术要求进行检验,合格后,运至现场进行装配。现场分段插接(高杆灯),各节插接长度为最大插口直径之1.5倍以上,并用原厂所提供的插接专用工具施工。灯杆吊装到位时,施工人员可随时做好法兰螺栓的连接工作,技术人员跟随进行灯杆垂直度的校核,当灯杆垂直校核至规定的标准误差范围内后,施工人员可将法兰螺栓紧固到位。灯杆直立完成后,使用经纬仪对灯杆与水平面的垂直度做检验,以垂直度≤3‰为合格。当灯杆安装完成后,再用砂浆填充砼上部至与地坪结持平,以达到美观和地脚螺栓防锈目的。灯具安装措施1灯具开箱灯具设备要运到现场才开箱,开箱时应有监理在场,检查设备是否符合设计要求、设备在运输过程中有否损伤等情况。2灯具安装安装过程应注意灯具的防碰撞,特别是玻璃、灯泡等易损件,必须采取防震、防破碎、防变形和漆面金属层受损的措施。灯具、光源、灯杆的组合在地面上完成,杆内的电源引线同时敷放连接,并用发电机试着灯,减少高空作业的施工难度和不安全在施工中严格按照规范要求保护好灯具并切实做好安全施工。灯具接地线或接零线保护,必须有灯具专用接地螺栓并加垫圈和弹簧垫圈压紧。第四节桥涵工程本工程过路涵洞使用的是直径800和1000两种规格的钢筋混凝土涵管,基础垫层C25砼现场浇筑,涵管使用预制涵管,需要先联系合格厂家按照设计图纸的要求提前预定,基础和墙身使用M7.5浆砌石。施工工艺及方法第一步沟槽
在地形空旷、地下水位较低、土质较好、不阻碍交通的条件下,采用放坡或梯形沟槽断面进行施工。1、用机械挖槽须测管线地面高程。2、开槽:在开槽前施工单位人员应认真学习复核图纸,掌握有关数据,根据工程的情况准确地做好测量工作。开槽应根据槽底宽度、槽的深度、槽层、边坡等因素确定。(1)槽底宽度应根据施工设计确定,其底宽包括管道结构宽度及两侧工作宽度。(2)在天然潮湿的土中开挖沟槽,水位低于槽底,可开直槽,不支撑,但槽深不得超过下列规定:砂土和砂砾石1.0m亚砂土和亚粘土1.25m粘土1.5m(3)对较深的沟槽,宜分层开挖沟槽,每层槽的开挖深度如下:a.人工挖槽宜为2m左右,其开挖多层槽的层间留台宽度,不设支撑的槽与直槽之间不应小于0.8m;直槽与直槽之间为0.3~0.5m;安装井点时,槽台宽度不应小于1.5m。b.机械挖槽,槽底土壤结构不得扰动,应对槽底设计高程上不小于10~20cm的土层,由人工清挖,并控制槽底高程和宽度,不得扰动或破坏槽底土的结构。3、在挖槽见底前,在灌注混凝土基础前,管道铺设或砌筑前,应校测管道中心线及高程桩的高程。第二部管道基础(1)浆砌石施工流程测量放样→基础整修→块石运输到位→选石料→砂浆拌制、运输→浆砌石砌筑→勾缝→养护(2)材料质量要求
砌体石料应坚实新鲜,无风化剥落层或裂缝,石材表面无污垢、水锈等杂质。除少量用于塞缝的片石外,块石要求上下两面平行且大致平整,无尖角、薄边,块厚应大于20cm,块石外露面需修琢加工。使用前,按照招标文件的要求进行其标号和物理力学指标的测定,并将测定结果书面报送工程师,经工程师同意后,方能用于工程。砌体用砂的细度模数一般为2.5~3.0,砂的粒径为0.15~5mm。砌筑用水泥采用32.5R普通硅酸盐水泥,直接从工地附近水泥厂家购买合格水泥;按每次用量从水泥库中提取,受潮结块的水泥禁止使用。水直接从河道抽取。(3)水泥砂浆拌制水泥砂浆要求采用符合设计详图要求的设计标号、和易性,具有良好的保水性能。采用搅拌机拌制水泥砂浆。要求水泥砂浆拌和均匀,一次拌料应在其凝结之前使用完毕。砂浆的配合比由试验室确定,并经监理工程师同意。水泥的配料误差不大于2%,砂的配料误差不大于5%,水的配量误差不大于1%。勾缝砂浆单独拌制,严禁与砌体砂浆混用。(4)浆砌石砌筑砌筑前先将基底清理干净,采用人工座浆砌筑的方法施工。水泥砂浆由人工挑运入仓。砌筑时,石料由人工挑抬到砌筑面。石块应分层卧砌,上、下错缝,内外搭砌。不得采用外面侧立石块,中间填心的方法,不得有空缝。在铺砌灰浆之前,石料应充分洒水湿润,使其表面充分吸收,但不得残留积水。灰浆厚度一般为20~35mm。较大的空隙先填满砂浆,后用片石等填塞,不得采用先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不应相互接触。砌体基础的第一皮石块应大面向下。砌体的第一层及其转角、交叉及调穴,孔口等处均应选用较大的平整毛石。所有石料在砌筑前要冲洗干净,并保持湿润。砌体表面溅染的砂浆应清抹干净。在砌筑过程中严格按工程师要求进行收坡或收台,砌体的结构尺寸和位置,必须符合施工详图规定,表面偏差不得大于15mm。砌石体转角处和交接处同时砌筑,对不能同时砌筑的面和与相邻砌筑段结合处,留置临时间断处,砌成斜槎。若砌筑因故停顿,则在新一层砌筑前清除浮浆,进行清扫,使新旧砌体紧密结合。浆砌石砌体凝固后,及时养护。冬天施工时,当气温在0℃~5℃时,应作好砌体的表面保护,同时应控制砂浆的出仓温度不应低于4℃,最低气温在0℃
以下时,应停止砌筑。雨天施工时应适当减小砂浆水灰比,且及时排除沟槽内积水,妥善保护砌体表面。浆砌石施工中严格做到“平、稳、紧、满”四个字。平就是每一层要求水平上升,等高进行,不允许砌筑面因进度不同造成高差过大,同一层砌筑面的高差不大于1m,稳就是石块要砌得稳,石块安放得踏实稳当,不易动摇;紧就是石块与石块靠得严实,没有大的缝隙,空隙中的砂浆与小石块都填塞紧密;满就是砂浆要灌满石缝,防止产生干缝和虚缝。(5)勾缝浆砌石表面必须勾缝,勾缝的程序为:在砌体砂浆未凝固前,先沿砌缝预留不小于4cm深度的缝槽,待砌体完成和砂浆凝固后,将缝槽、墙面粘结的砂浆、泥土及杂物等冲洗干净,自上而下进行勾缝,勾缝完成后进行养护。勾缝前先将槽缝冲洗干净,并保持缝面湿润。勾缝应保持块石自然接缝,力求美观、匀称、块石形态突出,表面平整。砌石勾缝的型式采用平缝或凸缝(由监理工程师定)。在砌体的隐蔽回填部位,可不做专门的勾缝处理。浆砌石砌筑后24h进行清缝,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,砌缝宽度为平缝15~20mm,竖缝20~30mm。勾缝用的砂浆要稠,避免凝固时收缩而与砌体脱离。勾缝后要将缝边清扫干净,使之美观大方,现场整洁。(6)留缝浆砌体常因地基沉陷不均匀,或者考虑到砌体的热胀冷缩的作用,为避免砌体断裂,在施工中按设计要求留置沉降缝和伸缩缝。缝的留置位置必须详细核对准确,特别是隐蔽部位的缝,不能有差错。(7)质量控制本公司将严格按照招标文件、设计详图和监理人的指示进行施工。浆砌石砌筑时严格控制块石料强度、粒径、级配及砂浆配合比,不合格的材料坚决不用。严格执行在前一道工序验收后才进行下一道工序的施工;
挡墙等宽厚砌体,应先从外围的边行开始砌筑,行列定位的镶面石应选用坚硬、平整的石料。石块需事先试放,不合适的地方用小锤修凿,保证石块放平座稳;砌体每层厚度视石块尺寸大小而定,一般为0.3m。由于石块大小并不完全一致,应每砌三层大致找平一次。为了保证砌体的整体性,每当砌筑工作需要中断时,在间断处宜留成平缓的台阶。对于每天最后一层石块间的缝隙,用水泥砂浆及小石填满,而当再次继续施工时,则应清除表层的泥污,并洒水湿润,然后继续座浆砌筑;砌体施工,应把大块石料放在底部,因为大块石强度高,石缝少,沉陷也较小。同时,墙层由墙角逐渐往上部收缩,也较美观;凡带有尖角的石块,必须敲掉尖角后再行使用,因为尖端部分受压时首先破碎,将导致墙身松动,并增大石缝,增加砂浆用量;石块在放妥和铺浆找平以后,不得在其上敲打修理其它石块,以防震动脱落。如需在新砌体上移动石块时,应将石块抬起再行安装,禁止石块直接在砌体上滚动;浆砌石砌体的上下直缝应交错排列,避免通缝,以加强砌体横向连接。(8)质量检查和验收公司将按监理工程师指示定期检查砂浆材料的配合比。按要求定期在拌和机口出料时间的始末各取一个试样,测定其湿容重,前后差值不大于35kg/m3。同一标号砂浆28d龄期每200m3砌体取成型试件一组3个进行抗压强度试验,试验成果满足设计要求。砌筑面的平整度和勾缝质量、石块嵌挤的紧密度、缝隙砂浆的饱满度、沉降缝贯通情况均应满足相关要求。排水孔的坡度应符合设计要求,并保持通畅。
浆砌石施工前,配合监理人进行基础面开挖清理质量检查和验收,合格后开始砌筑。浆砌石施工过程中,认真执行各种规程规范,建立并完善一套质量保证体系,配合监理工程师对原材料和砌筑质量进行检查和验收,妥善保管检测成果。所有工序完成后,即进行分项工程的自检,并做好自检记录。自检合格后报请监理人进行终检,申请完工验收。施工过程中对使用的原材料、胶凝材料配合比、砌筑时间、气温条件、养护情况、工程验收等进行详细记录,作为最后竣工资料一并提交监理工程师。工程验收严格按照《砌体工程施工质量验收规范》(GB50203—2002)等有关规程规范要求执行。第三步管道安装及接口一、管道安装(一)管道安装施工技术要求1、在管道铺设前必须对管道基础作严格的质量验收,复核轴线位置、线形,以及标高是否与设计标高吻合。2、稳管用垫块应事先按设计预制成型,安放位置准确,采用三角形垫块,应将斜面作底部,并涂抹一层砂浆加强管道的稳定性。3、在平基或垫块上稳管时,管子稳好后,可用预制楔块将管两侧卡牢,稳管后应及时灌注混凝土管座。4、管道安装前,须对管材质量进行检查,如:管节尺寸、圆度、外观及内在质量等。5、排管应从下游排向上游,承口面向上游,管节安装时不得损伤管节,密封橡胶圈不得拖槽和扭曲,承插口的间隙应均匀,间隙不大于9mm。6、严格控制管节的标高及走向,相邻管节垫实要稳定,严禁倒坡。7、吊车下管:采用吊车下管时,首先要勘察好现场,根据沟槽深度,土质等情况,确定吊车距槽边的距离。8、人工下管:人工下管一般采用压绳下管法,也就是在管子两端各套一根大绳,下管时把管子下面的半段大绳用脚踩住,必要时用铁钎锚固,上半段大绳用手拉住,用撬棍拔住,两组大绳用力一致,听从指挥,将管子徐徐下入沟槽。管径大于900mm钢筋混凝土管采用压绳下管法时,应埋设一根管柱,大绳下半段固定于管柱,上半段绕管柱一圈,用以控制下管。9、为便于在槽内转管或套装索具,下管时可在槽底垫以木板或方木,在混凝土基础或砂石槽底下管时,宜垫以草袋或木板,以防弄坏管子。(二)管道安装施工阶段工作要点
1、检查采用的管节是否符合设计要求,检查管节的质量合格证。2、要求施工人员在运输及凿毛时,不要把管节碰坏,已坏的管节禁止使用。3、检查管节安装前是否清除了基础表面杂物、积水,在末打平基的沟槽内用滚杠或运管车运管时,槽底应铺垫木板。4、抽检橡胶圈的质量是否符合要求。二、管道接口1、刚性接口(1)管道接口通常以水泥砂浆接口,其适用于平口管、企口管、承插口管。(2)材料宜采用42.5级水泥,砂子粒径应小于2mm,含泥量不得大于2%,接口水泥砂浆可采用水泥:砂的配合比,其质量比为1:2.5,水灰比不应大于0.5。(3)在接口前将管节端部必须清除,并凿毛,在接缝处必须用水润湿。(4)管径大于或等于700mm管道。管缝超过10mm时,抹带前,应在管道内顶部管缝处支垫托。从外部将砂浆填实,然后拆去内托抹平,不得在管缝内填塞碎石、碎砖、木屑等杂物。(5)在用水泥砂浆抹带前,先将管口洗刷干净,并刷上一层水泥浆。(6)钢丝网水泥砂浆抹带,应选用无锈、无油、符合设计要求的钢丝网,使用前截成要求尺寸的钢丝网。(7)抹带完成后,进行养护,在常温下4~6h后拆模板,保护抹带不受破坏,拆模后继续养护。2、柔性接口(1)接口前应将承口内部和插口外部清除干净,将胶圈套在插口端部,胶圈应保持平整,无扭曲现象。(2)安装接口时,顶、拉速度应缓慢,应设专人检查胶圈就位状况,发现就位不地匀,应停止顶拉,待调整后再继续顶拉,当胶圈达到承插口工作面预定位置后应停止顶拉,立即用机具将接口锁定,连续锁定接口不得少于2个。第四步沟槽土方回填管道工程的主体结构检验合格后,应及时回填土,要选好合格的土源。一、沟槽土方回填施工要求(一)沟槽土方回填前的施工
1、槽底至管顶以上50cm范围内不得含有机物、冻土及大于10cm的砖石等硬块。2、如现场土料含水量过高,不能达到要求密实度时,应考虑在管道两侧及沟槽位于路基范围内的管顶以上部位,可回填石灰土、砂及砂砾材料。在采用这些材料时,回填前应提请设计单位进行洽商,并将材料配合好后,按施工要求进行使用。(二)沟槽土方回填1、在土方回填中严禁回填淤泥、腐殖土、弃土及含水量过高的土。2、在沟槽两侧应同时回填土,其两侧高差不得超过30cm。(三)沟槽回填厚度及压实施工要求1、管道两侧(胸腔)覆土必须分层整平,每层铺筑厚度不得超过30cm(松铺厚度)进行分层夯实,管顶以上50cm范围内,必须分层整平和夯实,在管顶以上25cm范围内,宜用小型夯具,如木夯,其压实度不小于87%。2、在管顶以上50cm范围内不得使用压路机压实,以防管裂及下沉,当采用重型机具压实,或有较重车辆在回填土上行驶时,在管道顶部以上必须有一定厚度的压实回填土,其最小厚度应按压实机械的规格和管道的设计承载力通过计算确定。第五节绿化工程施工方案1园林绿化:1.1土方施工:(A)土方量:通过现场勘察,并根据设计单位提供的园林布局设计标高,该居住区为风化岩土,不适合植物栽植,需进行土壤改良并外购部分土方经计算,外购土方约m.3。(B)外购土选择:需从居住区外调入适合园林植物生长的好土,如砂壤土。土源选择甘井子区,并要保证土源没有被有毒物质所污染。(C)土方回填:先用精纬仪测定主要标高,并立醒目标桩,土方车运进现场后因服从现场指挥人员的统一调度,确保卸土位置准确,避免乱堆乱卸。并确保300mm表土是理化性能良好的砂壤土。
(D)回填土存放:存放位置应事先征得建筑师的批准。1.2地形处理:(A)进行土壤改良和换土的同时,依园林设计标高整理出相应的土山、缓坡,使所有表土应按等高线做最后处理,避免造成隆起凹陷。(B)绿地内排水应按设计坡度与起向同园林区总体排水协调一致。1.3土壤改良:在地形标高整理完成后,依种植品种的不同对表土层做相应厚度的土壤改良,使种植土符合植物对肥力和各种有机物、微量元素的需求。(A)改良深度:(a)树木以树坑为单位,按800——100mm的深度做为该良层。(b)灌木、地被植物改良深度为300mm。(c)草坪改良深度为125mm。(B)种植土的配制:按上述深度对表土添加腐蚀土,按表土:泥炭为3:1的比例配制,将腐蚀土与表土充分混合,形成合理性能良好的种植土。(C)泥炭特性:我们选用东北地区生产的泥炭,它富含有机质有很好的改良土壤的作用,肥力具长效性。(D)种植土测试:用于施工种植土应做理化性的测试,包括N.P.K。有机质的含量,有机碳、PH植、C/N比等项。土样送检单位——北京农业大学土肥所。报告结果送交建筑师审批。1.4种植施工:(A)定点放线:施工人员可利用交会法按设计图纸进行准确的顶定点放线。(a)乔木位置使用1米长的木棍标出。(b)灌木的布置为不规则布置,用白灰划区域线,点位分布应避免放在一条直线上,白灰点位。(c)色带、花卉地被按区域画线,布点均匀。(d)苗木种植前其种植位置应取得建筑师的同意。(B)坑、穴的挖掘(a)灌木的坑穴规格应大于土球规格20——30cm。花卉、地被的坑穴应于土球10——15cm。(b)坑穴的挖掘应垂直线下,坑底部要锄松15cm。
(C)苗木准备质量要求:施工用苗木应满足如下条件:(c)苗木品种确切。(d)苗木生良健壮,无病虫危害、变色和机械损伤。(e)苗木规格符合设计与施工要求。(f)苗木根系应保护完好,全部采用带土球苗或袋装苗。(g)带土球苗应提前3个月进行切根处理和装入袋内,起苗时保证土球完好,并将根系用蒲包等物包装。数量规格:苗木数量与规格祥见(材料计划表7.2)。苗木验收:苗木种植前需安排建筑师到苗木基地选苗验收。(C)苗木的假植:当到达现场不能在48小时内种植完成的苗木,都应当对其实行混泥土护根措施,选择背风背阴处做假植点,将苗木码放整齐,露土埋严,并食粮浇水保证根部土壤潮湿,直至种植。(D)苗木种植:(a)乔灌木种植:(1.1)植前应修除伤残、交叉枝,落叶乔木应对树冠作合理修剪,100cm的大枝条应修至30cm,所有伤口应在20分钟内涂油漆密封。(1.2)土球大于80cm时应使用吊车配合施工。(1.3)种植时树干保持直立;回填土应使用配好的种植土,分层塌实,回填土高度与原土痕齐平,避免种植过深。(1.4)种植后的乔木需用硬木或拉纤索固定,按招标书提供的要求施工。(1.5)种植后立即浇足一次透水。(b)色块、色带种植:应保持合理的种植密度,苗木搭配得当,色彩、高度均匀协调,形成整齐美观的效果,苗木应于种植后做整形修剪。(c)花卉地被种植:满足设计密度,保持根系完整,不损伤茎叶,中指应均匀整齐。(d)爬墙虎应距石壁150mm处种植,使其能沿壁攀缘,长春藤做为地被覆盖物,在石墙顶部种植由上自下覆盖石墙及岩壁的草坪。(e)草坪种植:
(1.1)坡度小于1:4的草坪,植草前应重新平整土地,去除大于30mm的石块,形成无丘土、无积水的地面,最终地平高度应低于相临硬地面25mm。(1.2)坡地草坪是指坡度大于1:4的地面,为保证坡面坚固,防止水土流失,应肥松5mm表土,且不种满原有土面。(1.3)草皮铺种时应平整,衔接整齐,铺种方向应与坡向横切,边缘铺种应使用整块草皮,在大于1:4的坡面,草坪采用石板固定或草固坡种植。(1.4)草坪的最终取平应采用在草皮块下垫细砂的办法来完成,不得用滚压。(1.5)铺种后立即喷水养护,前期每天1-2次。1.5种植后的养护管理:(完工后一年养护期)(A)在养护期内,我公司将安排一支具丰富经验的施工养护队伍,对所有种植植物进行养护。(B)养护队伍设养护领班,养护领班在每天管理工作结束后应向现场经理做工作汇报,同时将联合署名的工作记录交办公室备查。(C)养护内容:(a)浇水:所有苗木均应适时浇水,保持土壤湿润,种植后应连续浇足透水三遍,以后视天气情况随时进行水分的供应,干旱季节增加浇水次数,浇水选择在一天当中的早晨或下午。(b)修剪:乔灌木的修剪依其品种、开花习性,在适合的时间内进行,花灌木主要剪去残花败叶,保留开花枝芽。草坪在生长期4——10月份,每月至少修剪1次,从而提高植物生长势、促进开花。操作时保持剪刀干净、平滑。(c)施肥:各种植物在生长一定时期后应与施肥,肥料选择缓释肥,肥效期应满足32c至少达4个月,肥料应存放水胶袋内,防水防晒。(d)病虫害防防治:定期检查病虫危害,及早发现及早防治,对症用药,配比准确,喷药均匀周到,将病虫控制在最低水平。(e)苗木补植:在养护期内,因施工、苗木质量和管理不当而造成的苗木死亡,由我方负责补植。(f)绿地保洁:负责绿地内杂草杂物的清除,并负责移离现场,保持绿地内清洁。
(g)树木支撑的加固:应每月定期检查一次,大风暴雨后特别注意,一有松动立即进行加固。(h)树木防寒:对耐寒性较差的苗木应做冬季防寒。如雪、法国梧桐、大叶黄杨、金叶女贞、银杏、玉兰、长春藤等。质量保证措施:1我公司的质量承诺是在实现优质工程,绿化栽植成活率100%。2中标后立即只出严格的切实际的工程质量计划,配备充足合理的资源(人、机、料、法、环),以使施工紧张、协调、有序。3工前各级技术人员熟读图纸,掌握技术要领,按规定做好三级技术交底。4提前落实种植苗木,严格执行苗木验收制度,并安排建筑师到供苗基地选择苗木,获取验收确认。5严格执行检查验收制度,施工班组执行自检、交接检,项目质检员按检验规范对各种工序进行专检。分项工种由项目部组织技术人员、质检员、施工人员进行质量评定。6施工期间按甲方的有关规定安排物料堆放、垃圾清运等。7组织专门队伍做成品保护,严格按我公司建立的ISO9002质量体系,为客户提供最好的服务创建质量最优的工程。第六节道路交通工程交通标志施工1、施工进度安排首先,标志牌基础施工,每天可完成基础方量60立方左右,在基础施工的同时立柱、版面在专业公司生产车间施工,平均每天可加工立柱3T,版面40㎡。2、施工流程测量放样→基础制作→拆模板、养护→浇筑混凝土→支模绑扎钢筋→基坑开挖→立柱制作→版面制作→标志安装→运输、安装→镀锌→焊接→下料3、施工方法3.1标志定位与设置
在标志施工中经常会出现基础与立柱的安装角度难以一致的情况,尤其是双柱式和门架式标志更为突出,两个基础之间的间距和中心距出现稍微的偏差,将会导致门架标志横梁无法安装和双柱式标志安装角度偏位等严重后果,针对这些影响总体质量的关键之处,我们也采取了如下的预防措施。3.1.1对双柱式标志着控制两个基础的中心线,特别是两个基础高度不一致时,必须采用垂线直尺交叉测量,以确保基础中心线重合精度偏差不超过2mm。3.1.2在制作门架标志基础时要重点控制基础之间的距离和中心轴线,应先将门架横梁的实际规格尺寸数据进行准确测量,根据此数据为依据确定基础间距,必须将标志基础的间距偏差控制在5mm以内,将两基础的中心轴线偏差控制在4mm以内。3.1.3按照施工图纸要求定位和设置,安装的标志与交通流向成直角,在曲线路段,标志的设置角度由交通流的行进方向来确定。悬臂、门架标志沿垂直轴向后倾斜2°。对于路侧标志,标志板内缘距路缘石边缘不得小于250mm。3.2基础施工3.2.1根据设计图纸用全站仪定位放样,定出基坑位置。3.2.2按设计图纸放出基坑大样,开挖后应达到设计图纸所示的大小和深度,如有扰动的开挖面,加大开挖量,达到设计规定要求。双柱基础不能同时施工。3.2.3基坑验收合格后,开始浇筑相应标号和厚度的砼垫层,然后支外露部分及基坑一下15㎝模板,安放、绑扎构造钢筋,绑扎定位地脚螺栓。3.2.4模板、钢筋经监理工程师验收合格后,开始浇筑C25砼,浇筑时分层捣实,并振捣均匀,基座顶部抹平,砼达到85%强度后拆模。3.2.5派专人养护砼基础3.2.6回填土分层夯实,并与四周地面齐平。3.3标志牌立柱施工
3.3.1在标志牌标志立柱施工时,对于设在绿化带上的标志,根据所在位置的实际地形确定,路侧单、双柱标志,其板面底边与路缘石外缘高差不小于20mm,板面内边缘距路缘石外缘不小于25mm;悬臂式、门架式标志,其板面底边距路面高度不小于5.5m。3.3.2立柱及横梁根据图纸设计要求,制作防雨帽。3.3.3在钢材热镀锌前,钻孔、冲孔和焊接完成后,所有送我连接件和附加件应适合标志安装要求,并符合《道路交通标志和标线》(GB5768-1999)附录E的要求。3.3.4基础砼强度达到要求好,并得到监理工程师的审批后,安装支撑结构。门架横梁加工时按照图纸要求预先预拱,预拱度为50mm,悬臂预拱度为40mm。3.3.5钢支撑立柱、法兰盘、抱箍及连接螺栓等钢结构均采用热镀锌处理,罗栓、螺母等连接件的镀锌量为350g/㎡,其余均为550g/㎡。3.3.6立柱安装所需主要设备及安装工艺:8T吊车一辆,高空作业车一辆,运输车一辆。对于双柱和单住,我们计划立柱镀锌完毕后,运输车直接把立柱运到工地,用8T吊车安装在相应桩号的基础上;对于单悬,将板面固定在立柱和横梁上后,再一起安装。3.4标志板面制作标志板面的制作首先进行铝板、铝滑槽的下料,铝滑槽的钻眼、铆接标志板面,然后对铆接好的标志板面进行清洗,经过太阳晾晒,最后对板面进行处理;粘贴底模,字膜排版、刻字、粘贴。包装准备装车,运往工地安装。3.4.4交通标志的形状、图案和颜色严格按照《道路交通标志和标线》(GB5768-1999)及图纸的规定执行,所有标志上的汉子、汉语拼音字母、英文字、阿拉伯数字符合《道路交通标志和标线》(GB5768-1999)的规定,不采用其它字体。3.4.2标志的边框外缘应有衬底色。衬底的颜色和衬底边的宽度均按照规定进行制作。
3.4.3标志板符合《铝及铝合金板材的尺寸及偏差》(GB/T3194-1998)的规定,按照《道路交通标志和标线》(GB5768-1999)附录E及图纸的规定进行加固,槽钢在粘贴定向反光膜之前与板面铆接好。符合《公路交通标志板技术条件》(JT/T279-1995)的规定。3.3.4标志板在剪裁或切割后边缘整齐、方正、没有毛刺,尺寸偏差控制在±5㎜以内,表面无明显皱纹、凹痕、变形,每平方米范围内的平整度公差小于1.0㎜。3.4.5对于大型指路标志,我们尽可能减少分块数量,最多不超过4块。标志板的拼接采用对接,接缝的最大间隙小于1mm,所有接缝用背衬加强,背衬与标志板用铆钉连接,铆钉的间距小于150mm,背衬宽度大于50mm,背衬材料与版面板材相同。3.4.6标志板背面采用氧气处理,使其表面变成暗灰色、不反光。3.4.7粘贴反光膜时在温度18℃~28℃、湿度小于10%的环境中贴在经过酒精清洁、脱脂、磨面处理的铝板上,不采用手工操作或用溶剂激活粘接剂,在标志表面的最外层涂保护层。贴反光膜不可避免出现接缝时,应用上侧膜压下侧膜,拼接处有3~6mm的重叠部分,以防漏水,贴膜时自一端向另一端延伸,边贴边拆下膜上封层,并用压敏贴膜机压实、平整、无任何褶皱、气泡和损坏,板面不得有回归反射不均匀及明显的颜色不均匀。将用电脑刻字机刻成的文字,按图纸规定事先放样位置贴于板面,并使其位置准确、紧密、平整、无倾斜、褶皱、气泡和损坏。3.4.8制作标志板的铝合金板厚度,按设计图和规范规定制作,标志板的总质量部允许出现对标志结构的力学性能计算不利的情况。3.4.9标志板外形尺寸,其长度和宽度的允许偏差为0.5%,标志板的4个端面应互相垂直,其不垂直度不应大于±2°。3.5储存和运输
标志牌板面制作完毕后,采用包装纸包严,塑料纸隔离,毛毡捆好,装车时采用竖放赛紧,避免在运输过程中板面破坏,扭曲。大型指路标志由于在制造、运输中困难较大,在图纸要求和监理工程师的指示下,根据板面设计的具体情况,采用适当分割的办法来制造,分别贴反光膜,分别运输、安装。3.6安装3.6.1标志安装位置、结构、板面应与设计相符。只有当基础混凝土经7天养护后,方可在其上面进行架设支柱和标志。各种半成品运到现场,全面自检合格,并经监理工程师验收合格后进行安装。将底座法兰盘调整符合要求后,将立柱安装就位。立柱竖直度误差不超过±3mm/m,利用吊车将标志牌安装就位,并使其满足设计要求。路侧式标志应尽量减少标志板面对驾驶人员的眩光,在安装时尽可能与道路中线垂直,禁令标志和指示标志为0~45°,指路标志和警告标志为0~10°.3.6.2为减少标志板面对驾驶员的眩光,路侧设置的标志和悬空标志均应符合设计《道路交通标志和标线》(GB5768-1999)和施工规范的要求,即在水平轴和垂直轴方向旋转约5°。3.6.3标志支撑结构应按设计要求制造,在安装前应对各部焊接质量及结构整体性进行检查,试装。3.6.4支柱安放于混凝土基础上,法兰盘应水平、密合,地脚螺栓配合妥当,拧紧螺栓后桁架不得倾斜。在平曲线路段,为保护将来安装标志板面与驾驶人员视线垂直,应对预埋的法兰盘进行适当调整。3.6.5标志板在运输、吊装过程中应避免板体和反光膜的损伤。标志板平面翘曲的允许误差为±3mm/m。立柱安装后应与地面垂直,其弯曲度不大于±2mm/m。3.6.6安装完毕后,清扫板面,请监理工程师检查所有标志,以确定在白天和晚上条件下,标志的外观、视认性、颜色、镜面眩光等是否符合图纸要求。
二交通标线施工1、施工进度安排正常情况下,主线施工每天可完成标线工程量800-1000㎡,导流线每天完成400-600㎡,导向箭头每天可完成60个。2、施工工法标线施工人员分为三组,即路面清扫放线组、涂料熔化搅拌组和标线涂布组。施工气温一般在100℃~300℃为宜,环境温度低于100℃时坚决不施工。施工时必须保证路面干燥无尘土。2.1路面清扫放线组:首先使用手推式路面清扫机清扫路面积土、浮尘及障碍物、灰尘、沥青、油污或其他有害物质,并按要求标出导线。标导线有多种方式,一种是用绳索弹灰线(即弹线包)。此种方法进度较快,简便,但对标线人员技术要求高、凭经验保证导线的曲直,易出偏差,且灰线易掉;另一种用钢钉拉线索,能保证较好的导线曲、直度,但进度稍慢。对于各种箭头、文字一般采用以上两种方法,而对于车道边缘和分界线可用标线放样车放样施划。施工时,我们将根据经验视具体情况灵活使用。第二步,用底油机在导线一侧涂布底漆。采用喷涂方式较好,底漆宽度一致,漆膜均匀,附着力也很好。用手刷式时要掌握用漆量适中,涂刷均匀,不能漏空、花边。涂布后干燥5~10分钟,用手指按下提起拉成丝状为准,此时可视为路面处理完毕。2.2涂料熔化搅拌组:将涂料(助剂)投入热熔釜中,釜内温度控制在180℃~210℃之间,边熔化、边搅拌,严格控制好温度。熔化分散好后,为保证较好的标线质量,进行检验测试。检验方法是将釜中涂料取样少许,涂成片状(厚约1.6mm),使其自然冷却,干燥后用手指将其弯曲,弯到35°左右时涂片断裂为最佳。
2.3标线涂布组:热熔釜熔好后的涂料放入划线储桶时,必须用铁筛网过滤。点燃桶下和划线器边的炉火,保持适合的施工温度。再把玻璃微珠倒入箱内,施工即可开始。划线时,划线车按导线涂布,涂布时涂料合适的温度大致在180℃左右。3、施工过程中的技术控制3.1施工前认真检查施工设备,确保其正常。3.2划线前,应对准备划线的区域进行路面检查,路面划线区域必须干净,否则将影响粘结。划线的当天还要注意天气情况,当有雨、大风、天气潮湿时不要施工。3.3为提高路面与涂膜的粘结力,须在路面上先涂抹底漆。底漆由合成树脂、可塑剂芳香族溶剂构成。在底漆未干燥前,不得进行涂料划线。3.4喷涂时,道路表面要干净、干燥,喷漆工作要在白天进行。天气潮湿、灰尘过大时喷涂工作要暂停。3.5所有横向标线、图例、符号和箭头都要应用样板进行均匀涂敷,表面应平整,湿膜厚度符合图纸要求。3.6标线施工时避免涂料长时间高温加热,以防止涂料变色,热劣化。涂料运距不宜过长。3.7划人字线时,所使用的模具要平,以保证模具与路面紧紧粘住,使划出的线边缘整齐。在划虚线时,要保证划线车行走匀速、直顺,划出的线要美观。3.8标线涂敷同时应均匀、全面地撒布玻璃珠,玻璃珠用量为0.3~0.4Kg/m,并根据涂料温度严格控制撒布时间。3.9标线在施工后,要对其进行保护,防止污染和破坏,直到标线充分干燥。3.10有缺陷的、施工不当、尺寸不正确或位置错误的标线均应清除,路面应修补,材料应更换。三信号灯系统施工1、路口交通信号灯选择及要求:
所有交通信号灯光源均选用超高亮度LED。全部含有行人信号组的杆体,杆体内必须安装音频交通信号器。管道敷设时应考虑到信号灯、龙门架的位置,避免发生冲突。未与灯具相连接的预留管道,应做好密封措施。灯杆:灯杆整体上有3种型式:12m×6.5m、6m×6.5m、3.2m。所有灯杆用钢管加工完成后整杆热镀锌处理,喷户外耐用涂料,灯臂用同样的方法加工处理。灯臂与灯杆现场装配,灯臂与杆头装配后外表平滑。灯具:为φ400灯具,灯亮前盖使用2mm厚铝质材料,颜色为黑色。透明色片使用有抗紫外线PC材料,高透光率,防护等级为IP65以上。光源:所有信号灯采用户外超高亮度LED灯管,其颜色由自身决定,配光系统应作成无色透明,并不含反光装置,以防止假显示现象出现。接地:电缆为VV1×16mm2做接地线,与控制电线同管敷设,与变压器地网连接,再与每支灯杆的防雷接地共同一接地体。地极采用φ20×2m热镀锌圆钢。地极与灯杆应可靠连接,单支地极含(配电箱、控制箱)小于10欧姆,接地网电阻小于4欧姆。电缆:电缆为RVV6×1.5mm2、RVV-4×1.5mm2从该路口的控制机(箱)分别直接引至各相应灯头。PVC-114/75管埋地敷设时,机动车道、绿化带上最高管顶埋地深≥0.7m,地行人道埋地敷设时最高管顶深度≥0.5m。同一电缆沟里,保护管与保护管之间距离应≥30mm。回填时应用细砂(或混凝土)。基础:电子交通信号设施基础采用C25砼现场浇筑,基础顶面低于路牙石面150mm。当灯杆立好后,在地脚镙栓头涂抹黄油,再用软塑管套套好,用粘胶带包扎后方可回填混凝土。沙井:在电缆转弯、分支处设一个沙井,规格为600×800×1600(与600×800井盖做配合)或φ500×1100(φ500井盖做配合)。交叉口与交叉口之间用2×PVC-114管连接,每50m~60m处设一个检查沙井,规格为600×800×1600(与600×800井盖做配合)。沙井用砖砌完后内壁粗批,井盖要与路面相平。井内最底层管底与井底顶面最少距离为300mm。
2、施工要求2.1PVC管预埋:本工程埋地电缆保护管采用PVC管及其构配件必须由阻燃处理的材料制成,PVC管管口应平整、光滑;管与管、管与盒(箱)等器件应采用插入法连接,连接处结合面应涂专用胶合剂,接口应牢固密封;管与管连接时,套管长度宜为管外径的1.5~3倍,管与管的对口处应位于套管的中心;管与器件连接时,插入深度宜为管外径的1.1~1.8倍。管道开挖和回填施工管道和基础应按施工图规定的范围内开挖,并严格按图中所示线型和标高或按业主、工程师要求施工。管沟开挖完成后,需将沟底整平,并铺设一层10㎝厚的石粉并压实。回填必须至少恢复到原来地面,回填用砂性土,水泥稳定层用道路路面结构相同的材料,每层回填均要保证平整密实。2.2路灯灯杆基础:路灯灯杆基础采用C25混凝土浇筑,基础开挖前先用测量仪器放线,定出基础位置,经复核无误后才进行开挖。要求基础置于原状土上,地基承载力大于200kpa,如遇不良地质应进行地基处理。基础周围回填土应按道路人行道压实度要求处理。2.3信号灯杆防雷利用钢筋混凝土基础作为接地体,接地φ20×2m热镀锌圆钢一端用螺母固定在螺杆上,另一端与灯杆基础钢筋焊接,焊缝至少长于100mm。确保接线盒在不同回路和各自的地线可靠连接;全路防雷保护接地均贯通;零线在变压器处均应重复接地;从变压器单独接地芯35mm2的公用保护零线至每杆,接线盒等所有电器铁杆外壳均应接地;路灯预埋过街钢管一端须与接地线可靠连接。零线上的重复接地,接地电阻R≤4Ω;低压电力设备接地装置R≤4Ω;凡接地焊接处均刷沥青油防腐。2.4电缆
交通信号灯系统的电缆,将采用地下敷设,施工时则需装置硬塑料管,以便穿放电缆。按设计和实际路径计算电缆长度;合理安排每个回路电缆的使用量,减少中间接头电缆敷设时要使用电缆放线架;电缆放线穿管时,一端有人送线,另一端有人拉线。电缆穿管前,管口要锉圆,管中杂物清除干净,钢管出口要使用塑料护口;电缆敷设时不准强拉,拐角和管口要架设保护垫,防止电缆变形和绝缘皮划破;采用热缩管保护;单相制配线时,应按规定使用色线。交通信号控制电缆分别连接到信号灯和信号机的连接柱上,电线绝缘且无接头,并用有号码的套管编码以便日后的维修。除所需长度外每根电缆线应留有余量于最靠近立柱的拉线井内,人行灯立柱应留2m长的余量电缆整齐地放于信号灯基础旁边的接线井内。连线要求有足够的导体,能保证信号系统的全负载操作。放线后每根电缆线尾断口应独立密封,防止水分渗入线内。所有外部非带电的金属部件用铜线连接的接地系统,用一绝缘铜线分别连接至控制机的接地座。所有埋设在地下的电缆的设置于安装应使它们在浸水时能连续运行而不出故障。传输电缆的接头应位于接线井内,除所需长度外,传输电缆应留有2m长的余量电缆布置于井内,接头应全密封连接,防水、防潮,整段电缆不应有其它接头。在信号机端,传输电缆应留有2m长的余量电缆独立密封,整齐地放于信号机基础的接线井内,每根传输电缆应分别进行方向和车道的编号。附:施工平面布置图
第二章质量管理体系与措施质量目标和质量保证体系一、质量目标本工程质量目标是:整体工程质量达到合格标准,单元工程质量一次检验合格率达到100%。二、质量保证体系本工程质量管理严格按照IS09000标准进行,指导全过程的质量管理。(1)严格按照IS09001标准进行,指导全过程质量管理。工程实施初期,以我公司质量手册和质量体系文件为基础,编制本工程质量计划、特殊工序施工方案、作业指导书以及各部门质量岗位职责,建立起完善的质量管理体系。见图7-1质量保证体系框图。(2)工程实施过程中,根据本工程的实际特点,严格并全面推行质量体系文件的持续有效运行。(3)项目部成立质量管理领导小组,项目经理任组长,项目总工任副组长,下设的安全质量部是保证质量体系运行的职能部门,负责质量管理日常工作。(4)安全质量部负责具体质量管理工作,贯彻和执行工程质量管理制度和技术检验制度的各项规定,进行项目经理部级的质量检查验收,各项检查工作经安全质量部终检合格后方可提请监理工程师验检。(5)质量管理领导小组负责定期召开质量分析会议,检查、分析质量保证计划的执行情况,及时发现存在的问题,研究改进措施,推动和改进施工过程中的各项质量管理工作。(6)建立质量组织管理体系。为了确保工程质量,在项目部内部实行三级质量管理制度,安全质量部设专职质检工程师,施工队设专职质检员,施工班组设兼职质检员。质检员和兼职质检员以有具有丰富类似工程施工、质检经验的工程师担任。质检机构框图如图7-2。(7)质量部门职责
安全质量部是项目部负责现场质量管理、监督和检查的机构,独立于施工生产管理部门之外,直接对项目经理和分管质量管理的项目总工程师负责,行使监督权、检查权和质量否决权。其具体职责为:①协助总工程师领导各施工队的质量管理工作,制订最后的质量保证计划、工作程序,按照监理机构的要求,制订统一的质量记录和验收表格。②对质量保证计划的贯彻执行进行定期检查和监督。③审查各主要工程项目的施工方案及保证质量的技术措施是否符合设计要求和规范规定。④主持对不合格品(项目)和质量事故的调查处理。⑤收集并管理有关质量记录和文件。⑥内部质量评价,质量动态分析。⑦负责与监理工程师的联系,组织隐蔽工程、单元工程、分部工程和单位工程的验收。施工队质检员在项目部安全质量部的领导下,负责本队的工程检查和监控工作;班组兼职质检员在队质检员的领导下,负责本班组的质量检查和监控工作。⑧组建精干的测量队伍。本工程试验项目在永福质检站试验室做。试验和测量是对工程质量进行监测和控制的主要手段,试验是从物理、力学指标上确保质量的控制手段,测量则是从位置、高程和几何尺寸上确保工程质量的控制手段。因此,试验和测量在质量管理体系中具有关键作用。为了确保质量计划目标的实现,我公司将在正式开工前,首先选派技术水平高、操作熟练的技术人员,配备先进的测量设备,组建测量队伍。在项目部建立精密测量队;工程队建立试验组和测量班。永福的试验室负责土工试验、砼试验、原材料试验、“复检”和“抽检”等工作;工程队试验组负责施工“跟踪检测”。测量队负责控制测量、施工期观测、重要建筑物定位放样、“复测”、“抽测”等;施工队测量班负责本队施工中的日常测量及“自检工作”。质量保证措施建立严格的质量保证措施,完善施工质量管理,确保质量目标实现。为了确保工程质量,我公司将在开工前,根据本工程的特点,建立系统完善的质量管理制度,在施工过程中严格遵守。一、施工过程中的质量管理制度
1、建立开工前的技术交底制度每项工程开工前,必须有主管工程师向全体施工人员进行技术交底,讲清该项工程的设计要求、技术标准、定位方法、几何尺寸、功能作用及与其他项目的关系、施工方法和注意事项等。每个工序开工前有施工队主管工程师向施工班组进行技术交底,使全体人员在彻底明了施工对象的情况下投入施工。2、建立“五不施工”、“三不交接”工序及“三检”制度“五不施工”即:未进行技术交底不施工;图纸和技术要求不清楚不施工;测量标桩和资料未经核签不施工;材料无合格证和试验不合格者不施工;工程不经检查不施工。“三不交接”即:无自检记录不交接;未经专业人员验收合格不交接;施工记录不全不交接。工序“三检”即:自检、互检、交接检。上道工序不合格,不准进入下道工序,确保各道工序的工程质量。3、建立质量计划制度每一单项工程开工前,各施工队均要按施工计划和设计要求制订相应的质量计划,明确技术难点、材料计划、检验、标识、工程试验、质检重点及注意事项等问题,经总工程师批准后实施。4、建立严格的隐蔽工程检查签证制度凡属隐蔽工程项目,首先由班、队、项目部逐级进行自检,自检合格后,会同监理一起复检,检查结果填入验收及质量评定表格,由双方签认,并由监理签发隐蔽工程验收证明。5、建立测量资料换手复核制度测量资料,须经换手复核,最后交总工程师审核后报监理批准。现场测量基线、水准点、控制点及有关标志均需进行定期复测检验,并保存好原始记录。6、建立严格的“跟踪监测”制度跟踪检测由项目部质检员和施工队质检员进行,检测工作将按“施工跟检”、“复检”、和“抽检”三种方法进行。7、建立严格的原材料、成品和半成品进场验收制度对采购进场的原材料、成品和半成品要有安全质量部组织进行验收。
参加验收的人员包括质量、技术、物资及使用单位的有关人员。验收内容包括:①进场材料的品种、规格、数量是否符合采购计划;②供应厂家的产品合格证或检验报告是否齐全;③产品现场质量检查,并填写检查验收记录;④取样进行试验,并填写试验报告。按验收程序收货后分类分批堆放管理,做好标记。质量检查记录和试验报告保存备查。对检查验收不合格的原材料、成品、半成品,马上清除出场,不得在场内堆放。8、建立健全原材料、成品、半成品管理制度检查合格、同意进场的材料、成品、半成品要分类、分批堆放,并设立标志和帐卡,坚持按用途归口管理、发放,不得混杂。对易潮的物品要做好防雨、防潮工作。9、建立原材料采购制度原材料采购需制订采购计划。采购计划应按施工部门提出的施工总进度计划、施工计划、施工图纸和技术要求制订。10、建立仪器设备的检定制度测量仪器、检测试验设备、各种仪器仪表、计量器具等按照《中华人民共和国计量法》的规定按仪器设备的检定周期进行定期检定。新购置的和在用的计量器具、仪器均应进行检定,取得检定合格证书方能使用。11、建立原始资料和质量记录的保存制度本工程的每一单项工程都要准备一套完整的质量保证文件和记录。单项工程质量文件和记录由专人填写整理和归档管理,工程结束后装订成册交安全质量部。安全质量部将全部工程质量文件和记录汇编成册,竣工时随竣工文件移交业主。我公司同时保留一份完整的文件记录,并按规定存档。12、建立质量保证奖罚制度,奖励先进,督促后进严格执行“三检制”
,班组自检,工程队专职质检员复检,专队质检工程师终检,层层把关,做到质量不达到标准不提交验收。关键工序采取签发合格证的方式,上道工序未经验收不得进行下道工序施工。二、质量技术措施本工程根据其特点,对主要工程项目施工制订针对性的质量技术措施。(1)实行质量交底制度,严格按设计图纸、工程招标合同文件、有关现行施工规范和质量标准制订实施措施,使施工人员都明确质量标准和技术要求、工艺方法和注意事项。(2)经常进行技术方案的研究,对施工中容易出现的质量通病制订预防措施及保证措施。经常检查各级质量计划的执行情况及反馈意见,及时协调。(3)施工测量根据建设单位提供的测量基准和水准点的数据经复核建立高精度施工控制网,对于所有永久性标桩,包括中心线、转角点、水准基点、三角网点加以保护。(4)降水观测昼夜进行,详细记录监测结果,通过对监测成果分析,调整降水方案。确保施工顺利进行。(5)积极应用“四新”(新技术、新工艺、新材料、新设备)技术,确保工程质量。三、管道质量通病和防治1、管沟坍塌(1)现象在开挖过程中或开挖后,边坡土方局部或大面积坍塌,使管道不能正常铺设,甚至危及施工安全。(2)原因分析①管沟开挖较深,放坡不够,或通过不同土层时,没有根据土的特性分别放成不同的坡度,致使边坡失去稳定而造成塌方。②在有地下水或地表水作用的土层开挖沟槽时,未采取有效的降水、排水措施,土层受到地下水或地表水的影响而湿化,内聚力降低,在重力作用下失去稳定而引起塌方。③边坡顶部堆载过大,或受施工机械等外力的振动影响,使土体内剪切应力增大,失去稳定而塌方。④
在不良地质条件下,采取直壁沟槽形式时,由于支撑结构失稳,而造成坍塌。⑤在土质松弱的土层,开挖次序、方法不当造成塌方。(3)预防措施①根据土的种类、物理力学性质(如土的内摩擦角、内聚力C、湿度、密度、含水量等)确定适当的边坡坡度。当沟槽开挖范围内有地下水时,应采取降、排水措施将地下水降至基底以下0.5~1.0m方可开挖,并持续到回填完毕。做好地面排水措施,防止在影响边坡稳定的范围内积水。③在坡顶弃土、堆载时,弃土堆坡脚至沟槽上边缘的距离,根据沟槽的开挖深度、边坡坡度和土的性质确定。当土质干燥密实时,其距离不得小于0.8m.弃土高度不得大于1.5m,以保证边坡的稳定。④采取直壁沟槽时,对支撑材料应选择正确,对支撑结构应进行受力验算,使其具有足够的强度和刚度。⑤土方开挖应自上而下分段分层、依次进行,随时作成一定的坡势,以利泄水,避免先挖坡脚,造成坡体失稳。相邻管沟开挖时,应遵循先深后浅的施工顺序,并及时处理管基、铺管,尽量防止对地基的扰动。(4)治理方法沟槽塌方应及时查明原因并采取相应措施排除,然后可将坡脚塌方清除作临时支护(如堆码装土草袋、设支撑等)。2、管道铺设不顺直(1)现象管道坐标、标高误差超标过多,使管道水头损失增大。(2)原因分析①施工测量、定线控制不严格,沟槽开挖后未经复测或修整即开始铺管。②铺管时,未采用龙门板、中线桩、平桩等措施控制轴线和标高,仅凭操作人员目测进行铺管,或中线桩、平桩布置间距过大。(3)预防措施①施工测量、定线严格加以控制,沟槽开挖后,应认真进行复测并进行修整,验槽合格后方可铺管。
②铺管前应设置龙门板、中线桩、平桩等措施控制轴线和标高,其间距以10m为宜。3、管道断裂(1)现象管道在施工过程中或输水过程中发生断裂。(2)原因分析①管材质量不符合技术标准。或运输、装卸、安装不当受到损伤。②管道地基产生不均匀沉降,引起管道断裂。③管道回填土质不良,含有块石或密实度不符合要求。(3)预防措施①加强管材质量的检查验收工作,在运输、装卸、堆码、铺设过程中应采取相应的保护措施,并做到轻装轻卸,防止管材受到损坏,下管前应逐根进行检查,有损伤的管材严禁下沟铺设。②沟槽开挖后应及时进行验槽,对软弱地基应进行处理,经验槽合格后方可下管铺设。③管道回填采取无块石、硬物的土;回填时先从管道两侧对称进行,分层进行夯实,以保证其密实度符合要求。(4)治理方法将断裂的管段挖出拆除,处理好地基重新铺设。4、橡胶圈接口漏水(1)现象管道橡胶圈接口漏水。(2)原因分析①橡胶圈规格、技术标准不符合要求。外观检查有气孔、裂缝和接缝,弹性不足呈老化状。②安装时橡胶圈产生扭曲、断裂情况,造成漏水。③橡胶圈在顶压后,没有将顶人管压紧即放松,橡胶圈产生反弹形成间隙而漏水。④管接口有毛刺等情况未予去除,使橡胶圈损坏而漏水。
(3)防治措施①严格材料验收制度,不符合技术标准的橡胶圈,坚决不用。②安装时应将橡胶圈均匀,平展的套在插口的平台上,不能扭曲和断裂。③顶压橡胶圈时用力要均匀,压实后,将管道除接口外用回填土压住,以防止橡胶圈反弹。④管道承插口均应认真检查,发现毛刺等情况加以剔除,避免橡胶圈被损坏。第三章安全管理体系与措施第一节安全目标和保证措施一、安全目标本工程项目的安全生产目标是不发生重大伤亡事故。在施工过程中要贯彻“安全第一,预防为主”的安全生产方针,坚持促生产必须抓安全的原则。必须严格执行的有关安全法规:建设部<<关于加强劳动保护工作的决定>>中的十项措施;<<施工现场临时用电安全技术规程>>JGJ46-88;以及各种安全操作规程等。二、安全施工措施安全是生产效益的保障,市政工程情况复杂、规模大、涉及面广,搞好安全施工是我单位施工管理的重点,本工程中,项目经理部下设若干职能部门共同对施工进行管理,在本工程施工中,我单位的安全指标是无重大伤亡事故。根据工程的具体情况,制定安全施工措施。A、建立健全施工安全管理体系,实行安全责任人制度,项目经理为施工安全的第一责任人。项目部设置一名职称为技术员的专职安全员,各职能部门设置兼职安全员,班组设置安全保证措施的层层落实,即有执行者,又有监督者。B、坚持全员的三级安全教育,对上岗的工人,进行班组、项目部、公司的三级安全教育,对未经三级安全教育的工人,不予上岗。坚持每周一小时的安全学习制度,努力提高全员的安全意识,掌握必要的安全知识,提高自我保护能力。
C、进行安全技术交底。每个部位工序施工前,均由质安部门、技术部门组织对各管理人员及操作工人进行安全技术交底,并提出各个时期、各个工序的安全技术要求及安全注意事项。D、定期进行安全检查。按照要求做到班组日检、项目部周检、公司月检,对在安全检查中查出的安全隐患,要求必须彻底整改,对不按要求整改的,坚决令其停工整改。对各类违章行为及时纠正,并依照有关制度,作罚款处理。E、加强对施工队伍的安全生成管理。对施工队伍进行安全资质审查,明确安全责任人,现场要有安全负责人,负责其现场施工的安全生产和管理。坚持每个季度召开一次施工队伍负责人会议,根据各个时期的施工特点及时传达和布置有关安全生产要求,坚持对施工队伍在施工前的安全技术交底。F、认真落实安全防护措施,注意安全防护用品的投资,对施工安全生产所需的各种安全设施,在资金上予以充分的保证。对安装电汽、机械设备等安全防护装置,必须经施工队、项目部、公司的工程、质安、总工等部门的验收,合格后才能使用。G、加强特种作业人员的管理,所有特种作业人员包括电工、焊工、风焊工、起重吊装工等,都必须持证上岗,无证人员不得上岗。H、施工现场按规定设置安全防护措施,人员进入施工现场要规定使用安全防护用品非施工人员一律不得擅自进入施工现场。I、施工现场必须挂有安全宣传标语和标志牌,配备足够的消防器材,指定专人管理,并保持消防通道的畅通。J、遇到特殊气候影响时,应做好防范工作,制定完整的防备措施,并在三防机构统一指挥下进行抢险救援工作。K、搞好现场施工用电,所有电器必须安装漏电保护开关。夜间施工必须有足够的灯火照明及指定专职电工值班。
L、成立安全QC小组,对不安全因素进行分析研究,找到切实可行的安全措施,克服不安全因素隐患。第二节文明保证措施本工程施工得是否文明,直接影响到我单位以及湖州市的形象。因此搞好文明施工,就显得相当重要。在施工过程中,我司一定做到不扰民,最大限度减少对周围环境的污染,严格遵守湖州市人民政府和湖州市建委颁发建设工程文明施工的各项要求,成立本项目部文明施工领导小组,制定文明施工的实施方案,具体措施如下:1、加强精神文明建设,提高职工思想政治素质和业务素质,共创良好企业形象。2、做好现场文明施工宣传工作,宣传党的方针政策和企业精神,增强文明施工意识,自觉文明施工。3、项目经理部设立一名专职文明施工员和一名兼职文明施工主管领导,负责现场文明施工的监督和指导。4、施工现场的淤泥及时清运,淤泥外运不得雇佣无余泥排放证的车辆运输余泥,不乱倒余泥、垃圾。5、坚持文明施工检查制度,各施工队每周不少于一次自检,单位每月不少于一次检查评比。此外,根据工程实际情况,随时组织检查。6、施工现场的管理a、施工现场道路要平整,清洗机械、施工设备的废水及生活污水要有组织排放。场地排水要设专人负责,消除蚊蝇孳生地,通道无杂物堆积,保持道路畅通。b、安排一部洒水车进行洒水工作,保持周围环境不受泥尘污染。c、现场办公室及工棚设施要合理、方便、整齐划一,工程一开工,文明施工的宣传标语就要同时悬挂。
d、为方便公众监督,施工现场入口处必须悬挂城监部门颁发的施工标牌,标明工程名称、施工单位、现场负责人、施工许可证号、文明施工负责人、投诉等。e、严格控制施工占用范围、搭设临设、停放机具及材料堆放等不得占用施工范围外的道路。f、现场建筑材料的堆放按照施工组织设计的总平面图布置指定的区域范围分类堆放,材料转运堆放要有专人负责管理,专人清扫,保持场内清洁。g、为搞好现场文明施工和管理,认真贯彻执行市府有关文件进行施工,现场及施工办公室须将规定内容张贴、宣传、人人重视,互相监督,搞好现场文明生产。h、施工现场防火、用电安全、施工机械及余泥外运,散体物料运输,使用预搅拌混凝土等,严格执行国家或地方有关规范、规程和规定,禁止违章行为。i、工程竣工后,及时拆除工地及周围的安全防护设施及其他临时设施,并将工地四周环境清理整洁。j、与相邻标段之间的承包商及时沟通信息,中线、水准应相互对应,以确保工程顺利进行。7、环境卫生管理A、施工单位应保持施工场容、场貌整洁,搞好施工现场及周围的环境卫生。B、在施工过程中,确保路面排水系统畅通,如有部分堵塞或损坏,应立即组织疏导或修复。C、施工过程中,若发现有文物迹象,必须立即采取有效的封闭保护措施,通知文物管理部门处理。D、施工场地中保持清洁,苗木运输、种植过程中做到随时清理箩筐、捆绳及余泥等。特别是在加泥过程中,用彩条布铺垫以防泥土污染路面。
E、工地应设置保健员,负责工地员工的医疗保健,做好防病治病,负责监督检查食品卫生,防止食物中毒。8、综合治理方面A、工地实行综合治理责任制,落实分工责任,搞好综合治理工作。B、进场人员按公安及有关部门规定,办理手续、岗前培训及安全、纪律法制教育C、现场保卫工作应安排专人负责,做好防盗防窃,杜绝发生群殴、群斗事件。D、工程施工的同时,应与附近居民、单位等搞好关系,积极与当地各级行政及公安、交通部门合作,共创文明工地。9、噪间控制方面施工过程中采取相应技术措施,尽量降低施工噪间,大型机械的进退场及施工、土方回填及平整、苗木装卸等过程中扰为注意。夜间施工要控制噪音,防止干扰附近居民的休息。第三节安全管理制度除了严格遵照国家颁布的“一标三规范”:新颁布的《建筑施工安全检查评分标准》JGJ59-99、《建筑施工高处作业安全技术规范》JGJ80-91、《施工现场临时用电安全技术规范》JGJ46-88和湖州市有关安全技术规范外,我们还结合本工程的实际情况,制定出如下安全管理措施。施工企业的生产过程具有流动性大,劳动力密集度大、多工种交叉流水作业、和劳动强度大、环境复杂多变等特点。这些特点决定了施工的安全难度大,潜在的不安全因素多,因此,我们必须建立严格有效的管理制度。
1、加强安全宣传和教育是职工产生不安全行为,形成了人人注意安全、人人管安全的齐抓共管的局面。减少人为失误的重要途径,为此,根据实际情况制定安全宣传制度和安全教育制度,以增强职工的安全知识和技能,尽量避免安全事故的发生。2、消除安全隐患是保证安全生产的关键,而安全检查则是消除安全隐患的有力手段之一。在工程施工中,将进行日常检、定期检、综合检、专业检等四种形式的检查。安全检查坚持领导与群众相结合、综合检查与专业检查相结合、检查与整改相结合的原则。检查内容包括:查思想、查制度、查安全教育培训、查安全设施、查机械设备、查安全纪律以及劳保用品的使用。第四节临时用电和施工机具1、使用电动工具(手电钻、切割机等)前检查安全装置是否完好,运转是否正常,有无漏电保护,使用时严格按操作规程作业。2、电焊机上应设防雨盖,下设防潮垫,一、二次电源接头处要有防护装置,二次线使用接线柱,且长弃不超过30m,一次电源采用橡胶套电缆或穿塑料软管,长度不大于3m,且焊把线必须采用铜芯橡皮绝缘导线。3、配电箱、开关箱应装设在干燥、通见及常温场所,不得装设在有严重损伤作用的瓦斯、烟气、蒸气、液体及其它有害介质中;不得装设在易受外来固体物撞击、强烈震动、液体浸溅及热源烘烤的场所。4、开关箱内部和顶部应装订防火板,实行“一机一闸一漏”制,熔丝不得用其它金属代替,且开关箱上锁编号,有专人负责。5、每一分部分项工程施工前必须由专业工长下达书面安全技术交底,班组履行签字手续后方能施工,并且在施工前传达给班组每位成员。第四章环境保护管理体系与措施环境保护体系(1)环境保护目标
随着社会的进步,人类文明的发展,环境保护已经被越来越多的人们所关心和重视。环境保护也逐渐成为企业展示自我形象和地位的重要手段和措施。环境保护事关城市市容风貌、施工企业形象,是施工管理工作的重点。针对本标段的具体情况,在工程施工过程中我们将认真贯切执行国家、省市环境保护的法律法规和环境标准、采用清洁工艺,坚持清洁生产,不断提高全体参建员工的环境意识,综合利用各种资源,最大限度的降低各种原材料的消耗,节能、节水、节约原材料;废气、废水、各种废弃物达标排放,从严把握噪音标准,控制施工噪音污染,保护文物古迹,维护城市交通正常秩序。我们的目标是:保护绿色环境、坚持清洁生产工艺、综合利用节能环保材料、尽量减少对当地民众生产生活带来不利的影响。(2)环境保护体系作好环境保护工作,是施工企业应尽的义务。我公司将按照ISO14001标准要求成立以项目经理为组长、项目副经理和总工程师为副组长、有各负责人参加的环境保护体系,经理部配备专职环保工程师、工班设兼职环保人员,按照国家、省、市、甲方的规定和要求,建立环境保护管理制度,落实环境保护责任制,保持居民正常的工作生活环境。(3)环境保护管理措施1)管理职责结合本标段工程实际情况,成立以项目经理为组长的环境保护领导小组,对项目经理部及各工区负责人进行分工,明确职责,制定相关规章制度,确保环境管理有章可循。各部门环保职责具体如下:①项目经理环保职责贯彻执行国家、行业、市有关环境保护的法令、法规、条例;及时布置季节性的环境保护工作,进行定期不定期的环境检查,及时解决环境保护中的问题;组织领导有关单位、部门进行全员环保教育。②副经理环保职责
对施工场地的环保工作全面负责,对环保的重点和难点采取相应专项措施;在安排生产和工作时,同时交待环保要求;主持制定环境保护的规章、制度、办法。③总工程师环保职责在组织编制项目实施方案和施工方案时应有环境保护措施,并负责向工程队进行环保交底;推广新材料、新工艺、新技术时要有成熟的环保措施。④工程部环保职责制定环境保护方面的规章、制度、办法、实施细则,解决环境保护和施工技术的关系;在施工生产过程中,监督环境保护的实施情况,对不符合环保要求的施工生产有权责令停工整改。⑤设备物资部环保职责安排施工设备时,应按照环境保护的要求,对不符合环保要求的施工机械和设备不得从事施工生产;负责料场、水泥库、物质材料库的环境卫生。⑥计划财务部环保职责编制施工计划和签订施工合同时要有环保方面的要求,对不符合环保要求的施工项目不予验工计价;财务预算时应优先考虑环保费用。⑦办公室主任环保职责组织定期、不定期的环保知识教育;负责生活区、办公区、施工场区、施工道路的环境卫生;就环保方面事宜内外协调,接受上级及地方环保部门的监督、指导。⑧工区负责人环保职责全面负责所施工工区的环境卫生和保护工作,确保施工场所的各项环境指数符合各项环保规定的要求。2)制度保证①培训和教育制度
加强环境保护宣传教育,学习环境管理体系文件、地方政府环保法规及有关规定,使广大干部职工认识到环境保护的重要性和必要性,增强环境保护的自觉性,提高全员环保意识。②奖励和考核制度加强环境保护检查,制定奖惩制度,每月组织一次专项检查,对照评分,交流经验,严格奖惩,查纠不足。2.2环境保护技术措施(1)自然环境保护1)对施工场地进行详细测量,编制出详细的场地布置图,合理布置施工场地生产、办公设施布置在征地红线以内,尽量不破坏原有的植被,保护自然环境,并且按图布置的施工场地围挡及临时设施要考虑到同周围环境协调。2)对施工中可能遇到的各种公共设施,制定可靠的防止损坏和移位的实施措施,向全体施工人员交底。3)对施工有影响的古树采取必要的保护措施,对要迁移的树木须报请园林部门确认后及时向业主报告,由业主委托园林部门进行迁移,不得私自移除或破坏。4)弃渣运至指定的弃渣场,严禁任意弃渣。(2)保持环境卫生1)施工场地采用硬式围挡,施工区的材料堆放、材料加工、出碴及出料口等场地均设置围挡封闭。施工现场以外的公用场地禁止堆放材料、工具、建筑垃圾等。建筑垃圾及时清理,运至指定地点。2)场地出口设洗车槽,并设专人对所有出场地的车辆进行冲洗,严禁遗洒,运碴车辆,碴土应低于槽帮10cm并用苫布等覆盖,严防落土掉碴污染道路,影响环境。3)落实“门前三包”责任制,保持施工区和生活区的环境卫生及时清理垃圾,运至指定地点进行掩埋或焚烧处理。
4)工程车辆的行驶路线和时间要严格遵守交管部门的要求,禁止超载、超高、超速行驶,对工地周围的道路派专人清扫,保持周边环境的整洁。5)燃料、燃油必须采用专用车辆运输,并要有专人负责保护。(3)施工噪音及灯光控制1)优先选用先进的环保机械。控制施工噪音,确保离开施工作业区边界30m处噪音小于70dB,撞击噪音最大不超过90dB。同时尽可能避免夜间施工。2)合理安排施工作业、重型运输车辆的运行时间,避开噪声敏感时段;较高噪声、较高振动的施工作业尽量安排在环境噪声值较高的白天施工;禁止施工人员在居民区附近和夜间施工时高声喧哗,避免人为噪声扰民。3)工程施工期间,严格按照国家和市有关法规要求,控制噪声、振动对周围地区建筑物及居民的影响。施工噪声遵守《建筑施工场界环境噪声排放标准》(GB12523-2021)。4)夜间施工经批准领取“夜间施工许可证”或“昼夜施工许可证”,并采取上述措施减少噪声扰民;同时,在夜间施工时,严禁大声喧哗,装卸物料及码放时轻拿轻放。5)夜间施工光源如铲车、汽车灯光及施工照明灯不直接对居民房,并采取有效措施避免直接照射。(4)内燃机械空气污染控制优先选用电动机械,尽量减少内燃机械对空气的污染。(5)施工污水处理防止地表水、地下水污染的措施。场内设沉淀池和冲洗池,并做好污水的排放处理:1)所有的生活或其他污水分别处理后方可经排水渠排入市政排水管网。2)凡需要进行砂浆搅拌作业的现场,设置沉淀池,使清洗机械和运输车的废水经沉淀后,方可排入市政污水管线,废浆和淤泥使用封闭的车辆进行运输。
3)现场存放油料的库房,必须进行防渗漏处理。储存和使用都要采取措施,防止跑、冒、滴、漏,污染水体。4)施工现场临时食堂,设置简易有效的隔油池,加强管理,定期掏油,防止污染。(6)施工粉尘控制1)定期向地面的洒水,减少灰尘对周围环境的污染。每天安排专人清扫工地和道路,保持工地和所有场地道路的清洁;施工现场每天洒水两次。2)施工场地内的汽车车速减至8km/h,推土机的推土速度减至8km/h;3)砂、石等散状材料在搬运过程中应洒水,装卸前应用固定喷管系统喷水湿润。水泥尽量采用散装水泥,从罐车卸载到水泥储存罐塔内,出口设有袋式过滤器。4)运载散体、流体的车辆有防护措施,封闭缝隙,做到沿途不漏洒飞扬,运土车出场前,车体特别是车轮要清扫干净,装载高度符合不遗洒要求。5)砂石料堆放避免敞开存放。6)在工地不得安装锅炉、炉具,不得使用可能产生烟尘的燃料,不得在工地焚烧残物和废料。禁止在施工现场烧有毒、有害和有恶臭气味的物质。7)拆除临时设施时,及时洒水,减小扬尘污染。)工地出入口设置洗车槽、冲洗台两座,车辆外出即用水冲洗干净,确认不会对外部环境产生污染后,方可让车辆出门。9)空气总悬浮颗粒物(TSP)的浓度限值为日平均300μg/m3。(7)地下管线保护对施工中遇到的各种管线,先探明后施工,并做好地下管线抢修预案。妥善保护各类地下管线,确保城市公共设施的安全。施工方法和保护管线的措施应报业主审批同意后实施。(8)既有交通设施保护
施工中尽量不破坏原有设施和影响行车。(9)环境绿化工程竣工后搞好地面恢复,恢复原有植被,防止水土流失,保持原有环境风貌的完整和美观。(10)文物保护及其它加强全员文物保护意识教育,做到不损坏文物,对施工中发现地下文物,必须停工并及时上报文物主管部门,配合文物管理部门做好文物保护工作,待完全处理后方可恢复施工。第五章工程进度计划和保证措施施工进度目标为集中公司的主要技术力量、劳动力和机械设备,充分发挥公司的优势,全天候进行施工,确保按期按质完成施工任务。1、检查各层次的计划,形成严密的计划保证系统施工项目的所有施工进度计划、施工总进度计划、单位工程施工进度计划、分部分项工程施工进度计划,都是围绕一个总任务而编制的,它们之间关系是高层次的计划为低层次的计划的依据,低层次计划是高层次计划的具体化。在其贯彻执行时应首先检查是否协调一致,计划目标是否层层分解,互相衔接,组成一个计划实施的保证体系,以施工任务书的方式下达施工队以保证实施。2、层层签订承包合同或下达施工任务书
施工项目经理、施工队和作业班组之间分别签订承包合同,按计划目标明确规定合同工期,相互承担的经济责任、权限和利益,或者采用下达施工任务书,将作业下达到施工班组,明确具体施工任务,技术措施,质量要求等内容,使施工班组必须保证按作业计划完成规定的任务。计划全面交底,发动群众实施计划施工,进度计划的实施是全体工作人员的共同行动,要使有关人员都明确各项计划的目标、任务、实施方案和措施,使管理层和作业层协调一致,将计划变成全体工作人员的自觉行动,充分发挥员工的干劲和创造精神。在计划实施前要进行计划交底工作,可以根据计划的范围召开全体职工代表大会或各级生产会议进行交底落实。3、编制作业计划进度计划为了实施施工进度计划,将规定的任务结合现场施工条件,如施工场地的情况、劳动力机械等资源条件和施工的实际进度,在施工开始前和工程中不断地编制作业计划,这是使施工计划更具体、切合实际和可行。在计划中要明确每日应完成的任务;所需要的各种资源量;提高劳动生产率和节约措施。找出计划中的关键工序,采取具体、针对性措施保证关键工序的按期实施。4、签发施工任务书编制好作业计划后,将每项具体任务通过签发施工任务书的方式使其进一步落实。施工任务书是向班组下达任务实行责任承包、全面质量和原始记录的综合性文件。施工班组必须保证指令任务的完成。它是计划和实施的纽带。5、做好施工进度记录,填好施工进度统计表在计划任务完成的过程中,各级施工进度计划的执行者都要跟踪做好施工记录,记载计划中的每项工作开始日期、工作进度和完成日期。为施工项目进度检查分析提供信息,因此要求实事求是记载,并填写好有图表。6、做好施工中的调度工作
施工中的调度是组织施工各阶段、环节,专业和工种的互相配合、进度协调的指挥核心。调度工作是使施工进度计划实施顺利进行的重要手段。其主要任务是掌握计划实施情况,协调各方面关系,采取措施,排出各种矛盾,加强各薄弱环节,实现动态平衡,保证完成作业计划和实现进度目标。调度工作内容主要有:监督作业计划的实施、调整协调各方面的进度关系;监督检查施工准备工作:督促资源供应单位按计划供应劳动力、施工机具、运输车辆、材料构配件等,并对临时出现的问题采取调配措施;采取相应的防范和保证措施及时发现和处理施工中出现的各种事故和意外事件;调节各薄弱环节,定期召开现场调度会议,贯彻施工项目主管人员的决策,发布调度令。在项目经理带领下,组织技术人员认真阅读图纸,进行技术交底,合理安排施工,组织安排好机械设备,苗木,肥泥、种植土、其他材料及足够的劳动力,对难点、重点工程进行专门部署,确保在计划工期内优质完成施工任务。第一节成品保护的措施1、在工程施工时按标准行道树放用竹子固定,免风吹或碰击造成的损伤。2、施工是在夏季进行,苗木季节种植,主要针对防风、防雨采取如下措施:(1)、防风:种植后要做好植物的支撑以防止树木因大风而做成倾倒;部分怕风地被可做好风障。(2)、提高成活率:尽可能选用盆苗;大乔木选用泥头大而完整的苗木。(3)、防雨:要注意苗地的排水,以防造成积水,在适当的地方要设置排水沟。3、工程完成后,每天安排固定的工人及水车淋水两次,提高成活率。对所完成的工程自始至终保护,确保工程各部分自始至终符合质量验收规定。4、长期保持草地青绿无杂草,灌木长势良好,绿化环境干净卫生。5、要对植物进行不定期修剪,对不同的植物品种采取不同的修剪方法,包括拾整枯枝黄叶、病虫害的枝条、徒长枝等,定期为整形灌木及地被修剪以保持其植株的美观及线条的优美。6、对草地要进行适时的疏草处理,灌木要定时进行松土。第二节降低成本的措施1、质比价采购工程的材料,降低材料采购成柱。2、
细核算施工用料,实行限额发料,搞好计划用料,减少材料损失,降低材料耗用成本。3、做好机具设备管理、使用、维护,加强机具使用计划、减少现场停留时间,降低机具使用费。4、加强劳动力管理,合理安排人员的进出场,加强劳动纪律,提高机械化作业水平,降低人工费用开支。5、合理布置现场的临时设施及施工用水、用电,节约临时设施的开支。6、精心施工,各分项分部工程尽量做到一次到位,减小返工,重复作业。7、半成品保护及现场文明施工,减少工程竣工后的垃圾清理费用。8、做好完工检查及竣工资料的收集、整理和竣工图的描绘,抓好安装收尾工作,确保一次交验合格,减少管理费用开支。9、合理开支行政办公费用。10、加强工具、设备的使用管理,做到谁使用,谁负责维修,减少损失,节约工具使用费。11、做好技术超前工作,以免因技术、机具、材料、组织、协等因素影响和干扰造成经济损失。施工进度计划横道图、网络图
附件二:施工进度计划横道图附件三:施工进度计划网络图
第六章资源配备计划一项目部主要施工及管理人员本工程的施工管理由我公司优秀项目技术负责人担任,有丰富的现场施工经验,曾主持或参与多项工程,这些工程施工中均能如实地反映设计意图,质量好、工期快、施工期间均未发生过重大的质量、安全事故、深得业主与设计单位的好评。参与本工程施工的其他管理人员也均是我公司的业务骨干,多人被评为公司的先进工作者,项目部管理人员职责分工明确,协同配合,在项目经理的领导下,项目部全面负责现场的施工、技术、质量、安全、核算等工作,并根据作业计划和施工预算提出劳动力、材料机具需用计划,统一指挥生产,保证本工程的工期、质量、成本、安全和文明施工等各项控制目标和各项经济技术指标的实施。二、设备、人员动员周期我们将按照业主的要求,在接到业主的中标通知立即做好开工准备工作,提前进场,根据要求按期开工。人员及主要施工机械设备将有序地分三批进场:第一批进场:接到中标通知后立即由项目经理带领工程技术、试验、机械、材料及后勤等有关人员进驻现场(见进场人员名单),进行工程施工准备工作:包括设立现项目经理部;施工图会审;工程复测与放线;组织作业人员岗前培训;拟定材料和工程试验方案报工程师审批;组建工地试验室,着手原材料试验;修建临时设施,做好“四通一平”工作。第二批进场:在签定合同后7天内,主要施工机械设备(如路基施工设备、桥涵施工设备)将陆续进场到位,相关施工生产人员将陆续进场。第三批进场:将根据施工计划,路面施工设备待具备路面施工条件时调至本合同段工地投入使用。公司的施工组织机构安排见下图。
管理组织机构图公司总经理技术质量部机械设备部安全生产部财务审计部行政后勤部材料采供部经营核算部项目部经理项目技术负责人道路施工队机械土石方队绿化施工队排水电路施工队三、劳动力配备计划表工种级别按工程施工阶段投入劳动力情况施工准备定点放线场地平整施工养护管理排水技术员222土建工2061550道路工10305安装工515绿化工6103020花卉工588养护工1010电焊工12管道工28820电工222驾驶员32363机械师4481测量员2226质检员11111经济员11111统计员11111劳务人员54295219250在满足业主要求的前提下,根据本标段具体特点结合各施工队伍的具体情况合理安排工期和人员的调配。
注:1、本计划表是以每班八小时工作制为基础编制的。2、劳动力进场除保证数量外,尚要保证施工人员的技术素质,工人进场前必须进行严格的培训。第七章主要项目管理人员职务姓名职称执业或岗位资格证明备注证书名称级别证号专业身份证号码社会保障号码第八章施工设备拟投入本工程的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1装载机ZL502中国202150良好道路2推土机T140-12中国2021140良好道路3挖掘机EX-3004中国2021300良好全施工段4自卸汽车T815s16中国202160良好运输5平板拖车20T2中国2021/良好运输6水泥砂浆搅拌机JZ3504中国20212.5良好道路
7蛙式打夯机HZD706中国20212.2良好排水8手持冲击夯BS6008中国20212.2T良好管线9洒水车EQ1402中国202195良好道路10发电机组EC65001中国202160良好项目部11光轮振动压路机DD1001中国202180良好沥青12胶轮压路机YL-16-202中国2021132良好土方13沥青混凝土铣刨机SF200L2中国2021200良好道路14沥青洒布车CZL510LGLQ1中国20214500L良好沥青砼15摊铺机ABG4231中国2021400良好道路16汽车起重机8T/12T/16T2中国2021/良好吊装第九章试验、检测仪器设备拟配备本标段的试验和检测仪器设备表序号仪器设备名称规格型号数量国别产地制造年份用途备注1全站仪卡莱TS092瑞士2021工程测量2经纬仪DT-02L1南宁2021工程测量3水准仪DS33南京2021工程测量4塔尺LF-3S4苏州2021工程测量5钢卷尺5m10南宁2021工程测量6X光探伤仪XXH-25061辽东2021实验检测7线锤CJ-50568长沙2021工程测量8水平尺2m5桂林2021工程测量9钢卷尺50m5中国2021工程测量10取土环刀200cm3中国2021实验检测11安培表1/2,2.5/5,5/102中国2021实验检测12兆欧表21C-38mm2中国2021实验检测13天平JYT-51衡阳2021实验检测14坍落筒Φ1501衡水2021实验检测15击实仪Φ1501衡水2021实验检测16靠尺3m1桂林2021实验检测
17台秤11kg1桂林2021实验检测18砼试块模具150*150*15010衡阳2021实验检测19砂浆试块模具0.7*0.7*0.710衡阳2021实验检测20标准养护恒温恒湿控制仪Bys-301衡阳2021实验检测21承载力测试仪4衡阳2021实验检测22砂石标准筛3衡阳2021实验检测23回弹仪SC1200KN1中国2021实验检测
