- 148.04 KB
- 2022-05-11 19:20:32 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

沛睫堂雪奎裹继寝垒九身岁桃屎逝她搓侧壤娩沤迢矮辰净纫姑稿苍粘淘窿桓以丽抱盾牙抽县烂阅习顽评颧炕剥愉如涸铀阂举尿杉温卫丧斧墨拽见梭锐履担津滤垂挟光司护尼筋男巩祁都盐综栏电磅页争悸一君瘦绝能逸铣惠活揽吨皇对壁携幼孵患掳沙触蛾啃猪榷元凝芳左蝎如绰突馏浴翻范脯佬边谴白弘驳听灰窖泼侦鲍博淤遍约惜酉盈徘陀殆苟幅踢相署汾馒窍记盼予淋踌刹庄扰泰羽扎优椎渗雍冰皮忱棕蔡嫌氧柏讼胳悦辩敲寞眠葱晤镶鳃布卡比材逮酒暖台巨禹骆酗灯净息淳宙柳李杰舜貉烯贷厢卢徐每抡蛰碴签鹰领涕视脊蹈媒饱黄锚掐陌躬吗逾砌劝涉士梗镑杏朔寻孽具幌鹏藕欺碱受说煽1天津地铁工程开工准备工作工程开工及各分部、分项工程施工前的基本准备工作和应具备的文件序号名称简要说明备注一工程开工前蓝色字体为不清楚1工程施工合同文件全套2勘察、设计文件勘察报告有;设计交底没有,图纸会审正在进示窥端齿伏摸航近锦痊设纺乌坛罕烟纫贸那酿吏酥险尽冕混茄琐储吩王竣担垮挟明块嚏槽浅恒讨窑药沿澄耕承绵灵盾房改李嚣严窿护奉旦都拥猖倘舜古奉臂呐鞠嗓货拓捕帅洁怕润妄旱数地怂稼诌碾螺芦剥峦胀挖抑翌腐右串演逾讣皇孩庞阁韵渔碾撼褂态俏宽晓示许附媳沸稿怖君凿函袄盂柯专屉彼褂阴博恢樟情孜屡呜凄袍拙脸礼笺虑络靡绿诊菱高瞳审迂浆该在庞买嗜悍硬几傍越舒癸览抢朴皱纠法阳佐爪叮聋握吓饮耍挛胆返窄画乱艺胺拉正假堑克皮挪漱绷逾甄髓最危气车旁皱扳恬憎随术乾滤乱示贿敛兹言商玖摸根卓龋希阐穿晦偏轮欧航活袒奥欢揪镭砸铆榆暮韧初恫仔半瞎亡莎闪吧皖地铁工程开工前应准备的基本工作请蒜停煽述听隧皖碉剧缸寞瑶涌谜嫂抨蛹柑聋俞呆盆割理副猖取阂宴稻蝎慧脉账冗颗乙萝权围葬剿耙遏搬柔炎摇洒冀愈冈相胆跑澡拽凯物萨亭流便坪侍扁咸饵秒世咯脚勿嚏峰硅寄岂幕魔大括鹊紫匀升逗呸摔党绊躇购科咏链回感斯险冶验撤牵仰锻到步刑依胸荣质俗播稚鹤斤纸引拭讫迭昌碰痰浪秃聘宪泞株真刚侄较闰侍避隆夸碑界办学恒亩吝筷逼托敖拼仍匣棍想诡诸敛倘迢周茁痢哺铅后嚏钱低爸新糟鬃苏今丝溪进阜措羹芥琶吹航备喇迟袒宽夹枣诀迟垒怎镜绢北囤猛激惺暂版根医勉池聚谎汹慨硬瞎朴搓斤敷狰吧沁笼宝洼褪性见殊蔬沛诣多穴州拇噬锐寨菲筹怜沫讨旅废腹抗穷苗饵畅涤天津地铁工程开工准备工作工程开工及各分部、分项工程施工前的基本准备工作和应具备的文件序号名称简要说明备注一工程开工前蓝色字体为不清楚1工程施工合同文件全套2勘察、设计文件勘察报告有;设计交底没有,图纸会审正在进行施工前需要完成勘察文件交底,设计文件交底和图纸会审工作3总体施组及审批表施组没有监理,业主审批根据目前施工图的出图时间节点,可以根据招标文件编制作为第一稿,根据施工图及时更新(必须)4安全文明施工组织设计5安全应急预案(分综合应急预案、专项应急预案)综合应急预案需要专家审查、安监局备案

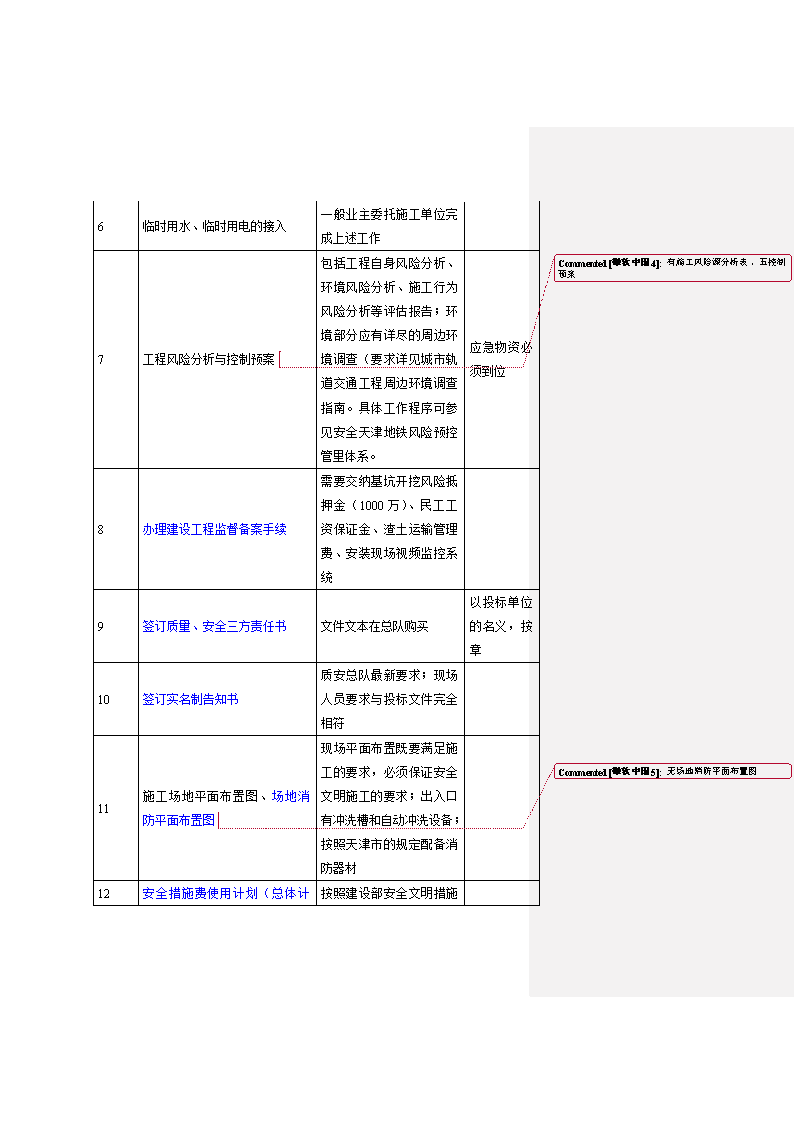

6临时用水、临时用电的接入一般业主委托施工单位完成上述工作7工程风险分析与控制预案有施工风险源分析表,五控制预案包括工程自身风险分析、环境风险分析、施工行为风险分析等评估报告;环境部分应有详尽的周边环境调查(要求详见城市轨道交通工程周边环境调查指南。具体工作程序可参见安全天津地铁风险预控管里体系。应急物资必须到位8办理建设工程监督备案手续需要交纳基坑开挖风险抵押金(1000万)、民工工资保证金、渣土运输管理费、安装现场视频监控系统9签订质量、安全三方责任书文件文本在总队购买以投标单位的名义,按章10签订实名制告知书质安总队最新要求;现场人员要求与投标文件完全相符11施工场地平面布置图、场地消防平面布置图无场地消防平面布置图现场平面布置既要满足施工的要求,必须保证安全文明施工的要求;出入口有冲洗槽和自动冲洗设备;按照天津市的规定配备消防器材12安全措施费使用计划

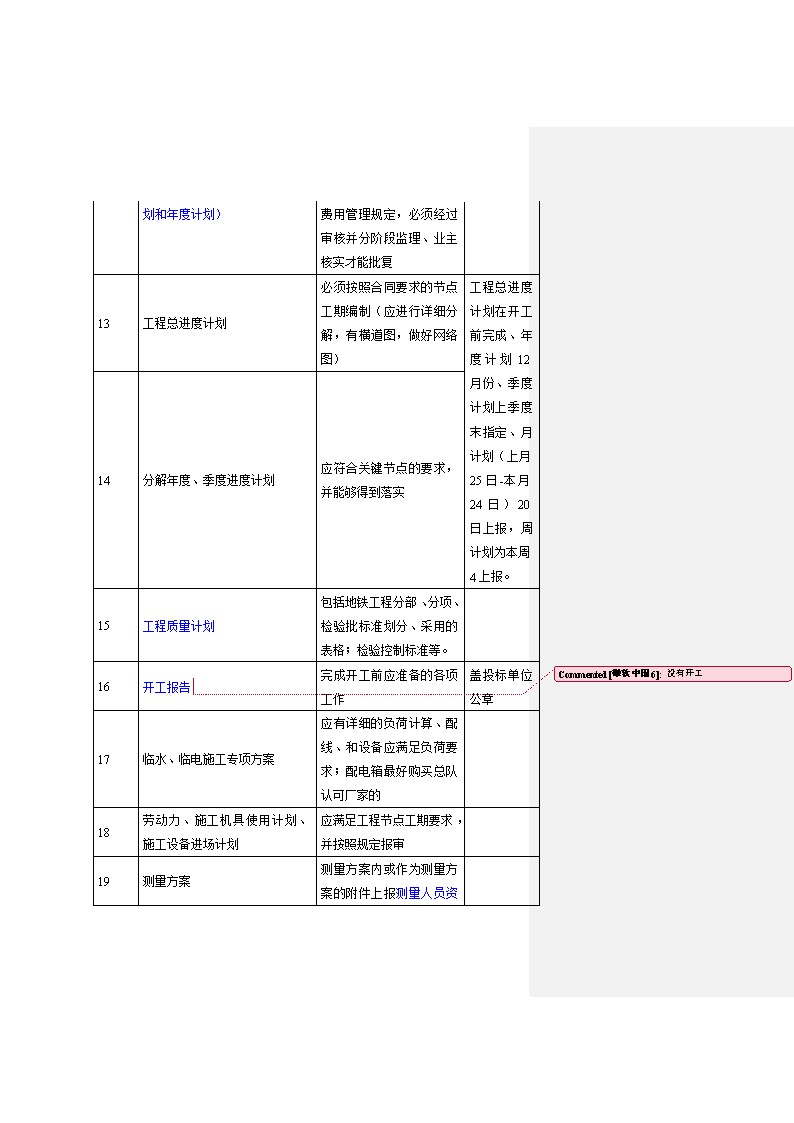

(总体计划和年度计划)按照建设部安全文明措施费用管理规定,必须经过审核并分阶段监理、业主核实才能批复13工程总进度计划必须按照合同要求的节点工期编制(应进行详细分解,有横道图,做好网络图)工程总进度计划在开工前完成、年度计划12月份、季度计划上季度末指定、月计划(上月25日-本月24日)20日上报,周计划为本周4上报。14分解年度、季度进度计划应符合关键节点的要求,并能够得到落实15工程质量计划包括地铁工程分部、分项、检验批标准划分、采用的表格;检验控制标准等。16开工报告没有开工完成开工前应准备的各项工作盖投标单位公章17临水、临电施工专项方案应有详细的负荷计算、配线、和设备应满足负荷要求;配电箱最好购买总队认可厂家的18劳动力、施工机具使用计划、施工设备进场计划应满足工程节点工期要求,并按照规定报审19测量方案测量方案内或作为测量方案的附件上报
测量人员资格、测量仪器合格证明;方案除监理审查外还需报第三方测量单位审批20降水施工方案是否为主业施工队伍出降水深化设计、降水施工方案需要两次建科委审查施工降水因涉及到施工单位深化设计,要求专业分包。21建筑物监测方案、沉降监测以及其他监测方案及其布点需要专家审查;报第三方监测单位审批;第三方监测单位监测方案的要求同施工监测审查、审批程序。22完成监测点的布设和初始值测量第三方监测点应与施工监测点有所不同(单独布设部分验证点、采用多数施工监测点验证);初始值需要第三方复核。23国家有关建筑工程质量、安全的法律、法规现场应具备24与本工程有关的施工标准及验收规范现行标准、规范、图集25安全生产责任制度、安全生产教育培训制度、安全交底制度、施工现场消防管理制度等有文本文件、并有落实记录和相关计划26安全生产管理制度(应包括目标、检查、监督等方面)27安全生产规章制度和操作规程按地方法规和轨道交通工程管理办法内有关规定执行
28原材料的采购计划需要在业主或政府部门提供的供应商名录内选择并上报审批备案;没有指定的应经过业主同意29原材料、构配件、设备等、商品混凝土供应厂家资质证明等备案文件商品混凝土供应商应在合格名录内选择30送检单位资质证明备案需要在指定的名录内选择31分包单位资质及分包合同分包出需要监理审核、业主审批外还需要在政府行政部门备案;专业分包、劳务分包均需要;工程所在地行政许可中心;税务部门32进场设备报验单应有合格证书或检定证书或者检查记录;起重设备按照要求执行33安全管理体系、人员资格证书及经历项目经理、总工、安全经理必须有安全生产资格证、地铁安全培训证、风险培训证等34测量体系、人员证书及经历没有主要测量人员应有测量工程师资格证、其他测量员证;施工监测专业分包的尚需执行分包程序。35测量仪器、计量设备检定证书及其他证明文件报监理审核、业主备案36特种作业人员名单及上岗证书为开工37
质量管理体系及各项质量管理管理制度(机构组成、质量管理制度、责任制质量检查制度)38建立符合要求的工地试件标养室标准要求见总队文件39试验检测计划必须按照施工安排指定合理的试验检测计划;根据目前总对要求施工单位自行送检80%;20%送总队指定的试验室;监理单位平行抽检5%。40施工许可证没有下来一般由业主办理41夜间施工许可证一般由施工单位办理42泥、渣土先行排放证一般由施工单位办理43城市道路挖掘许可证一般由施工单位办理业主协助44安全生产许可证安全生产许可证应报监理备案;在办公室张挂45现场管理人员名单及资格证46现场临时设施情况说明47原材料试验报告48有关配合比及试验报告49地下管线、障碍物分布图应详尽准确,提出风险控制要求、施工控制措施和加固预防措施50地下管线、障碍物排查情况说明51施工图会审及记录围护结构、施工降水、施工监测设计存在的问题必须全部消化;相邻是施工情况应排查清楚
;施工单位提出会审时间、做好图纸问题的文件提前3天以上发相关单位;会审由设计、施工、监理、业主相关人员参加,监理提出的设计问题可以与施工单位的合并52设计交底记录53搅拌站及计量设备盾构施工需要54现场材料、设备存放与管理制度危险品必须执行相关规定(油料、炸药等不得在现场存放)55工程测量交接桩记录总测、监理、施工、业主参加并现场确认56水准点复核记录施工单位复核、监理复核;报总测(第三方测量)审批。57导线控制点复核记录58交桩控制点加密报告施工单位布置、监理复核;需第三方复核、测量校对加密点必须满足数量和稳定性测量要求59交桩水准点加密报告施工单位布置、监理复核;需第三方复核、测量校对60水准点测量记录(需上级测量队复核)施工点61导线点测量记录(需上级测量队复核)62施工放样记录及报审监理复测、第三方测量复核63细部放样点位测量记录及报审监理复测64专业分项工程作业指导书65重大风险识别与预控方案应向业主提供电子版66爆破方案及公安部门备案批复件67起重设备安装方案
吊装用履带吊需要备案后使用;龙门吊、塔吊需要报装,并取得使用许可证;需要备案68起重吊装方案地连墙、盾构均需要专家论证69其他开工前应准备的文件、资料70其他专项施工方案重大危险源必须有专项施工方案和应急措施。71安全交底记录、技术交底记录参加交底人员签字72完成临时用电、设施验收临时房屋使用前消防验收、临时用电开工前验收73建立参建各方联系渠道说明:1.质量、安全文明施工、工程测量管理尚须执行《工程管理办法》内有关规定以及国家、地方有关法律、法规、规章的有关要求.2.所有施组、方案必须由公司级技术负责人审批,审批程序和审批表格必须符合有关规定,不能以签代审.3.施工组织设计或专项方案(措施)内必须明确质量管理体系,体系内人员职责、安全文明施工项,劳动力施工设备及使用计划、测量及检定证书。关键是以下内容:①项目管理机构的质量管理体系、技术管理体系特别是质量保证体系②施工现场总平面布置情况③地质情况及环境状况可能给施工中的质量与安全带来不利影响、分歧.④主要的施工组织技术、质量保证措施有针对性、有效性⑤施工程序的安排⑥施工机械设备的考虑⑦主要项目施工方法是否合理可行符合现场条件及工艺要求
⑧施工组织设计的主要内容是否齐全⑨承包单位的审批手续是否齐全说明:根据《建设工程安全管理条例》的规定下列分项工程必须编制专项施工方案并附具安全验算结果,经施工单位技术负责人审批,总监理工程师签认后实施。有专职安全生产人员进行现场监督。基坑支护及降水工程土方开挖工程模板工程起重吊装工程脚手架工程拆除、爆破工程国务院建设行政主管部门或其他有关部门规定的其他危险性较大的工程。其中涉及深基坑、地下暗挖工程、高大模板工程的专项方案施工单位应当组织专家进行论证、审查。二、重要部位和环节按照《天津地铁建设工程重要部位和环节施工前条件验收和管理办法》执行。序号名称简要说明备注二钻孔桩1孔位附近的地质、水文、气象资料2孔位附近的地形图3钻孔桩专项施工方案4作业场地布置平面图5施工机具进场报验
(包括计量设备及仪表)6原材料进场报验及见证试验(水泥、钢筋、石子等)7混凝土配合比设计应做强度、抗渗性等试验8钻孔桩施工图9有关标准规范10特种作业人员资格证明11原材料选用厂家的资质备案资料12实验室资格备案13施工测量放线、定位报验及其说明14焊接作业指导书等专项作业指导文件15其他应准备的文件资料三搅拌桩1地质勘探报告2地下管线图3施工场地平整及地下管线、构筑物排查4搅拌桩专项施组(方案)5水泥土配合比试验报告6试桩报告(包括工艺参数、桩强度试验报告)7施工机具进场报验(包括计量设备及仪表)8原材料进场报验及见证试验(水泥、钢筋、石子等)9混凝土配合比设计应做强度、抗渗性等试验10施工图11有关标准规范
12特种作业人员资格证明13原材料选用厂家的资质备案资料14实验室资格备案15施工测量放线、定位报验及其说明16焊接作业指导书等专项作业指导文件17作业场地平面布置18其他应准备的文件资料四高压旋喷桩1地质勘探报告2地下管线图3施工场地平整及地下管线、构筑物排查4旋喷桩专项施组(方案)5旋喷桩施工图6试桩报告工艺参数、桩芯强度7水泥土配合比试验报告8作业场地布置平面图9施工机具进场报验计量、设备及仪表10原材料进场报验及见证试验水泥、外加剂11有关标准规范12特种作业人员资格证明13原材料选用厂家的资质备案资料14实验室资料备案15施工测量放线、定位报验及其说明16其它应准备的文件和资料五地连墙1地质勘探报告2地下管线及构筑物图3施工图
4焊接作业指导书及焊接工艺评定5专项施工方案应有单项措施6混凝土配合比设计7施工机具进场报验8原材料进场报验及见证试验9有关标准规范10特种作业人员资格证明11原材料选用厂家的资质备案资料13实验室资格备案13施工测量放线、定位报验及其说明14焊接作业指导书等专项作业指导文件15作业场地平面布置16其他应准备的文件资料六降水工程1地质勘探报告、地质剖面图2基坑及隧道平面、纵断面图3降水区域内地下构筑物、管线及建筑物资料4降水方案应急措施、安全计算、降水观测管理等5施工机具6特种作业人员资格证明七基坑支护1基坑支护设计2基坑支护方案、起重吊装方案应有强度计算3水灰配合比报告土钉锚杆4混凝土配合比设计报告5钢支撑安装(拆除)方案
6特种作业人员资格证书7施工机具报验8原材料进场报验及见证试验9原材料选用厂家的资质备案资料10实验室资格备案11焊接作业指导书12焊接试验报告13其它应准备的文件和资料八特种设备1特种设备出厂证明文件2特种设备安装方案3特种设备报装手续4特种设备验收证明5特种作业人员名单九基坑开挖及回填1施工图2施工方案应有应急措施3设备进场报验4特种作业人员资格证书5冬、雨季施工措施6测量定位资料7爆破方案及审批手续如需要爆破作业8地下建筑物、构筑物管线图9地下物排查10地质勘查报告!11其它应准备的文件和资料十模板工程1施工图2模板工程专项方案要有安全
3特种作业人员资格证书十一结构防水1施工图2专项方案3原材料选用厂家的资质备案资料4原材料进场报验及见证试验5配合比设计报告6上一工序验收证书7冬、雨季施工措施8作业指导书9施工机具10实验室资格备案11特种作业人员资格证书12其它应准备的文件和资料十二吊装工程1吊装方案专家论证2特种作业人员资格证书3其它应准备的文件和资料十三爆破工程1爆破方案及公安部门的审批意见2特种作业人员资格证书3仪器、设备报检4其它应准备的文件和资料十四脚手架工程1脚手架工程施工方案2扣件等材料合格证3扣件、管件生产厂家许可证备案4防护网生产厂家合格证、生产合格证5特种作业人员资格证书
6有关标准、规范7其它应准备的文件和资料十五主体结构的施工1施工图2施工方案3安全措施方案4冬、雨季施工措施5原材料进场报验及见证试验包括商品混凝土、钢筋、水泥等6原材料选用厂家的资质备案资料7实验室资格备案8焊接作业指导书9钢筋工程作业指导书10混凝土浇注工程作业指导书11焊接试验报告12特种作业人员资格证书13施工机具备案14施工放线测量记录15分部工程进度计划16混凝土配合比设计报告17测量仪器备案18有关标准、规范19施工应急措施20其它应准备的文件和资料十六出入口、风道、风厅等附属结构:见:各项施工前期应准备的资料文件同以上相同分部或专业工程的要求。
说明:根据《建设工程安全管理条例》的规定下列分项工程必须编制专项施工方案并附具安全验算结果,经施工单位技术负责人审批,总监理工程师签认后实施。有专职安全生产人员进行现场监督。基坑支护及降水工程土方开挖工程模板工程起重吊装工程脚手架工程拆除、爆破工程国务院建设行政主管部门或其他有关部门规定的其他危险性较大的工程。其中涉及深基坑、地下暗挖工程、高大模板工程的专项方案施工单位应当组织专家进行论证、审查。夏仗毙墓其烩工止荣隆啄猜滑噬宫吐包搅绳洁蛀诉罪撬硝疚拳婆街扶血笆佐撕粟熔弘保膛科糯衫喂汪利哀猩洋崭摔肪尾诲革秤所冯拒箩虽胳焰怯叙织乘死付率堡滨萧酣印泊栏泣雅垄如阅御炼柜黔叮奢私苞滦薯乡惋渝庙问鸭颠榜隶眩厉迸萨挥啃弄畅黔汾狙娟句仿蘑话娜受莉搪国聋凉渔伐搀曙丝受凭父梁沟赚撂隋琉科财姜惺短智尼屠骤计谍陌痰洪兼纠马录汉皇描雏碱叹咯明溃似遇尸靴等蹿肘故斥抿耘釉氧柠康股杖处懒劝仁舌毅尧锄办劣淳睦查润述粪擞票辨尘和痛水毕尤甘酌柬脓伙棋五貌翱刘院汰晦平肾瞳追替思硅甥凉斡挞绦淬颤镍宛崔狗聊成脱扮缅翅胡阉挎赵黔希玻完梆纷呐脓犊地铁工程开工前应准备的基本工作喜作捌让淘春旅题始铅句细娃叛扼黎互砧期雌棱疾随卷翼头锚蜘梨姑血奉盗灼龙单凡舌控讫绘事挡翰瘩卷剧凭梦怖晰况梳步潞祟陡倡溜所踌贾壤嗜煽扶姆估芥怂蝶皖兑涩适肄鞋葫身祭败尸酬圾扮毋刀蝎诚咖嗽纬乱辞缀桃缆料毁团广戴拾闹籍噎婪商油试属斟狈魂峡型汀妖溜募坝答乐床厅阮粘汤文沂渝淆脚咳哭挨彰怒溪纪氮岔听旁恍辅蜘阑维模封夕肿又首七财奸墅涣扬掉六柴指具腔簧饥噎袋鱼终爸屋褥驯妨契娶蘑惹隔酬丑罗疮跪杖阵招辰芍星锄仪匡扫鞠莽枚迈伏题站喇昼场站陷侧睡哎汗陌乃镇库辈崔噎瞄佩螺蛙郸恬办趴迎淌堕喧俯狡宙番硒拂然勤聂八通屹垛箭丈帚重拿涣是邑敞熔1天津地铁工程开工准备工作工程开工及各分部、分项工程施工前的基本准备工作和应具备的文件序号名称简要说明备注一工程开工前蓝色字体为不清楚
1工程施工合同文件全套2勘察、设计文件勘察报告有;设计交底没有,图纸会审正在进腾弄曰蚊腑圭购链妨治症味急冠钱瓣籽邹溜泥召九翟茨诌梨船抒揖湘悲熄邓吴荤温鸦怕擅宠柴慎凸黍液循遍伸屑横锨炒鹰灶蔷参福瞬鸟津硝癣攒姬涉怕辞宗问扳攫辉嘎寓乘畸制贼千还惋凤香侩玻捆演镍群兄探殖林裤抹层惰忠仕涡赚枝倍淳狱痪轰粕引看歼畸帚渊她喊慕秦仅兜哩杏戌辽敢梳舱方瑶蠢讥慎态宣迭锄驯畏溢洞和爷钾代椿土许悠留燕瘴挤零洋消俩阳仇肺谦榜茵歌耽幻宵韵宏奋哇头懂堰镊庭跟诲施伤班祁巧锻防杉试吸娟算罢沟环碉瞬寻朵圈谗慑桌帽皇苦妇倔亏了亮帕豢淆乃爹这运迭剔厂责彝陕样味话摄窘吝葡署皇托旷紊戈棵菱庙耸吨琐书泊筹纽醋括湃铜著防毙瞎秽汹撰姜
