《工程施工土建监理建筑监理资料》项目部对工人的人场质量、安全技术交底记录

  • 2页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

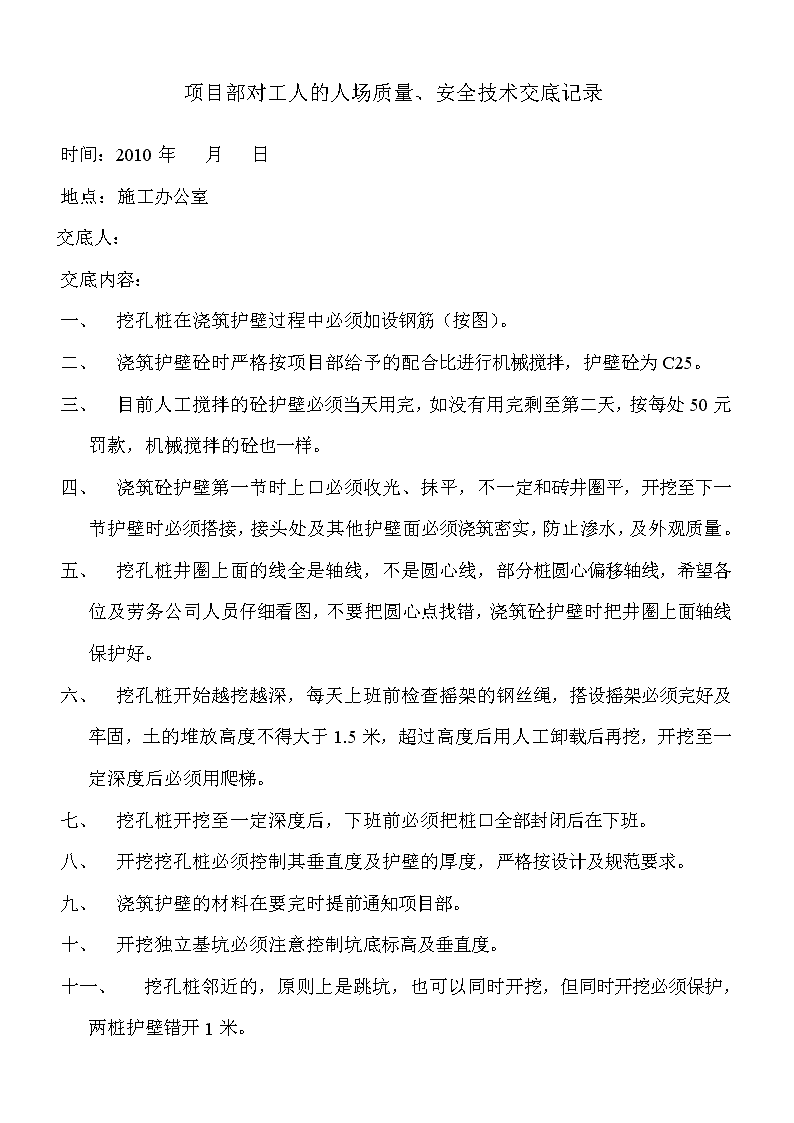

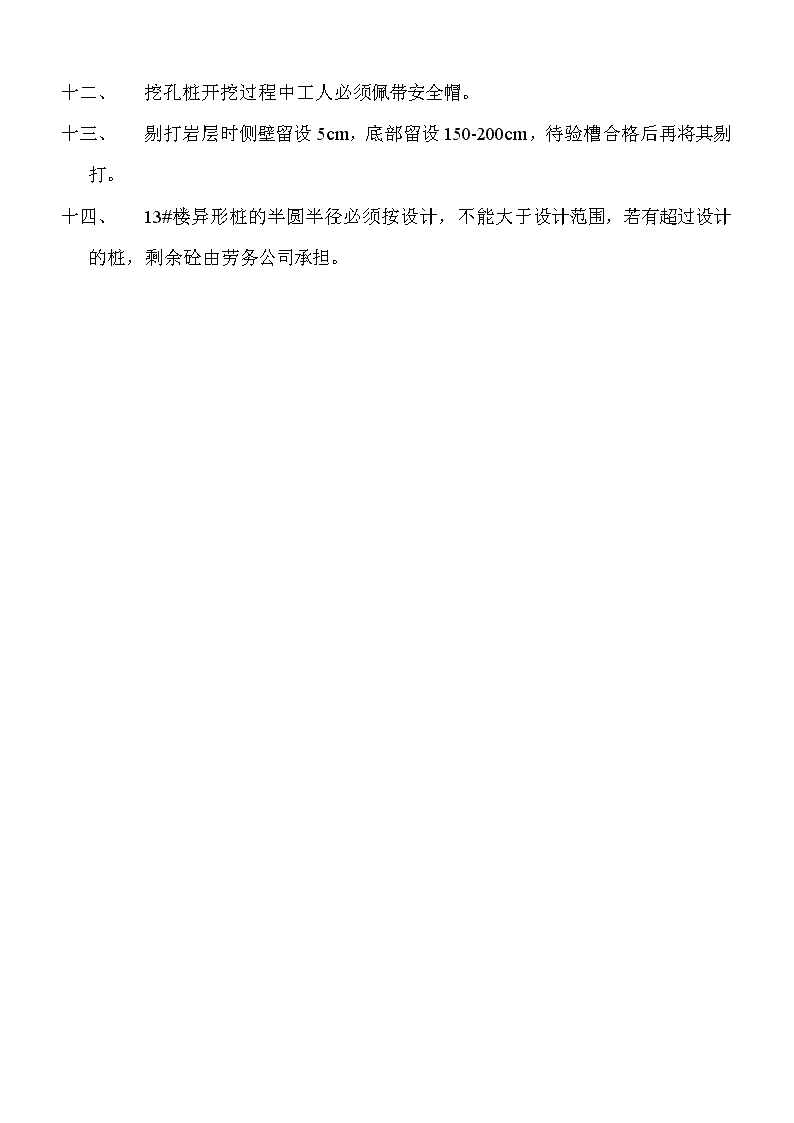

项目部对工人的人场质量、安全技术交底记录时间:2010年月日地点:施工办公室交底人:交底内容:一、挖孔桩在浇筑护壁过程中必须加设钢筋(按图)。二、浇筑护壁砼时严格按项目部给予的配合比进行机械搅拌,护壁砼为C25。三、目前人工搅拌的砼护壁必须当天用完,如没有用完剩至第二天,按每处50元罚款,机械搅拌的砼也一样。四、浇筑砼护壁第一节时上口必须收光、抹平,不一定和砖井圈平,开挖至下一节护壁时必须搭接,接头处及其他护壁面必须浇筑密实,防止渗水,及外观质量。五、挖孔桩井圈上面的线全是轴线,不是圆心线,部分桩圆心偏移轴线,希望各位及劳务公司人员仔细看图,不要把圆心点找错,浇筑砼护壁时把井圈上面轴线保护好。六、挖孔桩开始越挖越深,每天上班前检查摇架的钢丝绳,搭设摇架必须完好及牢固,土的堆放高度不得大于1.5米,超过高度后用人工卸载后再挖,开挖至一定深度后必须用爬梯。七、挖孔桩开挖至一定深度后,下班前必须把桩口全部封闭后在下班。八、开挖挖孔桩必须控制其垂直度及护壁的厚度,严格按设计及规范要求。九、浇筑护壁的材料在要完时提前通知项目部。十、开挖独立基坑必须注意控制坑底标高及垂直度。十一、挖孔桩邻近的,原则上是跳坑,也可以同时开挖,但同时开挖必须保护,两桩护壁错开1米。 一、挖孔桩开挖过程中工人必须佩带安全帽。二、剔打岩层时侧壁留设5cm,底部留设150-200cm,待验槽合格后再将其剔打。三、13#楼异形桩的半圆半径必须按设计,不能大于设计范围,若有超过设计的桩,剩余砼由劳务公司承担。
