杭州九堡大桥承台施工工艺及技术控制

  • 3页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

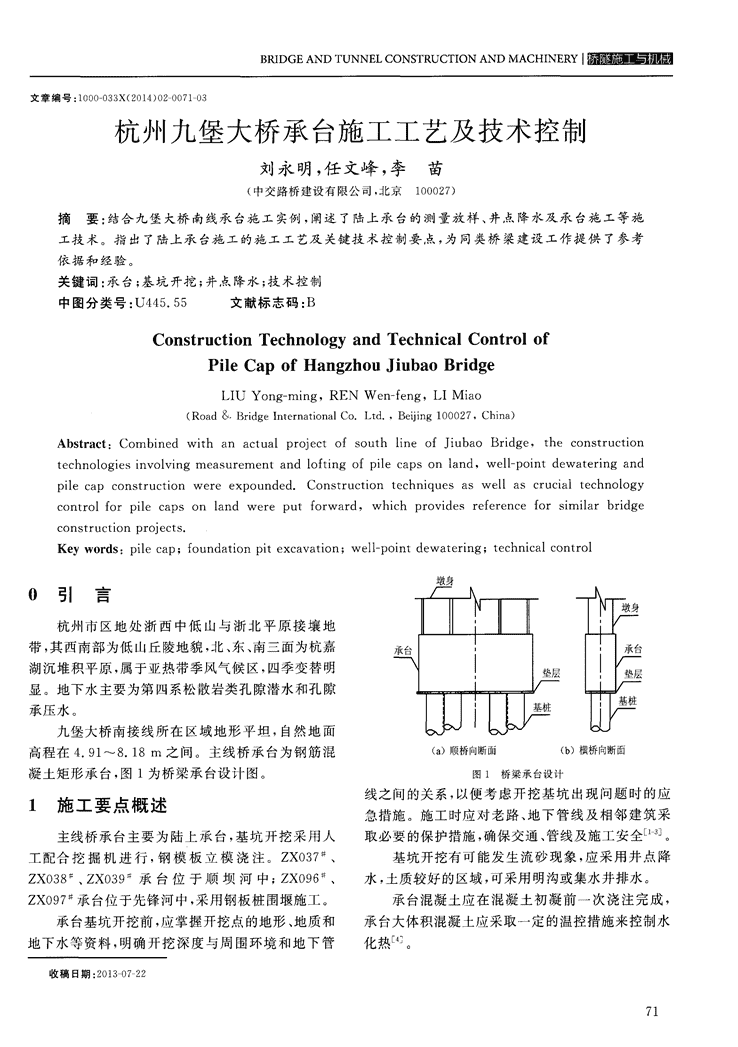

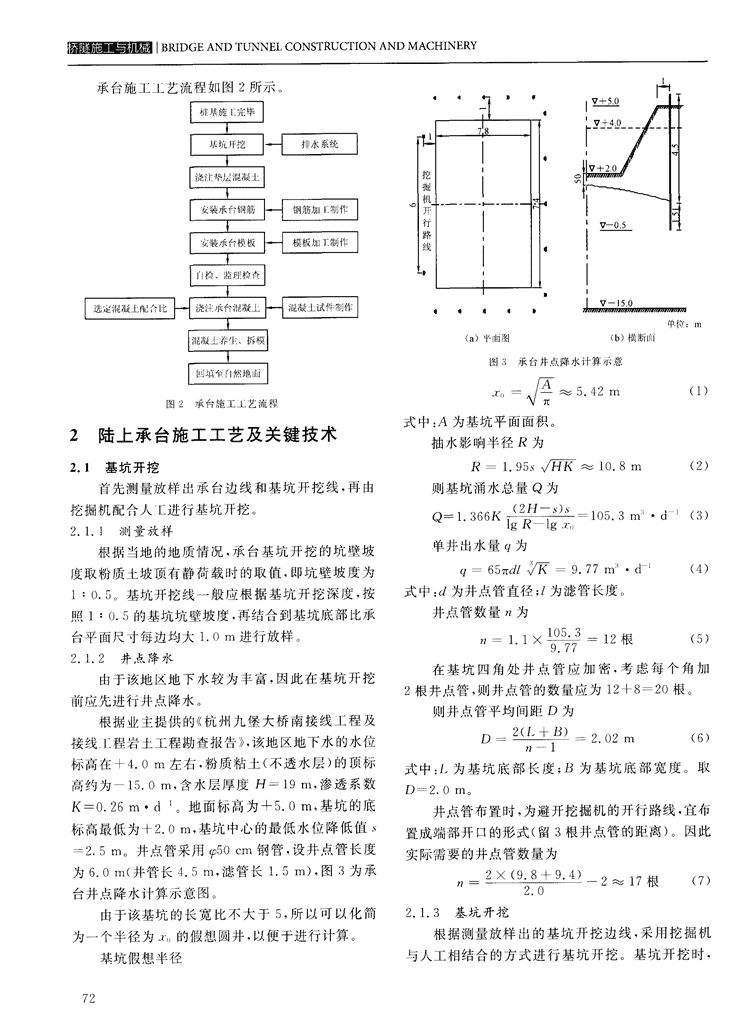

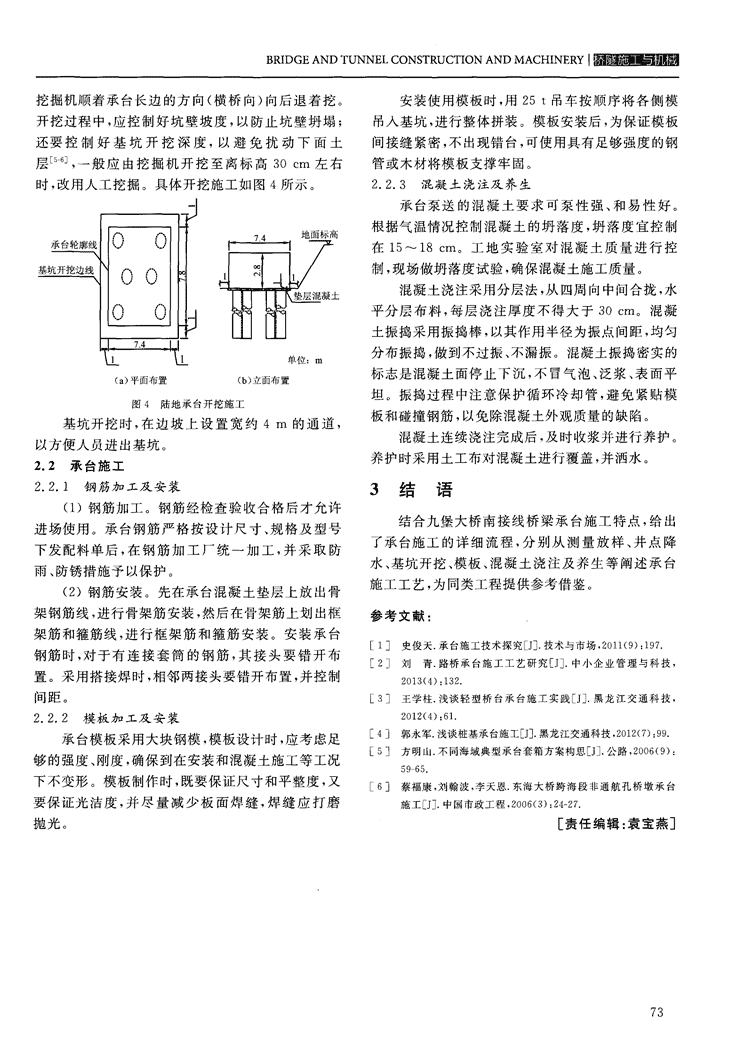

BRIDGEANDTUNNELCoNSTRUCTIONANDMACHINERY文章编号:1000—033X(20l4)020071O3杭州九堡大桥承台施工工艺及技术控制刘永明,任文峰,李苗(中交路桥建设有限公司,北京100027)摘要:结合九堡大桥南线承台施工实例,阐述了陆上承台的测量放样、井点降水及承台施工等施工技术。指出了陆上承台施工的施工工艺及关键技术控制要点,为同类桥梁建设工作提供了参考依据和经验。关键词:承台;基坑开挖;井点降水;技术控制中图分类号:U445.55文献标志码:BConstructionTechnologyandTechnicalControlofPileCapofHangzhouJiubaoBridgeLIUYong—ruing,RENWen—feng,LIMiao(Road&BridgeInternationalCo.Ltd.,Beijing100027,China)Abstract:CombinedwithanactualprojectofsouthlineofJiubaoBridge,theconstructiontechnologiesinvolvingmeasurementandloftingofpilecapsonland,well—pointdewateringandpilecapconstructionwereexpounded.Constructiontechniquesaswellascrucialtechnologycontrolforpilecapsonlandwereputforward,whichprovidesreferenceforsimilarbridgeconstructionprojects.Keywords:pilecap;foundationpitexcavation;well—pointdewatering;technicalcontrol墩身0引言杭州市区地处浙西中低山与浙北平原接壤地带,其西南部为低山丘陵地貌,北、东、南三面为杭嘉湖沉堆积平原,属于亚热带季风气候区,四季变替明显。地下水主要为第四系松散岩类孔隙潜水和孔隙承压水。九堡大桥南接线所在区域地形平坦,自然地面高程在4.9l~8.18m之间。主线桥承台为钢筋}昆(a)顺桥向断面(b)横桥向断回凝土矩形承台,图1为桥梁承台设计图。图1桥梁承台设计线之问的关系,以便考虑开挖基坑出现问题时的应1施工要点概述急措施。施工时应对老路、地下管线及相邻建筑采主线桥承台主要为陆上承台,基坑开挖采用人取必要的保护措施,确保交通、管线及施工安全ll】。。‘]。工配合挖掘机进行,钢模板立模浇注。ZX037、基坑开挖有可能发生流砂现象,应采用井点降ZX038、ZX039承台位于顺坝河中;ZX096、水,土质较好的区域,可采用明沟或集水井排水。ZX097承台位于先锋河中,采用钢板桩围堰施工。承台混凝土应在混凝土初凝前一次浇注完成,承台基坑开挖前,应掌握开挖点的地形、地质和承台大体积混凝土应采取一定的温控措施来控制水地下水等资料,明确开挖深度与周围环境和地下管化热。收稿日期:2013072271 BRIDGEANDTUNNELCONSTRUCTIONANDMACHINERY承台施工上艺流程如图2所示。桩施I完毕坑fF挖—一排水系统浇注絷混掀土I安装承台钢筋-q钢筋加f制作I安装承模板—模板加1:制作l{榆、监榆A选定混凝土合比浇沣承台混凝上-q混凝土试件制作混凝上养,Ji、拆模图3承台井点降水计算不恿凹填n然地面一z1()一^./一≈5.42In(L1l)式中:A为基坑平面面积。2陆上承台施工工艺及关键技术抽水影响半径R为2.1基坑开挖R—1.95≈10.8In(2)首先测量放样出承台边线和基坑开挖线,再由则基坑涌水总量Q为挖掘机配合人[进行基坑开挖。Q一.seeK一。s.sm_|·dc32.1.1测量放样井出水量q为根据当地的地质情况,承台基坑开挖的坑壁坡度取粉质土坡顶有静荷载时的取值,即坑壁坡度为(,一65丌K一9.77m·d(4)1:0.5。基坑开挖线一般应根据基坑开挖深度,按式中:为井点管直径;z为滤管长度。照1:0.5的基坑坑壁坡度,再结合到基坑底部比承井点管数量”为台平面尺寸每边均大1.0m进行放样。”1×一12根(5)2.1.2井点降水在基坑四角处井点管应加密,考虑每个角加由于该地区地下水较为丰富,因此在基坑开挖2根井点管,则井点管的数量应为12+8—2O根。前应先进行井点降水。则井点管平均间距D为根据业主提供的《杭州九堡大桥南接线工程及D一±!:2.02m(6)接线_¨『程岩土工程勘查报告≥,该地区地下水的水位标高在+4.0m左右,粉质粘土(不透水层)的顶标式中:为基坑底部长度;B为基坑底部宽度。取高约为l5.0m,含水层厚度H—l9m,渗透系数D一2.0m。K=0.26m·d。地面标高为+5.0m,基坑的底井点管布置时,为避开挖掘机的开行路线,宜布标高最低为+2.0m.基坑中心的最低水位降低值置成端部开口的形式(留3根井点管的距离)。因此一2.5m。井点管采用50cm钢管,设井点管长度实际需要的井点管数量为为6.0m(井管长4.5m,滤管长1.5m),图3为承"一———一一2二≈17根1-R(7川)台井点降水计算示意图。由于该基坑的长宽比不大于5,所以可以化简2.1.3基坑开挖为一个半径为丑的假想圆井,以便于进行计算。根据测量放样出的基坑开挖边线,采用挖掘机基坑假想半径与人工相结合的方式进行基坑开挖。基坑开挖时, BRIDGEANDTUNNELCONSTRUCTIONANDMACHINERY挖掘机顺着承台长边的方向(横桥向)向后退着挖。安装使用模板时,用25t吊车按顺序将各侧模开挖过程中,应控制好坑壁坡度,以防止坑壁坍塌;吊入基坑,进行整体拼装。模板安装后,为保证模板还要控制好基坑开挖深度,以避免扰动下面土间接缝紧密,不出现错台,可使用具有足够强度的钢层,一般应由挖掘机开挖至离标高30cm左右管或木材将模板支撑牢固。时,改用人工挖掘。具体开挖施工如图4所示。2.2.3混凝土浇注及养生承台泵送的混凝土要求可泵性强、和易性好。根据气温情况控制混凝土的坍落度,坍落度宜控制在15~18cm。工地实验室对混凝土质量进行控制,现场做坍落度试验,确保混凝土施工质量。混凝土浇注采用分层法,从四周向中间合拢,水平分层布料,每层浇注厚度不得大于30cm。混凝土振捣采用振捣棒,以其作用半径为振点间距,均匀分布振捣,做到不过振、不漏振。混凝土振捣密实的单位:m标志是混凝土面停止下沉,不冒气泡、泛浆、表面平(a)平面布置(b)立向布置坦。振捣过程中注意保护循环冷却管,避免紧贴模图4陆地承台开挖施工板和碰撞钢筋,以免除?昆凝土外观质量的缺陷。基坑开挖时,在边坡上设置宽约4m的通道,混凝土连续浇注完成后,及时收浆并进行养护。以方便人员进出基坑。养护时采用土工布对}昆凝土进行覆盖,并洒水。2.2承台施工2.2.1钢筋加工及安装3结语(1)钢筋加工。钢筋经检查验收合格后才允许结合九堡大桥南接线桥梁承台施工特点,给出进场使用。承台钢筋严格按设计尺寸、规格及型号了承台施工的详细流程,分别从测量放样、井点降下发配料单后,在钢筋加工厂统一加工,并采取防水、基坑开挖、模板、混凝土浇注及养生等阐述承台雨、防锈措施予以保护。施工工艺,为同类工程提供参考借鉴。(2)钢筋安装。先在承台混凝土垫层上放出骨架钢筋线,进行骨架筋安装,然后在骨架筋上划出框参考文献:架筋和箍筋线,进行框架筋和箍筋安装。安装承台[1]史俊天.承台施工技术探究[J].技术与市场,2011(9):197.钢筋时,对于有连接套筒的钢筋,其接头要错开布[2]刘青.路桥承台施工工艺研究[J].中小企业管理与科技,置。采用搭接焊时,相邻两接头要错开布置,并控制2013(4):132.间距。[3]王学柱.浅谈轻型桥台承台施工实践[J].黑龙江交通科技,2。2.2模板加工及安装2012(4):61.[4]郭永军.浅谈桩基承台施工_J].黑龙江交通科技,2012(7):99.承台模板采用大块钢模,模板设计时,应考虑足[5]方明山.不同海域典型承台套箱方案构思[J].公路,2006(9):够的强度、刚度,确保到在安装和混凝土施工等工况5965.下不变形。模板制作时,既要保证尺寸和平整度,又[6]蔡福康,刘翰波,李天恩.东海大桥跨海段非通航孔桥墩承台要保证光洁度,并尽量减少板面焊缝,焊缝应打磨施工[J].中国市政工程,2006(3):24—27.抛光。[责任编辑:袁宝燕]73
