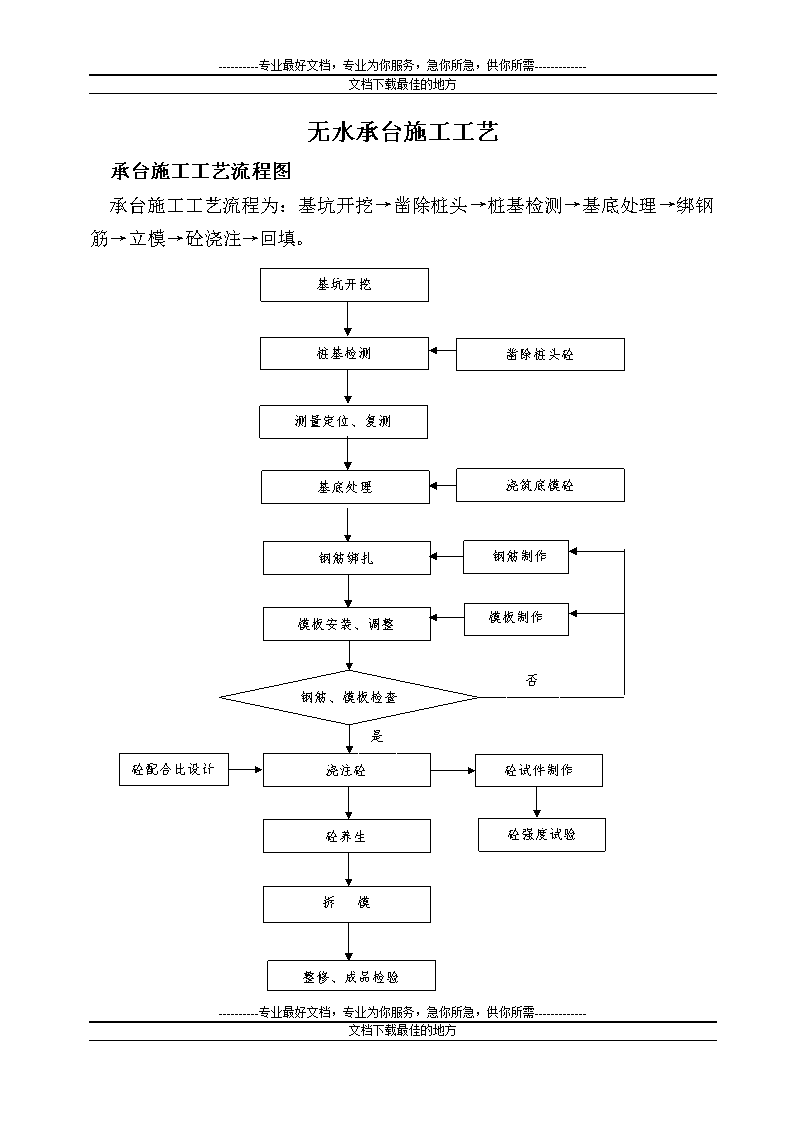

----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方无水承台施工工艺承台施工工艺流程图承台施工工艺流程为:基坑开挖→凿除桩头→桩基检测→基底处理→绑钢筋→立模→砼浇注→回填。桩基检测基底处理凿除桩头砼浇筑底模砼基坑开挖测量定位、复测钢筋绑扎模板安装、调整浇注砼砼养生拆模整修、成品检验钢筋制作模板制作砼配合比设计砼试件制作砼强度试验否是钢筋、模板检查----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方

----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方图1-1承台施工工艺框图一、基坑开挖测量、放样承台轴线、地面高程,计算基坑开挖深度,再根据承台基坑深度、边坡坡度、基底几何尺寸在地面放出边线,洒好白灰。基坑采用挖掘机开挖,开挖顺序应从施工便道里侧向外侧开挖,在距基坑底设计高程预留20~30cm人工清底。人工清底时,可以使用制作的吊斗,采取人工装土,汽车起重机吊送到基坑外部。1.1无地下水承台基坑的开挖承台基坑边坡按下表要求放坡,基坑底部开挖尺寸:顺桥方向为承台宽+2.0m,即每边各加宽1.0m;横桥方向为承台长+2.5m,即靠近便道一侧加宽1.0m,另一侧加宽1.5m。在基坑底周围沿坑壁设置0.3宽的排水沟,并在加宽1.5m处的基坑角设置集水井,用污水泵在集水井内明排地表水。在距基顶外边缘1.0m处,沿周围设置0.3m~0.5m高、底宽0.5m~0.8m的土埂作为截水坝,以防地表水倒流到基坑内。基坑开挖完毕后,在周围设置防护围栏,夜晚设警示灯;围栏设置要预留施工工作面。基底高程允许偏差:±50mm。基坑坑壁坡度坑壁土坑壁坡度基坑顶缘无载重基坑顶缘有静载基坑顶缘有动载砂类土1:11:1.251:1.5碎石类土1:0.751:11:1.25黏性土、粉土1:0.331:0.51:0.751.2地下水较浅、易坍塌土层的承台基坑开挖先降地下水水位,再进行开挖,边坡适当放缓,必要时加设平台。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方降水方法:采用单层轻型井点降水。土层渗透系数在20~200m/d的粉砂土、砾石土等土层采用管井井点降水。要选择好排水路线。在易坍塌土层和在道路、堤坝、房屋等附近不能放坡开挖的承台,采用板桩对基坑壁进行支护。有“锚固支护”、“斜柱支护”、“短桩间隔支护”等方式,根据现场实际情况进行选择。1.2.1降水措施根据现场实际情况和渗水量的大小,承台基坑降水采取了“筑岛+钢板桩”、“明排+钢板桩”和井点降水等方法。1、明排降水沿坑底四周基础范围以外挖排水沟和集水坑,汇集基坑渗水,然后用水泵排出坑外。从地下水位以上50cm开始,每一层开挖,均首先挖排水沟和集水坑,并使排水沟底和集水坑底低于本层基坑开挖底面深度,保证排水通畅。排水沟、集水坑的大小,主要根据渗水量的大小而定,排水沟深0.5m,底宽不应小于0.3m,纵坡为1‰~5‰。如果排水时间较长或土质较差时,沟壁可用木板或篱笆支撑防护集水坑设在下游位置,一个或数个。最小边长0.6m,深度一般应大于0.7m或低于进水笼头的高度,沟壁可用木板或篱笆支撑围护。以防止泥砂堵塞进水笼头。抽水能力应为渗水量的1.5倍2.0倍。每个基坑设3个水泵(3KW),水额定出水率为40m3/h.基坑排出的水要以水管或水槽远引。对基坑采取钢板桩支护。具体布置见附图1。2、井点降水----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方2、井点降水1)管井布置根据地下水的分布一般基坑布置管井井点10个,直径30CM,深度10~15M。见图2。2)管井井点主要设备①虑水管井的滤层采用3-15mm碎石或钢筋焊接骨架(外包孔眼为1~2mm的镀锌钢丝网点)。②水管在管井内采用钢管,出地面后采用胶皮管。③水泵可采用潜水泵,流量在25m3/h,扬程17~25m。3)滤水井管埋设用回旋钻机成孔,泥浆护壁。钻孔直径50cm。经过清孔后将滤水井管放置于孔中心,虑水井壁与土壁间用3~15mm碎石(或砾石)填充做为过滤层,地面下0.5m处用黏土填充夯实。滤水井埋设完毕后进行洗井。具体布置见附图。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方3钢板桩围堰钢板桩围堰内净空较承台每侧不小于200cm,高度根据现场情况确定。见图5。具体施工方法如下:1)施工准备:将新旧钢板桩运到工地后,详细对其检查、丈量、分类、编号,同时对两侧锁口用一块同型号长2~3m的短桩作通过试验,以2~3人拉动通过为宜,或采用卷扬机拖拉;锁口通不过或桩身有弯曲、扭曲、死弯等缺陷,采用冷弯,热敲(温度不超过800~1000℃),焊补、铆补、割除、接长等方法加以整修。同时接头强度与其它断面相等,接长焊接时,用坚固夹具夹平,以免变形,在焊接时,先对焊,再焊接加固板,对新桩或接长桩、在桩端制作吊桩孔。在采用组桩插打时,每隔4~5m设有一道夹板,夹木在板桩起吊前夹好,插打时,逐付拆除,周转使用。组桩及单桩的锁口内,涂以黄油混合物油膏(重量配合比为:黄油:沥青:干锯末:干粘土=2:2:2:1),以减少插打时的摩阻力,并加强防渗性能。2)导框安装与插打方法----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方在进行安装导框时,先进行定位测量。导框的安装,一般是先打定位桩。导框采用现场分段制作,在平台上组装,固定在定位桩上。3)钢板桩的吊运插打与合拢钢板桩检查合格后,由两组平车运至码头,按插桩顺序堆码最多允许堆放四层,每层用垫木隔开高差不得大于10mm,上下层垫木中线要在同一垂直线上,允许误差不得大于20mm。安插钢板桩使用吊车对钢板桩进行水平和垂直运输,然后运用两个吊钩的吊起和放下,使钢板桩成垂直状态,移向安插位置,插入已就位的钢板桩锁口中。起吊前,锁口内嵌填黄油沥青混合料。箍紧钢板用的弧度卡箍,待插入锁口时逐个解除。钢板桩利用打桩机逐块插打到底,一般先插上游边,在下游合拢。4)抽水堵漏钢板桩插打结束,围堰支撑安装完毕即可降水或抽水开挖。并检查各节点是否顶紧,板桩与导框间木楔是否敲紧,防止因抽水而出现事故。抽水速度不能过快,且要随时观察围堰的变化情况。当锁口不紧密漏水时,用棉絮等在内侧嵌塞,同时在漏缝处撒大量木屑或谷糠,使其由水夹带至漏水处自行堵塞,在桩脚漏水处采用砼封底。5)拔桩钢板桩拔桩前,先将围堰内的支撑,从下到上陆续拆除,并陆续灌水至高出围堰外水位1~1.5m----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方,使内外水压平衡,使板桩挤压力消失,并与部分砼脱离(指有水下砼封底部份)。再在下游选择一组或一块较易拔除的钢板桩,先略锤击振动各拔高1~2m,然后挨次将所有钢板桩均拔高1~2m,使其松动后,再从下游开始分两侧向上游挨次拔除,对桩尖打卷及锁口变形的桩,可加大拔桩设备的能力,将相邻的桩一齐拔出,必要时进行水下切割。二、桩头凿除基坑开挖完毕后,采用风动凿岩机破除桩顶混凝土,预留20cm左右采用人工凿除并整平。桩基顶面高程允许偏差±20mm。基桩混凝土强度达到70%以上时方可进行桩头剔凿。桩头剔凿前先在设计桩顶标高以上20—30cm沿桩身周围人工剔凿2-3cm宽槽,槽深以露出桩主筋为宜。根据图纸量出主筋顶标高,在主筋顶标高处用风镐凿开漏出主筋顶,剔除主筋顶上10cm左右砼保护层,利用风钻延主筋顶竖直对称打8排孔在桩身四周利用涨签剥掉主筋外砼保护层,在设计桩顶标高20—30cm处一侧用风钻打6—8孔深度30—35cm利用涨签涨断桩头,利用吊车吊出桩头。接近设计桩顶标高以上30mm处,改为人工剔凿,以免桩身产生裂缝。剔凿时不得野蛮施工,注意对不剔凿部位桩身的保护。剔凿成活的桩头上表面必须水平,表面平整,严格控制剔除深度,但必须保证凿除至新鲜、密实砼面且达到桩顶设计标高,桩顶标高处混凝土质量能符合设计要求。经验收合格后进行下道工序施工。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方要求及注意事项1.要注意成品保护,剔凿中不得随意弯折、损伤钢筋,严禁破坏检测埋管,凿打后用压力水冲洗干净。2.如果遇到浮浆较厚,凿除浮浆后新鲜混凝土面标高低于设计桩顶标高的情况,应采取接桩的做法。桩基检测合格后铺设垫层。凿除桩头后桩基顶面高程允许偏差±20mm。三、承台垫层施工桩基检测合格后平整基底,在安装承台钢筋前铺设垫层,垫层采用碎石+C15砼或砂浆垫层。施工前先放好边线,测量标高,周围设置砖模。承台内每隔4~5m在基底上打入一根钢筋,在钢筋上测量标高,控制垫层高度;最后用刮杠人工找平。1、垫层铺设垫层设置原则:承台底在地下水位以上,土层饱和度不大于65%,含水率小于22%的情况下可以不设置垫层;其余要设置垫层,垫层的设置要能承受钢筋、模板、混凝土的自重。不设置垫层的承台基底要整平。垫层顶面高程为承台底高程,高程允许偏差:±20mm。四、钢筋施工承台钢筋集中加工,现场进行安装。钢筋加工时,按图纸要求,直条钢筋在末端设置标准弯勾,根据《铁路混凝土工程施工质量验收补充标准》的要求计算出每个弯勾增加长度为4.25D。焊工要经过专门培训,经考核合格后持证上岗;电焊工上岗后必须进行工艺试焊,经试验合格后方能工程主体用钢筋焊接。施工过程进行焊接接头力学性能检验,以同一批、同规格、同接头形式和同一焊工完成的每200个接头为一批,不足200个按一批计。焊接接头不可以出现在拉应力较大的位置;焊接接头需错开布置。4.1、钢筋的焊接----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方4.1.1一般要求①接头应采用闪光对焊或电弧焊,并以闪光对焊为主。以承受静力荷载为主的直径为28-32MM的带肋钢筋,可采用冷挤压套筒连接。②焊接材料应分类存放和妥善管理,并应采取防止腐蚀,受潮变质的措施。③拉杆中的钢筋,不论其直径大小,均应采用焊接接头。④仅在确无条件施行焊接时,对直径25mm及以下的钢筋方可采用绑扎搭接。⑤钢筋的纵向焊接应采用闪光对焊。当缺乏闪光对焊条件时,可采用电弧焊、电渣压力焊、气压焊。钢筋的交叉连接,无电阻点焊机时,可采用手工电弧焊。⑥钢筋接头采用帮条电弧焊时,帮条应采用与主筋同级别的钢筋,其总面积不应小于被焊钢筋的截面积。帮条长度,如用双面焊缝不应小于5d,如用单面焊缝不应小于10d(d为钢筋直径)。⑦在钢筋密列的结构内,当钢筋间净距小于其直径的1.5倍或30mm(竖向)和45mm(横向)时,不得使用搭接接头。搭接接头的配置,在任何截面内都应与邻近的钢筋保持适当距离。跨度大于10m的梁不得采用搭接接头。4.2钢筋接头类型见附表01。4.3电弧焊接焊接主要设备为弧焊机,分交流直流两类。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方焊接头型式分为帮条焊、搭接焊和坡口焊,后者又分为平焊和立焊。4.3.1焊条选用电弧焊接用的焊条应符合设计要求。当设计无要求时,可按下表02选用。钢筋电弧焊接使用焊条牌号可按下表03选用。4.3.2搭接焊工艺搭接焊两主筋端面之间的间隙为2~5mm,应先用四点定位焊固定,施焊划弧应在帮条内侧开始,并应在帮条或搭接钢筋端头上收弧,将弧坑填满。多层施焊第一层焊接电流宜稍大,以增加熔化深度。每焊一层后应立即清渣,焊接电流参照表04,避免电流过大烧伤主筋。搭接焊应先将钢筋预弯,使两钢筋的轴线位于同一直线上。帮条焊接工艺同搭接焊接。4.3.3焊接注意事项①焊接前须清除焊件表面铁锈、熔渣、毛刺残渣及其他杂质。②帮条焊应采用四条焊缝的双面焊,有困难时采用单面焊。帮帮条宜采用与被焊钢筋同钢种直径的钢筋,并使两帮条的轴线与被焊钢筋的中心处于同一平面内。③帮条电弧焊的帮条,要采用与被焊钢筋同级别、同直径的钢筋;当采用同级别不同直径的钢筋作帮条,且被焊钢筋与帮条钢筋均为Ⅰ级钢筋时,两帮条钢筋的直径应大于或等于被焊钢筋的0.8d,当被焊钢筋与帮条钢筋为Ⅱ、Ⅲ级钢筋时,两帮条钢筋的直径应大于或等于0.9d。表02电弧焊接用焊条----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方焊条型号药皮类型电流种类E4301、E4303、E4313钛铁矿型、钛钙型、高钛钾型交流或直流正、反接E4315低氢钠型直流反接E4316低氢钾型交流或直流反接E5001、E5003钛铁矿型、钛钙型交流或直流正、反接E5015低氢钠型直流反接E5016低氢钾型交流或直流反接表03钢筋电弧焊接使用焊条牌号焊接形式钢筋级别Ⅰ级Ⅱ级Ⅲ级帮条焊、搭接焊结421结502、结506结606坡口焊、熔槽帮条焊结426结556结606表04电弧焊焊条直径和焊接电流选择焊接位置钢筋位置(mm)焊条直径(mm)焊接电流(A)备注平焊10~123.290~13014~224130~18025~325180~23036~405190~240----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方立焊10~123.280~11014~224110~15025~325120~17036~405170~220④焊条应保持干燥,如受潮,应先在100~350℃下烘0.5~1h。⑤负温条件下进行Ⅱ、Ⅲ级钢筋焊接时,应加大焊接电流(较夏季增大10~15%),减缓焊接速度,使焊件减小温度梯度并延缓冷却。同时从焊件中部起弧,逐步向端部运弧,或在中间先焊一段短缝,以使焊件预热,减少温度梯度。⑥冬期电弧焊时,应有防雪、防风及保温措施,并应选用韧性较好的焊条。焊接后的接头严禁立即接触冰雪。4.3.4质量检验①用小锤敲击接头时,钢筋发出与基本钢材同样的清脆声。②电弧焊接接头的焊缝表面应平顺,无缺口、裂纹和较大的金属焊瘤,其缺陷及尺寸的允许偏差应符合(表05)的规定。③焊接接头的力学性能检验以同级别、同规格、同接头形式和同一焊工完成的每200个接头为一批(不足200个,也按一批计)。④个钢筋接头试件的抗拉强度均不得小于该级别钢筋规定的抗拉强度。表05电弧焊接钢筋接头的缺陷和尺寸偏差允许值序号名称单位允许偏差值1帮条对焊接头中心的纵向偏移mm0.5d----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方2接头处钢筋轴线的弯折度43接头处钢筋轴线的偏移mm0.10dmm34焊缝高度mm5焊缝宽度mm6焊缝长度mm-0.50d7咬肉深度mm0.05dmm0.58在长2d的焊缝表面上,焊缝气孔及夹渣的数量和大小个2mm26注:1d为钢筋的直径(mm);2当表中的允许偏差在同一项目内有2个值时,应按其中较严的数值进行控制。⑤帮条搭接焊钢筋的轴线应在同一平面上。焊缝高度h应等于或大于0.3d,并不得小于4mm,焊缝宽度b应等于或大于0.7d,并不得小于8mm(图5)。图5钢筋搭接、帮条焊接的焊缝图6钢筋与钢板焊接的焊缝4.4接触对焊----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方接触对焊有电阻对焊和闪光对焊。4.4.1闪光对焊工艺①连续闪光对焊包括连续闪光和顶锻过程。施焊时,先闭合一次电路,使两钢筋端轻微接触,此时端面的间隙中喷出火花般金属微粒,然后徐徐移动钢筋,使两端面仍保持轻微接触,形成连续闪光过程。待闪光达到规定程度(烧平端面、闪掉杂质、热至熔化)用以一定的压力迅速顶锻。先带电顶锻,再无电顶锻到一定长度,焊接完成。②预热闪光焊包括一次闪光、预热、二次闪光及顶锻等过程。施焊时,先闭合一次电路,使两钢筋端面闪开,预热方法有断续闪光预热和电阻预热两种。前法使两钢筋端面交替地轻微接触和分开,使其间隙发生断续闪光来实现预热,后法是使两钢筋端面一直紧密接触,用脉冲电流或交替紧密接触与分开,产生电阻热(不闪光)来实现预热,后法是使两钢筋端面一直紧密接触,用脉冲电流或交替紧密接触与分开,产生电阻热(不闪光)来实现预热,后法所需功率较大。待预热到规定程度后,二次闪光与顶锻过程与连续闪光相同。本工艺适用于焊接直径大于25mm,端面比较平整的Ⅰ~Ⅲ级钢筋。③闪光-预热-闪光焊本工艺是在前工艺的基础上,在预热闪光前在增加一次闪光过程继续保持钢筋端面轻微接触,使闪光连续进行。待端面凸出部分被闪掉而趋于平整时,再按预热闪光焊的工艺进行预热、闪光和顶锻。本工艺适用于Ⅲ~Ⅳ----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方级粗钢筋且端面不平整时。4.4.2对焊机的技术性能参数表06项目单位UN1-75UN1-100UN2-150UN17-150UN4-300额定容量KVA75100150150300初级电压V220/380380380380380次节电压调节范围V3.5-7.04.5-7.64.1-8.13.8-7.65.4-10.8次节电压调节级数88161616额定持续率%2020205020钳口夹紧力KN2040100160350最大顶锻力KN30406580250钳口最大距离mm808010090200动钳口最大行程mm30502780120焊件预热压缩量mm--10--连续闪光焊时钢筋最大直径mm12-1616-2020-2520-25-----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方预热闪光焊时钢筋最大直径mm32-3640404055-80生产率次/h7520-3080120204.4.3对焊的焊接参数为实现对焊的工艺要求和保证钢筋的对焊质量,必须选择适当的焊接参数。焊接参数包括:调伸长度,闪光留量,预热留量,烧化速度,顶锻留量,顶锻速度,顶锻压力及变压器级次等。调伸长度、预热留量、闪光留量及顶锻留量如图02。①调伸长度是焊接前两根钢筋的端部各自伸出电极钳口的长度,它的确定应能使接头均匀加热,并在顶锻时钢筋不致产生弯曲,调伸长度随着钢筋等级的提高而增加。②闪光留量(即烧化留量)是钢筋在闪光专过程中由于闪出金属所消耗的钢筋长度的预留量,应使闪光结束时钢筋端部能产生均匀加热,并达到足够的温度。钢筋直径越大。闪光留量应增长,如钢筋端面不平,应将两根钢筋凸出部分相互对准,同时应增加闪光留量,其增大值等于两钢筋凸出长度之和。③闪光速度(即烧化速度)闪光速度应由慢到快,初始速度为零,逐渐增加至约1mm/s终止时应较快,约1.5~2mm/s,使闪光比较强烈,以保护焊缝金属免受氧化,闪光速度还应随钢筋直径增大而降低。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方④预热留量,当用预热闪光或闪光焊时,预热过程所消耗的钢筋长度随钢筋直径的增大而增大。⑤顶锻留量是在结束、施以轴向压力顶锻时,因接头熔化金属被挤出,致使钢筋缩短的长度。其长度应使顶锻过程结束时,接头的整个断面能紧密接触,并能获得适当的塑性变形。顶锻留量可分为有电顶锻留量和无电锻留量,前者能保护焊缝金属免受氧化,结合紧密,因此,顶锻应在有电流的作用下开始进行,约占顶锻留量的1/3,无电量约占2/3。⑥顶锻速度是在闪后,顶锻挤压钢筋接头时的速度,越快越好,尤其是在开始的一瞬间(约0.1s),应将钢筋压缩2~3mm,使焊口迅速闭合,防止氧化。⑦顶锻压力,是压紧钢筋接头的压力,与顶锻留量有关应随钢筋直径增大而增加,应有足够的压力,防止沉渣和被氧化的金属留在焊缝内,和闪光被留下的火孔未被挤压密实而形成缩孔,但顶锻压力也不宜过大,以免焊缝附近产生裂纹。⑧变压器级次,用以调节焊接电流大小,钢筋直劲大,其级次要主高,焊接时,如火花过大并有强烈的声响,应降低变压器级次,否则,应提高变压器级次,当电压降低变5%左右时,应提高变压器级次一级。4.4.4焊接参数各级钢筋连续闪光,预热闪光的焊接参数见表07、08。4.4.5对焊操作要点和注意事项①----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方对焊前应先调整变压器级次,接通冷却水,检查对焊机各部件和接地情况后,方可开始工作。②工作前和变换钢筋级别或直径时,均应按有关规定先进行试焊,作拉力和冷弯试验,合格后方可成批焊接。表07Ⅰ级钢筋连续闪光对焊参数钢筋直径调伸长度闪光流量顶锻留置(mm)总流量变压器级次(mm)(mm)(mm)有电无电(mm)(UN-75)101.25d81.5812.5Ⅲ121.0d81.5312.5Ⅲ141.0d101.5314.5Ⅲ161.0d102.0315Ⅳ180.75d102.0315Ⅳ表08ⅡⅢ钢筋预热闪光焊接参数钢筋级别钢筋直径(mm)调伸长度闪光及预热留置(mm)顶锻留置(mm)一次闪光预热二次闪光有电无电Ⅱ、Ⅲ201.5d2+e261.53.5221.5d3+e261.53.5251.25d3+e462.04.0281.25d3+e572.04.0321.0d3+e682.54.5361.0d3+e783.05.0----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方注:1、e为钢筋两端不平时,两钢筋端部凸出部分长度;2、Ⅰ级钢筋预热闪光焊也可参照此表,但调伸长度宜为0.75d。③焊接前应将钢筋端头电极钳口部位处的铁绣、污物清除,以利电流通过,防止钳中处接触不良而引起“打火”④钢筋端头应保持顺直,如有弯扭应调直或切除,遇极钳中应固定牢靠,并使两钢筋处在同一轴线上。焊接过程中应随时清除电级上的焊渣、铁锈等脏物,每班收工应妥加清刷。⑤对II、III钢筋采用预热闪光时,其操作要点是:一次闪光,闪平这准,频率要高,二次闪光,短、稳、强烈;顶锻过程 快速有力。⑥不同直径的钢筋可以对焊,但其两截面积之比不宜大于1.5倍,其直径不大于2~3mm。焊接时应按大直径钢筋选择焊接参数。⑦冬期的闪光对焊施工宜在室内进行,焊接时的环境温度不宜低于零摄氏度。负温(不低-20C)条件下进行闪光焊接时,应在室内焊接,采用弱参数,其调伸长度应适当增大,变压力级次不宜过大,闪光速度应稍慢,预热次数要增加,并使接头部位用石棉粉等材料保温。钢筋应提前运入钢筋棚,焊接后的钢筋应待完全冷却后才能运往室外。⑧焊接完毕,应持接头处由红色转黑色之后能松开夹具,平稳地取也钢筋,以防接头发生弯曲。4.4.6接触对焊中不良情况消除方法①烧化过分剧烈,并产生爆炸声时,应降低变压器级次并减少闪光速度。②闪光不稳定时,应提高变压器级次并增大闪光速度。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方③接头偏斜,钢筋轴线不在一条直线上时,应调整电极钳口位置,拧紧夹具丝杠,检修电极钳口或交换变形电极;调直钢筋端头,待钢筋冷确后,再平稳取下钢筋。④焊接接头中如有氧化膜、夹渣或未焊透现象时,要增加预热过程,避免过早切断电流,增加顶锻前烧化速度及顶锻速度。⑤接头中有缩孔时,应降低变压器级数,避免闪光过分强烈,同时加大顶锻压力。⑥接头结合不良时,要增加预热程度,控制二次闪光,并避免过早顶锻。⑦接头有过烧缺陷时,要降低变压器级次,减少预热程度,加快闪光速度,正确控制有电顶锻留量及顶锻速度。⑧接头区有裂纹时,要先检验钢筋的碳、硫、磷含量,如不符合规定,应更换,增加预热程度,适当减少顶锻压力。⑨夹钳处钢筋表面微熔及烧伤时,要清除电极钳口内的杂质,清扫钢筋被夹部分的铁锈,加紧钢筋,必要时改进电极槽口形状,增大接触面积。4.5质量要求及标准每个闪光对焊接头的外观应符合下列要求:接头周缘应有适当的镦粗部分,并呈均匀的毛刺外形。钢筋表面不应有明显的烧伤或裂纹。接头弯折的角度不得大于4°。接头轴线的偏移不得大于0.1d,并不得大于2mm。配置在“同一截面”----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方内的受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,应符合下列规定:闪光对焊的接头在受弯构件的受拉区不得超过50%;在轴心受拉构件中不得超过25%;在受压区可不受限制。当施工中分不清受拉区或受压区时,接头设置应符合受拉区的规定。焊接接头的力学性能检验以同级别、同规格、同接头形式和同一焊工完成的每200个接头为一批(不足200个,也按一批计)。4.6、钢筋安装钢筋安装前,在垫层上放出承台轴线,根据轴线反出承台结构边线(可用墨斗在垫层上弹墨线),确定钢筋安装和模板支立平面位置;在桩基主筋(调整好的)上测出基准高程,确定承台钢筋的竖向位置,可在桩基对角钢筋上设置基准点,挂线调整钢筋高度。底层承台钢筋网片与桩身钢筋连接牢固;底层主筋保护层要设置垫块,垫块高度为150mm,可以采用没有压过但废弃的混凝土试块。固定好上层加台钢筋、综合接地钢筋和预埋于承台内的墩身钢筋;综合接地钢筋要按图纸布置和施工,做好预留;墩身预埋钢筋按设计要尔承台内,墩身预留钢筋底端按图纸设弯勾,钢筋顶部长短间隔布置,注意长短钢筋距离不能小于“同一截面要求”,即35D以上;短钢筋露出加台高度不宜小于1.0m,且不得小于35D。加台钢筋与承台钢筋一次绑扎完毕。安装承台钢筋时,采用Φ25钢筋补加架立钢筋,根据实际情况考虑布置密度,在加台处布置密度要大,必要时设置斜撑。施工程序:铺底放线→调整桩基钢筋→设置底部垫块→安装承台底部钢筋→安装综合接地钢筋→安装承台钢筋→安装加台钢筋→安装墩身预留钢筋→调整。墩身钢筋预留时如与承台、加台钢筋发生冲突,适当调整承台、加台钢筋。承台钢筋在顶部预留“天窗”,“天窗”位置宜设置在一端的顶部,大小要能上下一个人的面积。天窗作用:①安装钢筋。焊接架立钢筋时,焊工要到承台钢筋网内作业;②清扫承台内杂物;③----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方浇筑混凝土时,有不易流动或被钢筋阻挡时,施工人员到承台底部处理时使用。“天窗”处钢筋封闭:混凝土浇筑到承台高度一半时可以封闭天窗;封闭连接方式采用绑扎和搭接焊,按《铁路混凝土工程施工质量验收补充标准》中的钢筋连接要求施工。加台在顶层钢筋预留“天窗”,面积大小要能上下通过一个人。天窗作用:承台施工完毕后再施工加台,承台与加台接触面要凿毛处理,预留“天窗”后,施工人员可在加台钢筋网内凿毛和清除杂物。在加台模板支立完毕后即可进行封闭,封闭方法:搭接焊。五、模板支立5.1模板设计①采用组合钢模组拼成大片模板。组合钢模采用最大规格,组拼成1.2m×1.5m(或1.0m×1.5m)以上大片模板使用。②采用加工定型大片模板。单片模板面积在1.5m×1.2m(1.0m×1.5m)以上,不凑模数或承台尺寸的,另做异型模板。大块模板肋条要设置连接孔。5.2支撑方案①模板、背带模板用U型卡或螺栓连接。背带采用[8.0槽钢或(Ф50以上钢管),用蝶型卡、勾螺栓或其它连接件将背带与模板连接成整体,纵、横布置间距0.6m~0.75m。②外部支顶在模板外部用可调脚手架(碗扣式)、钢管或方木进行支顶,垫木板支顶在基坑侧壁上。5.3支模采用二次支模分别浇筑,即承台模板支立完毕后浇筑承台混凝土,待混凝土强度达到2.5MPa以上,再支立加台模板。作业班长要熟知模板组拼方案。承台模板按放出边线立模。侧面保护层----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方厚度控制办法:在承台钢筋上焊接钢筋头,外露长度与保护层厚度相同,支模时模板顶靠在加焊的钢筋头端部。外部支顶:根据模板到基坑壁的距离,选择钢管(≥Ф50钢管)长度。与模板、基坑壁接触部位使用可调碗扣式脚手架,可调脚手架与钢管连接(如钢管不能套入可调脚手架直段时,适当增大钢管直径)。长度少量不满足要求时,调整可调脚手架螺旋扣;可调脚手架与基坑壁接触处用方木或厚模板楔实。横向、纵向支顶间距:0.75m~0.9m,支顶点必须在横竖背带的交叉处。模板底部支撑:在施工垫层时,在承台边线外0.3m处预埋支顶钢筋,规格Ф20以上,埋入地下不小于50cm,露出垫层顶面10cm。模板支立时,在模板底部用木楔夹紧,可制作“抄袖楔子”在底部夹紧。六浇筑混凝土6.1施工工艺及施工要求使用材料及机械设备:Φ16、Φ25钢筋、C30混凝土、定型模板等。装载机、汽车起重机、运输翻斗汽车、装载机、混凝土运输车、插入式振捣器、电焊机、串筒、混凝土输送泵等。6.1.1浇筑混凝土前,应做好如下准备工作:①将基础上松动的岩块及杂物、泥块清除干净,并采取防、排水措施,对于干燥的非沾性土基面,应用水湿润;但其表面不得积水。在旧混凝土面上接续新混凝土时,应按规范要求处理好施工缝接触面。②仔细检查模板、支架、钢筋预埋件的紧固程度和保护层垫块的位置、数量等,并指定专人作重复性检查,以提高钢筋的混凝土保护层厚度尺寸的质量保证率。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方构件侧面和底面的垫块应至少为4个/m2,绑扎垫块和钢筋的铁丝头不得伸入保护层内。保护层垫块的尺寸应保证混凝土保护层厚度的准确性,其形状(宜为工字形或锥形)应有利于钢筋的定位,不得使用砂浆垫块。当采用细石混凝土垫块时,其抗渗能力和抗压强度应高于本混凝土,且水胶比不大于0.4。③浇筑砼前,全部支架、模板和钢筋预埋件应按图纸要求进行检查,并清理干净模板内的杂物,不得有滞水、锯末、施工碎屑和其它附者物质。在浇筑时对砼表面操作应仔细周到,使垫层紧贴模板,以使砼表面光滑、无水囊、气囊或蜂窝。6.1.2承台浇筑混凝土浇筑方法:混凝土运输车将混凝土卸至灰斗内,灰斗与溜槽连接,浇筑到模板内。也可以采用混凝土输送泵浇筑。溜槽要制作4个,2个长溜槽,2个短溜槽。长溜槽上端搭在基坑顶部,与灰斗连接(混凝土运输车能将混凝土直接放入溜槽可不设灰斗),下部直接放置在承台钢筋网上;短溜槽上端搭在基坑顶部,与灰斗连接,下部直接放置在加台钢筋网上。基坑每侧设置1长1短2个溜槽。溜槽制作要有一定刚度,长度要计算好,也可分节制作。溜槽随着混凝土浇筑在基坑顶来回移动。承台混凝土浇筑顺序:水平分层,每层厚度不超过0.3m为宜;顺序浇筑,即从一端开始浇筑,浇筑到另一端后再从头浇筑。浇筑速度不宜过快,发现混凝土不易流动或被钢筋阻挡时不能用振捣棒带动混凝土,工人应从“天窗”处下到受阻工作面处理。承台混凝土浇筑到1/2时将“天窗”封闭。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方6.1.3浇筑过程控制及振捣混凝土采用集中拌合,自动计量,罐车运输,插入式振捣器振捣。砼分层浇筑厚度不得超过下表规定。砼的浇筑应连续进行,如因故必须间断,间断时间应小于前层砼的初凝时间。在炎热的气候条件下,砼入模温度不超过30℃。浇筑砼期间,应设专人检查支架、模板、钢筋和预埋件等稳固情况,当发现有松动、变形、位移时,应及时处理。砼初凝至达到拆模强度之前,模板不得振动,伸出的钢筋不得承受外力。混凝土的浇环境筑温度昼夜平均温度或最低温度不低于-3℃,局部温度也不高于+40℃,否则采用相应防寒或降温措施。在下层混凝土初凝或能重塑前浇筑完上层混凝土,混凝土自由下落高差大于2.0米时,设串筒或溜槽。振捣方法浇筑层厚度(cm)插入式振动振捣器作用部分长度的1.25倍表面振动无筋或配筋稀疏的结构25配筋较密的结构15附着式振动30砼一经浇筑,应立即进行全面的捣实,使之形成密实、均匀的整体。砼的捣实,一般均应使用内部机械振捣;砼构件顶面部分、预应力砼构件或其它特殊地方可用外部机械振捣。振捣器应能以每分钟不小于4500脉冲的频率传递振动于砼,使在距振捣点至少0.5m以内的砼产生25mm坍落度的可见效应。工地上应配有足够数量的处于良好状态的振捣器,以便可随时替补。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方6.1.4砼振捣注意事项:①振捣应在浇筑点和新浇筑砼面上进行,振捣器插入砼或拔出时速度要慢,以免产生空洞。②混凝土分层浇筑,分层厚度见上表。振捣采用插入式振动器,振捣时严禁碰撞钢筋和模型。振动器的振动深度一般不超过棒长度2/3~3/4倍,振动时要快插慢拔,不断上下移动振动棒,以便捣实均匀,减少混凝土表面气泡。振捣器要垂直地插入砼内,并要插至前一层砼,以保证新浇砼与先浇砼结合良好,插进深度一般为50~100mm。③插入式振捣器移动间距不得超过有效振动半径的1.5倍。④当使用插入式振捣器时,应尽可能地避免与钢筋和预埋件相接触。⑤模板角落以及振捣器不能到达的地方,辅以插针振捣,以保证砼密实及其表面平滑。⑥不能在模板内利用振捣器使砼长距离流动或运送砼,以致引起离析。⑦砼振捣密实的标志是砼停止下沉、不冒气泡、表面泛浆、平坦。⑧捣实后在混凝土终凝前,不得受到振动。6.1.5大体积混凝土浇筑控制措施①降低混凝土水化热。在配置配合比时参入29%的粉煤灰代替部分胶凝材料,降低混凝土的水化热。②严格控制浇筑速度,并分层浇筑。③控制混凝土入模温度,入模温度不应超过30℃。每工作班测温三次。④浇筑后及时养护、降温,减少混凝土内外温差。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方6.1.6养护混凝土养模期间,应采取带模包裹、浇水、喷淋洒水或通过蒸汽等措施进行保湿、潮湿养护,保证模板接缝处不至于失水干燥。为了保证顺利拆模,可在混凝土浇筑24~48h后略微松开模板,并继续浇水养护至拆模。混凝土去除表面覆盖物或拆模后,混凝土采用表面覆盖回填基坑。大体积混凝土的养护时间不宜小于28d。在任意养护期间,若淋注于混凝土表面的养护水温度低于混凝土表面温度时,二者间温差不得大于15℃。混凝土养护期间应注意采取保温措施,防止混凝土表面温度受环境因素影响(如曝晒、气温骤降等)而发生剧烈变化。养护期间混凝土的芯部与表层、表层与环境之间的温差不宜超过20℃。6.2、质量要求拆模后混凝土表面颜色一致,无蜂窝麻面和露筋现象。6.3、夏季承台混凝土施工措施夏季天气气温高、湿度低、干燥快,对新浇注的混凝土可能产生凝结速度加快、强度降低等不利影响。为确保高炎热气候下混凝土的浇注质量,特制定相应的施工措施并保证实施,减少不利影响。混凝土夏(热)期施工:当月平均温度超过25℃,日夜平均温度高于30℃时,即要采取夏(热)期混凝土施工方法和施工控制措施。6.3.1一般措施①主要是防热防晒。施工现场因地制宜,搭设凉棚。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方②设棚遮挡砂石料,合理安排作息时间。③为防止因昼夜温度差而产生的收缩裂缝,大体积砼浇捣尽量安排在夜间进行。④搅拌砼时要预防砼出现早凝现象,必要时对砂石用水淋洒,砼运输要采取防晒措施,对已浇好的砼应及时覆盖浇水养护。6.3.2原材料①水泥采用普通硅酸盐水泥,减少水泥的水化热;水泥的细度、C3A含量等经过检测,合格后方可使用。②骨料对砂、石料堆放场地设置遮阳蓬,避免阳光直射。温度较高时,向骨料堆中洒冷水,以促进蒸发冷却来降低骨料的温度,并防止骨料过于干燥吸收混凝土中的水分引起坍落度损失过快。洒水降温时要随时检测含水率。③外加剂根据配合比试验选用外加剂,并经检测合格后使用。④拌合水拌合水采用深井冷水,水温不超过20℃。拌合站的水管、水箱要设置遮阳蓬和隔热保温设施。环境温度较高时,添加冰块的方法降低拌合用水的温度。6.3.3配合比使用经审批的配合比,根据含水率测定结果来调整施工配合比。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方6.3.4混凝土拌制、运输和卸料过程中的措施6.3.5搅拌①搅拌机、料斗、运输车等设备采取遮阳、漆成白色或加盖湿麻布等措施来减少阳光辐射。搅拌前要对相应设备进行洒水降温,搅拌时,与混凝土接触面不得存有附着水。 ②控制水泥、掺合料的入仓温度不大于40℃,当水泥、掺合物的温度高于40℃时,可采取放置一段时间自然降温或对罐体浇冷水的方法降温。在炎热季节或气温较高时,用冷水或用冰来代替部分拌合水,确保混凝土入模温度不高于30℃。 ③满足混凝土搅拌均匀、工作性能符合设计要求的前提下,避免搅拌时间延长,减小搅拌产生的热量。④混凝土搅拌前,除对骨料的含水率进行测量外,还要对环境温度以及胶凝材料、骨料、水等材料的温度进行测量,形成记录。根据测温结果对混凝土的出机温度进行推算。当推算混凝土的出机温度大于30℃时,必须对原材料采取降温措施。混凝土出机温度推算可采取以下公式:T混凝土=0.22(TaWa+TcWc+TkWk)+TaWWa+TwWw0.22(Wa+WcWk)+WWa+Ww式中Wa、Wc、Wk、WWa和Ww分别为集料、水泥、掺合料、集料的含水率和水的质量,Ta、Tc、Tk、Tw分别为集料(包含其中的水)、水泥、掺合料和水的温度。可根据实际数据对公式系数进行修订。6.3.6运输----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方①在温度高、湿度大的季节里要长距离运输混凝土时,可考虑运输搅拌车的延迟搅拌,使之在到达工地时仍处于搅拌状态。混凝土运输车必要时对罐体加棉布隔热。运输过程中宜慢速搅拌混凝土,不得在运输过程中加水。②精心组织施工,尽可能减少运输、浇筑时间,混凝土从出机到浇筑完成不宜超过1.5小时。③长距离混凝土输送管道要采取遮阳措施,并洒冷水对其降温。6.3.7浇筑 ①为防止模板和新教筑的混凝土受阳光自射,控制混凝土入模前模板和钢筋的温度以及局部气温不超过40℃,要作好计划,避免在日最高气温时浇注混凝土(在干燥的条件下,晚间浇注的混凝土受风和温度的影响相对减少;同时,混凝土可在接近日出时终凝,这时的相对湿度最高,因而早期干燥和开裂的可能性最小);或将模板(及浇筑完成的混凝土)遮盖,必要时洒冷水降低模板温度。 ②混凝土在浇筑过程中必须对混凝土测温,混凝土的入模温度不得大于30℃。③除按设计量加拌合水以调整规定的坍落度外,严禁在工地上另加拌合水。④在炎热气温下浇筑混凝土,可预测坍落度损失值,在混凝土搅拌出机时坍落度预留该量值,或搅拌时混凝土坍落度取上限值。⑤准备好施工用的模板和各种设备,以及作好施工人员的组织安排,在浇注刚开始时更应注意准备情况。必须有----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方备用振动器,因为夏季混凝土施工时振动设备易损坏。 ⑥与混凝土接触的各种工具、机具、设备和材料等(例如浇注溜槽、输送机、泵管、混凝土浇注导管、模板和钢筋等)不要直接受到阳光曝晒,可在使用之前进行适当的湿润冷却并加以遮盖。浇注混凝土时,原混凝土面应先湿润,然后浇注混凝土。 ⑦气温炎热或无法保证混凝土入模后急剧升温时,可先用冷水湿润模板,然后再浇注混凝土。浇筑时要设置好分层厚度,避免下层初凝产生施工缝。 ⑧夏季浇注混凝土应精心计划,连续、快速地浇注,但在混凝土表面上仍有泌水时不要进行修整。在干燥条件下,混凝士浇注和整平后应及时覆盖。6.3.8混凝土拆模及养护①拆模前养护期间宜在模板外搭设遮阳蓬,防止阳光直设模板。外露混凝土要进行覆盖保湿。②模板拆除前要进行温度测量。混凝土芯部温度与表层的温差、表层混凝土与环境温差大于20℃(大体积混凝土为15℃)时不应拆模。大风或气温急剧变化时不应拆模。夏期拆模模应逐段进行,边拆边遮盖。③在修整作业完成后或混凝土初凝后立即进行养护。6.3.9质量要求及保证措施混凝土表面除平整度、垂直度、几何尺寸、平面位置应达到验标要求外,表面还应无蜂窝麻面、水纹,并颜色一致。1、质量保证措施①骨料存放场地搭设遮阳蓬,避免阳光直射,温度较高时洒冷水降温。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方②当水泥、掺合料温度大于40℃时,放置一段时间温度降下来后再使用;同时往罐体上喷洒冷水降温。③搅拌用水采用深水井井水,随用随抽。储存水箱上设遮阳蓬,水箱外设置隔热层。在温度较高时,在拌合水中加入冰块。冰块可到冷库外购,粉碎后加入。④搅拌机、泵料斗等设备均设置遮阳蓬,并漆成白色。⑤减少混凝土运输车运送时间,混凝土运输车漆成白色,高温时罐体加隔热层。⑥严格控制混凝土入模温度,不合格的混凝土必须清退。⑦组织好施工,避免高温时间浇筑,并避免浇筑完毕时处于高温时间段。⑧混凝土浇筑设备(如模板、溜槽、串筒、泵管、振捣器等)在浇筑前洒冷水降温,并覆盖避免阳光直射。⑨浇筑时要严格控制分层厚度,不应大于30cm。作业面要设置遮阳蓬,避免阳光直射。⑩及时按要求进行养护。6.4测温方案6.4.1骨料测温每处骨料堆放场地设置4~6个测温点,温度测骨料内部温度。每天定期测4次(6点、12点、18点、24点),并作好记录,设置台帐。6.4.2掺合料测温----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方对使用的罐体设置一处测温点,温度计安放到骨料内部。每天定期测4次(6点、12点、18点、24点),并作好记录,设置台帐。6.4.3拌合水每个水箱设置一处测温点,定期观测,观测周期为2~4h。搅拌机开机前必须测水温。并作好记录,设置台帐。拌合站在热期搅拌混凝土时,根据测温数据进行混凝土出机温度推算,推算混凝土出机温度不宜超过25℃。当超出时应采取降温措施。6.4.4出机混凝土出机混凝土每罐车均要测温,不合格的混凝土不能出站。6.4.5混凝土浇筑混凝土浇筑前要对模板和结构物钢筋测温,当温度超过40℃时要采取降温措施。对进入现场的混凝土每车均进行测温,合格后使用。6.4.6养护测温在混凝土养护期间,要及时对环境的气温、相对湿度、风速等参数进行测量,每日检查4次(6点、12点、18点、24点),并作好记录。当混凝土结构物有测温要求时,须按照上述频率对混凝土结构芯部、表面温度进行测量,并作好记录。6.5、冬季承台砼施工养护方案根据《铁路混凝土工程施工技术指南》的要求,当工地昼夜平均气温连续3天低于5OC或最低气温低于-3OC时,应采取冬期施工措施。6.5.1混凝土工程低温、冬期施工措施1、混凝土的技术要求①砼的浇注----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方浇注时要进行精心组织,减少混凝土罐车的等待时间,做到随时到随时浇筑,防止混凝土热量散失,浇注时要进行测温工作,保证砼浇注时入模温度不低于5OC。浇筑完毕后要立即进行保温防护。混凝土浇筑前,应清除模板及钢筋上的冰雪和污垢。当环境温度低于-10OC时,不进行混凝土施工。当旧混凝土面和外露钢筋(预埋件)暴露在冷空气中时,应对距离新、旧混凝土施工缝1.5m范围内的旧和长度在1.0m范围内的外露钢筋(预埋件)进行防寒保温。混凝土应分层连续的方法浇筑,分层厚度不得小于20cm。承台浇筑混凝土,在外界温度较高时(仍在冬期施工条件下),加快浇筑混凝土的速度,在浇筑完毕后立即进行覆盖养护;当外界温度较低时,浇筑承混凝土前将基坑、覆盖,如钢筋、模板温度过低,采用暖风炉(机)先将模板和钢筋加热到正温再进行浇筑;浇筑时,在浇筑部位将覆盖保温材料打开,浇筑完毕该段后立即覆盖,必要时在浇筑过程中同时用暖风炉(机)同时加热,整体浇筑完毕后,立即进行全面覆盖。外界气温低于10OC时不进行混凝土施工。浇筑混凝土的时间一般选择在当天气温较高的时段。②砼的养护方法及措施a、本地区的最大冻结深度小于30cm,混凝土养护主要采用以下方法:蓄热法:将浇筑完的混凝土终凝后用草帘子或毡毯等隔热好等物品覆盖,使水泥的水化热不散发,保证混凝土在达到设计标号的30%之前不得受冻;拆除模板时,要边拆除边用塑料布+棉毡对结构物包裹,包裹时间不小于28天。暖棚法:在结构物周围采用保温材料搭设简易暖棚,在棚内热风机或火炉(注意安全)保温。养护时应洒水,保持混凝土湿润,外露混凝土用棉毡覆盖。养护期为7天,7天后棚内停止供热,用塑料膜+棉毡包裹养护至少21天。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方b、混凝土养护措施如下:承台:温度较高时,承台浇筑完毕后,立即用塑料膜+苫布(棉毡或草帘子)覆盖,进行蓄热养护。苫布可制作成多块进行组拼,覆盖前在基坑内搭设脚手架做为苫布覆盖支架,苫布要长出基坑边1~2m,用土或其他物件压严。温度较低时,用暖风炉加热,暖风炉设置在基坑旁,将暖风管通入基坑内加热。c、混凝土养护温度不得低于5OC,细薄截面结构不能低于10OC。当室外最低温度高于-15OC时,地下工程或表面系数(冷却面积和体积的比值)不大于15m-1的工程应优先采用蓄热法,应符合以下要求:所采用的保温措施应使混凝土的温度下降到0OC以前达到设计强度30%。混凝土成型后,要立即防寒保温。保温材料要按施工方案设置,并保持干燥。要对结构的边棱隅角加强覆盖保温,迎风面要采取放风措施。d、当采用暖棚法养护时,棚内底部温度不得低于5OC,且混凝土表面应保持湿润;采用燃煤加热时,要将烟气排出棚外。③拆除模板和保温层要符合下列要求:拆模强度强度要符合要求,并保证达到设计强度30%以上且高于5Mpa方可拆模。混凝土与环境的温差不得大于15OC。当温差在10OC以上但低于15OC时,拆除模板后的混凝土表面要采取临时覆盖措施。采用外部热源加热养护的混凝土,当养护完毕后的环境气温仍在0OC以下时,要待混凝土冷却至5OC以下且混凝土与环境之间的温差不大于15OC,方可拆除模板。6.6混凝土养护质量检验1、混凝土养护温度的检查次数要符合下列规定:①当采用蓄热法养护时,在养护期间至少每6h检测一次。②室外气温及施工环境温度要每昼夜定时、定点观测4次。2、混凝土养护温度的检测方法要符合下列规定:----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方①在结构隅角、突出、迎风和细薄部位应均匀留置测温孔,孔深可根据养护方法及结构尺寸确定。测温孔要编号并绘图。②当采用蓄热法养护时,测温孔要设在易于散热的部位;大体积结构的测温孔要在表面及内部分别设置。③检测混凝土温度时,测温计不要受外界气温的影响,并在测温孔内至少留置3min。④除制作标准混凝土试件外,还要根据养护、拆模和承受荷载的需要,增加与结构同条件养护的施工试件不少于2组。此种试件在解冻后方可试压。⑤以上检测均要作记录。七、基坑回填承台砼初凝后覆盖、洒水养护,达到设计强度后进行基坑回填,湿陷性地段桥墩承台采用3∶7灰土回填,非湿陷性地段桥墩承台采用素土回填如图下图所示,基坑四周同步进行;回填土分层回填,每层厚度10~20cm,用3TA55冲击夯夯实。必须每层夯实后再进行上一层的夯实。3:7灰土在现场搅拌,根据配合比可采用人工搅拌或使用装载机搅拌。搅拌均匀后方可用于回填。八、安全注意事项8.1用电作业安全措施①现场照明:照明电线绝缘良好,导线不得随地拖拉或绑在脚手架上。照明灯具的金属外壳必须有效接地。室外照明灯具距地面不低于3m,室内距地面不低于2.4m。②----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方配电箱、开关箱:使用BD型标准熔断器,电箱内开关电器必须完整无损,接线正确,设置漏电保护器,选用合理的额定漏电动作电流进行分级匹配。配电箱设总熔丝、分开关,动力和照明分别设置。金属外壳电箱作接地或接零保护。开关箱与用电设备实行一机一闸保险。同一移动开关箱严禁有380V和220V两种电压等级。③架空线:架空线必须设在专用电杆(水泥杆、木杆)上,严禁架设在脚手架上,架空线装设横担和绝缘子。架空线离地4m以上,离机动车道为6m以上。④接地接零:接地采用角钢、圆钢或钢管,其截面不小于48mm2一组二根,接地间距不小于2.5m,接地电阻符合规定。转角杆,终端杆及总箱,分配电箱必须有重复接地。⑤用电管理:安装、维修或拆除临时用电工程,必须由专职电工完成。8.2机械作业安全措施①各种机械操作人员和车辆驾驶员,必须经过培训并考试取得操作合格证;不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案,专人管理。②操作人员按照本机说明书规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。③施工现场实施机械安全管理及安装验收制度,机械安装要按照规定的安全技术标准进行检测。④作业前对机械设备进行详细检查和能力的鉴定,严禁机械设备带病作业,超荷载作业。机械作业时,驾驶室内不得超员。⑤施工过程中严格执行国家颁布的《建筑机械使用安全技术规程》,严禁违章指挥、违章操作。各种专用机械必须有可靠的安全防护装置,由使用者专门负责。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方⑥定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“四不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。----------专业最好文档,专业为你服务,急你所急,供你所需-------------文档下载最佳的地方
