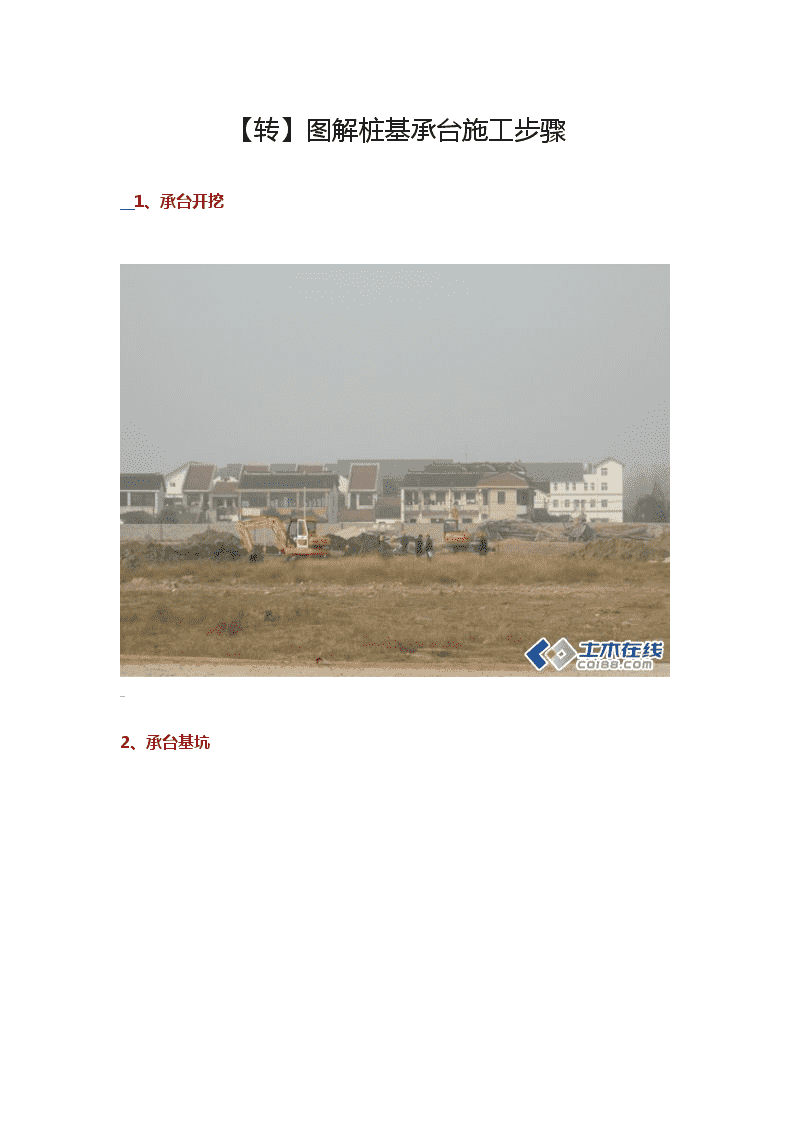

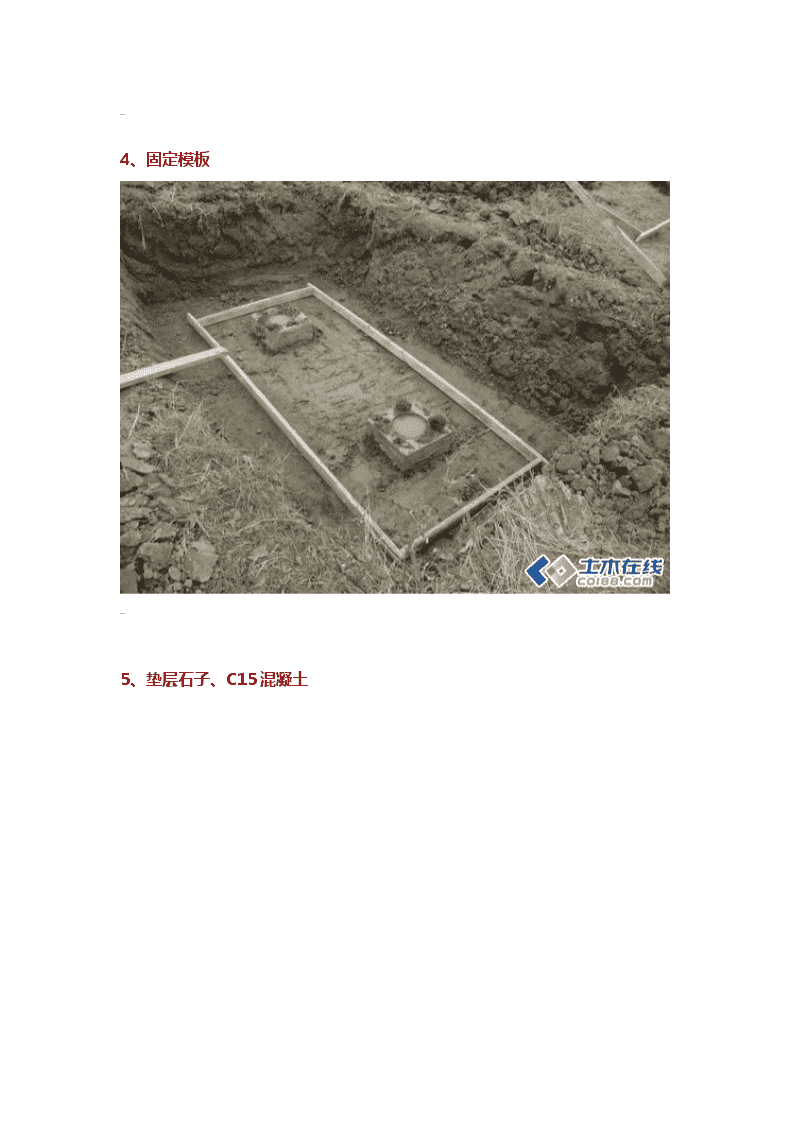

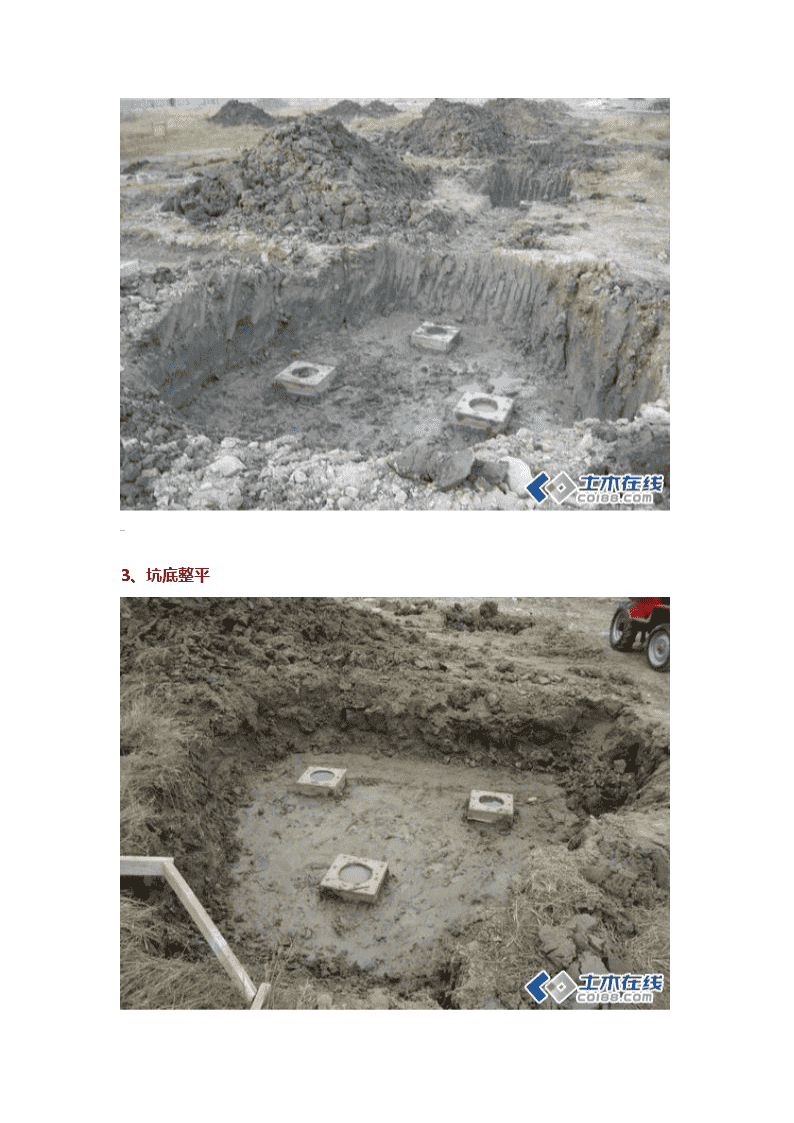

【转】图解桩基承台施工步骤 1、承台开挖 2、承台基坑  3、坑底整平  4、固定模板 5、垫层石子、C15混凝土  6、面层抹平  7、养护  附设计图纸:1、三桩承台平面尺寸  2、三桩承台剖立面尺寸  8.桩心放钢筋笼  9.规范要求桩心钢筋笼1米至1米5,低端用钢托板,用C30混凝土,用振捣棒密实。桩心钢筋笼:  10桩顶钢筋焊接、柱子定位  11承台支模板  12.两桩承台钢筋笼  13绑扎柱子钢筋   14支承台模板  15三桩承台放底部钢筋、支模板  16沉降缝处双柱承台支模绑扎钢筋  二、附设计图纸:1、三桩承台平面尺寸     2.承台打混凝土    3.拆模    4.柱头支模板  5.柱头拆模    6.基础墙体  7.基础回填土  8.基础部分回填建筑垃圾  9.基础回填----碎石垫层  10.机电部分----基础排污排水预埋管  11.1F垫层摊铺细石子  12.1F地面混凝土垫层浇筑 13.养护后的地面混凝土垫层  14.一楼搭建模板支撑  15.梁板柱支模绑扎钢筋          999建造师论坛:www.jzs999.com 海量考试资源免费下载
