专项方案铜仁至威宁高速公路毕节至威宁段第X合同段天桥特大桥主墩承台施工方案编制:______复核:______审核:______XX省公路工程集团总公司铜仁至威宁高速公路毕节至威宁段第X合同段项目经理部二〇一〇年九月十九日第29页/共29页
专项方案目录一、概述21.1工程简介21.2承台工程数量21.3承台平面图2二、施工方案42.1垫层施工方案42.2承台施工方案42.3承台浇筑方案42.4模板方案62.5养护方案62.6温控方案7三、方案技术参数83.1混凝土配合比83.2混凝土全断面水平浇筑方案的相关参数83.3模板技术参数93.4温控技术参数113.5冷却循环水管参数153.6混凝土的养护183.7混凝土温控控制193.7.1混凝土温控指标193.7.2大体积混凝土施工注意事项20四、方案的组织及施工保证措施224.1组织保证224.2温度控制的措施234.2施工措施保证244.3应急措施264.4方案风险评估分析26五、安全和环保措施285.1安全保证措施285.2环境保护措施28附件29第29页/共29页

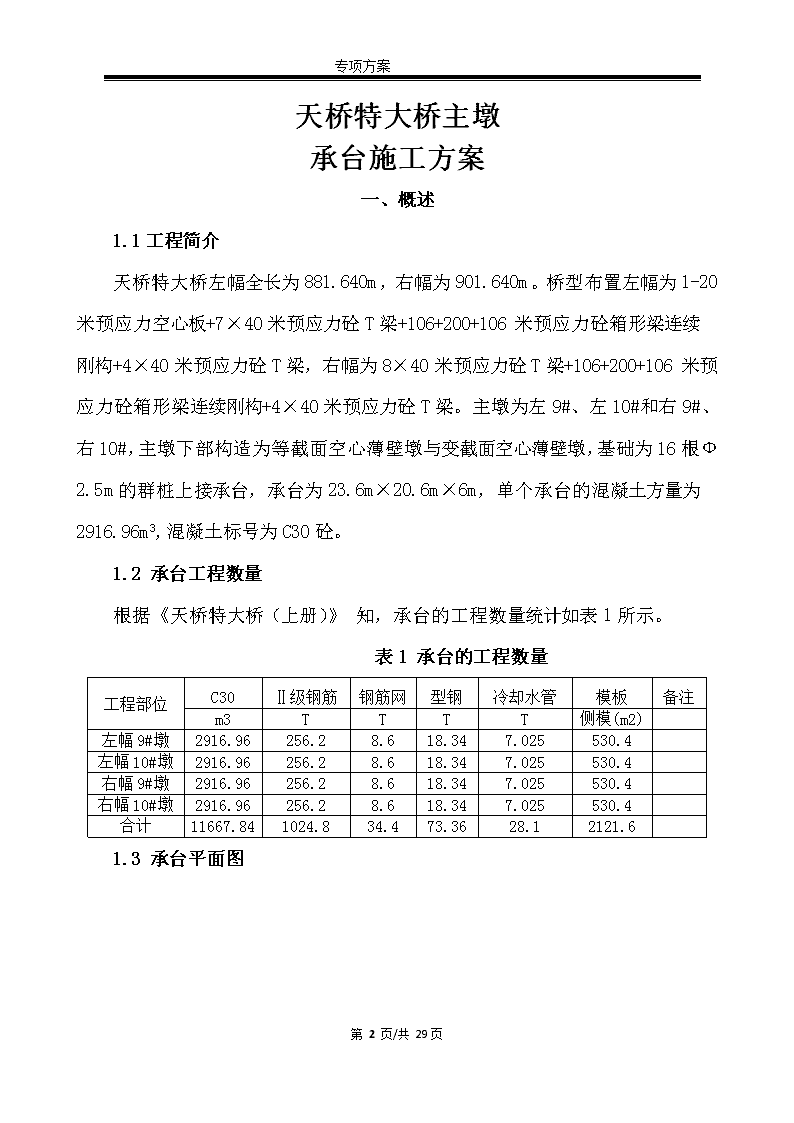

专项方案天桥特大桥主墩承台施工方案一、概述1.1工程简介天桥特大桥左幅全长为881.640m,右幅为901.640m。桥型布置左幅为1-20米预应力空心板+7×40米预应力砼T梁+106+200+106米预应力砼箱形梁连续刚构+4×40米预应力砼T梁,右幅为8×40米预应力砼T梁+106+200+106米预应力砼箱形梁连续刚构+4×40米预应力砼T梁。主墩为左9#、左10#和右9#、右10#,主墩下部构造为等截面空心薄壁墩与变截面空心薄壁墩,基础为16根Ф2.5m的群桩上接承台,承台为23.6m×20.6m×6m,单个承台的混凝土方量为2916.96m3,混凝土标号为C30砼。1.2承台工程数量根据《天桥特大桥(上册)》知,承台的工程数量统计如表1所示。表1承台的工程数量工程部位C30Ⅱ级钢筋钢筋网型钢冷却水管模板备注m3TTTT侧模(m2) 左幅9#墩2916.96256.28.618.347.025530.4 左幅10#墩2916.96256.28.618.347.025530.4 右幅9#墩2916.96256.28.618.347.025530.4 右幅10#墩2916.96256.28.618.347.025530.4 合计11667.841024.834.473.3628.12121.6 1.3承台平面图第29页/共29页
专项方案第29页/共29页
专项方案二、施工方案2.1垫层施工方案垫层混凝土设计为C25片石混凝土,采用一次性浇筑到位。2.2承台施工方案大体积混凝土施工过程中,由于混凝土中水泥的水化作用,混凝土自身又具有一定的保温性能,所以其内部温升较其表面的温升幅度要大得多,而混凝土升温峰值过后的降温过程中,内部降温速度又比其表面慢得多,在这些过程中,混凝土内产生的应力(温度应力)是相当复杂的。一旦温度应力超过混凝土所能承受的拉力极限,混凝土就会出现裂缝。大体积混凝土结构的施工技术和施工组织都较为复杂,施工时应充分考虑到不利情况且要求慎重,对模板、混凝土和养护等要特殊规定,否则易出现质量事故造成不必要的损失。2.3承台浇筑方案(1)由于工期要求以及我公司在其他项目上(马岭河特大桥、乌江特大桥、乌细沟特大桥)大体积混凝土施工的成功经验,确定将承台一次浇筑成型。为减小浇筑强度,施工时采用“分层浇注,薄层浇注,循序渐进,一次到位”的方法浇注,每层混凝土的厚度为300mm。(2)考虑到浇筑时间长的因数,考虑以下两个方案:1、采用两个拌合站同时浇筑,河边安装一台输送泵,毕节岸拌合站砼用罐车运至河边;2、采用一个拌合站,两台输送泵,将两台拌和机分开下料;(3)为确保通浇筑层厚均匀,整个承台面开设16个下料口,考虑到混凝土高落差会产离析,在浇筑时布设窜筒,待砼浇至4m高左右再封闭下料口第29页/共29页
专项方案,撤除窜筒,再继续进行混凝土浇筑。(4)混凝土的振捣①、分层浇筑时,宜采用二次振捣的工艺,排除混凝土内部多余的水分和气泡,以提高混凝土的密实度。在混凝土浇筑完毕后,除去表面浮浆,减少混凝土表面骨料沉降收缩裂缝。②、混凝土在振捣过程中出现的泌水,应给予排除,不得在有泌水的混凝土表面再浇筑混凝土。③、混凝土的振捣采用插入式振动棒,插捣的间距不大于振动棒长度的1.5倍。振动棒离模板需保持50-100cm的间距。振捣混凝土拌和物要做到快插慢拔,防止快拔振动棒时在混凝土内部留有孔洞。加强振动排除混凝土内部的空气,确保混凝土的密实性。振捣混凝土时,要使振动棒上下抽动,以使混凝土上下振捣均匀。④、混凝土振捣时间不宜过长,掌握好振捣时间,时间过短,混凝土振不密实。振动时间过长,混凝土的粗骨料下沉,砂浆中的轻浮物质上浮到混凝土表面,会发生离析现象。以混凝土表面无明显气泡和浮浆不再下沉为宜。⑤、混凝土振捣完成一段,用铁锹摊平拍一段,便于混凝土表面的抹面和收光。同时,采取二次收光,有效地保证混凝土表面不会出现凝结收缩裂缝。第29页/共29页
专项方案下料口布置图(图中尺寸单位为cm)2.4模板方案承台模板采用定型特制大块钢模,模板表面须平整清洁。模板采用内拉方式进行加固,拉杆采用钢筋工丝用螺母套钢垫板的方式,模板外侧受力背楞采用劲性骨架用的型钢组合为双肢箱体进行。承台模板采用3.5×6m、3×6m、2.6×6m大块组合钢模板,经过施工放样后精确拼装,上下采用φ20螺栓连接,纵横采用φ20钢筋焊接在承台主筋及桩基钢筋上,并穿过螺栓孔进行内拉,防止承台模板的整体位移,底脚采用水泥砂浆封底并调节平整度至设计高程。模板安装前必须打磨干净并涂刷脱模剂。2.5养护方案混凝土的养护除满足规范外,需要:第29页/共29页
专项方案(1)大体积混凝土应进行保温、保湿养护,应经常检查塑料薄膜或养护剂涂层的完整情况,保持混凝土表面的湿润;(2)在混凝土浇筑结束后14d内安排专人进行养护,在混凝土浇筑前在承台内安装测温措施并在养护时专人进行混凝土内外测温,项目部安排主管以上专人对养护的信息进行分析并及时调整;(3)保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20℃时,可全部拆除。2.6温控方案温控方案采取内部降温和外部保温两种方案。2.6.1内部降温方案:内部降温方案采用调整配合比,掺加粉煤灰和外加剂减少水泥用量以减少水化热和内部安装冷却循环水管通过循环水降温的施工方案;2.6.2外部保温方案:在施工结束后,用塑料薄膜覆盖在混凝土露面以保温,用草麻袋等保温材料覆盖在塑料薄膜外进行保温,以保证混凝土内外温差尽量小。2.7材料组织方案一、水泥。每个拌合站有3个水泥罐,能储存300T散装水泥,同时项目部计划两种储存方案:1、考虑天气因素(连续降雨或雪),水泥罐车不能达到拌合站现场,在现场水泥库房处存储400T袋装水泥(两边拌合站);2、天气因素较好时,可直接运输到现场水泥罐;第29页/共29页
专项方案二、地材。现项目部有运输车辆20辆,公鸡山料场离主墩拌合站只有20公里,地材运输完全能满足承台一次性浇筑需求;三、方案技术参数3.1混凝土配合比大体积混凝土配合比设计对保证工程质量起到至关重要的作用,根据以往施工经验和现场实际情况,采取掺加粉煤灰减少水泥用量的配合比设计。混凝土设计强度等级为C30,我合同段工地试验室现场取样,经过反复试验,配合比总胶凝材料为345kg/m3,水泥用量为241kg/m3,粉煤灰用量为胶凝材料的30%共计104kg/m3。为了减少水化热,在满足工作性的前提下,尽量减少细集料的用量,砂率为45%。为满足泵送要求,配合比坍落度设计为120~180mm,采用减水剂降低用水量,满足混凝土工作性和强度要求,采用的是缓凝性高效减水剂,有助于延缓混凝土凝结时间。外加剂掺量为:3.1kg/m3,用水量为155kg/m3,此混凝土配合比初凝时间为6h30min,28天强度满足设计要求。最终选择以下配合比为施工用配合比如下:水泥粉煤灰砂小碎石大碎石水外加剂2411048784296431553.110.433.641.782.670.640.0133.2混凝土全断面水平浇筑方案的相关参数3.2.1为确保承台混凝土浇筑顺利,威宁岸和毕节岸拌和站均为两台HPD1600型自动配料机,另备4台6m3混凝土罐车应急。3.2.2根据初凝时间确定浇筑强度—最大水平浇筑截面积,—混凝土分层浇筑厚度,本式取h=0.3m—混凝土的初凝时间,本式取第29页/共29页
专项方案—混凝土的输送时间,砼采用泵送,取最不利时间则浇筑强度,一次性浇筑承台所需时间3.2.3拌和站的生产率:t1—每盘混凝土搅拌时间,取t1=2min,但考虑其他因素,取t1=2.5min;t2—每盘混凝土出料时间,由于拌和直接出料至输送泵,故出料时间可以忽略,威宁岸水泥采取从水泥罐抽取,故出料时间可以忽略,但在河边采用罐车运输,近似取t2=2min;q—搅拌机的容量,威宁岸q=1m3,毕节岸q=1m3;K—搅拌机容量利用系数,取K=0.8;KB—工作时间利用系数,取KB=0.9;n—拌和机台数,威宁岸n=2台,毕节岸n=2台。根据以上数据,(1)按照一个拌合站两台拌合机分开下料计算,得;(2)使用两个拌合站,毕节岸拌合站开一个拌和机,砼用4台6m3的罐车运输至河边,进行浇筑,则相比较下,两种方案:,下采取全断面水平分层浇筑拌合站均能满足浇筑强度要求。实际所需要的时间为,第29页/共29页
专项方案相比之下,第二种方案所需时间较短,考虑现场其他因素影响,实际浇筑时间取。3.3模板技术参数3.3.1模板采取大块模板,在模板外搭设钢管架作模板安装的操作平台但不作模板加固的支架,模板加固主要采用内拉技术。3.3.2内拉杆技术参数的确定3.3.2.1混凝土侧压力的确定混凝土作用于模板的侧压力随着混凝土浇筑高度的增加而增加,但当浇筑高度达到一定临界时,当侧压力达到50kN/m2时侧压力并不再随着高度而增加只是一个固定值。侧压力按以下公式进行计算:——新浇混凝土对模板的最大侧压力(kN/m2);——新浇混凝土的密度(kN/m3),取24kN/m3;——新浇混凝土的初凝时间,根据实际取6.5h;——外加剂影响修正系数,本计算取掺外加剂,按1.12取值;——坍落度影响系数,取坍落度为11~15cm,则取1.15——浇筑速度(m/h),取0.056m/h;——侧压力计算位置处至新浇混凝土顶面的总高度(m),本式取6m。=/m2第二种计算大于50kN/m2,故浇筑混凝土产生的侧压力50kN/m2。3.3.2.2拉杆受力假设:拉杆采取φ20螺纹钢作为拉杆,在模板端工丝用第29页/共29页
专项方案螺栓进行加固,在承台侧采用焊接在劲性骨架或固定的钢筋上。拉杆间距采取1.0m×1.0m。侧压力产生的拉力φ20圆钢的拉应力拉杆的安全系数:(结构满足安全)在拉杆与钢筋焊接处应进行补焊,同时对丝口处要进行加固处理,以免发生拉杆的脱落。3.4温控技术参数3.4.1混凝土的绝热温升根据《大体积混凝土施工规范》GB50496-2009混凝土的绝热温升:-混凝土龄期为t时的绝热温升(℃);W-每m³混凝土的胶凝材料用量(kg/m3),根据配合比取345kg/m3;Q-混凝土28d的水化热,查表得375KJ/kg;C-混凝土的比热,一般为0.92~1.0[KJ/(kg.℃)],取0.97KJ/(kg.℃)进行计算;-混凝土的重力密度,2400~2500(kg/m3),C30砼,取2400kg/m3;m-与水泥品种,浇筑温度等有关的系数,0.3~0.5(d-1),一般取0.35(d-1)进行计算;t-混凝土龄期(d)。第29页/共29页
专项方案根据经验及相关论文,混凝土的龄期一般取3d、6d、9d、12d、15d、18d、21d进行计算。绝热温升列于表2表2混凝土的绝热温升T(i)T(3)T(6)T(9)T(12)T(15)T(18)T(21)时间(d)36912151821T(t)℃36.1348.7853.1954.7455.2855.4755.543.4.2混凝土的中心计算温度:混凝土浇筑时的温度,承台估计在11月份初浇筑,根据当地的气温情况,取T(j)=15℃;T(t)混凝土龄期为t的温度;混凝土t龄期的降温系数,按照《大体积混凝土规范》,取下列的参数进行计算。按最不利的浇筑方式,取一次浇筑进行计算。计算值列于表3表3混凝土t龄期的降温系数根据公式计算值列于表4表4混凝土的中心计算温度3.4.3混凝土表层温度:Tq-大气温度,取15℃;第29页/共29页
专项方案h1—混凝土的虚厚度,;k—混凝土温度折减系数,取2/3;—混凝土的导热系数,取2.33;—混凝土表面的传热系数,—混凝土表面保温层材料厚度,第一层塑料薄膜3mm,第二层谷草5cm;—保温材料的导热系数,塑料为0.025、谷草为0.07;—空气层的传热系数为23;H—承台成型后养护的厚度为H=6m;—混凝土的中心温度;根据以上数据和公式得出,混凝土的表层温度列于表5:表5混凝土的表层温度3.4.4混凝土的平均温度根据以上计算数据得,混凝土的平均温度列于表6:表6混凝土的平均温度第29页/共29页
专项方案3.4.5各龄期混凝土收缩变形值—标准状态下的最终收缩值,取3.24×10-4根据《路桥施工计算手册》P286表9-86,查得M1=1、M2=1.35、M3=1、M4=1.1、M5=0.9、M6=1.09、1.0、0.93、M7=0.70、M8=0.77、M9=1、M10=0.61,根据以上数据得,各龄期混凝土收缩变形值列于表7:表7各龄期混凝土的收缩变形值3.4.6混凝土的收缩当量温差—混凝土的线膨胀系数,取1.0×10-5根据以上数据得,混凝土的收缩当量温差列于表8:表8混凝土的收缩当量温差3.4.7混凝土各龄期的弹性模量—混凝土28d的弹性模量,取3.0×104根据以上数据及公式得:3.4.8混凝土最大综合温差—混凝土的入模温度,取20℃;第29页/共29页
专项方案—混凝土浇筑达到稳定时的温度,根据浇筑成型后取为30℃;根据以上数据得,混凝土最大综合温差列于表9:表9混凝土最大综合温差3.4.9混凝土降温时的收缩应力—混凝土徐变的松驰系数,按《路桥施工计算手册》P286页表9-89取值。R—混凝土基础的约束系数,取0.35根据以上计算得,混凝土的收缩应力列于表10:表10混凝土的收缩应力3.4.10热工计算结论混凝土裂缝安全度(满足结构安全)3.4.11其他根据以上计算得知,大体积混凝土在养护期间由于内外温差过大或者是降温当量过大均可能引起裂缝,在养护期间混凝土表面应采取覆盖保温材料,使养护温度加大即增大,减少综合温差,这样就将使应力降低,采取该措施是控制裂缝出现的最有力手段。3.5冷却循环水管参数为了减小混凝土内部的最高温升,混凝土内部采用冷却循环水管降温措施,第29页/共29页
专项方案冷却水管的按设计进行安装,冷却水管为黑铁管,管径为φ32mm,冷却水管在浇筑前安装完成,并在浇筑前仔细检查不能发生破、漏及管道不通现象。冷却水管采用加压注水循环冷却,用高压水池的水注入循环水管,为保证进出水口的温差和提高冷却的效果,每一层冷却水管设置两个进水口和两个出水口以保证内部循环水管不至于过长影响散热质量,在出水口温度较低(内部水化热不大)时,可将两个进水口进行串联采取一端进水一端出水将内部管道变长的方案。在注水冷却的过程中,安排人经常测量温度,当进水口与出水口的温度相差太大,且出水口的温度保持在一个较高的温度时,要将进水口改为出水口且同时测温,随时更改进出水口的位置有利于混凝土内部冷却。冷却水管的布置如下图所示:第29页/共29页
专项方案第29页/共29页
专项方案3.6混凝土的养护大体积混凝土的养护是控制裂缝出现的关键工序。3.6.1混凝土表面养护混凝土浇筑结束后立即开始养护工作准备,在新浇筑表面覆盖一层塑料薄膜以保证混凝土表面湿润,在塑料薄膜外面覆盖4~5cm厚谷草或其他保温材料以保证混凝土表面温度与内部温度尽量一致而不至于产生温度应力。安排专人对混凝土内部和表面进行温度测量并记录,并将信息反馈以及时调整养护措施。第29页/共29页
专项方案3.6.2混凝土侧模养护混凝土侧模为钢模板,其散热较快,为保证养护质量在钢模外覆盖保温材料(可以为草袋或麻袋),根据测温记录确定拆模时间。3.7混凝土温控控制大体积混凝土由于水化热的作用将使混凝土温度升高,通过模板、保温材料与大气进行热交换,在混凝土内部形成不均匀、非定常温度场。过大的温度梯度将使混凝土产生较大的温度应力,特别在混凝土浇灌早期,由于混凝土强度较低,容易产生裂缝。本桥主墩承台块体尺寸为23.6m×20.6m×6m体积为2916.96m3,属于大体积混凝土。而且其混凝土标号为C30,水泥用量高。在这样的水泥用量及一次浇注这样大体积的混凝土,根据以往资料,其内部的水化热温升肯定不低。浇注过程中如果不采取有效的温度控制措施,则很有可能由于混凝土水化热作用而使混凝土在局部开裂。为了明确在本桥混凝土配合比及气候条件下浇注大体积混凝土所引起的水化热温升值,并随时掌握块体内部混凝土的温度,控制温度裂缝,有必要进行混凝土浇注过程中水化热温度的测量。除需对材料、工艺预先充分考虑外,还应对早期的混凝土温度场进行监测,以便采取针对性的养护措施。3.7.1混凝土温控指标1、温度监控目标温度监控的目标是使大体积混凝土内部的温度场变化按照预计的方向发展,防止温度裂缝的产生或把裂缝控制在某个界限内。其主要包括以下几部分:1)、降低核心混凝土的最高温度和最高温升;第29页/共29页
专项方案2)、降低内外温差,并控制在允许范围内,使混凝土内温度分布尽量均匀;3)、控制基础温差,以防止混凝土可能出现的贯穿性裂缝;4)、控制上下层温差,以防止可能出现的层间裂缝;5)、控制混凝土降温速率,以防出现冷击;温度控制具体目标参照设计文件及相关施工规范的规定。2、温度监控目标的参考值混凝土内外温差控制值:控制在25℃以内;混凝土降温速率控制值:不大于5℃/d;出水口温度控制值:控制在40℃以内;出水口流量控制值:最好能保证在30L/min;混凝土入模温度:控制在10℃~12℃之间;混凝土的最高温升:控制在60℃之内。3.7.2大体积混凝土施工注意事项1.材料温度的控制a.降低混凝土原材料温度降低混凝土原材料的进料温度可以降低混凝土的出厂温度,应提前10天左右储备好水泥,以便降低水泥温度;混凝土砂、石材料的温度宜控制在20℃左右为宜。b.对混凝土的“源头”进行监控在混凝土浇注过程中,搅拌站选派2第29页/共29页
专项方案名技术人员轮流24h测温,白天平均每小时测温1次,晚上平均2~4h测温1次,测温范围包括混凝土原材料(水、水泥、砂、石)、混凝土出罐温度及环境温度,如果发现混凝土出罐温度升高,超过32℃时,立即采取降低原材料入罐温度等措施来降低混凝土出罐温度。混凝土罐车进入施工现场后,还要进行温度和坍落度抽检,如果温度大于32℃,不得入模。c.混凝土养护措施大体积混凝土容易出现裂缝,其主要原因在于混凝土中心与混凝土表面及外部环境温度梯度过大,由此产生的温度应力超过混凝土内外的约束力。为减小温度梯度,在混凝土未初凝前进行二次抹压,覆盖一层塑料膜,在塑料薄膜上方加盖1层麻袋,每天均匀洒水湿润。待冷却循环水开通后,利用冷却循环水管出水,向混凝土表面的塑料膜上灌入30cm厚的循环温水。提高养护水的温度是为减少混凝土表面与水及大气之间的温差,上面再在内支撑梁上覆盖一层塑料膜(第一次混凝土浇注时),形成“内散外蓄”的保温体系,控制混凝土中心与表面及表面与环境温差在规定范围之内。承台表面养生时间:从承台表面已浇筑完的部分出现干缺水开始撒少量的水开始,直至在砼浇筑完36-40小时后,采取将冷却管出水口的温水完全覆盖承台表面5-10cm的并保留3-5天的养生方式;d.循环水冷却措施冷却管采用热导性能好,并有一定强度的输水黑铁管。循环水管入口与自来水管相联通,每个循环系统分别设置阀门控制,每个循环系统分别设置管道泵1台,在混凝土中循环后排至混凝土表面供混凝土保温、养护。在混凝土浇注前,要对循环水管作通水试验,以防漏水,冷却管在埋设及浇注混凝土过程中,不得阻塞和漏水。冷却管在开始浇注混凝土时即通入冷水,为了防止因冷却水温度过低与混凝土温度过大而引起裂缝,所以冷却水温一般在25℃第29页/共29页
专项方案左右,在混凝土浇注完第2天起开通冷却循环水。当混凝土降温趋于平缓,入水温度和出水温度接近时(混凝土养生达到14天)停止冷却水循环。冷却管使用完毕后及时灌浆封孔,并将伸出基础顶面部分截除。四、方案的组织及施工保证措施4.1组织保证4.1.1成立领导小组针对天桥特大桥承台大体积混凝土施工的特殊性,项目部成立大体积混凝土施工领导小组,组长由项目经理卢捷担任。总工及各现场主管为组员共同对大体积混凝土的施工、养护和信息进行处理。领导小组成员表序号姓名岗位职责备注1卢捷组长总体指挥 2高辉清副组长技术指导 3付浩副组长现场调度及协调 4冯茂华组员现场具体安排 5黄方组员设备材料组织 6谢兴江组员砼质量控制 7罗德胜组员现场技术指导 8樊宝龙组员现场技术指导 9罗建新组员现场施工指导 10阳贞凯组员现场施工指导 11杨俊杰组员现场施工指导 12王雪松组员现场施工指导 4.1.2建立测温制度和养护制度,并将每天的信息反馈于领导小组进行决策。第29页/共29页
专项方案温度监控表日期:序号测量时间监控温度(℃)备注大气温度砼表面温度入水口温度1#出水口温度2#出水口温度3#出水口温度4#出水口温度5#出水口温度 测量人:主管:处长:4.2温度控制的措施混凝土的内部温度取决与它本身贮存的热能。在一般情况下,浇筑后混凝土的温度与外界环境有温差存在,新浇筑混凝土与周围环境之间产生热能交换,混凝土内部温度是入模温度、水泥水化热引起的绝对温度与混凝土浇筑后的散热温度三者的叠加,其变化规律是由低到高,又由高到低。根据以往的工程经验,可采取以下温控措施。1、承台的合理分层浇筑:通过合理划分大体积混凝土浇筑块的层厚,可以利用浇筑块的层面进行散热,降低混凝土的内部温度。2、原材料的选择和混凝土的配合比设计:由于水泥水化热是引起混凝土温升的主要因素,因此应尽可能地减少水泥用量。项目部决定选用低水化热的普硅水泥,并根据试验室的试验数据掺入一定量的粉煤灰(粉煤灰的取代率第29页/共29页
专项方案为30%),掺入粉煤灰不仅能降低发热量,而且可改善混凝土的和易性和可泵性。采用高效缓凝减水剂,尽量削减温升峰值。同时石子的级配对节约水泥和保证混凝土的和易性有很大的关系,考虑实际泵送要求,选用连续级配的碎石;细骨料除控制其他质量外,尽可能选择细度模数在2.3以上的。3、采取两次振捣、两次抹面的工艺,以提高混凝土的密实度和抗裂性。4、布设冷却水管:在混凝土内预埋水管,并通以循环冷却水,冷却水管布置见设计图。5、混凝土的入模温度:应控制混凝土原材料的温度,选择混凝土的浇筑时间,降低混凝土的入模温度。6、混凝土浇筑后养生时的温度控制方法:混凝土浇筑后养生时的温度控制采取内降外保的方法。内降是指在混凝土浇筑过程中及成形后,通过循环冷却水进行降温;外保是指在混凝土浇筑成形后,混凝土终凝前,对混凝土表面采取覆盖油脂麻袋、干草等,以提高混凝土表面温度,减少温差,同时防止早期混凝土干缩裂缝。 7、控制拆模时间:混凝土拆模时间应考虑气候环境等情况,必须有利于强度的正常增长,并防止混凝土开裂。4.2施工措施保证4.2.1混凝土浇筑前的准备措施(1)材料组织:由于一次性材料消耗量大,在混凝土浇筑前必须精心组织材料进场,特别是水泥、钢材及粉煤灰材料的组织;(2)人员组织:在施工前必须对大体积混凝土的参与人员进行施工培训,特别是针对养护、测温等重点人员安排专人并重点进行培训;第29页/共29页
专项方案(1)设备组织:机料科在大体积混凝土施工前必须将设备仔细检查保证完好,同时必须要有备用的设备和备用方案;(2)后勤组织:项目部安排专人进行后勤保障工作,主要对施工技术人员的生活及保温;4.2.2浇筑的施工措施(1)浇筑的人员准备:由于承台浇筑需要的时间长,在浇筑前必须将所有人员的班次安排妥当,并将各工种的操作人员名单报领导小组;(2)混凝土坍落度控制:混凝土的坍落度过大会在混凝土表面产生裂缝,根据现场施工的特点尽量控制坍落度,将坍落度控制在一个恒定的范围;(3)泵送混凝土表面水泥浆较厚,在浇筑后,初凝前初步按标高用长刮尺刮平,然后用木搓板反复搓压数遍,使其表面密实,在终凝前再用铁搓板压光后进行塑料薄膜覆盖。4.2.3温控的施工措施为降低混凝土的内部水化热,在施工时尽量降低混凝土的入模温度,其措施为:浇筑时间尽量安排在阴天进行、对碎石进行洒水降温。4.2.4浇筑混凝土的注意事项(1)浇筑前,应清除模板内的积水,铁丝,铁钉等杂物,并用水湿润模板。使用钢模应保持其表面清洁无浮浆,检查模板和脚手架,钢筋,预埋件等符合要求后方可进行浇筑;(2)采用插入式振捣器捣实混凝土的移动间距,不宜大于其作用半径的1.5倍,振捣器距离模板不应大于振捣器作用的半径的1/2;并应尽量避免碰撞钢筋,模板,预埋管等,振捣器应插入下层混凝土5cm;第29页/共29页
专项方案(3)浇筑混凝土应连续进行。4.3应急措施1、电力故障:承台施工时应提前与当地供电部门取得沟通,确保电力供应的正常;同时做好备用发电设备的检修及柴油等材料的储备,如果突然停电,立即启用2台250kw发电机进行供电继续施工。2、机械设备故障:对拌和输送设备进行检修,对易损件提前做好备用配件;混凝土罐车、吊车等随时待命,如出现大型机械故障,立刻采用罐车送料以保证混凝土的连续浇筑。3、异常气候:作好防雨、雪的准备,提前对气象预报进行跟踪;沿承台四周搭设支架,覆盖篷布,预防下雨。4、设置应急小组,对出现的其他情况,如堵管、设备更换等进行快速处理。4.4方案风险评估分析对风险源的分析,采取相应的措施,将风险降低到最小,风险评估如下表第29页/共29页
专项方案风险评估表编号风险源产生的后果等级采取措施1配合比1、增加水泥用量,增大水化热2、砼强度不满足要求★★★★★1、优化配合比,减少水泥用量;2、在拌合站专人控制混凝土的配合比,测量混凝土的坍落度、地材含水量。2模板1、模板接缝过大,将会出现漏浆;2、拉杆的焊缝和接头不牢固,拉杆断裂;★★★★1、对模板的接缝处,模板的接缝应进行密实处理;2、焊缝处进行加焊,拉杆接头处应加固。并派专人检查模板,发现立即进行处理。3入模温度入模温度过高,将产生较高的温差,混凝土出现温度裂缝★★★★派专人对入模温度进行测量,若发现大于32℃,立即采取降低水泥的入罐温度,对粗骨料进行洒水处理;4电力中断各种机械设备停止运作,混凝土浇筑出现中断★★★★1、与当地电力部门进行沟通,争取在混凝土浇筑时间段内保证供电;2、如出现断电,采用2台250KW发电机进行发电。5堵管混凝土出现浇筑不连续,出现断层现象★★1、优化配合比,对管道架设不宜落差较大;2、将湿润麻袋包裹在输送管的外面,并在混凝土浇筑时用水对麻袋湿润。6疲劳操作长时间疲劳操作,将使人员注意力不集中,造成操作失误★★1、建立施工轮换小组,保证人员的注意力集中操作;2、加强员工的管理,保证员工在岗时注意力集中;3、做好后勤保障工作。7冷却水管内部水循环失去效用,混凝土内外温差较大,造成混凝土开裂★★★★1、待冷却水管安装固定后,通水循环,看是否有出现漏水现象,一旦发现,立即处理;2、派专人对水管的接头、弯头处仔细检查。8异常天气造成混凝土浇筑出现不连续★★★在承台周围搭设篷布,预防雨雪天气9材料供应材料因天气原因,无法及时供应上,导致混凝土浇筑不连续★★项目部集中全部力量保证材料供应的连续,水泥的罐能存储300T散装水泥,同时两边拌合站水泥库房储存400T袋装水泥。项目部有20辆地材运输车,保证地材的运输。能满足承台浇筑的连续性。第29页/共29页
专项方案五、安全和环保措施5.1安全保证措施1、承台大体积混凝土浇筑时间长,应采取三班制,避免人员长时间劳动导致疲劳操作而产生危险。2、夜间施工时应加强照明,避免人员行走、机械通行时因照明不足而导致危险。3、安排专人在通往罗州乡道值班,避免发生交通事故。4、拉杆的焊接处应进行补焊,丝头处要进行加固处理,以免发生模板脱落等。5.2环境保护措施1、承台位于河边,为保护水质不受污染,施工过程中应加强环境保护,不得向河中丢弃生产生活垃圾,不得向河中直接排放生产生活废水。2、浇筑承台剩余的C30混凝土应回收利用,可用于一些临时性建设。第29页/共29页
专项方案附件混凝土浇筑施工流程图第29页/共29页
