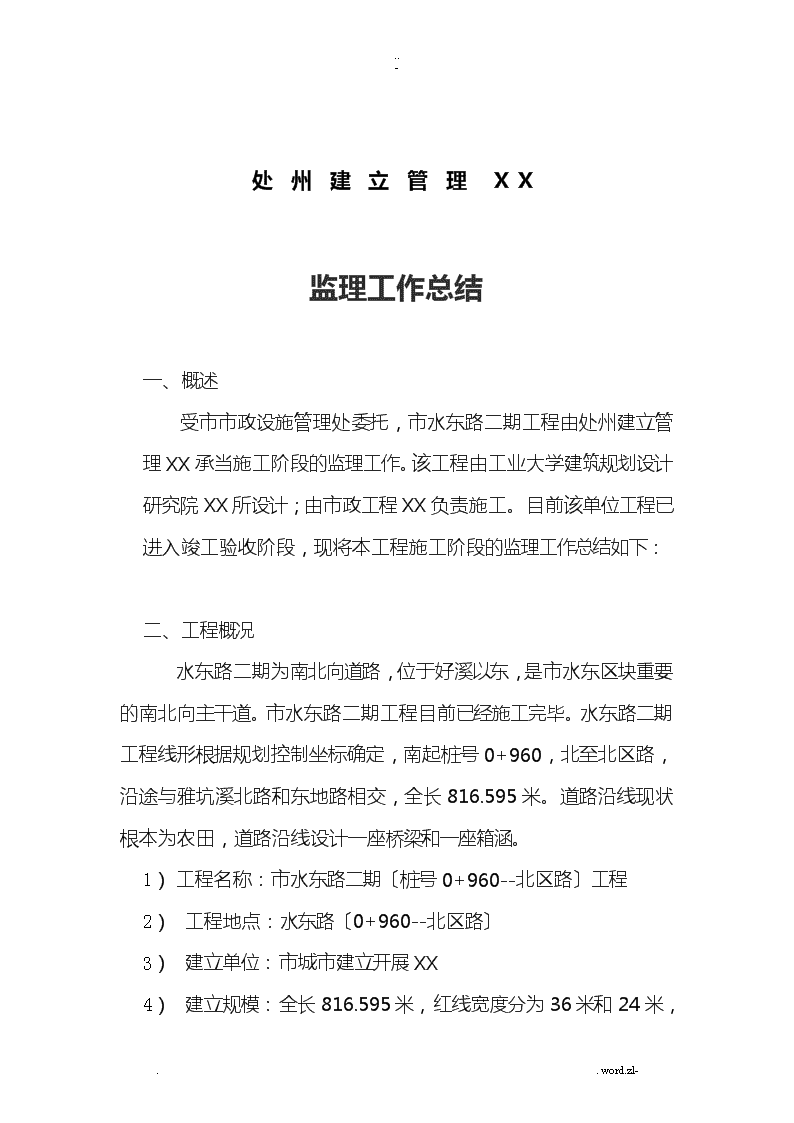

..-处州建立管理XX监理工作总结一、概述受市市政设施管理处委托,市水东路二期工程由处州建立管理XX承当施工阶段的监理工作。该工程由工业大学建筑规划设计研究院XX所设计;由市政工程XX负责施工。目前该单位工程已进入竣工验收阶段,现将本工程施工阶段的监理工作总结如下:二、工程概况水东路二期为南北向道路,位于好溪以东,是市水东区块重要的南北向主干道。市水东路二期工程目前已经施工完毕。水东路二期工程线形根据规划控制坐标确定,南起桩号0+960,北至北区路,沿途与雅坑溪北路和东地路相交,全长816.595米。道路沿线现状根本为农田,道路沿线设计一座桥梁和一座箱涵。1)工程名称:市水东路二期〔桩号0+960--北区路〕工程2)工程地点:水东路〔0+960--北区路〕3)建立单位:市城市建立开展XX4)..word.zl-

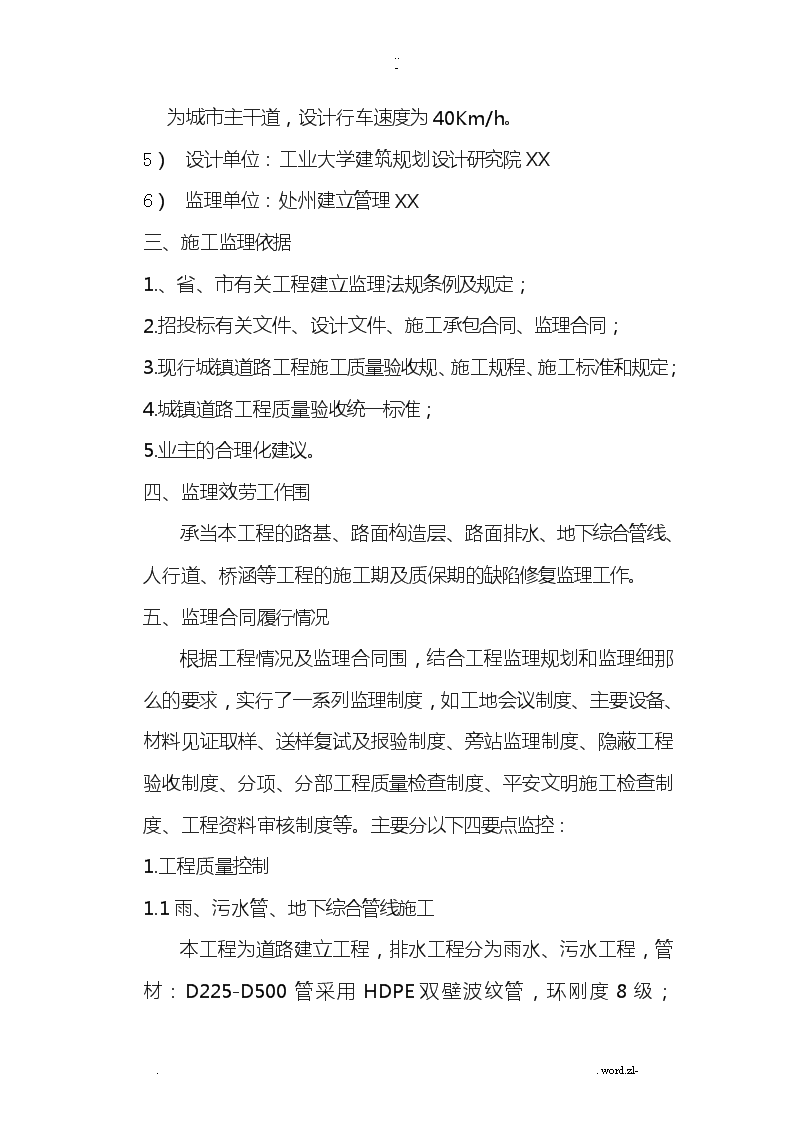

..-建立规模:全长816.595米,红线宽度分为36米和24米,为城市主干道,设计行车速度为40Km/h。1)设计单位:工业大学建筑规划设计研究院XX2)监理单位:处州建立管理XX三、施工监理依据1.、省、市有关工程建立监理法规条例及规定;2.招投标有关文件、设计文件、施工承包合同、监理合同;3.现行城镇道路工程施工质量验收规、施工规程、施工标准和规定;4.城镇道路工程质量验收统一标准;5.业主的合理化建议。四、监理效劳工作围承当本工程的路基、路面构造层、路面排水、地下综合管线、人行道、桥涵等工程的施工期及质保期的缺陷修复监理工作。五、监理合同履行情况根据工程情况及监理合同围,结合工程监理规划和监理细那么的要求,实行了一系列监理制度,如工地会议制度、主要设备、材料见证取样、送样复试及报验制度、旁站监理制度、隐蔽工程验收制度、分项、分部工程质量检查制度、平安文明施工检查制度、工程资料审核制度等。主要分以下四要点监控:1.工程质量控制1.1雨、污水管、地下综合管线施工本工程为道路建立工程,..word.zl-
..-排水工程分为雨水、污水工程,管材:D225-D500管采用HDPE双壁波纹管,环刚度8级;D600-D1000管采用II级钢筋混凝土管。按设计要求监控雨、污水管主管和支管安装,监测全路段雨、污水管闭水试验。地下综合管线包括电力管线、自来水管道、燃气管道等管线部门。对管线施工隐蔽工程,如管线预埋,有关孔洞位置等,监理人员先审查施工单位提供的有关隐蔽工程资料,然后按图纸和规要求到现场进展检查验收。在安装过程中,随时在现场进展检查,发现问题及时指出并进展整改。隐蔽的管线铺设深度是否符合要求,其垫层、保护层是否足够,管道的坡度检查口,回填后的压实是否按设计和规的规定施工。1. 2路基工程质量监控监理部要求施工单在开挖前做好边坡的稳定和平安支护,按照设计图纸和审批的施工方案进展开挖。不得乱挖、超挖,严禁用爆破法施工或掏洞取土。注意地下管线的保护。控制路基回填出来均为统料,路床顶标高控制,碾压施工质量按设计和规标准严格执行。1.3路面构造层〔基层、面层〕施工路面构造层分为基层和面层。基层:5%水泥稳定层。面层为6cm粗集料沥青与4cm细集料沥青面层。道路设计速度为40KM/H,路面构造采用沥青砼,路面构造设计使用年限15年,设计轴载为BZZ-1100。..word.zl-
..-主要监控要点:〔1〕审批承包单位上报的“施工组织方案〞。主要是施工方案及其工艺、机械选型与数量、劳动力方案、原材料方案和进度安排等;〔2〕原材料的质量监控:所有施工原材料在进场前均上报监理部,由总监理工程师审批合格后进场;其中原材料及构配件为:砂、碎石、金园水泥XX〔金园PC32.5〕、商品混凝土〔C30、C40、C50〕、钢筋〔φ8、φ10、φ12、φ14、φ16、φ20、φ22、φ25〕钢筋混凝土管〔DN800、DN1000、DN600〕、UPVC管〔DN225、DN300、DN400、DN500〕、玻璃钢电缆保护管〔φ150*5.0〕烧结普通砖〔240*115*53〕、混凝土普通〔240*115*53〕、铸铁井盖φ700、花岗岩具有合格证和检测报告。商品混凝土都具有出厂合格证和交货检验记录,并经监理工程师抽样送检为合格。沥青混凝土由处州沥青混凝土公司提供,检测合格,报告3份。使用前,由专业监理工程师现场取样后送检。检验结果满足设计和规要求后,方可投入使用。不合格的材料一律不得使用,并且立即退场。本工程共抽检C10试块共9组,试块平均抗压强度为16.05MPa,评定合格;C15试块共14组,试块平均抗压强度为24.05MPa,C20试块共14组,试块平均抗压强度为24.05MPa,C25试块共24组,试块平均抗压强度为29.19MPa,C30试块共43组,试块平均抗压强度为39.23MPa,评定合格;C40试块共3组,试块平均抗压强度为49.8MPa,评定合格;C50试块共29组,试块平均抗压强度为62.6MPa,评定合格;M10试块共38组,试块平均抗压强度为21.005MPa,评定合格;道路压实度试验、承载板试验、弯沉试验、取芯试验合格;沥青混合料原材料送检4组,检测均合格。..word.zl-
..-〔3〕路基层施工监控:旁站监理水泥稳定层的轴线、标高测量放样、混合料摊铺、密实度检测。对基层摊铺厚度、混合料的配合比及成型后基层的强度、密实度、弯沉等技术指标按照设计和规进展验收。不合格者,经返工、加固后再进展验收。经检验合格,并且到达规定的养护时间后,可进入下道工序,并形成记录。〔4〕路面层施工监控:旁站监理沥青混凝土面层的轴线、标高测量放样、路模、钢筋安装、砼浇筑。在沥青浇筑过程中,要求按预定的浇筑顺序施工,防止出现人为的施工缝。在规定的养护时间催促、检查沥青养护情况。并形成记录。按沥青分项质量检查工程对构造层沥青分项质量进展了实测实量。1.4桥涵施工 全线设箱涵1座,施工前,要求施工单位提交专项施工方案,通过审批,才批准施工。施工时,现场监理人员由下部构造开场,进展跟踪监控。在关键部位,如根底土方开挖、换填、模板、钢筋安装、混凝土浇筑等环节进展了旁站监视。全线设桥梁一座,施工前,要求施工单位提交专项施工方案,通过审批,才批准施工。施工时,现场监理人员由桥梁、板构造开场,进展跟踪监控。在关键部位,如梁板钢筋安装、混凝土浇筑,吊装过程、面层浇筑等环节进展了旁站监视。1.5设计变更根据设计变更对一下变更施工过程进展有效的监视旁站,保证施工质量及进度:1、原人行道板铺装材质改为花岗岩材质,盲道板材也更换为花岗岩,尺寸进展相应调整。..word.zl-
..-2、原设计图土方量计算有所遗漏,对土方量进展补差调整。3、水东路桥梁两侧原设计钢管栏杆变更为青石栏杆,同桥梁栏杆。2.工程投资控制工程监理部按照招投文件、施工合同、工程施工实际进度、工程质量对所监理的各工程进展工程款支付控制。并且按照施工招标文件有关条款控制变更工程计量。 3.工程施工进度控制工程进度的快慢直接关系到工程建立工程能否按期竣工和投入使用问题。我工程监理部结合现场实际情况,对施工单位编制的施工进度方案进展提前审查,经与业主协商并征得同意,对施工单位不合理的工序安排提出意见,要求其合理调整,使进度方案满足实际工程需要。4.平安文明施工控制根据?国务院办公厅关于切实加强平安工作有关问题的紧急通知?和?省建立工程施工平安评价管理方法?等重要文件,协助承包单位建立平安生产的责任制和管理规章制度。现场切实监视承包单位执行情况。六、监理工作成效..word.zl-
..-仔细阅读施工图,审查图纸会审纪要,将施工图中的疑点、难点解决在施工之前。在主要分项、分部或主要工序施工前对施工方进展监理交底,使施工方明确在该分项、分部和该主要工序施工中应注意的质量重点控制容,以便及早采取措施进展予控。对工程的关键和隐蔽部位,采用跟踪监理与旁站监理相结合的手段,使工程施工处于受控状态。积极协助业主抓好工程质量,对每个分部、分项的工艺从准备阶段开场控制,环环相扣,层层把关,使工程质量从整体到每个分项都符合现行城镇道路施工质量验收规、施工标准、城镇道路工程质量验收统一标准及合同约定。对文明、平安施工进展检查、监视,协助施工方管理层对操作人员进展平安生产教育,实现没无伤亡、无工程质量事故。七、小结在业主及市质量监视站的大力支持和配合下,该工程监理工作圆满完成合同及相关要求,真正作到了为业主负责、为承包商负责、为和人民负责的目的,竖立了处州建立管理XX的企业形象。在整个监理过程中,加强和规驻地办监理的自身管理和建立工作、严格执行监理工作的十六字方针、确保工程进度和质量、确保监理合同的认真执行等始终是监理工作持之以恒并坚持不懈的工作目标。在严格监理的同时,我们针对承包商技术力量相对较弱的情况加大了“热情效劳〞的力度,多提合理建议、加强“事前监理〞,让承包商少走弯路、消灭质量问题于萌芽状态,这些对保证该工程的顺利完成起到了巨大作用。监理驻地办在硬件方面,配备了电脑、打印机、机、照相机、高档计算器、监理用车、住地、移动等办公用具;软件方面,驻地办不断完善监理各项规章制度和监理工作手段,职责、图表等也较规的上墙,驻地建立到达有关要求。..word.zl-
..-质量自检评定情况:自检汇总后单位工程均到达80分以上,监理进展了复核性抽检,抽检结果也在80分以上,对分部及单位工程按权值的汇总评定监理也进展了正确性的复核,符合有关要求。该建立工程到达了业主合同要求的“合格〞质量目标。处州建立管理XX市水东路二期道路工程监理部2014年12月2日..word.zl-
