- 105.50 KB
- 2022-05-12 10:27:51 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
..市西秀区旧州镇山里江南·旧州花海〔1700亩〕彩色透水混凝土道路施工案-.可修编.

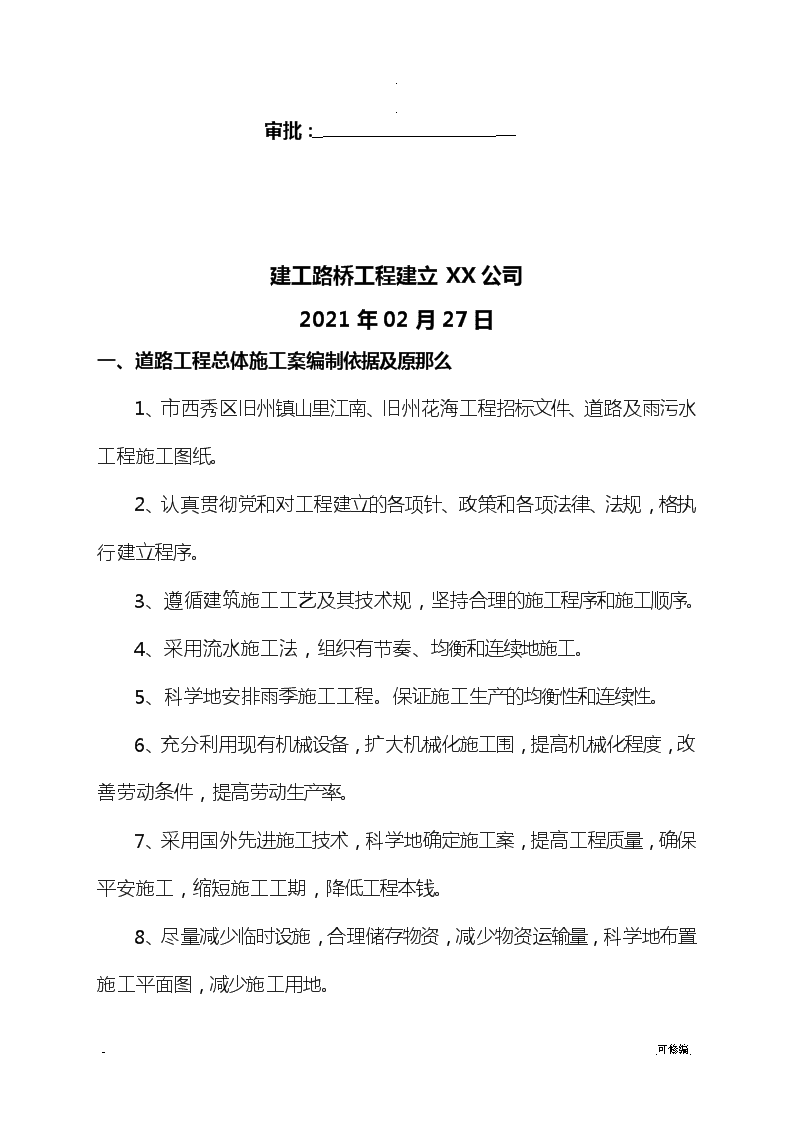

..审批:建工路桥工程建立XX公司2021年02月27日一、道路工程总体施工案编制依据及原那么1、市西秀区旧州镇山里江南、旧州花海工程招标文件、道路及雨污水工程施工图纸。2、认真贯彻党和对工程建立的各项针、政策和各项法律、法规,格执行建立程序。3、遵循建筑施工工艺及其技术规,坚持合理的施工程序和施工顺序。4、采用流水施工法,组织有节奏、均衡和连续地施工。5、科学地安排雨季施工工程。保证施工生产的均衡性和连续性。6、充分利用现有机械设备,扩大机械化施工围,提高机械化程度,改善劳动条件,提高劳动生产率。7、采用国外先进施工技术,科学地确定施工案,提高工程质量,确保平安施工,缩短施工工期,降低工程本钱。8、尽量减少临时设施,合理储存物资,减少物资运输量,科学地布置施工平面图,减少施工用地。-.可修编.

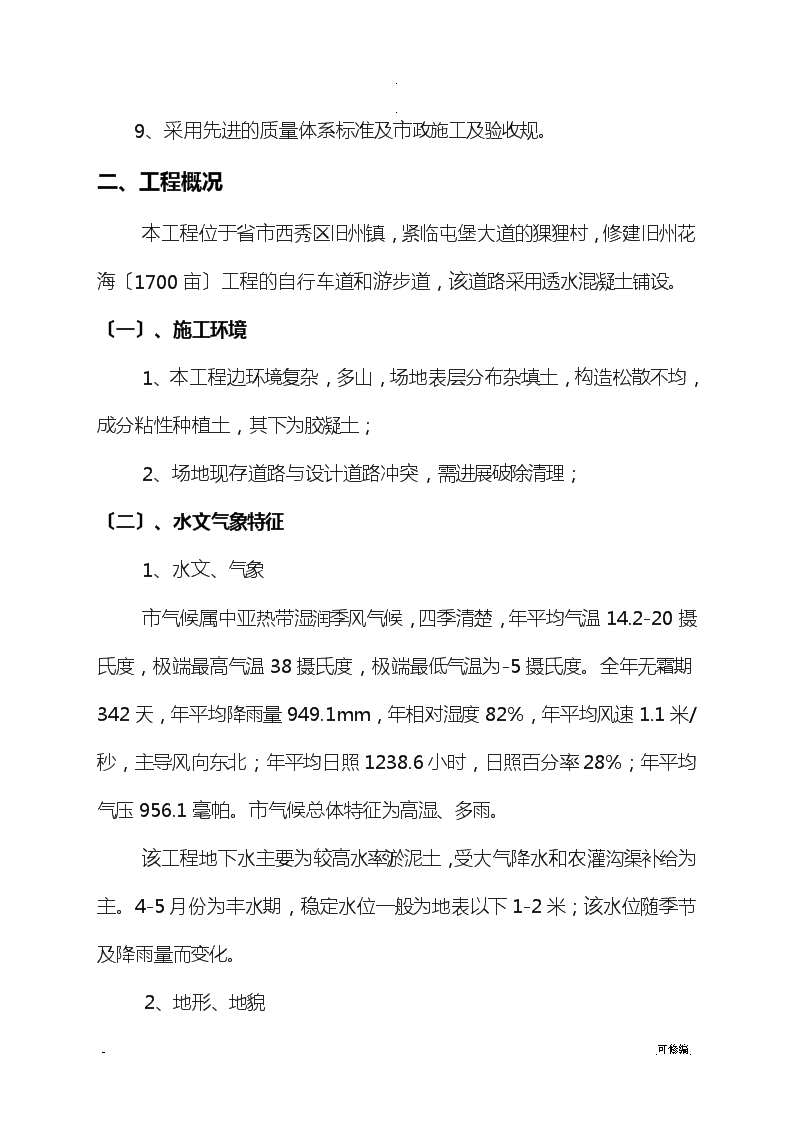

..9、采用先进的质量体系标准及市政施工及验收规。二、工程概况本工程位于省市西秀区旧州镇,紧临屯堡大道的猓狸村,修建旧州花海〔1700亩〕工程的自行车道和游步道,该道路采用透水混凝土铺设。〔一〕、施工环境1、本工程边环境复杂,多山,场地表层分布杂填土,构造松散不均,成分粘性种植土,其下为胶凝土;2、场地现存道路与设计道路冲突,需进展破除清理;〔二〕、水文气象特征1、水文、气象市气候属中亚热带湿润季风气候,四季清楚,年平均气温14.2-20摄氏度,极端最高气温38摄氏度,极端最低气温为-5摄氏度。全年无霜期342天,年平均降雨量949.1mm,年相对湿度82%,年平均风速1.1米/秒,主导风向东北;年平均日照1238.6小时,日照百分率28%;年平均气压956.1毫帕。市气候总体特征为高湿、多雨。该工程地下水主要为较高水率淤泥土,受大气降水和农灌沟渠补给为主。4-5月份为丰水期,稳定水位一般为地表以下1-2米;该水位随季节及降雨量而变化。2、地形、地貌-.可修编.
..规划路段主要位于回填区,水田区施工难度较大,普通耕地;施工较平缓,施工难度不大;整体而言,拟建道路跨越的场地相对施工难度较大,各施工和技术人员慎重施工,确保质量及平安。3.、地下水位经我工程技术人员结合图纸及现场勘查,本标段施工地点地下水位较高,如假设在雨季,有地下水溢出。根据施工深度和以往的施工经历,本标段在土开挖时需要采取有效的排水措施,以确保工程质量及人员平安。4、路基开挖前将地下官网资料收集完整,当地征地、拆迁完毕;线杆改线毕;根据上述资料查明工程地质水文等实际情况,编制确定开挖路线、开挖法等。〔三〕、道路主要构造形式道路构造层设计本工程游步道路面构造层为〔上至下〕:面铺天然露骨料透水混凝土带颜色,主骨料〔1-3cm〕碎素色透水混凝土,级配碎垫层碾压,素土夯实,夯实系数不小于93%。自车行道路面构造层为〔上至下〕:面铺天然露骨料透水混凝土带颜色,150mm厚C20混凝土垫层,200mm厚级配碎垫层碾压,素土夯实,夯实系数不小于93%。-.可修编.
..〔四〕、施工条件1、交通状况:本工程频临现有道路交通较为便捷,本地村道和县乡道路构成交通体系,为材料运输提供了便。2、施工临时用水用电:施工用水用电我公司自备抽水机3台,10KW发电机6台,足够满足施工中的用水用电。3、材料进场:砂:施工用砂拟采用大西桥砂场,汽车运输。碎:从大西桥选质量合格的料场采购。块、料:就近地区采场采购及就地爆破;三、施工组织体系及进度方案为确保该工程保质保量按期完成,根据公司实际情况。经过仔细的研究,我们将按以下程序组织实施。〔一〕、施工组织体系及劳动组织1、为保证关键工序如期按实际方案完成进展,在现场组织以下施工体系,各负其责。见施工组织体系及劳动组织体系图。经理室:全面指挥,统一协调,催促该工程全面情况。-.可修编.
..工程经理:全面负责组织本标段的工程管理、实施及竣工工作,组织协调对外的各项业务,协调各部门之间的关系,安排工程进度,把握工程质量。技术组:负责工程的各项技术工作,生产的衔接,工程方案的安排及落实,组织协调各部门之间的人员、物资设备等。平安组:保证工程平安保卫工作。质检组:负责对工程的质量监视,对各道工序进展全面的质量检查。后勤组:该工程后勤工作及生活保障。材供组:原材料的采购运输、加工及仓储工作。设备组:各类施工机械进退场维修保养、设备调动、电力供给。施工组:各施工班组独立组织施工各负其责。2、劳动组织:①工程经理部:15人;②木工班:10人;③普工班:120人;④瓦工班:10人;⑤机械班:4人;⑥机电组:2人;工地正常施工需:161人。-.可修编.
..(二)、施工工期本组织方案工期为60天。据本工程的特点,为了按期保质保量完成工程,所以科学合理的安排好进度方案和劳动力是关键。(三)、施工组织为了确保工期按时竣工,结合本工程特点,各工序可以同时平衡作业,具体步骤如下:第一步:清理现场杂物等,放出路线控制线,并引测临时水准点高程,将临时施工便道打通;第二步:原材料准备。第三步:路基调拱、整平、压实。第四步:渣基层。第五步:级配碎层铺设。第六步:侧铺设。第七步:透水砼铺设、人行道板铺砌。第八步:完善处理、清理现场,竣工验收。〔四〕、施工平面布置图〔见附图〕(五)主要劳动力方案单位:人-.可修编.
..工期工种按工程施工阶段投入劳动力情况1--2021-60机械工44混凝土工6060电工22测量工22实验员22普工120120模板工510四、施工法及机械设备的选择和使用〔一〕、据本工程特点:结合本公司的实际情况,选择如下机械:设备名称型号数量〔台〕规格产地制造年份自有或租赁平板运输车CBOA4满足施工要求中国2021租赁-.可修编.
..19097搅拌机JEC3503满足施工要求中国2021租赁压路机BW202AD-21满足施工要求中国2021租赁挖掘机2203满足施工要求中国2021租赁装载机W230/2503满足施工要求中国2021租赁水准仪DSZ24满足施工要求中国2021自有全站仪GTS-605/AF1满足施工要求中国2021自有GPS1满足施工要求插入式振动器ZL505满足施工要求中国2021自有不锈钢离心泵40F-133满足施工要求中国2021自有变频发电机10kw6满足施工要求中国2021自有〔二〕、施工步骤及进度方案的科学合理性本工程总体施工步骤仍遵循先地下,后地上的原那么,分阶段实施:一〕、施工准备工作的科学合理性1、四个结合:-.可修编.
..1)投标与施工准备相结合;2)室外准备工作与室准备工作相结合;3)主要工程与配合工程相结合;4)现场准备与预制加工准备相结合。2、生产准备1)、在施工现场就近租赁和搭活动板房,作为生活区及办公区。2)、为确保施工顺利,积极与邮电、自来水、供电、播送电视、村镇建立规划等部门联系,了解地下原纵横交织的管网、线网位置。标注在现场平面图上,并对自来水、光缆、电缆采用人工探管线开挖,杜绝责任事故。3、技术准备1)、组织施工技术人员和班长以上人员熟悉图纸,技术交底。快速编制实际施工预算。2)、做好交接桩记录,同时建立测量控制网点,做好放样准备,检查、复核中线和水准点,使增设的水准点与甲提供的水准点相闭合,其闭合差£12mm。同时复核施工长度和道路红线。要求用钢尺丈量,最后把所有的主控点用砼保护好。3)、进展砼、砂浆的配合比设计。4)、-.可修编.
..认真进展多种材料的试验。由质检人员和材料员同时对原材料质量进展把关。水泥放置的库房应保持枯燥,按不同品种、标号、生产厂和出厂日期分别堆放、保管。码垛高度10袋为宜,垛下用枕木垫起,离地20~30cm以上。5)、机械管理人员认真对各种施工机械检查调试,确保出车率。为防止停电,预备两台10千瓦发电机组备用。二〕、施工工作的科学合理性1、改良施工工艺与改革操作式。改变繁而复杂、消耗劳动力较多的施工工艺过程为比拟先进合理的过程。例如增加机械和适宜的工具代替手工操作较多、体力消耗较大的施工操作。这样,现场劳动力的消耗可以减少,施工管理费也得到节约等,最终到达提高工效、降低本钱、增加经济效益的目的。2、改良施工机具,提高机具利用率。革新机具,提高效率或一机具多用,或机具配套等,都是提高劳动效率的有效手段和法。3、改良原料、材料、燃料等的利用法。要提倡和革新材料、原材料的综合利用,材料的代用,废物的利用,改良加工工艺,降低材料消耗。4、管理手段的现代化。推广采用微机技术,促进管理的科学化和现代化,提高管理工作效率。5、施工生产组织的科学性,推广和扩大流水施工的法,提倡用统筹法、网络方案法安排施工进度方案,到达提高劳动率和组织、施工的效率。在进度方案编制时要充分考虑各道工序的科学合理安排。-.可修编.
..三〕、施工法1、先进展放线,确认路基。2、清表,将路基杂物全部清理掉,统一运输至弃土场丢弃对。3、将标高控制好,开挖至道路构造层底部,人工配合清理,完毕后请监理及各部位进展验槽,进展碾压夯实,请相关委托检测部门对路基压实度进展检测,4、检验合格后,进展渣填筑,渣粒径控制在10cm--30cm,并分层夯实,每层厚度不超过40cm。5、级配碎施工,将级配碎取样后,送至委托实验室进展筛选分析,将报告报至监理单位及业主单位,确认合格后,按照此筛分比例进展配比施工,人工配合摊铺,并碾压夯实到达设计要求。6、将土工布取样送检,并报送监理及业主单位,确认合格后,人工进展土工布铺设,并通知监理及业主单位进展验检。7、模板支设,不宜直接按设计道路宽度支设,须两侧各保存10cm,便后期路沿安装时进展线型调整;8、透水混凝土施工,透水混凝土采用中原混凝土搅拌站拌制,并配合罐车运输至施工现场,人工配合摊铺,振捣密实。9、路沿施工,放线,确认路沿施工位置,按设计要求进展施工,施工完毕后,对以浇筑两侧进展凿毛处理,有利于新旧混凝土连接。-.可修编.
..10、彩色透水混凝土的特点及施工彩色土称排水混凝土和生态透水混凝土,透水地坪,是由小子、42.5水泥、掺和透水外加剂、水、彩色强化剂以及稳定剂等经一定比例调配拌制而成的一种多轻质的新型环保地面铺装材料。透水混凝土是用粗骨料外表包裹着一层薄浆料相互粘结成蜂窝状,能让雨水流入地下,有效补充地下水;并能有效的消除地面上的油类化合物等对环境污染的危害;且色彩缤纷,景观融合,使城市环境建立更加和谐是保护自然、维护生态平衡、能缓解城市热岛效应的优良的透水地坪材料。在城市雨水管理与水污染防治等工作上,具有极其深远的意义,有利于人类生存环境的良性开展。〔1〕、彩色透水混凝土特点、高透水性:透水混凝土拥有15%-25%的隙,能够使透水速度到达31-52升/米/小时,远远高于最有效的降雨在最优秀的排水配置下的排出速度。、.高承载力:经检测机关鉴定,透水混凝土的承载力完全能够到达C20-C25混凝土的承载标准,高于一般透水砖的承载力。、良好的装饰效果:透水混凝土拥有色彩优化配比案,能够配合设计师独特创意,实现不同环境和个性所要求的装饰风格。这是一般透水砖很难实现的。-.可修编.
..、易维护性:人们所担忧的隙堵塞问题是没有必要的,特有的透水性铺装系统使其只需通过高压水洗的式就可以轻而易举的解决。、抗冻融性:透水混凝土比一般混凝土路面拥有更强的抗冻融能力,不会受冻融影响面断裂因为它的构造本身有较大的隙。⑥、耐用性:透水混凝土的耐用耐磨性能优于沥清,接近于普通的地坪,防止了一般透水砖存在的使用年限短,不经济等缺点。⑦、高散热性:材料的密度本身较低〔15-25%的空隙〕降低了热储存的能力,独特的隙构造使得较低的地下温度传入地面从而降低整个铺装地面的温度,这些特点使透水混凝土在吸热和储热功能面接近于自然植被所覆的地面。〔2〕、透水混凝土施工游步道的基准厚度按不同的功能,设计不同的厚度而定。为降低本钱,可采用分层设计时。施工中分素色透水混凝土层和有色透水混凝土层,键全的施工工艺是透水混凝土路面质量的保证,标美彩提供以下的施工案:1)、施工前的准备:施工前应作好组织、物质、技术等三大准备。、组织准备:建立健全的施工工程组织机构的人员设置,以能实现施工工程所要求的工作任务为原那么,人员配置要从控制,力求一专多用,一人多职。-.可修编.
..、物质准备:透水混凝土施实质上相似于水泥混凝土施工,其原料中仅少了砂子,而一定粒度的高料碎替代了骨料,在施工中具有一定量的材料〔胶结料、高料〕。物质准备应是现场的准备,如人员的住宿、所需的水、电供给、工程材料堆放工棚〔胶结料须要有防水措施的工棚〕搭建;搅拌机械的设置场地等等一系列的准备工作。搅拌机械的设置场地,透水混凝土的搅拌是采用小型卧式搅拌机。搅拌机最正确的设置案是施工现场的中段,因透水混凝土是属干料性质的混凝土,其初凝快,为保证运输时间应尽量短。为防止混凝土粘污施工场地,搅拌机下部的一定围需用防护板设防措施。、施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工用水、电。施工用电:三相电,施工用水:普通自来水连接到搅拌设备旁。、施工前的技术准备:了解和分析工程工程特点、进度要求,了解施工的客观条件,根据设计要求,熟悉设计图纸,合理布置施工力量,制定出施工案,为工程顺利完成作好技术上的准备工作。、配合做根底的土建队,在做地面基层的同时进展专用透水管道的铺设,透水管道除按图子要求铺设外,必须与原道路排水系统相连接,成为道路排水系统的一局部。2〕、施工:在准备工作充分的根底上,人员设备可进场施工。、立模〔弧型〕:-.可修编.
..施工人员在首先须按设计要求进展分隔立模及区域立模工作,本工程道路造型复杂,工艺要求格,须进展二次立模施工,立模中须注意高度、垂直度、泛水坡度等的问题。、搅拌:搅拌器:根据工程量的大小,配置不同容量的机械搅拌器,机械搅拌器的一定围的地面处,应设置防止水和物料散落的接料设备〔如型板式斗类〕,保护施工环境的卫生,减少施工后的清理工作。透水混凝土不能采用人工搅拌,采用普通混凝土搅拌机械进展搅拌,搅拌时按物料的规定比例及投料顺序将物料投入搅拌机,先将胶结料和碎搅拌约30秒后,使其初步混合,再将规定量的水分2-3次参加继续进展搅拌约1.5-2分钟。视搅拌均匀程度,可适当延长机械搅拌的时间,但不宜过长时间的搅拌。胶结料碎石复合搅拌复合料水摊铺透水混凝土搅拌工艺流程图考前须知:、-.可修编.
..由于施工现场彩色透水混凝土颜色多、路面造型复杂、工艺性强,应采取原材料统归统管,指定地点由专业的技术人员负责材料配比,待搅拌混合材料合格后,再由人工转运至现场进展摊铺。、格控制水灰比,即控制水的参加量,水在搅拌中分2-3次参加,不允一次性参加。、为使物料搅拌均匀,适当延长机械搅拌时间,但不宜过长。3〕、运输在雨季施工中,由于施工现场属素土夯实路面,无法承载大型车辆运输材料至施工现场,须采用换填30cm大渣以便小型机械或人工进展所有材料的二次转运;透水混凝土属干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在10分钟以,运输过程中不要停留,手推车必须平稳。4〕、摊铺、浇筑成型:透水混凝土属干性混凝土料,其初凝快,摊铺必须及时。对于人行道面,大面积施工采用分块隔仓式进展摊铺物料,其松铺系数为1.1。将混合物均匀摊铺在工作面上,用括尺找准平整度和控制一定的泛水度,然而平板振动器〔厚度厚的用平板振动器〕或人工捣实。捣实不宜采用高频振动器,最后用抹合拍平,抹合不能有明水。考前须知:、松铺系数即为物料摊铺高度高于实际高度的比,按透水混凝土的干湿度,一般采用1.1-1.15之间。-.可修编.
..、平板振动器振动时间不能过长,防止过于密实,可出现离析现象。、摊铺时尽量快和正确。、因透水混凝土其隙率大,水份散失快,当天气温高于35℃时,施工时间应宜避开中午,适合在早晚进展施工。4〕养生:透水混凝土与水泥混凝土属性类似,因此铺摊完毕后,经检验标高、平整度均到达要求后。当气温较高时,为减少水分的蒸发,宜立即覆盖塑料薄膜,以保持水分。也可采用洒水养生,所有养生期不得少于7d,使其在养护期强度遂渐地提高。洒水养生,透水混凝土在浇注后1天开场洒水养护,高温时在8小时后开场养护,但淋水时不宜用压力水直接冲淋混凝土外表,应直接从上往下淋水。透水混凝土湿养时间不少于7天。养生时间应根据施工温度而定,一般养生期为14—21天,高温时不少于14天,低温时不少于21天,5℃以下施工,养生期不少于28天。涂覆透明封闭剂:待外表混凝土成型枯燥后在3天左右,涂刷透明封闭剂,增强耐久性和美观性。防止时间过会使透水混凝土隙受污而堵塞隙。五、平安文明施工措施〔一〕、平安施工主要措施-.可修编.
..平安总目标:无大小平安事故。具体做法:1、为贯彻“平安第一,预防为主〞的针,强化平安管理意识,切实搞好平安生产工作。根据本单位实际情况,在工地建立现场管理领导小组,采取工程经理负责制制定出各项平安制度,配备专职平安员,格平安值班制度。2、做好职工的平安知识教育,格执行现场各项平安管理制度。对特殊工种要有上岗证,并定期进展平安知识讲座,使其掌握各项平安技术操作规程,落实岗位责任制,工地上要设置标语,设置平安戒备牌,夜间要有照明戒备标志。对于靠近路边的深槽、洞等另设护栏、平安网、标志灯。3、在交通繁忙情况下,我们将聘请专业交警和专人负责疏通人流,以保证交通畅通平安。派专职平安员负责交通管理,防止与其他施工单位或个人发生交通纠纷。如因多材料同时进场造成交通繁忙,我们那么采用夜晚进料,组织专人负责,确保平安及材料进场的及时性。4、建立平安定期检查制度,公司每、施工队每天必须进展平安检查,并做好记录,对查出的问题应定措施、定人员、定时间予以解决。5、施工现场要做好防火、防盗工作,设置足够的消防设备,施工人员应熟悉消防设备的性能和使用法。工地应加强与气象、水利等部门的联系,及时掌握气温、雨水等预报,做好防工作。-.可修编.
..6、施工所用的各种机具设备和劳动保护用品,应定期进展检查,保证其处于完好状态。不合格的机具设备和劳动保护用品禁使用;禁酒后操作机械;休息时必须关好驾驶室,拉上制动闸。7、施工现场的临时设施,必须选择在水利、地质良好的地段。场的各种运输道路、生产生活房屋、材料堆放、易燃易爆仓库以及动力通讯线路等临时工程,应按有关规定制定出合理的平面布置,做到平安生产,文明施工。8、施工用电由专职电工操作(坚持持证上岗),场架设的电线应绝缘良好,悬挂高度必须符合规定并用绝缘物支撑。用电设备做好接零、保护,不得带电操作。为防止漏电,应在电表箱装置触电保安器等,禁一闸多机,一闸多用。9、去除现场的丛草、树木等,禁放火燃烧,以防引起火灾。10、会车时,应轻车让重车。通过窄路、十字路口及转弯时,应注意来往行人及车辆。机械在边坡、边沟作业时,应保持必要的平安距离,使轮胎(履带)压在坚实的地面上,当必须在机械作业围同时进展人工辅助工作时,应停顿机械运转后,辅助人员可进入。11-.可修编.
..、自卸汽车在卸料起斗时,应检视上空有无电线,防止刮断。压路机在前后、左右无障碍物和人员时才能启动,在靠近路堤边缘作业时,应根据路堤高度留有必要的平安距离。12、手推车或小型翻斗车装运混凝土时,车辆之间应保持一定的平安距离。自卸车运送砼,车箱斗未放下时,操作人员不得上车去除残料。切缝机锯缝时,刀片夹板的螺母应紧固,各联接部位和平安防护罩应完好正常。切缝时应翻开冷却水,水中断时应停顿切缝。13、工棚要挂灭火器,且要求人人会使用,火灶要专人负责。14、加强对民工队伍的法制和思想教育,不得有乱纪行为。该地段有部份拆迁户,为了减少拆迁对施工所带来的影响,因此做好协调工作甚为重要。15、积极向主管拆迁的职能部门进展联系,了解拆迁工作的进展动态。16、积极配合拆迁职能部门,做好拆迁户的思想教育工作。17、尽其所能给拆迁户提供便,帮助尽快迁出。18、拆迁一段推进一段,促其拆迁工作的进展。19、要做好工地职工的饮食卫生。尤其在进入夏季,要十分注意工地一线职工的饮食卫生,防止食品中毒而引想工程工期;在做好饮食卫生的同时也要做好职工的防暑工作。〔二〕、文明施工主要措施 1、文明施工管理目标:施工现场符合文明施工的统一标准,确保到达文明工地。-.可修编.
.. 2、标准化管理措施 ①、建立完善的施工管理制度,落实管理责任制。 ②、施工现场必须有“五牌一图〞:即工程概况牌、管理人员及监视牌、平安生产制度牌、文明施工规牌、消防保卫制度牌、施工平面布置图。图牌应规格统一,字迹端正,表示明确。 ③、在工地主要施工部位、作业点、危险区、道口都必须挂有平安宣传标语或平安警告牌。④、场地各种材料按场布图堆放,标志清晰,不得随意堆放。 ⑤、坚持文明施工检查制度,工程部每不少于一次检查。 3、材料堆放管理 ①、进场材料必须格按场布图指定位置进展规堆放。 ②、现场材料员必须认真做好材料进场的验收工作〔包括数量、质量、质保书〕并且做好记录〔包括车号、车次、运输单位〕。 ③、材料堆放必须按场布图格堆放,必须有管理规定和制度。材料堆放必须整齐,过目成数,挂牌管理,禁乱堆、乱放、混放,特别是禁把材料堆靠在围墙、广告牌后,以防受力造成倒塌等意外事故的发生。班组必须做好操作落手清,随作随清,物尽其用。 4、场容场貌保障措施 ①、施工现场围挡-.可修编.
.. a.施工现场重点区域设置围栏,b.现场必须布置平安生产标语和警示牌,做到无违章。 ②、道路与场地a.施工现场的场容管理,实施划区域分块包干,责任区域挂牌示意。 b.施工区挂标志牌,危险区设置平安警示标志,在主要施工到路口设置交通指示牌。 c.场布图根据场地实际合理布置,设施设备按场布图规定设置。 d.道路通畅、平坦、整洁、不积水,不乱堆乱放、无散落物。e. 场地排水沟、排水井及沉淀井,定期派专人进展疏通清理,保持通f.建筑垃圾必须集中堆放,联系环保部门定期清理。 g.废浆用密封槽罐车外运排放,做到不溢漏,不污染环境,运输车辆出场均要检查,做到不将污染物带出施工现场。 h.施工过程中损坏的道路、场地及平安防护、隔离设施及时进展维修。确保围环境清洁卫生,做到无污水外溢。五、确保工程工期提前的措施本工程原方案要求工期六个月,由于要在5.1日前投入使用,现更改为两个月完成。因工期紧、任务重,为确保工程保质保量的提前完成,特定措施如下:〔一〕、白天施工措施-.可修编.
..1、工程开工我们将根据工程情况编制各单位工程详细的施工方案表,统一调配,合理安排,精心组织各工序施工。2、施工中,实行工程经理负责制和工程法管理,建立强有力的施工指挥机构和施工保障体系,投入足够的施工队伍和机械设备,确保工程如期完工。3、投入足够数量的机械设备、备用设备,保证机械设备的完好率和出勤率。关键性的工序视施工进度情况安排二班或三班作业,停人不停机,提高机械的备用率。4、制定切实可行的施工方案,优化施工组织设计。精心组织科学安排,格按方案组织施工。在施工过程中,重点抓好关键工序的施工,根据施工进度和各种因素的变化情况,不断优化施工案,保证各工序的衔接、协调。5、做好各工序之间的穿插配合施工和流水线作业,按方案进展,责任落实到人,每天依照施工进度表进展工作量的核对,确保当天任务当天完成,发现问题及时纠正、及时处理,不留质量隐患,杜绝返工和重复用工的现象产生。6、快车道砼浇筑安排两套班组同时施工,制订奖惩制度。7、在砼施工的进程中,视情况安排两侧缘的施工。8、制定各工序的用工时间,保证出勤人数,确保工程任务的顺利完成。9、本工程施工中,采用精挑细选原材料、合理组织安排。-.可修编.
..10、组织具有多年施工经历的工人,安排多班制施工,雨天做好各种平安保障措施组织施工,尽量争取时间,缩短工期。11、积极推广应用新材料、新工艺,提高劳动生产率,组织劳动竞赛,充分调动全体职工的积极性,确保工程提前完成。12、施工过程中,做好推土机、挖掘机、装载机等机械的维护工作并合理安排,穿插作业,配合人工,发挥机械施工的最正确效率。13、为确保工程施工正常用水用电,工地配备3台抽水泵,以就近取水的原那么解决施工中的临时用水,另配有6台10KW发电机,以满足施工中的用电。14、施工现场做好临时通道,在通道两侧设好排水沟和集水井,以确保材料、机械顺利进出场,提高工作效率。〔二〕、夜间施工措施1、夜间施工时,做到晚交班早点名制度,应根据作业容,制订密的平安措施,进展针对性的平安技术交底,落实到人;2、所有参加夜间施工的作业人员必须认真贯彻夜间作业平安措施,安检人员进展监视、检查落实;尽量防止同一作业围安排穿插施工的工序同时在夜间进展,如确需穿插施工时,必须细化作业围,采取防止穿插施工平安问题的针对性措施。3、-.可修编.
..施工前由专人负责检查确认照明设施配备齐全完好,作业车辆状态良好,运转正常;4、当晚作业使用的工具、材料提前在白天进展全面认真的检查,发现有质量问题的及时更换;5、夜间施工必须加强防护,必要时增加信号传递员,保证施工地点与防护人员联络畅通;施工用电设备必须有专人看护,确保用电设备及人身平安。6、夜间施工作业必须由作业负责人统一指挥,分工明确,并随时与防护人员保持联系;各道工序夜间施工时除当班的平安员、质检员必须到位外,还要建立治安主管人员巡查制度,发现问题必须立即解决。7、格隐蔽工程检查签证制度,夜间必须进展隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,制止进展下一道工序施工。8、夜间施工作业完毕后施工负责人必须对作业现场认真检查,确保线路畅通;作业前和收工时要清点人员,人不到齐不准离开原地,作业中也要随时保持联系;9、物资及后勤部门须保障施工人员和机械设备的供给及时到位。〔三〕、雨季施工措施1、做好施工场地的排水工作,在生活区以及构件预制场挖好排水沟,及时排除场地积水。为工人营造良好的生活环境和施工环境。-.可修编.
..2、保护好各项成型物,做好防护工作。防止预制场构件因雨水浸泡产生不均匀下沉,导致损坏,造成构件损坏,影响工程。3、坚持每天收听天气预报,关注天气情况的变化,合理安排施工。4、配备足够的防雨用具。防止连续作业人员遭受雨淋,影响安康。5、因当地雨季气候,假设连续下雨将会造成运输机械无法转运材料进入施工现场,就可能出现人工二次转运材料,须合理安排施工人员。6、雨季施工应充分考虑由于挖槽和堆土而破坏天然排水系统,如排除地面雨水的问题。根据需要,应重新规划排水出路,防止雨水浸泡路基。7、在砼浇筑时,尽量避开雨天,如实在无法避开,宜搭设钢管架雨蓬,确保顺利施工。8、雨季挖槽,应采取如下措施:、沟槽四应堆集土梗,如下料口、马道口等。、在向槽一侧的边坡,应铲平压实,防止雨水冲刷,在雨季,应聚集雨水引向槽边。应30m左右放一泄水口,有方案地将雨水引入槽外。路基工程要贯彻预防为主的针,在方案安排上要做到两个优先:对因雨易翻浆的地段优先安排施工、对低洼地等不利地段,优先施工。坚持“三完、两及时〞的施工法:“即当天挖完、填完、压完,遇雨及时检查、雨后及时检查〞。发现翻浆,软土要全部挖出处理,一般采用灰或沙材料处理。-.可修编.
..灰土、二灰结基层要采用边拌合、边摊铺、边碾压的“三边〞的施工法。对铺好的混合料,要在雨前或冒雨初压,雨停后再碾压密实。对已经摊铺尚未及时碾压的混合料遇雨后,封闭交通,晾晒至适当含水量后重新拌合、压实。七、降低本钱及保证报价合理性的措施〔一〕、管理面的措施1、开工前,组织施工技术人员认真审核图纸,做到心中有数,争取杜绝在施工过程出现不该犯的错误,导致返工,增加本钱。2、制订密的施工组织案,优化人员组合,在确保工程质量的前提下,尽量缩短工期,以减少工程管理人员和施工人员工资、办公费,工程部组织好临时设施费、水电费等。施工案主要包括:①施工法确实定。②施工机具的选择。③施工顺序的安排。④流水作业的组织。3、均衡施工,充分发挥机械化施工能力,提高劳动效率,加快工程进度,使各工种之间相互配合,减少浪工、窝工现象的发生。4、制定合理的奖惩制度,对完-.可修编.
..成质量好且工期提前的班组,按规定措施兑现奖励,提高职工生产积极性,促进工程建立的高速、优质、低耗。〔二〕、施工中降低本钱的措施1、认真做好土的平衡施工,节约土运输费用。2、精心组织各工序工程施工,缩短工期,科学管理施工现场、做好各工序间的流水作业,确保工程按质按量,提前完成。3、材料本钱是工程本钱中占比例最大的一个面,所以应最大限度地降低材料本钱,具体做到:(1)、节约采购本钱:选择质量好、价格低、运距短的单位采购材料,并组织材供人员去产地组织材料,以降低本钱。(2)、认真计量验收:组织好材供人员对材料认真计量,采用码头、工地双计量的收料制度,防材料吨位缺乏。(3)、运输管理:材料运输要选择最正确路线,以缩短运距。砼定点拌和,统一运输,减少散失。(4)、格把好材料消耗:-.可修编.
..施工过程中的材料消耗,要认真计算,在保证质量的前提下,争取节约,格按配合比施工,认真计量,特别防止砂、料量缺乏,而引起水泥用量增加,导致材料本钱增加。(5)、充分发挥科技力量:做好各工序、各机械的施工组织工作,最大限度地发挥其机械效能,在大量浇筑工作中做好合理安排,穿插进展,使搅拌机发挥其应有效益。同时规机械操作人员的操作,防止因不规或不熟练操作影响施工,降低机械使用率。运用新科技,新法,充分利用科技力量,减少材料损耗,降低本钱。〔6〕、减少资金占用:根据施工场地储料量和施工进度合理安排材料进场,防止盲目进料,导致资金占用,或因盲目进料,导致材料过剩,形成资金积压。4、机械一直维修保持最正确状态,防止因施工机械的因素而出现误工现象。教育之通病是教用脑的人不用手,不教用手的人用脑,所以一无所能。教育革命的对策是手脑联盟,结果是手与脑的力量都可以大到不可思议。-.可修编.
