沈阳欧盟经济开发区零部件园-沈北路市政道路工程施工组织设计东北金城建设股份有限公司32

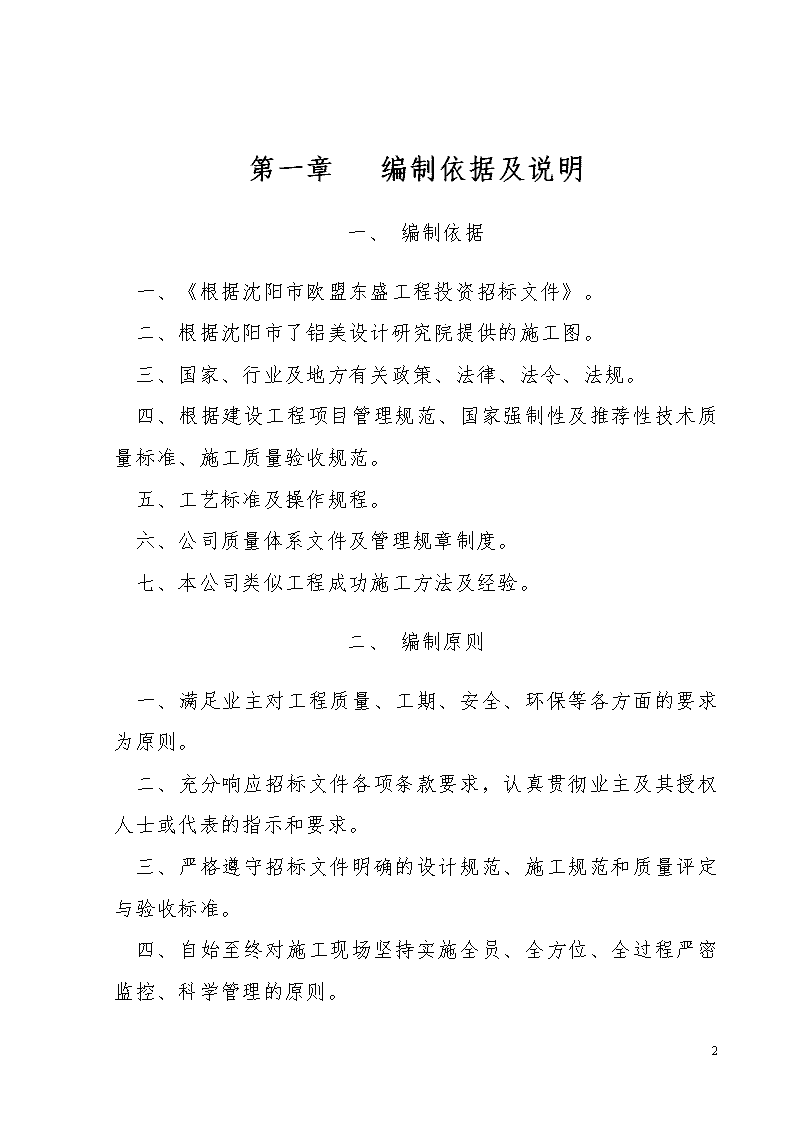

第一章编制依据及说明一、编制依据一、《根据沈阳市欧盟东盛工程投资招标文件》。二、根据沈阳市了铝美设计研究院提供的施工图。三、国家、行业及地方有关政策、法律、法令、法规。四、根据建设工程项目管理规范、国家强制性及推荐性技术质量标准、施工质量验收规范。五、工艺标准及操作规程。六、公司质量体系文件及管理规章制度。七、本公司类似工程成功施工方法及经验。二、编制原则一、满足业主对工程质量、工期、安全、环保等各方面的要求为原则。二、充分响应招标文件各项条款要求,认真贯彻业主及其授权人士或代表的指示和要求。三、严格遵守招标文件明确的设计规范、施工规范和质量评定与验收标准。四、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、科学管理的原则。32

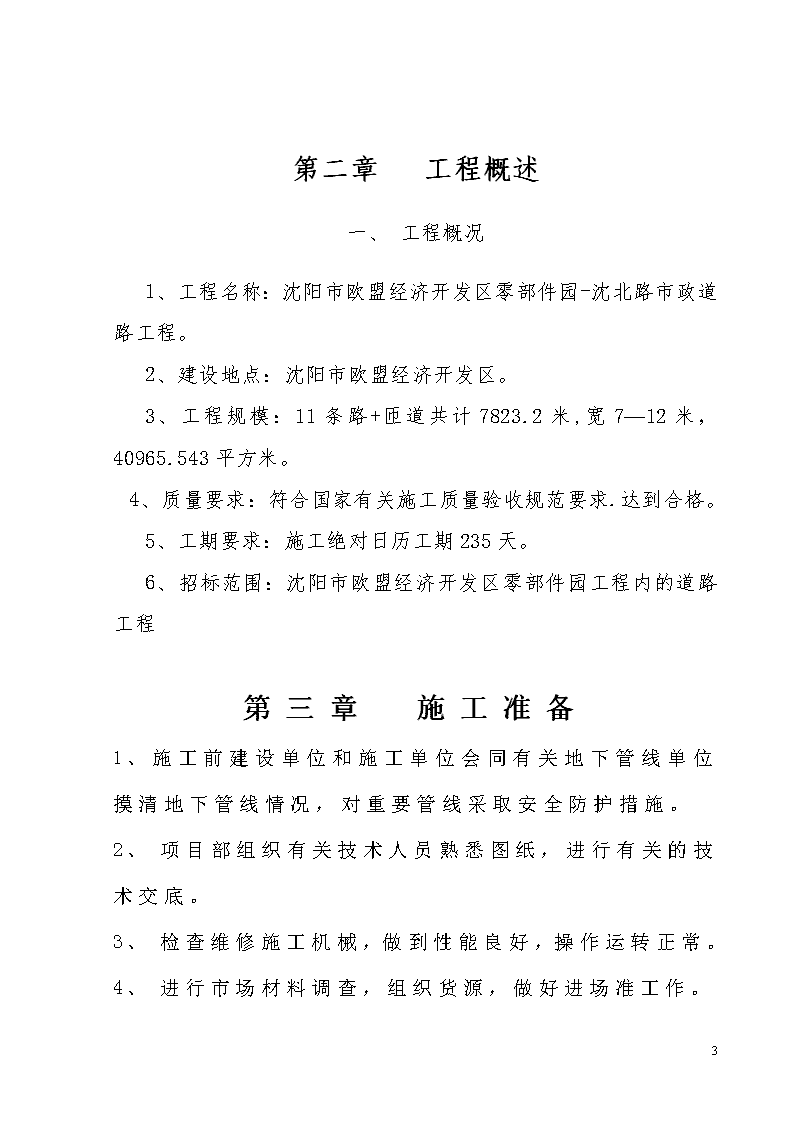

第二章工程概述一、工程概况1、工程名称:沈阳市欧盟经济开发区零部件园-沈北路市政道路工程。2、建设地点:沈阳市欧盟经济开发区。3、工程规模:11条路+匝道共计7823.2米,宽7—12米,40965.543平方米。4、质量要求:符合国家有关施工质量验收规范要求.达到合格。5、工期要求:施工绝对日历工期235天。6、招标范围:沈阳市欧盟经济开发区零部件园工程内的道路工程第三章施工准备1、施工前建设单位和施工单位会同有关地下管线单位摸清地下管线情况,对重要管线采取安全防护措施。2、项目部组织有关技术人员熟悉图纸,进行有关的技术交底。3、检查维修施工机械,做到性能良好,操作运转正常。4、进行市场材料调查,组织货源,做好进场准工作。32
第四章道路基层和面层施工一、施工测量一、施工准备1、测量人员及仪器的配备(1)人员配备:项目部设立专人测量,由技术负责人直接领导,对全项目测量工作负全责。(2)测量仪器配备:全站仪1台,水准仪2台,50m钢卷尺2把,铝合金塔尺2把,5m钢卷尺5把。所使用测量仪器均需经过专业检测部门检定,且在标定的有效期内,检定合格证的复印件交监理单位一份,现场自存一份,使用的仪器设立计量台帐。2、平面控制网(1)依据中华人民共和国国家标准《工程测量规范》(GB50026-93)、招标文件中对测量精度要求,建立场区平面控制网,目的主要是加密各高级导线点,以满足施工测量的平面控制的需要。(2)控制导线网测设所用仪器为愽飞FTS512型全站仪,其精度为测角精度±2",测距精度:棱镜±(2mm+2ppm×D),反射片±(4mm+3ppm×D)。(3)施工前由测量人员对业主、测绘院提供的平面坐标点、高程点进行复测,并对场区内的现况地面标高统一复测。(4)32
在道路起点0+000沿道路方向左侧红线外利用全站仪布设一闭合导线,作为以后施工的首级控制点。施工测量平面控制网,导线技术指标按一级导线要求执行(即:导线边长≤300m,方位角闭合差为10n1及2,相对闭合差≤1及15000)。(5)控制点的选择考虑便于长期保存,即要满足精度要求、分布均匀方便施工,还要考虑加密控制点的布设,对于重点平面控制点及高程控制点采用浇筑混凝土墩进行加固保护(混凝土墩深1m,长和宽各0.6m),并设立警示牌。控制点每月进行复测一次,遇有特殊天气,大风、雨过后加测一次,检查控制点的变化情况,如有异常及时予以调整或平差。(6)随着工程各项工作的进一步展开,为了更好的控制各构筑物的平面位置,在首级控制点的基础上,进行加密控制点的布设。加密点布设成闭合导线和附合导线,并且加密点要随时与首级控制点进行校核。(7)所有内业成果报监理工程师审批后方可投入工程使用。3、高程控制网(1)高程控制与平面控制同步进行,待复测测绘院提供的高程控制点经监理工程师审批后,按二等水准技术要求将高程传至各个平面坐标点上。(2)结合本工程的实际情况,在施工过程中可建立临时水准点。临时水准点选在牢固且不易破坏的地方,当施工过程中水准点不得不被破坏时,及时将其引测至稳固的地方,保证精度与原有水准点等级相同。(3)施工过程中,在使用任何水准点前必须进行复测,检查水准点是否可靠。32
二、施工前的测量(一)导线、中线复测和固定1、目的:是为了判断控制点坐标成果的可靠性。2、方法:用全站仪对施工作业段内第一个导线点测得其坐标资料,计算偏差值成果,如果符合规范要求便可以作为坐标控制点使用,同时将成果报送监理。3、过程:(1)导线复测是把控制路线中线的各导线点在地上重新钉出。(2)中线复测是把标定路线平面位置的各点在地面上重新钉出,在平曲线上、地形有变化处加钉桩,并复核路线长度。(3)位于路基范围内的桩因施工无法保留时,应另用桩志移钉于路基范围之外,在移钉的桩上和记录中应注明桩号及移钉距离。(4)在所需固定的桩点附近设置保护桩。(二)水准点的校核1、目的:是为了判断水准点高程成果的可靠性。2、方法:用水准仪对作业段内第一个水准点进行高程复测,得到各个点的偏差值,如果符合规范要求便可以作为高程控制点使用,同时将成果报送监理。3、过程:中线恢复后,对沿线的水准点作复核性水准测量,以复核水准点一览表中各点的水准基点高程和中桩的地面高程,并加设临时水准点。三、施工中的测量32
1、道路控制1)、采用高程控制点直接对道路进行控制,如较远可适当加密,加密水准点时采用附合导线,用水准仪往返观测各一次,往返误差不得大于±12L1及2mm(L为路线长,以km计)。精度合格后,作为线路高程控制点。2)、路基施工时,用线路高程控制点在路基外侧实测高程控制木桩,每20m设置一桩,路基的填、挖及各层结构施工时,以高程控制木桩为依据,复杂地段进行加密。高程控制木桩定时复测。2、道路中线控制1)、道路中线控制点,从平面控制点直接放样。如平面控制点间距较长时,在中间适当位置加放支点,加放支点时应用双极坐标串测。所加支点,每站测角时应采用全圆观测法,内外角各观测两测回,结果取中数,距离在同一站上观测四次取平均数。2)、道路中线控制点一般控制线路的整桩号,桩号间距直线上不大于10m。中线控制点采用极坐标法放样,测设完毕后,将其中联成附合导线形式的线路中线,并进行线路中线测量。线路中线用全站仪施测,左右角各观测两测回,左、右角平均之和与360°较差应小于5,在不具备通视的地段,按上述办法分段测设,但在恢复通视后,按上述操作过程将分段线路联测,以确保全线贯通的准确性。线路中线联测完毕后对中线控制点采用严密平差,各相邻点间纵横向中点差不超过:直线:纵向为±10mm,横向为±5mm。32
曲线:纵向为±5mm,曲线段小于10m时横向为±3mm,大于10m时横向±5mm。道路施工时,测设出中线桩,根据路床坡度定出路床高程桩,高程桩间距为10m一对。在路基及路面施工时亦采用同样的方法。在水泥稳定层施工完毕后,测设出路缘石的位置线和高程,随后根据路缘石及各层油面的高程确定出摊铺机的准绳或高程杠的参照数据。路面施工测量是路面质量保证的关键,尤其是路口的施工测量。施测前一定要熟悉图纸,推算好各断面、结构层的标高。3、保证施工测量精度的技术措施及资料管理为了确保工程顺利进行,确保道路顺利贯通,坚持测量复核制度。测量放线、验线按照贯标的相关文件做好相应的资料,同时,保存好测量原始资料,以保证工程竣工时测量资料齐全。二、路基土石方施工一、施工依据:CJJ44-91《城市道路路基工程施工及验收规范》;CJJ1-90《城市道路工程质量检验评定标准》;GB50026-93《工程测量规范》。二、施工方案32
由于本工程工期紧,施工时按分段施工方法组织同时进行施工,为了加快施工进度,拟采用多工作面、多工种,立体交叉循环的施工方法。1.根据现场情况土石方拟采用机械化施工,边坡采用人工配合机械施工。2.施工机械的选择根据施工现场土石方调配情况,按照经济合理、可行的原则,运距在70m以内的土石方量,采用推土机直接施工,运距在70m以上的土石方采用挖土机配自卸汽车运输;压实采用YZ18振动碾压机。三、施工方法1.土石方施工工艺流程:测量放线→清除草皮、树根→土石方开挖及运输→分层回填→碾压成型→压实度检测→第二层回填→路基成型至设计标高。2.路基土石方施工方法:A.施工测量开工前对业主所提供的坐标控制桩点进行现场测量复核(其内容包括导线点坐标、标高的复测,水准点的复测与增设),无误后才能进行施工放线。施工放线:根据业主所提供的坐标控制桩点准确放出线路的中线和边线。施工测量的精度应符合GB50026-93《工程测量规范》。B.挖方路基施工路基开挖按设计断面自上而下进行开挖,土路基开挖至路基顶面时按设计预留碾压沉落高度。32
石方路基开挖的炮机施工作业,从而使路基保持稳定和整齐以满足设计要求。C.填方路基施工施工前应对路基回填施工进行现场试验,试验结果应进行到能有效地使所用的填料达到规定的压实度为止。试验时应记录以下数据:压实设备的类型、最佳组合方式、每层材料的松铺厚度、材料的含水量、碾压遍数及碾压速度、施工顺序等;试验结果达到设计的质量标准后,报监理工程师批准后,即可作为该种填料施工控制的依据。路基填料选择路基填土不得使用腐殖土、生活垃圾土、淤泥、不能含杂草、树根,填料优先选用级配较好的粗粒土、砾类土、砂类土。当路基填方为土石混和料,石块的最大粒径不得大于压实层厚度的2/3,在料时,应尽量挖装粒径小的爆破石碴,如填料粒径不能满足要求时,则用人工改小或用二次爆破方法进行改炮处理。选择填填方路基基底处理方法32
在路堤修筑范围内原地面如有坑、洞、墓穴等,用符合填筑要求的土或砂性土回填,并进行压实;路堤基底为耕植土或松土时,用机械配合人工先清除腐植土、树根、杂草后压实;当路基穿过水塘或水田时,排出积水,清除淤泥、腐植土,换填透水性较好的填料进行回填;当路基位于零开挖断面时,先清除表面的耕植土、杂草、树根等再进行压实;如路基压实度达不到要求时,则须进行换土或抛石等措施进行处理,具体采用什么措施,视现场情况并报经监理工程师同意后而定;当填方路段的地面自然横坡大于1:5时,应在斜坡上将原地面挖成宽不小于1米,并向内倾斜的台阶,用小型夯实机或人工夯实后进行分层搭接回填碾压。路基填筑路基填筑工艺流程:填方区基底处理→填方材料的现场压实试验→填料摊铺整平→预压→振动碾压→现场压实度试验→办理隐蔽资料→第二层回填→路基成型→设计标高。路基回填方法:分层回填碾压的最大松铺厚度根据设计规范要求,土方填筑路堤不得大于40cm,土石填筑路堤不大于30cm,填筑至路床顶面最后一层的最小压实厚度不小于8cm;不同种类的土进行分段分层填筑,松铺厚度控制由现场测量人员事先在填方区范围内的周边位置用竹杆或花杆作出每层松铺厚度的明显标记,使施工作业人员能准确掌握每层松铺的厚度;路基碾压采用振动压路机进行碾压,回填料的含水量控制在最佳含水量±2%左右。碾压施工:碾压时,应遵循先轻后重、先静后振、先慢后快以及轮迹重叠的原则,碾压遍数由现场试验确定。四、施工要点1.测量放线时,高程系统应与设计的高程系统一致。2.施工时,路基应保持干燥~中湿状态,严格控制填料的含水量。32
3.施工前,应将杂草、树根及腐殖土清除干净,禁止将杂草、树根及腐植土混入填料中使用。4.路基回填施工要点:路堤填筑前应清除地表耕植土、淤泥、植物根茎等杂物,将积水排干晾晒,并在四周布置好排水系统将积水排干,待含水量适度,经碾压密实后方可进行填筑。路堤应分层填筑、分层压实,分层厚度根据现场试验确定。填料的选择,严格控制填料粒径,填料的最大粒径不能大于层厚的2/3,对于大粒径的填料采用人工二次破碎改小,以达到设计及规范要求。含水量的控制,对于部分含水量小于压实最佳含水量的填料,采用水车均匀洒水或采取集料洒水、闷料,将土摊晾干后用于回填;对于含水量高于最佳含水量的填料采用晾晒方法,达到最佳含水量±2%以内后进行回填。控制松铺厚度,松铺厚度严格控制在40cm左右,大型推土机摊铺平整,个别不平处,用人工配合以细石屑找平。碾压遍数,碾压前对填土层的松铺厚度、平整度和含水量进行检查;碾压时轮迹必须重叠,前后相邻两区段纵向重叠1.0~1.5m,碾压时做到无漏压,无死角,碾压均匀。根据经验碾压遍数在6~8遍时,可达到设计及规范要求,故碾压遍数一般控制在6~8遍,亦可根据现场试验结果确定碾压遍数。32
填挖交界处的填土处理,填挖交界处应按规定挖好横向台阶,在填方时,应严格按照规范的规定分层碾压密实,其密实度达到规范规定的要求,并作好施工记录,防止交界处出现沉降、错台和开裂等病害。填方路基在每层回填压实后要进行压实度检测,其压实度符合设计和规范要求并报监理工程师验收后才能进行下一层回填。路基在填筑施工中其工作面应作成双面横坡以利排水,路基成型后应平整、密实,具有规定的路拱。五、施工排水1.为防止雨水和渗透水浸泡路堤,在路堤外设排水沟让其改道或设置截水沟、集水坑,充分利用已有和新建的永久性排水设施将水排走。2.施工作业面要保持一定的坡度,尤其在雨季施工时,应根据土的透水性能将施工面做成2-4%的横坡度,注意纵向排水,尽量将水排入排水沟道中;经常平整现场,清理散落的土,以利于路基表面排水。六、土石方路基施工质量检验1.基本要求:路基的路床标高、宽度、线形及边坡坡度应符合图纸要求;边沟、截水沟和排水沟沟底无阻水、积水现象,具备铺砌要求:临时排水设施与现有排水沟渠连通,挖出的废方按指定的地点整齐堆放。石方边坡平顺稳定、无悬石、险石。2.检查项目及标准项次检查项目规定值或允许偏差检查方法和频率32
1压实度层厚和碾压遍数符合要求监理工程师旁站2中线高程(mm)+20,-20水准仪:每200m测4断面3平整度(mm)203m直尺:每200m测4处×3m4宽度(mm)不小于设计值米尺:每200m测4处.5横坡(%)±0.5%水准仪:每200m测4断面6边坡不陡于设计值每200m抽查4处土石方路基检查项目3.外观鉴定路基表面平整、密实、曲线圆滑、边线顺直。边坡坡面平顺稳定。三、水泥稳定碎石基层施工一、路面基层施工1.施工工艺流程路基整平验收限责任公司高新园光电三路道路及排水工程重庆建工集团有限责任公司高新园七号原材料检测测量放样水泥稳定碎石基层拌制地周边道路及排水工程重庆建工集团有限责任公司高新园光电三路道路及排水工程匕一化拌和料摊铺、整形32
碾压施工密实度检测验收不合格各项指标综合检测合格基层施工工艺流程图2.对原材料的一般要求水泥稳定级配碎石的无侧限抗压强度控制在3.0~4.0MPa,对原材料的要求如下:水泥:采用普通硅酸盐水泥。禁用快凝、早强水泥,高温天气采取缓凝措施。碎石:级配要求从10~31.5㎜连续级配,并具有一定抗压强度,其中软弱颗粒的总重和扁平细长颗粒含量严格控制在允许范围内。石屑:水泥稳定级配碎石基层中采用的石屑,是提高整体板结性和早期强度的必要材料,细度控制在0.5~3㎜,且含泥量小。水:采用自来水。3.拌制和摊铺将原材料按配合比换算成施工配合比,计算出每盘用量。装入搅拌机中加水拌合均匀,含水量控制在最佳值。运到现场人工摊铺,松铺系数为1.3。32
4.碾压混合料从拌合到碾压之间延迟时间宜控制在3h以内,不得超过水泥终凝时间。用18t振动压路机进行碾压,其操作顺序为先静压,后强振,转微振,再收光。速度控制为低速静压,中速振压和收光。直线段从两侧路肩开始纵向碾压,即先边后中。平曲线时先内侧后外侧纵向碾压,碾时后轮应重叠1/2轮宽,后轮必须超过两段的接缝,碾压要求无明显轮迹,一般压6~8遍,路面两侧多压2~3遍,压实度达98%以上。严禁压路机在已完成或正在辗压的路面上“调头”和“紧急刹车”,以保证表面不受损坏。碾压过程中要始终保持湿润,如湿度不够时要及时喷洒补给。碾压过程中,如有“弹簧”、“松散”、“起皮”等现象,应及时挖掉重新摊铺碾压,以保证质量。碾压过程中测量工作要同时跟上,严格按规范要求控制高程和平整度。对于压路机压不到的边角,采用人工夯实。5.接缝处理施工缝留碾压密实的斜槎,接缝时垂直凿打12㎝厚,其余斜口凿毛洒水后再摊铺,要求纵向顺适平整。6.纵缝处理水泥稳定级配碎石基层应尽量避免纵向接缝,在必须发生时,垂直凿打透底,保证纵向顺直,洒水后再摊铺,要求横向顺适平整。7.养生32
水泥稳定级配碎石基层摊铺、碾压、复测结束后,即开始保湿养生,养生期一般不少于7d。四、沥青混凝土路面施工一、施工工艺流程浇沥青稀浆封层基层清理及修整浇沥青粘层摊铺料拌和、运输平整度、厚度控制松料摊铺滚动压实静压密实度检测整形各指标综合检测路面验收二、施工准备及试验路要求1、本工程改性沥青路面生产、运输、摊铺和压实,均采用机械摊铺。施工前应准备符合要求的材料,同时提供正式材料质量检验报告。所有路用材料必须经批准方可使用。2、路面正式开工前,必须铺筑100米试验路段,进行改性沥青混合料的试拌、试铺和试压试验,并据此指定正式的施工程序。32
试验路段要求:(1)确定拌和温度、拌和时间,验证矿料级配和沥青用量;(2)确定摊铺温度、摊铺速度;(3)确定压实温度、压路机类型、压实工艺及压实遍数;(4)检测试验路段施工质量,不符合要求时应找出原因,采取纠正措施,重新铺筑,直至满足要求。三、改性沥青混合料的拌制选择一家厂家集中进行拌制。由于沥青混合料是一种难拌、难压的材料,对温度变化比较敏感,应严格检查和控制成品料的温度变化,拌制温度1700C-1800C。并且应控制拌合时间,干拌时间不宜低于8S,湿拌不宜低于45S。改性沥青技术要求技术指标改性沥青针入度(25OC,100g,5s)0.1mm≥50针入度指数PI≥-0.4延度50C5cm及min实测记录软化点(R&B)OC≥70粘充135OCPa.s≤1.0闪点OC≥230离析,软化点差OC无改性剂析出、凝聚溶解度%≥99旋转薄膜洪箱试验(163OC×75min)质量损失≥1.025OC针入度比≥6532
5OC延度cm实测记录四、沥青混合料的运输和摊铺1、沥青混合料不应在气候寒冷、阴雨的季节施工,施工最佳温度在200C以上,一般不低于150C,最低不得小于100C。当外界温度较低时可适当提高混合料的搅拌和摊铺温度。2、沥青混合料的运输采用20t的大型自卸运输车,且覆盖棚布保温,运至摊铺现场的混合料应保持在1650C以上,温度过低,将会直接影响路面的密实度和平整度。在混合料装卸时应尽量避免离析。3、施工便道要保持畅通、平整,以保证沥青混合料的到场温度。运料车在运输过程中,不得随意停歇。4、沥青混合料的摊铺(1)摊铺温度宜控制在150-1600C范围内,在不发生离析的前提下采用全幅一次摊铺,以避免纵接缝的处理。(2)摊铺的速度应根据混合料的供应和压路机生产能力确定。摊铺速度在摊铺过程中应严格保持不变。摊铺速度为1.5-2m及min。(3)在摊铺混合料的工程中应保持连续摊铺作业,停机时间不应超过10min。(4)摊铺机螺旋布料器应均匀供料,供料高度一定要控制在螺旋布料器纵向2及3高度的位置。32
5、沥青混合料的压实和成型改性沥青混合料必须在摊铺后立即进行碾压(采用振动压路机),不得等候,不得在低温状态下反复碾压,以免造成既压不实,又磨损石料棱角,甚至压碎石料,破坏集料嵌挤。宜采取连续碾压而不应采用分段碾压,并保证不出现漏压上午现象。碾压分为初压、复压、终压三个阶段进行。(1)初压:初压应用10-12t刚性碾或振动压路机碾压,初压1-2遍,本工程选择振动压路机,应遵循“紧跟、慢压、高频、低幅”的方针。如发现有明显推捅,应检查混合料的矿料级配及油灰比是否合适。(2)复压:用振动压路机振动碾压2-3遍。振动压路机按高频率、低振幅方式碾压,折返时要关闭振动。(3)终压:用关闭的振动压路机,保证路面有良好的平整度和粗糙度。压实注意事项:在初压和复压过程中,宜采用同类压路机并列成梯队压实,不宜采用首尾相接的纵列方式;振动压路机轮迹的重叠宽度不应超过20cm,压路机的振动频率、振幅大小应与路面铺筑厚度协调;在有超高的路段施工时,应从低的一边开始碾压,逐步向高的一边碾压。6、改性沥青混合料的接缝处理(1)纵缝施工要求:当采用两台摊铺机成并列梯队进行摊铺作业时,纵向接缝应采用热接缝,两台摊铺机相距15-30m,整平板设置在同一水平。32
当不得不采用冷接时宜采用平接缝,也可采用自然缝。①平接缝:施工时采用挡板或施工后用切割机切齐可形成平接缝。②自然缝:在施工中自然形成的缝,若具有较整齐的边时可以不切割直接采用,但应清除松散的混合料。若混合料未受污染可以不涂粘层油。自然缝宜通过试验段试验确定施工方法,并应严格控制搭接材料的数量。③摊铺前切缝应涂上粘层油;摊铺时,搭接宽度不应大于10cm;新铺成的厚度应通过松散系数计算获得。④当摊铺搭接宽度合适时,可将搭接部分新摊铺的热混合料回推,在缝边形成一小的凸脊形。如果搭接材料过多,则应直接用平头铲沿缝边刮齐,刮掉的多余混合料应废弃,不得抛撒于尚未压实的热混合料上。(2)横缝施工要点①改性沥青混合料路面铺筑期间,当需要暂停施工时,中、下面层可采用平接或斜接缝;上面层应采用平接缝,宜在当天施工结束后切割、清扫、成缝。②连续摊铺前应先用直尺检查接缝处已压实的路面,如果不平整、厚度不符合要求,应切除后再摊铺新的混合料。③横向缝连续施工前应涂刷沾油层并用烫平板预热。④重新开始摊铺前,应在摊铺机的整平板下放置起始垫板;垫板的厚度应等于混合料松铺厚度与已压实路面厚度之差,其长度应超过整平板的前后边距。32
⑤横向接缝处摊铺混合料时应先清缝,然后检查新摊铺的混合料松铺厚度是否合适。清缝时不得向新铺混合料方向过分推刮。⑥横向接缝碾压时宜按垂直车道方向沿接缝进行,并应在路面纵向边处放置支承木板,其长度应足够压路机驶离碾压区。如果因为施工现场限制或相临车道不能中断交通时,也可沿纵向碾压,但应在摊铺机驶离接缝后尽快进行,且不得在接缝处转向。五、路缘石施工一、质量标准1、直顺度:10mm2、相邻块高差:3mm3、缝宽:±3mm4、侧石顶面高程;±10mm。二、材质要求1、色泽均匀,表面无裂纹,棱角完整,外观一致,无明显斑点、色差,装卸时不准摔、砸、撞、碰,以免造成损伤。2、长度允许误差在±20mm范围内,宽度、厚度、高度允许误差在±2mm范围内。三、施工操作1、必须挂通线进行施工,按侧平面顶面示高标线绷紧,按线码砌侧平石,侧平石要安正,切忌前仰后合,侧面顶线顺直圆滑平顺,无高低错牙现象,平面无上下错台、内外错牙现象。32
2、必须座浆砌筑,座浆必须密实,严禁塞缝砌筑。3、接缝处错位不超过1mm;侧石和平石必须在中间均匀错缝。4、侧平石应保证尺寸和光洁度满足设计要求。外观美观,对弯道部分侧石应按设计半径专门加工弯道石,砌筑时保证线形流畅、圆顺、拼缝紧密。弧形侧石必须人工精凿后抛光处理。5、路缘石后背应还土夯实,夯实宽度不小于50mm,厚度不小于15mm。f勾缝:勾缝时必须再挂线,把侧石缝内的杂物剔除干净,用水润湿,然后用1:2.5水泥砂浆灌缝填实勾干。6、侧平石勾缝、安砌后适当浇水养护。第四章工程质量保证措施一、工程质量目标我公司将该工程列为2007年度重点工程,精心施工,狠抓工程质量,其质量目标为:充分体现ISO9002标准所制订的质量宗旨和质量方针,充分体现企业的经营目标和业主的质量要求,确保我司建立的质量体系在本项目工程内持续有效地运行,以优良的工作质量、工作程序以及资源的良好配置来具体抓好每一道工序质量,确保每一个分部分项工程的质量。该工程按国家标准及相关专业验收规范进行验收,一次性验收为合格。32
对于本工程,我们郑重地承诺:以我们高于国家规范的企业标准来控制工程质量,并达到规范标准,以确保工程质量达到预定目标。二、建立质量管理机构一、建立质量管理组织机构公司坚决贯彻“百年大计、质量第一”的方针,牢固树立“预防为主”的思想。在施工过程中,通过各种形式,加强对参建职工的教育,不断提高工作责任心和质量意识,对质量问题坚决执行“三不放过”和一票否决制度精心组织、精心施工,确保工程质量达到合格。建立以公司总工程师为领导,项目经理直接控制,项目技术负责人为中间控制,质检员为基层检查的多级组织保证体系,形成一个横向从道路到排水,纵向从项目经理到生产班组的管理组织网络。挑选专业技术强的管理干部和作业班组,并纵横向相互签订创优承包合同,把各层管理组织的责、权、利落到实处。贯彻我公司质量保证体系,并保证持续有效运行。质量保证体系图如下:项目经理作业队及作业班组质量组核定成品等级项目技术负责人劳资财务组后勤组材料设备组质量安全组工程组技术组32
质量保证体系图推行全面质量管理,以项目经理部为核心成立全面质量管理领导小组,负责领导该工程的全面质量管理工作。二、制度保证措施实行质量“否决权”制度,严格质量检查验收。实行“挂牌制”开展“三工序”活动和“三检制”,坚持上道工序不合格,下道工序不施工的交接班制度,直到达到要求方可施工。支持质检人员在质量管理工作中行使质量否决权。三、技术管理措施1加强技术基础管理工作,认真执行图纸会审、方案措施编制、技术变更、技术处理、竣工资料、计量等技术基础工作管理制度。2开工前,施工管理人员和质检人员必须认真熟悉图纸,领会设计意图,做好技术交底,施工中必须严格遵照设计、规范和规程中的有关规定;各分部分项工程施工前,工程技术负责人或施工员应向作业工人班组进行细致的技术交底。3严格执行各级技术交底制度,即总工程师向项目技术负责人交底,项目技术负责人向施工员交底,施工员向班组交底,并有书面记录。32
4在浇筑混凝土前须由施工员、质检员和业主、监理现场代表共同对模板和钢筋、预埋件进行认真检查验收,并作好记录。5认真加强计量管理工作,砂浆、砼必须经合格的试验单位试配并提出配合比报告,拌制时必须严格计量,试验人员必须按规定及时留取试件,计量器具必须按规定校核。6加强材料管理,保证材料质量。材料部门应按设计要求供应材料,不得供应不合格材料。各种原材料和成品、半成品均应有合格的质量保证资料,进场原材料和成品应妥善保管。7原材料、成品、半成品的验收及检查a.钢材和水泥必须“三证”齐全,复检合格方可使用。砼拌制过程中派专人进行监督,严格按照施工配合比配料。b.及时做好施工时的试块留设、养护。8做好技术资料的收集、整理和存档工作,资料填写与工程进度同步,真实记录和反映工程实际情况。四、施工质量控制1与监理工程师密切配合,搞好质量管理工作,施工中做好各项质量记录。2正确选择和合理调配施工机械设备,搞好维修保养工作,保持机械设备的良好技术状态。3加强测量放线复核工作。本工程导线点的复核采用FTS512全站仪进行,里程号的敷设也采用全站仪。五、雨季施工1原则上应避开雨天施工。32
2因工程需要时必须做好以下准备工作:a准备充足的防雨设施,如雨蓬架、彩条布、雨衣等。b雨天施工地材含水率增大,及时调整施工配合比,以保证砼质量。c雨季排水是施工时的重要问题。根据工程的实际情况,在基层施工时,应在两边设置排水沟,便于利水,防止雨水对路基的影响,也防止对半成品的影响。在管网施工时,应尽可能的从低处向高处开挖。开挖的坡度和防护措施应充分估计。沟内排水应考虑采用排水沟或者集水井等方式把沟内的水排除。d避免在雨天回填,在雨天管网回填土含水率过高,不利于夯填和压实,因此必须避开。e施工除防雨天外,晴天晚上还要防霜冻。凡是晴天,晚上必须将当天浇筑的路面用彩条布覆盖、保湿、保温,以免造成路面板脱皮。32
第五章安全文明施工贯彻执行《建设工程施工现场管理规定》和《环境噪声污染防治办法》,按《建筑施工安全检查标准》(JGJ59-99)的规定,实行安全文明施工现场达标。执行《建设工地容貌管理暂行规定》为职工创造一个安全文明的施工环境。一、安全施工组织管理1.安全保证体系落实安全生产责任制,建立以项目经理部为主的安全保证体系(见下图)。32
施工技术组项目经理施工生产组生产班组材设组安全组生产副经理安全组等级核定现场安全施工保证体系2.项目部设专职安全员,班组设兼职安全员,认真贯彻各项安全制度和法规,各级专职安全员要严格履行职责,实行安全监督检查,分段分部位做好安全检查和防护,使之做到经常化、制度化、标准化。同时,安排现场专职安全维护人员,每天巡逻检查,起到安全预警作用。并针对现场出现的特殊情况作出相应的处理。3.坚持定期检查制度,项目经理部每月两次,施工队每周一次。4.施工现场的醒目部位要设立安全警示牌。施工现场用电按建设部部颁标准JGJ46-88、JGJ59-99执行。二、文明施工保证措施1.建立总平面管理及文明施工责任制,实行划区负责制。施工现场实行全封闭,尽量减少对周围环境的影响。32
2.施工现场设置标准的“五牌、二图”,在工地四周设置醒目的企业标示及导向牌。3.现场污水、冲洗水等施工用水及生活用水要进行有组织的排放,各种污水先排入临时沉淀池沉淀处理后,再排入污水排放口。4.搞好食堂与个人卫生,食堂做到无鼠害,无蚊蝇。第六章工程竣工交验一、竣工验收的范围按设计文件规定的内容和合同规定的内容全部建成,具有使用条件的工程。二、竣工验收的条件1、完成建设工程设计和合同约定的各项内容,质量达到国家规定的质量标准、能满足生产和使用的要求。2、具有工程使用的主要建筑材料、建筑构和设备的进场试验报告。3、交工验收工程内净外洁,施工中的残余物料远离现场,灰坑填平,临时建(构)筑物拆除。4、有完整的技术档案和施工管理资料。有勘察、设计、施工、工程监理、档案馆等单位分别签署的质量合格文件。5、有施工单位签署的工程保修书。32
三、竣工验收的程序1、准备资料。施工、设计、监理、建设等各单位都要按规定准备技术资料,要求数据准确、种类齐全、文字精练。2、组织自检。在正式验收之前,为了充分做好验收准备工作,建设单位、监理公司会同施工单位对竣工工程的质量情况、隐蔽工程验收资料、关键部位的施工记录、按图纸施工情况等进行一次自检。3、初步验收。以监理单位为主,组织建设单位、勘察单位、施工单位、设计单位、质监站等共同进行。主要工作内容:(1)评定工程质量等级,确定不合格的分部分项工程内容及技术处理方法。(2)检查技术资料汇总情况,并分类装订成册。(3)对安装质量进行评价。(4)对影响生产的遗留问题提出处理意见,限期解决。(5)由施工单位提交“竣工验收报告”。4、正式验收。由建设单位组织勘察、设计、施工、监理、质监等单位和其他有并方面的专家,组成验收组,进行验收。(1)建设、勘察、设计、施工、监理单位汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况。(2)审阅建设、勘察、设计、施工、监理单位的工程档案资料。32
(3)实地查验工程质量.(4)对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成验收小组人员签署的工程竣工验收意见。32
您可能关注的文档
- 道路工程施工质量保证措施
- 风场道路工程施工方案
- 田间道路工程施工方案
- 田间道路工程施工方案
- 田间道路工程施工方法
- 田间道路工程施工技术交底表格
- 消防道路工程施工方案
- 小区室外道路工程施工方案 (1)
- 石河子机场飞行区道路工程施工质量控制研究.pdf
- 某市政道路工程施工组织设计(DOC 61页).docx
- 某小区东侧道路工程施工组织设计.docx
- 陕西某通村集镇道路工程施工组织设计.docx
- 生产区和居委会旁道路工程施工组织设计.docx
- 市政道路工程施工组织设计(DOC65页)
- 市政道路工程施工组织设计(附全套网络图)
- 市政道路工程施工组织设计方案
- 市政道路工程施工组织设计教材.docx
- 001市政道路工程施工组织设计
