大桥刚便桥施工方案概论

  • 15页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

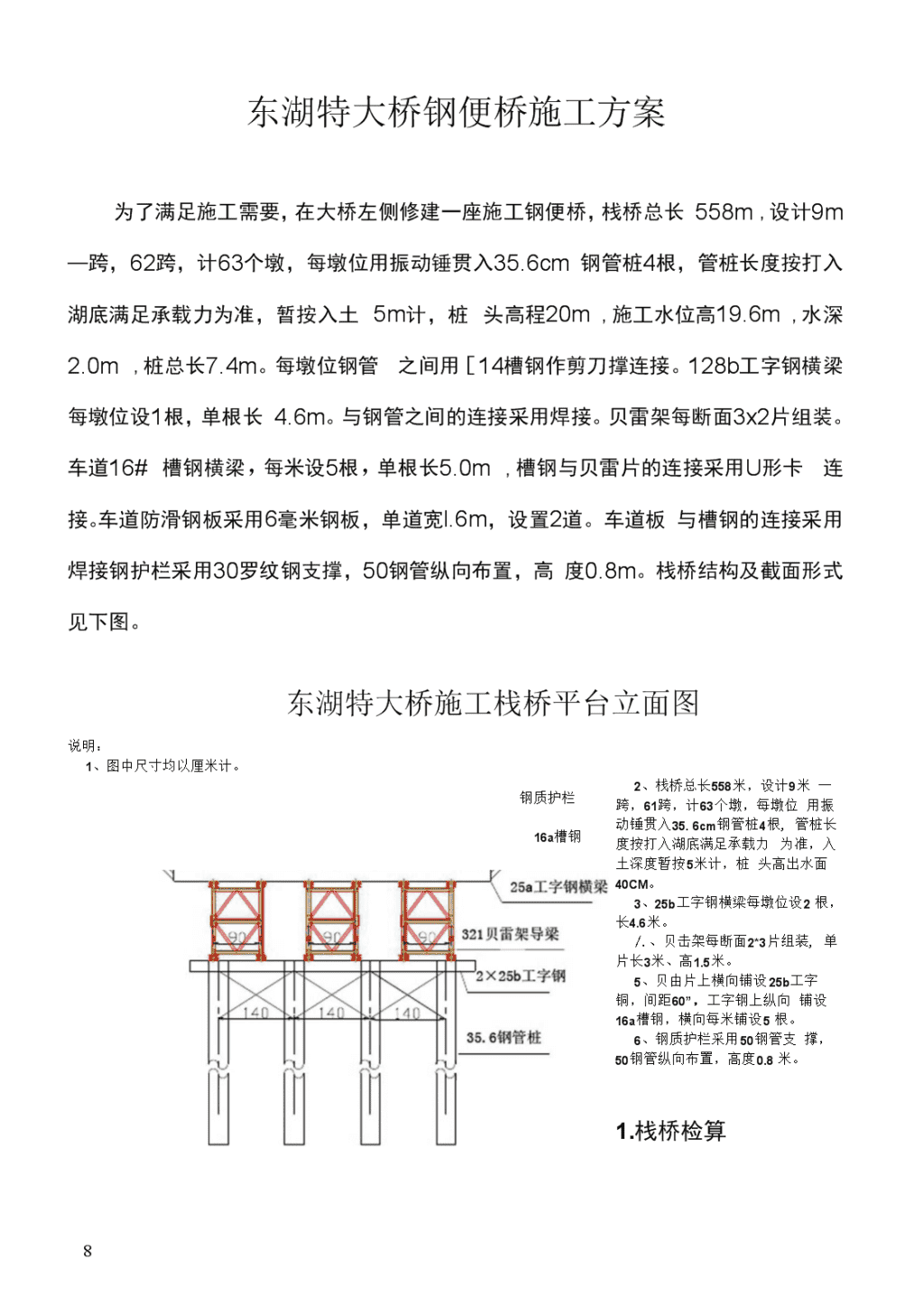

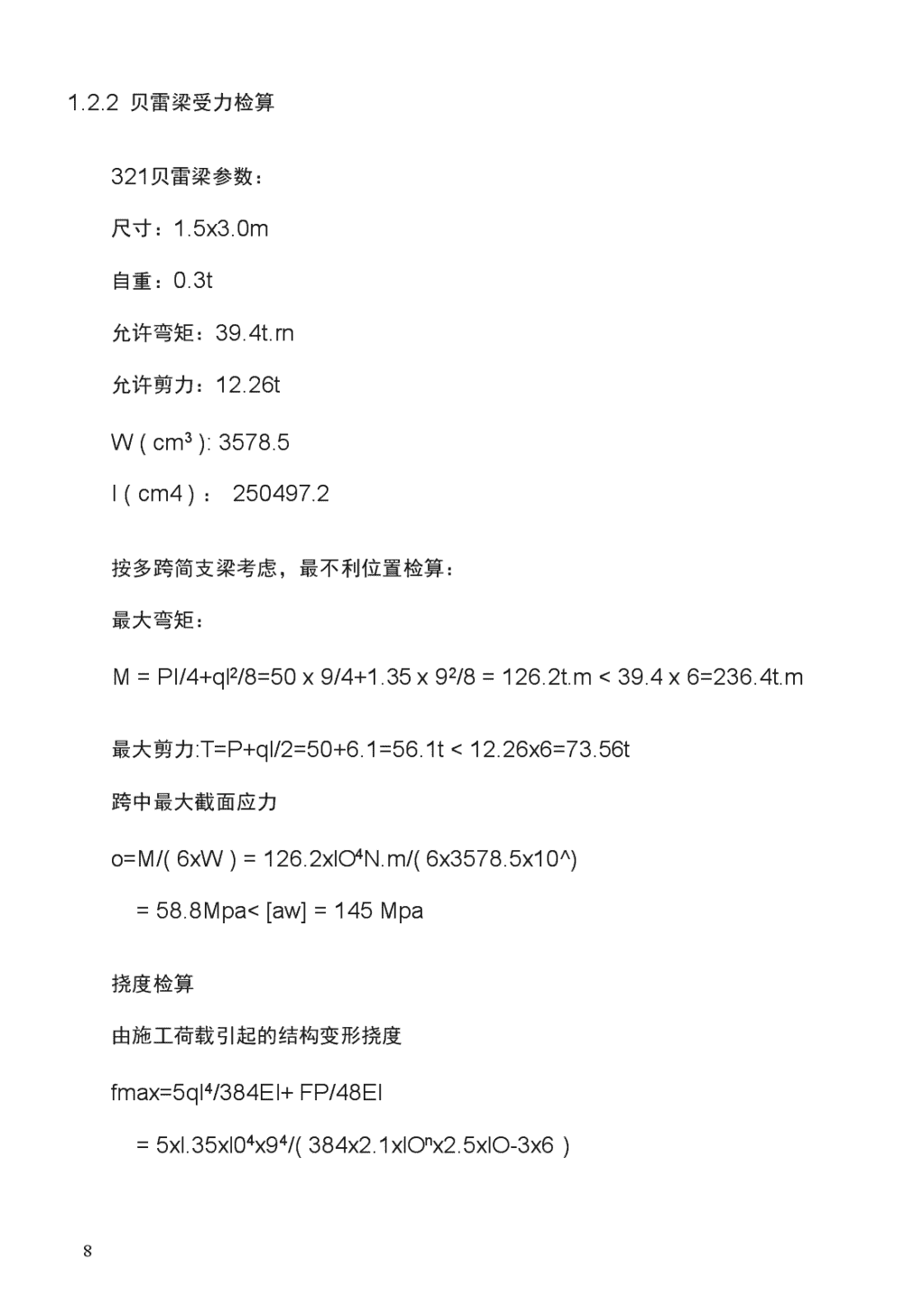

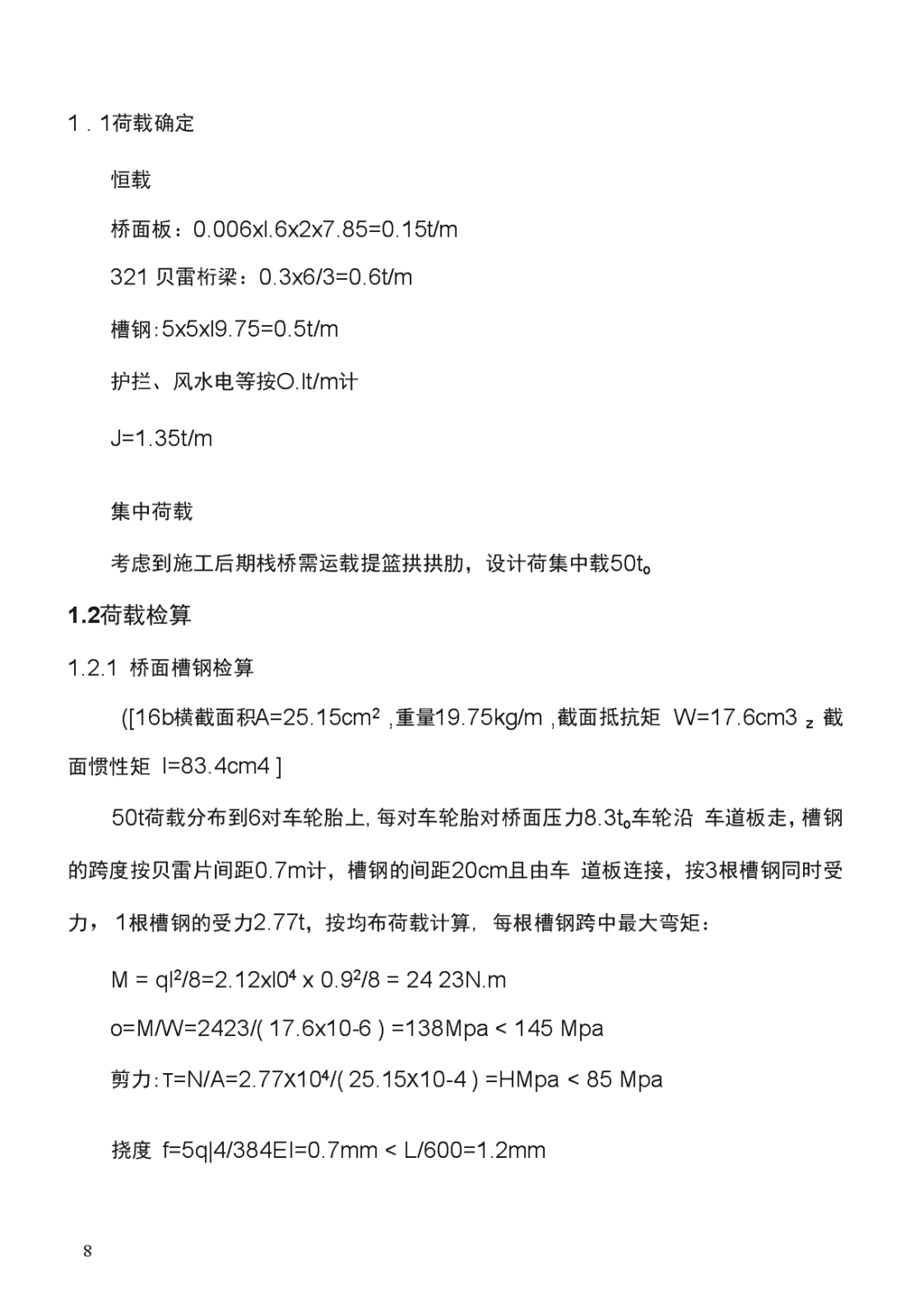

钢质护栏16a槽钢东湖特大桥钢便桥施工方案为了满足施工需要,在大桥左侧修建一座施工钢便桥,栈桥总长558m,设计9m—跨,62跨,计63个墩,每墩位用振动锤贯入35.6cm钢管桩4根,管桩长度按打入湖底满足承载力为准,暂按入土5m计,桩头高程20m,施工水位高19.6m,水深2.0m,桩总长7.4m。每墩位钢管之间用[14槽钢作剪刀撑连接。128b工字钢横梁每墩位设1根,单根长4.6m。与钢管之间的连接采用焊接。贝雷架每断面3x2片组装。车道16#槽钢横梁,每米设5根,单根长5.0m,槽钢与贝雷片的连接采用U形卡连接。车道防滑钢板采用6毫米钢板,单道宽l.6m,设置2道。车道板与槽钢的连接采用焊接钢护栏采用30罗纹钢支撑,50钢管纵向布置,高度0.8m。栈桥结构及截面形式见下图。东湖特大桥施工栈桥平台立面图说明:1、图中尺寸均以厘米计。2、栈桥总长558米,设计9米一跨,61跨,计63个墩,每墩位用振动锤贯入35.6cm钢管桩4根,管桩长度按打入湖底满足承载力为准,入土深度暂按5米计,桩头高出水面40CM。3、25b工字钢横梁每墩位设2根,长4.6米。/.、贝击架每断面2*3片组装,单片长3米、高1.5米。5、贝由片上横向铺设25b工字铜,间距60”,工字钢上纵向铺设16a槽钢,横向每米铺设5根。6、钢质护栏采用50钢管支撑,50钢管纵向布置,高度0.8米。1.栈桥检算8 1.1荷载确定恒载桥面板:0.006xl.6x2x7.85=0.15t/m321贝雷桁梁:0.3x6/3=0.6t/m槽钢:5x5xl9.75=0.5t/m护拦、风水电等按O.lt/m计J=1.35t/m集中荷载考虑到施工后期栈桥需运载提篮拱拱肋,设计荷集中载50to1.2荷载检算1.2.1桥面槽钢检算([16b横截面积A=25.15cm2,重量19.75kg/m,截面抵抗矩W=17.6cm3z截面惯性矩I=83.4cm4]50t荷载分布到6对车轮胎上,每对车轮胎对桥面压力8.3to车轮沿车道板走,槽钢的跨度按贝雷片间距0.7m计,槽钢的间距20cm且由车道板连接,按3根槽钢同时受力,1根槽钢的受力2.77t,按均布荷载计算,每根槽钢跨中最大弯矩:M=ql2/8=2.12xl04x0.92/8=2423N.mo=M/W=2423/(17.6x10-6)=138Mpa<145Mpa剪力:t=N/A=2.77x104/(25.15x10-4)=HMpa<85Mpa挠度f=5q|4/384EI=0.7mm15.6t稳定检算:自由长度按3m考虑(水深2m+水上lm),(p35.6cm钢管,235钢。o=N/(pxA<[o]入,i=V(D2+(D-2t)2)/4=0.122,(D:钢管直径,t:壁厚)M=2,1=3A=pl/i=49.1,查钢结构附表la类截面轴心受压构件稳定系数表,(px=0.918o=N/((pxA)=15.6xlOV(0.918x(nx0.356x0.01))=15.2Mpa<[ow]=140Mpa(安全)施工中桩的入土深度不等。用40振动锤,击振力20t连续持荷lOmin,进尺小于1cm时,说明该桩承载力满足20t,停止持荷,进行下一根桩的施工。用振动锤施工的桩,当时土层与管壁间存在空隙,1天以后,土层会抱紧钢管,承载力会有较大提高。5月9日、10日连续3次进行试桩,进尺2〜4.5m。2资源投入2.1人员8 指挥人员2名:蔡莹、张晓峰现场技术人员2名:柴澎飞、邵俊安全质量监督人员1名:杨丽华现场施工人员:30名。8 2.2主要机械设备35t履带吊车1台、16t吊车1台、40KW振动锤各1台、电焊机3台、75KW发电机1台、自卸车2辆、装载机1辆、浮箱1个。振动锤主要技术参数:指标LSV40振动锤自重3200Kg激振力230KN电动机功率40KW2.3材料主要材料如下表:材料名称规格单根长(m)根数单重(kg/m)总长(m)总重(kg)贝雷梁321311161003384338400工薪128b4.66347.8629013880钢管①355.67.5(暂定,以实际发生为准)25268.61890129654槽钢[16b5279019.75213950275540钢板3.施工方法3.1材料提前进场,作好施工前准备。3.2钢管桩插打采用吊车振动锤振动打入法,由于水深在2米,而钢管桩8 总长在8米左右,所以吊车就位后可一次插打完毕。3.1钢管桩的定位:钢管桩采用全站定位,在便桥附近架设全站仪,从钢管桩吊装是开始观测,在确定符合设计位置后方可振动打入。插打中若发现钢管偏移或偏位时,应及时调正后方可继续插打。3.2焊接前浮箱就位并固定。利用浮箱作为作业平台焊接钢管桩。浮箱在水中作业时,利用两根钢管插两侧初步定位,然后用两根槽钢将浮箱与已施工墩的钢管桩焊死进行固定。钢管插打位置在浮箱上设置导向架。3.3钢管桩插打深度根据现场实际情况和水下地质而定,一般打到振动锤持荷10分钟后不再进尺即可。3.4采用28b工字钢放在钢管桩顶焊接(钢管切槽),焊接焊缝必需饱满,形成横梁。在横梁上用6片321贝雷片平行铺设,用连接片固定形成承重骨架。3.5横桥向采用16#槽钢铺设,槽钢顶面纵桥向铺三道L2米宽车道板,焊接必须牢固平顺。3.6在条件允许的情况下,我部将采用两岸同时向湖中逐跨施工,搭设好一跨经检查合格后方可进行下跨施工。3.7当全线贯通后统一进行护栏施工,在平台施工区域一侧可预留一定的工作通行位置。4.施工安全生产保护措施4.1安全组织机构为确保本工程在施工不出现安全事故,应认真贯彻〃安全生产,责任重于泰山〃的方针,坚持预防为主,执行〃管生产必须管安全,谁施工谁8 负责〃的原则,实行〃安全管理责任制”制度,坚持〃三不放过〃的原则,处理好一切工作,预制场安全生产围绕项目安全保证体系进行。3.1建立健全安全保证体系(见附后工程施工安全生产保证体系框图)a、思想保证:通过对安全教育、宣传、反馈、分析原因,制定出相应的措施,树立全员安全意识,明确安全责任重于泰山。b、组织保证:经理部、安全保卫部、生产班组分级管理,层层落实安全责任制度。。技术保证:在进行施工组织设计时,充分考虑安全设计,拟定出相应的管理办法、措施。层层进行安全上的难点、重点交底,对施工人员进行上岗培训,树立〃安全人人有责,安全时时注意〃的意识,严格安全设施的布置、配戴。d、经济物质保证:在安全设施购置、布置上加大投入,凡有安全隐患的地方加强防范,绝不疏漏。e、严格执行国家的安全法规,如有违背,坚决制止,杜绝违法施工。f、经济责任保证:在工程施工中,将安全因素考虑其中,奖惩分明,安全因素具有一票否决权。3.2建立安全管理责任制在经理、副经理、总工、安全工程师的领导下推行和实施安全目标管理。a、建立、健全安全生产责任制,坚持〃三不放过〃原则。8 b、签订安全生产责任合同。c、认真执行安全生产责任制,设置专兼职安全员,实行全员共管,人人重视。d、明确职能部门人员的责任、每个人员的分工,使其做到心中有数、防范及时、处理突然事件得当,以利于保证安全生产,而且时时贯穿于我们生产的整个过程中。e、项目经理对安全生产负总责,副经理对分管部门的安全生产负责。认真贯彻执行安全生产的方针政策、法令、规章制度,审批安全生产技术措施计划并贯彻实施,组织安全检查,主持事故调查分析,提出处理意见和改进措施。f、总工程师负责安全生产技术工作,组织编制和审批施工组织设计、施工方案,采用新技术、新工艺、新设备、新材料时,必须制定相关的安全技术措施。对职工进行安全技术教育,解决施工中的安全技术问题。g、安全负责人、施工技术人员及工长对安全生产负具体责任,不违章指挥,进行安全生产交底,经常进行安全检查,消除事故隐患,制止违章作业。h、班组长带头遵守安全生产规章制度,带领本班组成员安全作业,杜绝违章指挥,开好班前安全生产会。i、工程科合理组织生产,加强现场安全管理,建立安全生产、文明生产秩序。j、在编制作业指导书时,要提出相应的安全生产措施,编制安全生产技术规程。3.1安全检查程序管理8 a、各施工环节、施工工序的组织设计中是否具有安全措施的设计,措施是否切实有效、可行。b、安全设施、设备是否及时购置,数量、规格及标准应符合要求。c、各生产工序、各环节在开工以前,首先布置安全设施,并实行检查验收制度,条件不符合要求时不允许开工,设施不规范必须返工,达到规范要求时才能施工。d、实行专职安全人员跟班检查,及时发现和整改安全上出现的疏忽和麻痹。e、作好安全检查记录,特别是对隐患的记录必须具体。f、安全检查后,要认真、全面地进行系统分析,定性定量进行安全评价,对口研究对策,进行整改和加强管理。g、改是安全管理的重要组成部份,是检查结果的归宿。整改工作也要作好记录,并复检。3.1注重劳动保护与安全生产的关系劳动保护,就是解决安全与生产之间的矛盾,变不安全为安全。为加强领导,综合管理领导是搞好安全工作的关键,是安全生产的第一责任人。"贯彻法规,加强法制法规是国家制定的各种法律、法令、条例、规则、章程等文件的总称,认真学习贯彻,并用它来统一认识、统一行动,约束每一个人。8 C、广泛进行安全教育,不断改善劳动条件首先,提高各级领导、各级管理人员和广大职工搞好安全工作的责任感和自觉性,其次是使职工掌握柜关知识,提高安全操作技术水平,遵守操作技术规程,尽量避免安全事故。d、积极开展科学研究从人、工具、建筑物三个方面探索安全生产的规律和办法,总结经验与教训,指导今后的生产。e、有法必依、执法必严、违法必究,是强化安全管理的关键。3.1施工现场安全管理由于施工现场是一个露天、人员集中的生产场所,人机流动性大,不安全因素较多,容易发生事故,因此它是安全管理重中之重的地区。a、预制场平面布置合理,各区域井井有条,场内工作面全部硬化,道路坚实平坦、畅通、视线良好。b、易燃、易爆、有毒、化学物品单独分区堆放。设置了安全设施,如操作平台护栏、安全宣传牌,安全警示语标牌,高空施工、起重施工等工作,有专门的安全防护措施,并在现场设置了操作规程标牌,安装于预制场内相关部位上。c、现场配备了灭火器,安置了消防栓,对施工人员进行了产前安全教育,避免火灾发生d、经常检查电源电器设备是是否处于完好状态,防止漏电伤人及由电8引起火害。经常检查起重设备的完好程度,保持在安全的工作条件下运行, 并注意安全操作、协调配合,防止操作安全事故。3.1电工职责及操作规程a、电工主要负责场地的电路架设、维护检修及电器设备故障排除等工作;b、由电工组出一人专职对现场出现故障及损坏的电器设备进行检修,能自修的自修,需大修的大修,实在无法修理的要及时申请报废并进行变价处理;。日常现场由一名电工负责,包括配电盘设置,电器线路连接,安全防护开关的连接等,做到线路清晰,设备运转正常,安全可靠;d、日常维护⑴、线路维护对现场线路(主要是支路)进行定期不定期检查,发现破损线路要进行绝缘处理,对明线要该架设的架设,该掩埋的掩埋,以防老化破损,对不合理的用电有权提出改正措施;⑵、电器维护按说明书正确合理的将电器接入线路,检测电器设备运转正常后方可使用,对出现故障的电器设备进行测定后,查出原因后能现场解决的现场解决;e、安全保障措施⑴、电工应严格按照特殊工种安全操作规程进行作业,对现场的漏电保护装置、避雷设施进行正确的连接,并做经常性的检查,配合安全员做好安全防护工作。⑵、严格按电工操作规程进行施工作业,避免违章用电,同时配合其 他各班组完成每月的检修任务,做好检修记录,消除安全隐患,保障人员女王。
