• 2.44 MB
  • 2022-05-12 09:33:38 发布

桥梁工程某大桥承台施工方案

  • 57页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

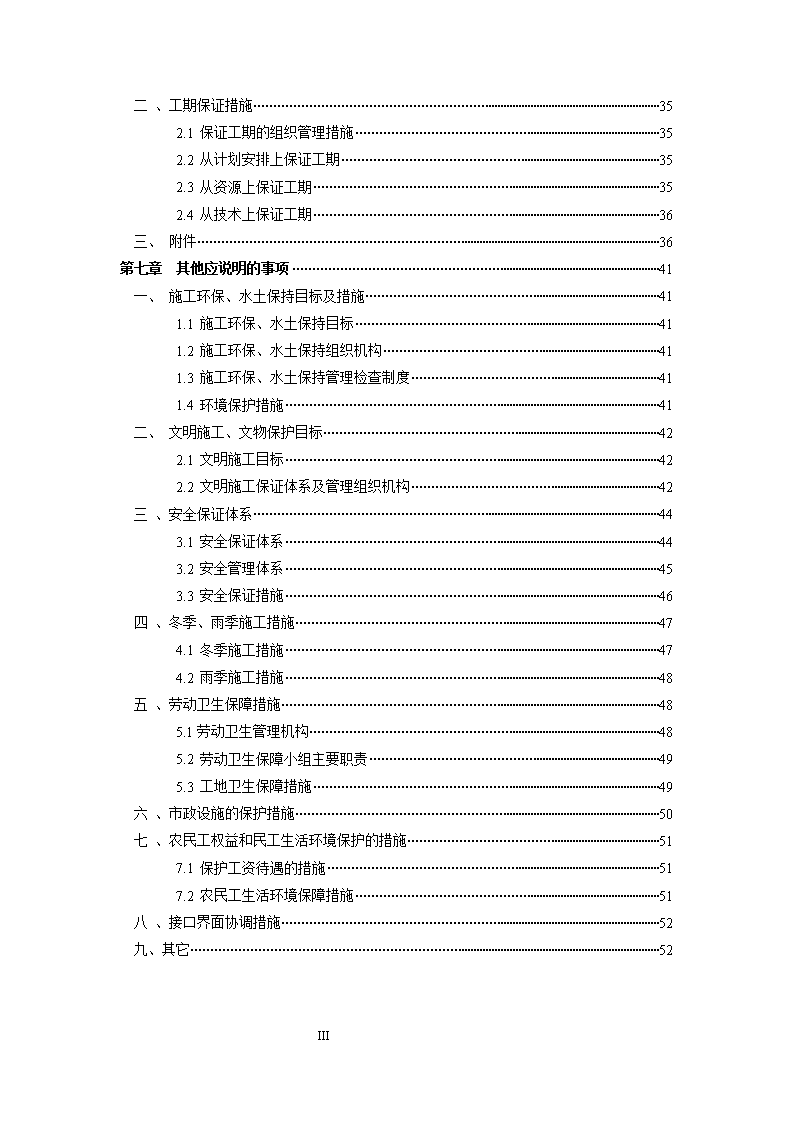

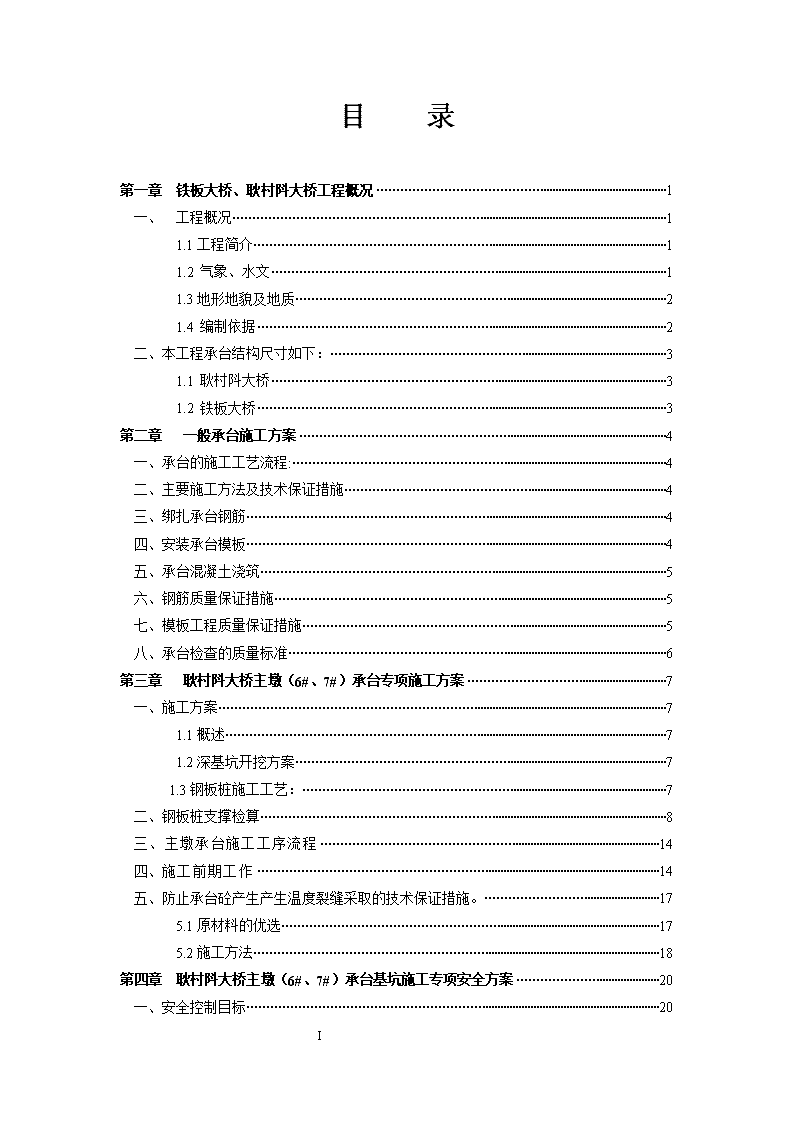

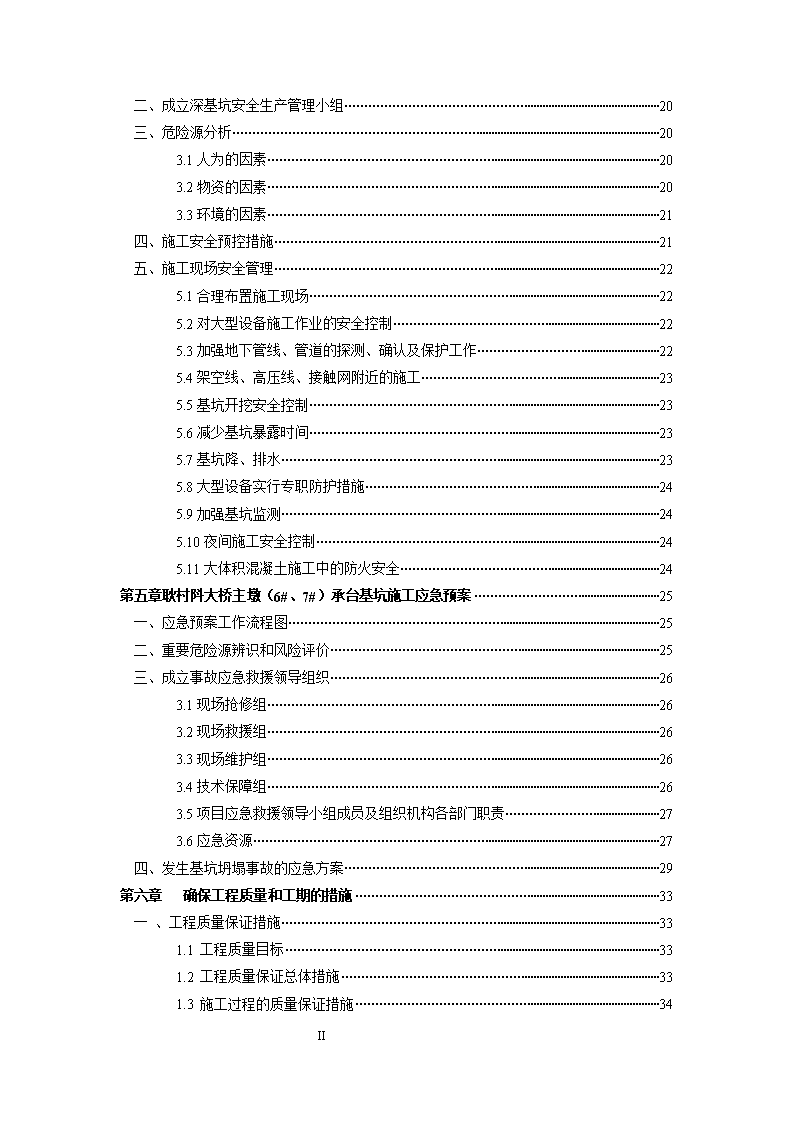

目录第一章铁板大桥、耿村阧大桥工程概况1一、工程概况11.1工程简介11.2气象、水文11.3地形地貌及地质21.4编制依据2二、本工程承台结构尺寸如下:31.1耿村阧大桥31.2铁板大桥3第二章一般承台施工方案4一、承台的施工工艺流程:4二、主要施工方法及技术保证措施4三、绑扎承台钢筋4四、安装承台模板4五、承台混凝土浇筑5六、钢筋质量保证措施5七、模板工程质量保证措施5八、承台检查的质量标准6第三章耿村阧大桥主墩(6#、7#)承台专项施工方案7一、施工方案71.1概述71.2深基坑开挖方案71.3钢板桩施工工艺:7二、钢板桩支撑检算8三、主墩承台施工工序流程14四、施工前期工作14五、防止承台砼产生产生温度裂缝采取的技术保证措施。175.1原材料的优选175.2施工方法18第四章耿村阧大桥主墩(6#、7#)承台基坑施工专项安全方案20一、安全控制目标20III 二、成立深基坑安全生产管理小组20三、危险源分析203.1人为的因素203.2物资的因素203.3环境的因素21四、施工安全预控措施21五、施工现场安全管理225.1合理布置施工现场225.2对大型设备施工作业的安全控制225.3加强地下管线、管道的探测、确认及保护工作225.4架空线、高压线、接触网附近的施工235.5基坑开挖安全控制235.6减少基坑暴露时间235.7基坑降、排水235.8大型设备实行专职防护措施245.9加强基坑监测245.10夜间施工安全控制245.11大体积混凝土施工中的防火安全24第五章耿村阧大桥主墩(6#、7#)承台基坑施工应急预案25一、应急预案工作流程图25二、重要危险源辨识和风险评价25三、成立事故应急救援领导组织263.1现场抢修组263.2现场救援组263.3现场维护组263.4技术保障组263.5项目应急救援领导小组成员及组织机构各部门职责273.6应急资源27四、发生基坑坍塌事故的应急方案29第六章确保工程质量和工期的措施33一、工程质量保证措施331.1工程质量目标331.2工程质量保证总体措施331.3施工过程的质量保证措施34III 二、工期保证措施352.1保证工期的组织管理措施352.2从计划安排上保证工期352.3从资源上保证工期352.4从技术上保证工期36三、附件36第七章其他应说明的事项41一、施工环保、水土保持目标及措施411.1施工环保、水土保持目标411.2施工环保、水土保持组织机构411.3施工环保、水土保持管理检查制度411.4环境保护措施41二、文明施工、文物保护目标422.1文明施工目标422.2文明施工保证体系及管理组织机构42三、安全保证体系443.1安全保证体系443.2安全管理体系453.3安全保证措施46四、冬季、雨季施工措施474.1冬季施工措施474.2雨季施工措施48五、劳动卫生保障措施485.1劳动卫生管理机构485.2劳动卫生保障小组主要职责495.3工地卫生保障措施49六、市政设施的保护措施50七、农民工权益和民工生活环境保护的措施517.1保护工资待遇的措施517.2农民工生活环境保障措施51八、接口界面协调措施52九、其它52III 长兴铁板桥、耿村阧大桥承台施工方案第一章铁板大桥、耿村阧大桥工程概况一、工程概况1.1工程简介在建铁板大桥位于长兴县雉城镇包桥村境内,上跨正在实施的长湖申航道,桥位呈近似南北走向,与所跨航道成77°夹角,在桥梁上方距航道中心约67m处有一220kv高压线通过,其悬高为15.5m。桥区在地貌上属于山前平原地貌单元,地势平坦开阔,区内水塘众多,乡村道路、河沟交错,场地均为水田,地面标高在2.5m左右。全桥分主桥、引桥及人行梯道,桥梁总长386m,主桥为(25m+86m+25m)中承式系杆拱桥结构,南北岸引桥为5×25m预应力混凝土等截面连续箱梁结构。在建耿村阧大桥位于长兴县雉城镇耿村阧境内,上跨正在实施的长湖申航道,桥位呈似近南北走向,与长湖申航道成91.23°。桥区在地貌上属于山前平原地貌单元,地势平坦开阔,区内水塘众多,乡村道路、河沟交错,勘察场地均为水田,地面标高在2.7m左右(85国家高程)。现桥位附近有一座10m宽的老桥用于沟通两侧村庄。全桥分主桥、引桥及人行梯道,桥梁总长608.25m,全桥跨径组合为:(5×30)m+(75+150+75)m+(5×30)m,其中(5×30)m跨为预应力混凝土连续箱梁,(75+150+75)m三跨斜拉桥,5号、8号墩设置人行梯道;下部结构:柱式墩,桩接盖梁轻台,钻孔灌注桩基础。1.2气象、水文长兴县地处亚热带季风性气候区,气候总的特点是:季风显著,四季分明;雨热同季,降水充沛,气候温和,空气湿润。全县年平均气温15.6℃,极端最高气温为39.8℃,极端最低气温为-13.9℃,平均水汽压16.4hpa,平均相对湿度80%,多年年平均降水量1280.9mm,平均年降水日数144.3天。风向季节变化明显,冬半年盛行西北风,夏半年盛行东南风,三月和九月是季风转换的过渡时期,一般以东北和东风为主。年平均风速2.7m/s。每年8、9月为台风雨期,8级台风年均一次,风速大于14m/s,最大风速19m/s。此外,晚春及秋冬季节,有大雾天气,影响通视,易引起交通事故,应引起重视。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页长兴铁板桥、耿村阧大桥承台施工方案本工程在中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案建桥位地势较为平坦,区内小渠、沟塘分布较多,沟塘多为农用中小排灌沟渠,沟渠基本呈“井型分布”,相互沟通,受洪涝灾害时,通过排灌沟渠向河道支流排泄。区内地下水类型主要为上层滞水和潜水两种类型;它们同属松散岩类空隙水。该场区地下水对混凝土无腐蚀性。1.3地形地貌及地质在建工程路段位于长兴县城南部,地貌上为冲湖积平原,地势平坦,地面高程在2.23~4.33之间,(农田一般高程为2.23~3.10m)。地表河网发育,鱼塘密布,乡村道路,河沟交错,勘察场地均为水田,地面标高在+2.50左右。(85国家高程)在大地构造上,本工程勘区隶属杨子准地台下气扬子-钱塘褶皱带东部,其北与鲁东隆起、淮阳地盾相邻,南接江南地轴、华夏褶皱带。勘区地质发展史及构造形态,在很大程度上受以上大地构造单元的控制。根据现场地质调查,勘区地层上部均为由较厚的第四纪土层覆盖,未发现活动断层迹象,场地稳定性良好。本工程在建桥区地震基本烈度VI,可不考虑砂土液化影响,但对于桥梁等特殊工程,应按当地有关规定设防,勘区尚未发现不良地质现象。勘区地层主要由第四系全新统冲、洪积相的亚粘土、亚砂土、粉细砂、卵石混砂及下卧泥盆系上统的砂岩风化层组成。根据工程地质划分原则,本路段共分9个工程地质层组38个工程地质层。1.4编制依据1、《公路工程技术标准》(JTGB01-2003)2、《公路桥涵设计通用规范》(JTGD60-2004)3、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTGD62-2004)4、《公路桥涵地基与基础设计规范》(JTGD63-2007)5、《公路圬工桥涵设计规范》(JTGD61-2005)6、《公路工程抗震设计规范》(JTJ004-89)7、《公路桥梁抗震设计细则》(JTG/TB02-01-2008)8、《公路桥涵施工技术规范》(JTJ041-2000)9、《城市桥梁设计准则》(CJJ11-93)10、《城市桥梁设计荷载标准》(CJJ77-98)中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案二、本工程承台结构尺寸如下:1.1耿村阧大桥(1)主桥主墩(6#、7#)承台尺寸:长18.00m×宽18.00m×高5.00m;(2)主桥边墩(5#、8#)承台尺寸:长23.50m×宽6.40m×高2.00m;(3)引桥(1#、2#、3#、4#、9#、10#、11#、12#)承台(单幅)尺寸:长8.00m×宽2.50m×高2.00m;1.2铁板大桥(1)主桥主墩(6#、7#)承台尺寸:长23.08m×宽9.40m×高3.00m;(2)主桥边墩(5#、8#)承台尺寸:长16.70m×宽5.45m×高1.50m;(3)引桥(1#、2#、3#、4#、9#、10#、11#、12#)承台尺寸:长6.10m×宽2.20m×高1.50m;(4)重力式桥台(0#、13#)承台尺寸:长12.00m×宽4.50m×高1.50m。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页长兴铁板桥、耿村阧大桥承台施工方案 中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案第二章一般承台施工方案一、承台的施工工艺流程:定位放线→承台土方开挖→凿桩头清理基坑→垫层施工→桩检测→钢筋加工及绑扎→支模→埋设预埋件,墩身预留钢筋→检查验收签证→浇筑承台砼→养护→拆模→验收竣工。二、主要施工方法及技术保证措施(1)测量放线,定出承台开挖边线。(2)土方开挖按承台的轴线位置、设计尺寸加周边预留2m宽的工作位置进行开挖,开挖坡度为1:1。放坡受限制时用支护开挖。若遇地下水时,设置汇水沟和汇水井。弃土堆放在坑顶边线2米以外,高度不能大于1米,或者运走。(3)清除桩头顶部不良砼,桩基础检测验收合格后,整直桩预留搭接钢筋,将锈皮、水泥等污垢清理干净。(4)准确测量放出承台中心线,并做好抄平放线工作,标明承台的水平标高并弹好尺寸线。三、绑扎承台钢筋(1)根据弹好的线检查下层预留搭接钢筋的位置、数量、长度。(2)钢筋绑扎顺序,一般情况下先长轴后短轴,由一端向另一端依次进行,操作时按图纸要求划线、铺钢筋、穿箍筋、绑扎、成型。(3)钢筋接头采用焊接或搭接,接头位置相互错开,上层钢筋接头位置在跨中,下层钢筋接头位置尽量在桩顶处;钢筋的接头质量应满足设计及规范的要求。预埋墩柱钢筋并加以固定,以确保其墩柱的预埋钢筋在浇筑完混凝土后位置不变。(4)在承台上、下两层钢筋间除设置架立筋外,采用Ф12~Ф14mm的钢筋撑铁按适当间距进行支撑,以保持两层钢筋间距的准确。(5)垫好钢筋保护层的水泥砂浆垫块,侧面的垫块与钢筋绑牢,并检查有无遗漏。四、安装承台模板(1)承台采用大面定型钢模板。模板的制作根据模板设计进行,做到拼缝严密。使用前在模板与砼的接触面上涂刷隔离剂。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案(2)清扫基层,放好轴线、模板边线、水平控制标高,模板底口用水泥砂浆找平,预埋好地锚并检查、校正。(3)把预先制作好的模板按顺序就位后固定,安装承台模板的纵模龙骨及支撑体系。(4)将模内清理干净,封闭清理口,承台模板底部外侧与垫层接口处用水泥砂浆封口。(5)办理模板验收手续。五、承台混凝土浇筑本工程承台所需混凝土量为m3,分层灌注。(1)本工程承台混凝土,用搅拌车运输、泵车泵送并按有关规定制作砼试件,进行强度检查。指定专人填写混凝土施工记录,详细记录原材料质量、混凝土的配合比、坍落度、拌合质量、混凝土的浇筑和振捣方法、浇筑进度和浇筑过程出现的问题等,以备检查。(2)分层浇筑、振捣混凝土,每层厚度不大于30cm。采用插入式振动棒振捣,振捣时,振动棒垂直插入,快入慢出,插入混凝土中的深度不超过30cm,其移动间距不大于振动棒作用半径的1.5倍,即45~60cm。振捣时插点均匀,成行或交错式前进,以免过振或漏振,振棒振动时间约20~30s,每一次振动完毕后,边振动边徐徐拔出振动棒。振捣时注意不碰松模板或使钢筋移位。(3)待混凝土终凝后,开始洒水养护,混凝土的洒水养护时间为7天以上,每天洒水次数视环境湿度与温度控制,洒水以能保证混凝土表面经常处于湿润状态为准。同时将承台顶与墩柱接触面砼拉毛,混凝土的抗压强度达到拆模要求时即拆除模板。拆模时避免重撬硬砸,以免损伤混凝土面。六、钢筋质量保证措施(1)钢筋进场后提供材料质保书,原材料质量符合规范要求。(2)钢筋制安符合《公路桥涵施工技术规范》。(3)钢筋架立、绑扎和保护层厚度须满足设计要求。(4)钢筋防止油、砼污染。七、模板工程质量保证措施(1)模板应不漏中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案浆,符合结构尺寸、线型及外形,并具有足够的强度和刚度,且有牢固、稳定的固定支撑系统。(2)砼的模板应采用钢模板,为减少模板的拼缝,对于大面积的砼,其每块模板的面积要求在2.0m2以上。(3)模板内应无污物、砂浆及其他杂物。以后要拆除的模板,应在使用前彻底涂以脱模剂。脱模剂或其他相当的代用品,应使能易于脱模,并使砼不变色。所有的砼工程,一律不准采用废机油代替脱模剂。(4)当所有和模板有关的工作做完,待浇筑砼构件中所有预埋件亦安装完毕,应经监理工程师检查认可后,才能浇筑砼,包括清除模板中所有污物、碎屑物、木屑、水及其他杂物。(5)浇砼时专人负责看模,发现局部变形、支架松动,应及时加固。八、承台检查的质量标准承台检查项目项目检查项目规定值或允许偏差检查方法1砼强度(Mpa)符合设计要求按JTJ041-2000附录F-5检查2尺寸(mm)±30用尺量长、高、宽各2处3顶面高程(mm)±20用水准仪测量5~8点4轴线偏位(mm)15用全站仪测量纵、横向各2点中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案第三章耿村阧大桥主墩(6#、7#)承台专项施工方案主墩(6#、7#)其尺寸为18.0m×18.0m×5.0m,单个承台混凝土方量为1620.0m3、钢筋用量201吨、混凝土强度等级为C30;本方案对此承台的施工制定了“专项施工方案”。一、施工方案1.1概述结合主墩(6#、7#)大体积承台的结构特点、商品砼的加工运输能力、及砼施工时对模板产生的侧压力的变形,以及在砼施工时对温度的散热控制要求,为保证大体积砼承台工程质量,根据以往工程实际经验,主墩承台分二层灌注(施工缝处理严格按“公路桥涵施工技术规范处理”),再绑扎墩身预埋钢筋及上层钢筋,浇筑时使用2台天泵采取先四角再中间、先桩顶再周围、先底层再顶层的顺序,从南北两个方向对称进行施工。冷却水管按水平间距1.5m和垂直间距1.0m布置,共布置5层冷却管,冷却管采用直径50mm、壁厚2.5mm的钢管。(由于本工程墩柱不高、墩身预埋钢筋按照设计图纸预埋钢筋)本工程深基坑承台地质情况分为:粉质粘土。1.2深基坑开挖方案由于6、7号主墩承台开挖深度较深,依据工程地质报告描述该段土质层为粉质粘土含流砂层、地下水丰富,且承台开挖边线靠近施工便道线,为确保承台施工安全及技术质量得到保证、以及边坡达到稳定性,需采用承台四周插打钢板桩围护,进行承台开挖施工,施工工艺流程如下:插打钢板桩ª基坑抽水ª基坑开挖ª钢板桩内支撑安装ª混凝土垫层ª凿除桩头、桩基检测ª绑扎钢筋ª立模ª浇筑承台混凝土ª拔除钢板桩。1.3钢板桩施工工艺:施工准备→施工放样及施打定位桩→导向框安装→施打钢板桩→开挖基坑→钢板桩内支撑安装→排水→堵漏→继续开挖基坑→钢板桩内支撑安装→排水→堵漏→开挖至设计深度→混凝土垫层→承台施工。1.3.1钢板桩插打与合拢起吊前,锁口内嵌填黄油沥青混合料。箍紧钢板用的弧度卡箍,待插入锁口时逐个解除。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案安插钢板桩用U型卡通过钢板桩端头处的吊孔与钢丝绳相联,然后用60T履带吊起吊至待插打位置,放松副钩,使钢板桩成垂直状态,脱出小钩,移向安插位置,插入已就位的钢板桩锁口中,用DZ90振动锤逐块(组)将钢板桩插打到底。待插打至剩下的5-8根时,应先精确丈量合拢长度,并根据丈量结果对钢板桩锁口间隙进行微调,确保合拢成功。1.3.2钢板桩基坑内支撑加固钢板桩内围囹及支撑设置如下:钢板桩内围囹采用I56a工字钢,纵横支撑、斜支撑均在一个平面满焊牢固,支撑设置位置根据计算确定。1.3.3基坑内开挖基坑达到设计标高后,清理、整平底面。同时,为了保证封底混凝土与桩身的结合良好,达到止水效果,封底时很可能出现四周涌水严重,封底困难情况,要提前组织不少于2-4台抽水机进行连续抽水。1.3.4封底砼在抽水机配合下清到承台底标高以下0.5m,如果渗水量不大时,采取回填砂加碎石20-30㎝,其后再进行封底。封底混凝土采用C25标号。封底混凝土可加早强剂,坍落度宜控制在7-9cm,争取封底混凝土60-120分钟达到要求强度。1.3.5拔除钢板桩承台施工完毕至养护期满后即可拔除钢板桩,拔桩时先略锤击振动拔高1~2m,然后依次将所有钢板桩均拔高1-2m,使其松动后,再挨次拔除,对桩尖打卷及锁口变形的桩,可加大拔桩设备的能力,将相邻的桩一齐拔出。二、钢板桩支撑检算6、7#墩承台宽22.5m×22.5m,h=5m。本方案采用德国拉森Ⅳ型钢板桩,钢板桩与承台之间作业面距离不超过2.5m,墩身与内支撑结构净距离为1.0m,承台底部钢板桩与桩身之间用槽钢加固,承台拆模及时夯填回填土方。内支撑可根据计算结果适当调整支撑材料,但必须满足受力要求和安全系数。每个基坑的防护施工时间大约为30天。基本参数拟选择拉森Ⅳ型钢板桩,其各参数如下:根据《建筑施工计算手册》第3章支护工程下表查得拉森Ⅳ型钢板桩参数:中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案钢板桩型号与技术规格B=400mm,h=170mm,t1=15.5mm,t2=11.0mm,S=242.5cm2,W=3150cm3,=200Mpa,每延米单位重190.0kg。地质情况主要为粉质黏土。按照最不利地质情况选择土体相关参数近似取值为:重度γ=18KN/m3,内摩擦角Ψ=16°,黏聚力c=6.0KN/m2主动土压力系数:Ka=tan2(45-)=0.57,被动土压力系数:Kp=tan2(45°+)=1.76,钢板桩上部土压力荷载可转换为土的高度,按以下格式计算:q=γhKa=18×3×0.57=30.78KN/m2横撑的布置计算⑴根据允许抵抗弯矩计算桩顶部悬臂部分的最大允许跨度h:由=所以⑵计算支撑的间距,其值如下图所示:中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案支撑的等弯矩布置由上图可计算出耿村阧主墩承台钢板桩防护方案钢板桩插打标高及土层示意图如下:中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案钢板桩具体布置如图:钢板桩承台基坑内支撑平面图中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案9m深钢板桩承台基坑立面图各横梁处的所承受的均布水平荷载Pn,P1=0.5*18*0.57*4.4*4.4=100KN/mI56a工字钢:A=135cm2Ix=65590cm4Wx=2342cm3E=206103各个内撑工字钢的受力如下图和下表:内撑杆件受力表中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案内撑受力(kn)Pa600Pb550Pc550Pd600F1468.6F2550F3550F4468.6F5190F6190内围撑最大间距为6.0m,弯矩最大抗弯强度(符合要求)内支撑稳定性计算,最大受力F1=550KN,L1=7.81m,属于小柔度杆件,不会失稳。抗压强度满足要求所以内支撑采用I56a工字钢。入土深度计算:即实际钢板桩打入的深度为6.0m,钢板桩可以满足要求。三、主墩承台施工工序流程承台施工流程图为:中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案基坑开挖清理场地钢板桩施工及内支撑浇混凝土垫层桩头处理模板加工测量放线立模钢筋加工钢筋安装冷却装置加工安装浇注承台混凝土混凝土制造、运输混凝土养生拔出钢板桩四、施工前期工作(1)技术交底项目部组织对施工队详细技术交底,施工队相关技术人员必须熟悉主墩桩基承台的施工设计图纸,充分了解设计意图。(2)基坑开挖基础处6#墩地面标高为+2.39m,承台底面标高为-3.3m、7#墩地面标高为+2.49m,承台底标高为-2.8m,下设15cm的混凝土垫层。基坑开挖采用一次开挖到底、由一侧向另一侧推进的方法。由于地质情况上层4m左右为粘土层,下有淤泥层,施工时按1:1自然放坡,开挖到底时预留10~20cm采用人工找平;人工突击开挖至垫层底面标高,浇筑承台垫层混凝土,在基坑底四周设置排水沟、截水沟,保证排水通畅,开挖的土方由挖掘机装车自卸汽车转运至弃土场。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页长兴铁板桥、耿村阧大桥承台施工方案中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页长兴铁板桥、耿村阧大桥承台施工方案(3)承台四周插打钢板桩及内支撑加固。(4)通过测量放样在距离承台底处浇筑C25砼垫层;(5)凿除桩头浮浆、浮碴至新鲜素砼处,清理基底;(6)桩基检测合格后,附承台C30砼28d强度报告及桩位平面布置图报检,经监理工程师签认后进行下道工序施工;(7)在C25砼垫层上通过测量放出承台大样,同时按设计图分类制作钢筋并绑扎,先绑扎一层D8×@10×10钢筋焊网、再绑扎底板钢筋、侧板钢筋及架立钢筋,最后绑扎墩身预埋钢筋及上层钢筋。在此过程中按水平间距1.5m、垂直间距1.0m安装冷却水管;(8)在承台四周架设钢模并做好支撑,浇筑砼时在水平方向分层进行,层厚30cm,在第一层砼初凝前浇筑下一层砼,采用插入式振动器振动振捣;(9)设置冷却水管的该层混凝土自浇筑时起,冷却管内须立即灌入冷却水,连续通水不少于10天;(10)测温孔(采用预埋内径12mm金属套管)每承台设置50个,顺桥向间距3m、横桥向间距1.5m中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案,在通水过程中要对水管流量、进出水口温度、测温孔温度等,每隔1~2小时测量记录一次;(11)承台混凝土灌注完毕并初凝后,用二层草袋或加盖彩条布进行保湿保温养生,养护过程保持混凝土面湿润,养护期间不得中断冷却水及养护用水的供应;(12)要加强施工中的温度监测和管理,及时调整保温及养护措施,使承台中心及表面温度差始终控制在25℃以下。混凝土入模温度≯28℃,混凝土体内部温度≯50℃,冷却水与混凝土内部温差≯22℃,冷却水进出口温差≯10℃,C30混凝土最大水化热温升≯31℃,混凝土内外温差≯25℃,相邻温差≯25℃,混凝土降温速率≯2℃/d。五、防止承台砼产生产生温度裂缝采取的技术保证措施大体积混凝土的施工,为了防止裂缝的产生,最大限度的降低温差和减小混凝土的收缩徐变,在设计配合比及施工过程中采取了如下措施:5.1原材料的优选5.1.1水泥大体积混凝土的配制要尽量降低砼水化热,尽量采取早期水化热较低的水泥,宜采用矿渣水泥,并且在保证混凝土强度的前提下,尽量降低水泥用量。经过多次试配,本工程主墩承台采用了浙江三狮集团生产的PO42.5的水泥,水泥用量确定为283Kg/m3。5.1.2掺加粉煤灰为减少水泥用量,降低水化热并提高和易性,用粉煤灰(I级)代替部分水泥,由于粉煤灰的比重较水泥小,混凝土振捣时比重小的粉煤灰容易浮在混凝土的表面,使上部混凝土中的掺合料较多,强度较低,表面容易产生塑性收缩裂缝。因此,粉煤灰的掺量不宜过多,在工程中应根据具体情况确定粉煤灰的掺量,粉煤灰用量占胶凝材料总量的28%。水循环布置:在冷却水管出水口处设置集水井,并将每层冷却水管的出水口用橡胶管将水引入集水井中,在地面设置水槽,将集水井中的水用泵泵入水槽,待到水槽中水冷却到和进水口温度相近的时候,将水槽中水引入冷却水管的进水口。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案5.1.3骨料(1)粗骨料尽量采用级配良好的连续粒级的优质粗骨料,粗骨料级配越好,孔隙率越小,总表面积越小,每立方米的用水泥砂浆量和水泥用量就越小,水化热就随之降低,对防止裂缝的产生有利。(2)细骨料采用级配良好的中粗砂,严格控制砂子的含泥量,减少收缩变形。5.1.4外加剂依据大体积混凝土的特点,采用了具有缓凝作用的泵送剂,改善混凝土的和易性、可泵性、降低水灰比,提高混凝土强度或在保持混凝土一定强度时减少水泥用量,缓凝剂延缓混凝土初凝时间从而延缓了混凝土水化放热峰值出现的时间,增大混凝土的抗裂性,提高混凝土耐久性能。5.2施工方法5.2.1混凝土的拌制在混凝土拌制过程中,要严格控制原材料计量准确,同时严格控制混凝土出机坍落度。5.2.2混凝土浇筑、拆模(1)混凝土浇筑过程质量控制浇筑过程中要进行振捣方可密实,振捣时间应均匀一致以表面泛浆为宜,间距要均匀,以振捣力波及范围重叠二分之一为宜,浇筑完毕后,表面要压实、抹平,以防止表面裂缝。(2)混凝土拆模时间控制混凝土在实际温度养护的条件下,强度达到设计强度的75%以上,混凝土中心与表面最低温度控制在25℃以内,预计拆模后混凝土表面温降不超过9℃以上允许拆模。5.2.3做好表面隔热保护大体积混凝土的温度裂缝,主要是由内外温差过大引起的。混凝土浇筑中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案后,由于内部较表面散热快,会形成内外温差,表面收缩受内部约束产生拉应力,但是这种拉应力通常很小,不至于超过混凝土的抗拉强度而产生裂缝。但是如果此时受到冷空气的袭击,或者过分通风散热,使表面温度降温过大就很容易导致裂缝的产生,所以在混凝土拆模后,特别是低温季节,在拆模后立即采取表面保护,防止表面降温过大,引起裂缝。另外,当日平均气温在2~3d内连续下降不小于6~8℃时,28d龄期内混凝土表面必须进行表面保护。5.2.4养护待混凝土终凝后,采用承台表面蓄水养护,这样既减少外界温度的影响,又防止干缩裂缝的发生,促进混凝土强度的稳定增长,连续养护时间不少于28d或设计龄期。5.2.5通水冷却为降低混凝土内外温差,我们采用通制冷水来降低混凝土最高温度峰值,在通水过程中定时测量进出口水温,但注意,通水时间不能过长,因为时间过长会因降温幅度过大而引起较大的温度应力。设置冷却管的该层混凝土自浇筑时起,冷却管内须立即灌入冷却水,连续通水不少于10天。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案灌注承台指挥人员组织表序号岗位名称数量姓名职责1项目经理1人徐龙高负责对工程项目实施全过程的控制和管理2项目总工程师1人徐军全面负责工程技术、质量控制及协助项目经理项目管理工作3项目副经理1人陈游协助项目经理负责主桥连续刚构箱梁边跨直线段施工中生产和设备管理工作4安质总监1人万超协助项目经理负责主桥连续刚构箱梁边跨直线段施工中安全和质量管理工作5项目工程部长1人张前伟协助项目总工负责主桥连续刚构箱梁工程技术、质量控制和管理工作6项目安质部长1人周韩生协助项目安质总监负责主桥连续刚构箱梁工程安全、质量控制和管理工作7项目生产部长1人陈游协助项目副经理负责主桥连续刚构箱梁施工的生产组织工作8项目物机部长1人李开明协助项目经理负责主桥连续刚构箱梁施工的材料、机械进场组织工作9技术员3人徐良英、赵亮、郭文文具体对主桥连续刚构箱梁技术、质量控制进行管理工作10质检员2人万超、高文超进行检查、监督工程技术、质量管理工作11安全员2人吴彩蟠、胡秀琴监督、检查工程施工中安全法规、安全操作规程执行情况12材料员1人彭峰负责工程材料的采购和保管工作,并进行标识13试验员2人李华颖、熊昌茂负责现场所有原材料及与工程有关试验工作14计划员1人宋海根据工程进度情况及时做好下阶段计划并做好工作量统计15测量员3人朱俊峰、杨权、陈鹤群负责工程施工中的一切测量工作16领工员2人李元元、杜秀东负责工程现场生产和文明施工17资料员1人郑志涛负责现场资料整理完全,及时向项目部交付资料18施工员30人略负责承台的具体施工合计55人中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案第四章耿村阧大桥主墩(6#、7#)承台基坑施工专项安全方案耿村阧大桥主墩(6#、7#)地处软土地基不良地质区域,地下水丰富,且施工地段地下有流砂层,深基坑施工存在较大安全风险。为进一步加强深基坑施工安全管理,确保深基坑和人员安全。依据集团公司桥梁承台施工方案编制细则要求,特编制基坑施工专项安全施工方案。一、安全控制目标在钢板桩打入、承台基坑开挖支护、钢筋制作安装、混凝土浇筑施工作业过程中,杜绝因工伤亡事故,努力消灭因工责任重伤事故,减少安全生产事故苗头或险情,安全质量标准化管理达标。二、成立深基坑安全生产管理小组组长:徐龙高副组长:陈游、颜铁军、万超、李开明、王斌峰、张前伟组员:杜秀东、李元元、吴彩蟠、胡秀琴、郭文文、赵亮组长是深基坑施工安全管理第一责任人,副组长是深基坑施工安全管理实施负责人,组员是深基坑施工安全管理的实施人。三、危险源分析3.1人为的因素(1)施工前未进行安全教育,施工人员安全意识不高、责任心不强;(2)施工人员未培训即上岗,特种作业人员无证上岗,业务不熟练,现场施工不规范;(3)施工前未进行安全技术交底或交底不到位,未到终端作业层;(4)施工负责人未进行现场把关、施工安全防护人员不足监控不到位;(5)基坑沉降和位移观测频次不足。3.2物资的因素(1)现场材料准备槽钢、钢板桩数量不足;质量不合格,抗弯强度不够,在支撑过程中易发生变形、应急救援物资未配置齐全;(2)槽钢、钢板桩安装不稳固、围檩、内支撑连接不牢固,产生支撑体系失稳,发生基坑垮塌;中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案(3)履带式液压打桩机、起重机等设备进场未按规定进行检测,日常的维修保养不力,设备支撑、走行等部分的液压系统失效;(4)误操作发生机械伤害、侵入既有安全限界。3.3环境的因素(1)地质条件较差,开挖过程中出现涌沙,地下水丰富,水位较高;(2)施工地段地质情况较差,设备操作平台基础未进行处理或者处理不到位,地基承载力不足;(3)对地下管线、管道未进行探测,未对已探明的地下管线、管道及架空线进行保护设置警戒禁区;(4)夜间施工照明设施配置不够,光照度不足,操作人员和监护人员视线差;(5)雾天、雨天、雷暴大风、台风天气及其他外力对设备操作、运转及稳定性产生的影响;(6)基坑开挖后未及时施工,暴露时间过长。四、施工安全预控措施4.1注意掌握附近的地下管线、地下埋设物的位置、深度、结构形式及埋设时间等。此外,也要掌握基坑周围的地面排水情况,地面雨水、流水、上下水管线排入或漏入基坑的可能性以及基坑附近的地面堆载及大型车辆的动、静荷载。地下管网的调查、邻近建(构)筑物现状进行细致调查并记录或留存图片。根据调查的结果比照设计及在施工方案分析预想深基坑(沟槽)施工过程中可能的险情。4.2编制深基坑专项施工方案必须有较强针对性,支护体系必须有设计计算书,施工方案和支护体系的设计计算必须经集团公司技术部专业工程师审核批准,并由方案论证会评估通过,必须严格按施工方案组织施工。4.3强化岗前专项教育培训和持证上岗制度(1)现场施工人员做到会施工、会预防、会保护、会应急。培训结束后进行考试。作业人员经考试合格并取得操作合格证方可上岗作业。(2)加强施工中日常工前安全教育,领工员在每工班上岗前,安排工作的同时必须进行有针对性的安全教育。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案(3)对安全员、防护员及特种作业人员严格执行持证上岗制度。(4)加强对工人的日常管理及责任心的教育,强化安全意识。4.4坚持工前安全技术交底制度施工前必须由项目总工、安全总监进行施工方案和安全技术交底,交底内容包括钢板桩的施工工艺、支撑结构的安装顺序及安装结构、基坑开挖及回填方法、承台施工工艺。进行技术交底的同时进行书面安全交底,交接双方均要签字。4.5做好对施工人员的保护作业人员进入施工现场必面穿戴相应劳动保护用品,作业前应按设备的操作规程进行检查,作业中严格遵守劳动纪律,服从指挥,不得酒后上岗或连续疲劳作业。4.6材料安全管理措施基坑支护所用的材料必须是正规生产厂家的产品,产品必须有出厂合格证,试验室、安质部要对合格证进行检查验证;从其他项目调拨来的旧有钢板桩由试验室对其几何尺寸、强度等进行检验,不合格坚决不能使用。五、施工现场安全管理5.1合理布置施工现场对施工现场的杂物和障碍物进行清理,划定作业区域,设置警戒绳及标识。对场地进行合理布置,做好吊车、挖土的机械、车辆的通道布置、挖土的顺序及周围堆土位置安排。不得在吊装、挖土过程碰撞维护结构和工程桩,损坏截水设施。5.2对大型设备施工作业的安全控制对履带吊车、挖掘机等大型设备操作平台尽量设置在既有安全红线以外并远离架空线、高压线。如果受条件限制无法避开的要对地基承载力进行检测,无法满足施工作业要求的要对地基进行换填加固处理。设备支撑部位除必要的铺垫外还要加垫厚度不小于2cm的钢板。同时对运输车辆通行便道也要进行相应的处理。5.3加强地下管线、管道的探测、确认及保护工作施工队伍要对施工场地、施工桩位进行人工开挖探沟,以确认有无地下管线,对于挖出的地下管线,采取支护防护措施。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案5.4架空线、高压线、接触网附近的施工在电杆、拉线附近施工,对电杆应留出1~1.5米半径的土台,对拉线留出1.5~2.5米半径的土台,土台周围应插标杆警示。与接触网支柱及接触网带电部分必须保持二米以上距离,否则必须提出停电申请。5.5基坑开挖安全控制(1)基坑开挖应遵循时空效应原理,根据地质条件采取相应的开挖方式,一般应分层开挖,严禁超挖,在软土层及变形要求严格时,应采用留土护壁,快挖快撑。为防止基坑底的土被扰动,基坑挖好后要尽量减少暴露时间,及时进行下一道工序的施工。如不能立即进行下一道工序,要预留20~30cm厚要覆盖土层,待基础施工时再挖去。防护开挖顺序:采用跳挖方式,最少每隔1个墩,待基坑回填全部完成后,再开挖相邻的基坑。(2)机械挖土,应严格控制开挖面坡度和分层厚度,防止边坡和挖土机下的土体滑动。挖土机作业半径内不得有人进入。司机必须持证上岗作业。人工清理基坑时操作人员之间要保持安全距离,一般大于2.5m;多台机械开挖,挖土机间距应大于10m,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。(3)严格控制基坑边堆载,基坑上口5m以内不得堆土、放管片、停大型机械等,以免影响边坡稳定。弃土应及时运出。5.6减少基坑暴露时间基坑开挖应尽量缩短基坑暴露时间,基坑成型后,尽快的进行浇筑承台,建立永久的平衡。尤其是底板的垫层应及时浇筑封底,遇大雨天气,垫层可挖一块(段)浇筑—块(段),但必须对应着支撑的位置浇筑垫层混凝土;浇筑垫层要抢,越快越好。如果由于不可预见原因停工,要对基坑支撑系统进行检测,发现变形立即采取加内撑、斜撑等措施加固,变形如影响承台基坑安全则立即回填基坑。工序施工准备就是要有超前的意识“做一、备二、想三”,做到快挖土、快支撑、快浇筑。5.7基坑降、排水必须做好基坑工程的明水疏排和暗水降排。在排水过程中,当出现大量砂漏、基坑裂缝漏水较大、基坑内侧坍塌等情况时,应暂停抽水,采取加固措施。抽水速度不能过快,且要随时观察承台基坑变化情况。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案5.8大型设备实行专职防护措施大型设备作业,做到“一机一人”防护,专职防护人员要做到人到位、责任到位、措施到位、落实到位、确保安全。5.9加强基坑监测对基坑支护进行变形监测,支护结构顶部水平位移记录及定量分析(包括位移速率和累积移量的计算、位移——时间变化曲线、位移速率增大的原因分析等)。5.10夜间施工安全控制临近大型机械施工期间,如遇有夜间施工,除工点现场负责人、安全监护人、技术人员外,再安排相关领导、安全技术人员夜间轮流跟班指导把关。对夜间施工人员经常进行教育,提高夜间施工的安全意识,避免产生麻痹大意的思想。要保证照明电路良好运行,对施工现场临时用电必须采用TN-S“三相五线制”供电系统,用电设备实行“一机一闸一漏一箱”漏电保护器与设备匹配。5.11大体积混凝土施工中的防火安全为避免大体积混凝土产生温差裂缝,使用蓄热法来控制混凝土表面与中心的温差在25℃范围内,亦通常采用的混凝土表面先铺盖一层塑料薄膜,再覆盖2~3层草包。因此,应特别注意对大面积干草包的防火工作,不得用碘钨灯烘烤混凝土表面,同时,周围严禁烟火,并配备一定数量的灭火器材。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案第五章耿村阧大桥主墩(6#、7#)承台基坑施工应急预案深基坑施工具有一定的危险性,由深基坑施工诱发的事故时有发生,针对深基坑施工的特点,我项目经理部编制了耿村阧大桥主墩(6#、7#)承台基坑施工应急预案,防止突发事故的发生,做到有所防备,有所准备。一、应急预案工作流程图根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。其应急准备和响应工作程序见下图:危险源及环境因素辩识、评价编制应急预案成立抢险领导小组组建抢险队、救护车配备应急物资、设备应急知识教育培训定期评审实施应急预案进行评审、修订未发生发生二、重要危险源辨识和风险评价根据危险源辨识、风险评价和风险控制过程,确定的基坑开挖坍塌造成人员伤亡及对承台基坑影响为重要危险源。可能发生事故的类型为基坑开挖坍塌,根据本工程施工特点在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是基坑坍塌、及其造成地基不均匀沉降引起人员安全等。在工地已采取机电管理、安全管理各种防范措施的基础上,特制订本应急预案,用以在基坑坍塌和地基不均匀沉降对承台基坑影响时起到应急防护措施。三、成立事故应急救援领导组织中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案项目成立由项目经理为总指挥的事故应急救援指挥部,下设五个应急救援组,各应急救援组必须在规定的时间内赶到事故现场,及时向相关部门反映。项目设应急电话:0572-6290302事故应急救援指挥部总指挥:徐龙高3.1现场抢修组组长:陈游副组长:李开明组员:杜秀东、李元元、吴彩蟠现场抢修组接到事故通知后,在组长要求的时间之内组织救援人员和设备到达事故现场,确认对承台基坑影响及现场人员伤亡情况,上报设备管理单位,待设备管理单位人员到场后或经设备管理单位人员电话指示进行设备应急抢修,尽快恢复设备运行及将现场人员伤亡概率降到最低。3.2现场救援组组长:颜铁军副组长:王斌峰组员:胡秀琴、郭文文、赵亮、李华颖事故发生后,现场救援组在总指挥要求的时间之内赶赴事发现场,对发生的伤亡情况进行必要的现场救护或运送医院紧急救治。3.3现场维护组组长:万超副组长:周韩生组员:熊昌茂、朱俊峰、宋海接到事故通知后,现场维护组在总指挥要求的时间之内之内赶到现场,根据实际情况对事故现场进行划界维护,设置隔离带,保证抢修组及救援组的顺利工作。3.4技术保障组组长:张前伟副组长:万超组员:杨权、彭峰、徐良英中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案事故发生后,技术保障组对事故现场情况进行评估,对采取的应急措施提供技术保障。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页长兴铁板桥、耿村阧大桥承台施工方案3.5项目应急救援领导小组成员及组织机构各部门职责项目经理:在项目应急救援工作中全面负责,为应急救援总指挥。项目总工:在应急救援工作中提供总体技术支持,负责组织制订应急救援方案并指导和监督实施运行。项目副经理:负责现场组织、指挥应急救援工作,为救援现场人力、物力、财力资源的总调度;组织应急救援技术方案的具体实施。工程部长:负责组织本部门人员制订应急救援技术方案和负责现场指导、监督方案的实施运行。安质部长:负责组织本部门人员参与应急救援技术方案的编制并现场指导实施;为应急救援工作提供安全技术指导及保障工作。负责在事故发生后保护现场,做好现场记录(照片、录像或绘制草图等)。财务部长:负责确保提供应急救援工作顺利进行的资金支持。物资设备部长:负责保证本部门对应急救援过程中所需物资、设备的供给、配备、维护和提供使用。办公室主任:负责组织本部门人员在应急救援过程中做好内、外联络和沟通。负责维持应急救援工作的秩序,参与人员疏散和警戒,为应急救援提供安全保障。计划部长:负责在事故发生后协助保护现场,对在事故救援过程中确需变动的,应积极做好现场记录(照片、录像或绘制草图等)。3.6应急资源应急资源的准备是应急救援工作的重要保障,项目部应根据潜在事故性质和后果分析,配备应急救援中所需的消防手段、救援机械和设备、交通工具、医疗设备和药品、生活保障物资。(1)资金的配备项目财务部必须保证一定数额的应急救援备用金,以备紧急事件发生时,有足够的财力支持应急救援工作。(2)应急救援物资、设备设施的配备(见下表)中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案主要应急机械设备储备表序号材料、设备名称单位数量规格型号主要工作性能指标现在何处备注1小型挖掘机辆1WY-4.2斗容量0.2m3现场2挖掘机辆1PC200斗容量1.6m3现场3机动翻斗车辆2FC-1斗容0.75m3现场4液压汽车吊辆1QY-2525T现场5电焊机台2B×500现场6卷扬机台2JJ2-0.5拉力5T现场7对讲机台10GP88S现场8发电机台175KW现场9急救车辆110物资运输车辆111装载机辆112扩音喇叭支213警车辆114应急联络电话见应急联络15槽钢吨20016纺织袋条100017黄沙吨5018救生衣件1019钢管吨5020枕木根100(3)救援车辆本项目部配备有以下车辆做为紧急救援车辆:越野车一台,车牌号为鄂AUP798,司机:吴彩蟠(15268218109)中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案面包车一台,车牌号为浙EQ9050,司机:颜铁军(15268218101)皮卡车一台,车牌号为鄂AE3H39,司机:李开明(15268218110)(4)教育、训练为全面提高应急能力,项目部应对抢险人员进行必要的抢险知识教育,制定出相应的规定,包括应急内容、计划、组织与准备、效果评估等。项目部每年进行两次应急预案演练。(5)互相协议项目部事先与地方医院、宾馆建立正式的互相协议,以便在事故发生后及时得到外部救援力量和资源的援助。四、发生基坑坍塌事故的应急方案接警与通知(1)接警:接警部门为项目部办公室。接警人接到报警后,应详细询问以下内容包括:事故发生时间、详细地点、事故性质、事故原因初步判断、简要经过介绍、人员伤亡及被困情况、现场事态控制及发展情况等,并做好记录。(2)通知:接警人接到报警后,由办公室主任向项目指挥长详细报告,项目指挥长决定是否启动应急救援预案及是否向有关应急机构、政府及上级部门发出应急救援申请。启动应急救援预案的通知应由项目部办公室通知应急组织机构中各部门负责人。五、现场救援措施事故发生后,事发项目部根据现场事故情况,要迅速赶往现场,先行协助应急处置,抢救受伤人员,疏散人员,迅速控制危险源,防止事故扩大,并立即向总指挥报告。事发项目部根据总指挥部署,立即启动应急预案,调集本项目部内应急救援资源,进行现场救援。5.1当发现附近建筑物倾斜达到警戒值1%时或沉降速度达到0.1mm/d时,采取的措施为:立即停止基坑开挖,加强基坑支护,措施为增加钢板桩数量,采用φ600钢管临时立柱进行支顶,间距为1.0m。情况严重时立即回填基坑,并在靠近基坑一侧用枕木进行加强支护,避免由于基坑坍塌影响施工安全。同时启动基坑事故影响到行车和人身安全措施:(1)本着“先防护、后处理”的原则,现场带班或安全防护人员立即中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案向现场施工负责人和应急救援领导小组汇报。(2)现场人员能消除的故障,应立即消除。如不能消除时,应临时申请进行紧急抢修,并按规定要求设置现场防护、驻站防护,必要时增设远方防护。现场救援组对事故中受损的电力设施或设备进行救援,最大限度地减少事故影响范围,保证人身安全。5.2突降大雨或暴雨时,立即起动备用水泵抽水,并安排专人不间断观察基坑的稳定情况。5.3基坑坍塌事故的指挥控制发生坍塌事故后,由项目经理负责现场总指挥,安质部立即派人赶赴事故/事件现场,负责事故/事件现场保护,计划部协助开展收集证据工作。发现事故发生人员首先高声呼喊,通知现场安全员,由安全员打事故抢救电话“120”,向上级有关部门或医院打电话抢救,同时通知项目副经理组织紧急应变小组进行现场抢救。在向有关部门通知抢救电话的同时,对轻伤人员在现场采取可行的应急抢救,如现场包扎止血等措施。防止受伤人员流血过多造成死亡事故发生。预先成立的应急小组人员分工,各负其责,重伤人员由水、电工协助送外抢救工作门卫在大门口迎接救护的车辆,有程序的处理事故、事件,最大限度的减少,人员和财产损失。紧急救援的一般原则:以确保人员的安全为第一,其次是控制材料的损失。紧急救援关键是速度,因为大多数坍塌死亡是窒息死亡,因此,救援时间就是生命。此外要培养施工人员正确的处险意识,凡发现险情要立刻使用事故报警系统进行通报,紧急救援响应者必须是紧急工作组成员,其他人员应该撤离至安全区域,并服从紧急工作组成员的指挥。5.4通讯项目部必须将110、120、项目部应急领导小组成员的手机号码、当地安全监督部门电话号码,明示于工地显要位置。工地抢险指挥及安全员应熟知这些号码。5.5警戒与治安中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案为保障现场应急救援工作的顺利开展,在事故现场周边建立警戒区域,实施交通管制,维护好现场治安秩序,防止与救援无关人员进入事故现场,保障救援队伍、物资运输和人群疏散等的交通畅通,并避免发生不必要的伤亡。现场警戒措施包括:危险区边界警戒线为黄黑带,警戒哨佩带臂章,警车鸣警灯和警笛,用扩音喇叭警告,警戒哨人员负责阻止与救援无关的人员进入事故救援现场。5.6人群疏散与安置人群疏散是减少人员伤亡扩大的关键措施,也是最彻底的应急响应。应根据事故的性质、控制程度等决定是否对事故影响范围内的地方居民、施工队伍、作业人员等进行疏散,人员疏散由项目总指挥下达疏散命令,由派出所组织实施。5.7事态监测发生深基坑开挖坍塌紧急事故/事件并启动应急预案后,由安质科、工程技术科、派出所负责人各指定本部门1名人员组成事态监测小组,负责对事态的发展进行动态监测并做好过程记录。监测的内容包括:事故影响边界、基坑周围土体的变化趋势、对地面建筑的稳定性(位移)监测、能否发生进一步坍塌的危险性等。5.8医疗与卫生本工程位于长兴县雉城镇境内,离长兴县人民医院仅十多分钟车程,长兴县人民医院具有先进的医疗急救设备。如发生事故,由办公室主任负责联络120急救人员对在事故中受伤的人员进行现场急救。对伤情严重的人员立刻转送至工程所在地附近医院或急救中心进行抢救,转送过程中指派专人进行途中护理,急救车为转送伤员专用车辆或120急救车。在紧急转送伤员时,救护车鸣灯。5.9应急救援人员的安全应急救援过程中,应对参与应急救援人员(指挥人员)的安全进行周密的考虑和监视。必要时,应有专业抢险人员参与指挥或作业。在应急救援过程中,由项目安质科指派专人负责对参与应急救援人员的安全进行过程监视,及时发现抢险过程中的受伤人员并组织撤换抢救。5.10应急终止与现场恢复当事态得到有效控制,危险得以消除时,由总指挥下达终止应急令。警戒解除后,由应急救援队伍负责恢复现场。主要清理临时设施、救援过程中产生的废弃物、恢复现场施工条件等。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案第六章确保工程质量和工期的措施一、工程质量保证措施1.1工程质量目标交付工程达到优质工程。1.2工程质量保证总体措施本工程将以项目经理部的形式建立组织严密完善的职能管理机构,按照公司质量保证体系正常运转的要求,依据分工负责,互相协调的管理原则,层层落实职能、责任、风险和利益,做到各司其职,各负其责,保证在整个工程施工生产过程中,质量保证体系正常运作和发挥保障作用。1.2.1做好施工全过程的质量控制工作(1)组建高素质的施工队伍,依据质量意识、领导水平、施工经验、技术职务、身体素质等标准选择项目经理部、作业队等现场指挥机构的第一管理者;选拔一批具有较高技术水平和丰富施工经验的高级工程技术人员充实施工现场的技术力量。(2)配齐满足工程施工需要的各类设备。严格执行“设备维修保养管理规定”及“施工机械操作规程”,保证各类设备在施工中的作用,满足整个工程施工的需要。(3)组织强有力的测量人员进行测量控制。测量是整个工程的基础,我们将严格按照质量管理体系中对测量质量控制的要求,实行从放线到竣工的“一条龙”质量控制程序,严格执行复核制度、交底签认制度,以“放准;勤复;点、线、面通盘控制”的方法,确保测量工作的准确无误。(4)对已经认可适宜施工方案、方法、工艺技术参数和指标进行严密的监视和控制,保证在具体施工操作过程中,能够实现业主的期望,尤其是对工程的特殊重点部位和工序,则要专门制定施工方案,并加强监督的力度和控制的手段,使工程的每个部位、工序均达到检验评定标准。1.2.2质量控制程序见附件“质量保证控制流程图”。1.2.3做好施工材料的质量控制中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案做好施工材料的质量控制,并根据业主的要求选择适用的材料,我们将采取以下措施保证材料质量并满足工程要求。(1)自行采购的材料,必须在供货质量、信誉、供货能力等方面进行评价,在有保证持续供货能力的分承包方处采购。对业主指定的供应材料,做好检验工作。(2)做好材料进货的检验和标识工作。按质量体系标准和要求,在进货、检验、试验、进仓、登记、标识、使用等全过程进行控制。(3)做好各种材料的质量记录和资料的整理与保存工作,做到各种证明、合格证(单)、验收、试验单据齐全,确保其可追溯和完整性。1.2.4加强施工过程的试验与检验(1)确保各种试验的有效性和准确性,在加强公司试验室对本工程中各种试件的测试工作的基础上,还现场设立专(兼)职试验人员,配合试验室工作。(2)对于各类测量仪器,如经纬仪、水准仪、全站仪等,以及试验设备,张拉设备,须按规定做好计量检定工作,在使用过程中要随时发现掌握可能出现的偏差,以保证计量设备的准确。1.3施工过程的质量保证措施1.3.1施工试验监控。设立工地试验室,负责完成下列主要试验项目:混凝土及有关原材料检验;钢筋、钢板桩及槽钢张拉体系试验。1.3.2施工测量监控。设立工地测量组,完成从开工准备到竣工验收全过程的工程测量任务。1.3.3模板及支架质量保证措施模板设计保证有足够的强度、刚度、平整度和光洁度,并要装拆方便;并注意控制高差、平整度、轴线位置、尺寸、垂直度等技术要求;严格编制支架施工方案,详细计算支架的受力情况,并“加载验收”合格后,方允许交付使用。1.3.4钢筋加工及安装质量保证措施钢筋焊接操作人员必须持证上岗,并进行随机抽样检查,并以此作为加强对焊接作业质量的监督考核;钢筋配料卡必须经过技术主管审核后,才准下料,钢筋绑扎完毕,要经过监理工程师验收合格后,方可浇筑砼。1.3.5砼质量保证措施中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案根据砼的强度要求经试配确定砼的配合比,并报监理工程师审批,同意后方可使用,使用过程中严格按配合比执行。碎石等原材料符合要求,水泥使用大厂旋窑水泥,砼浇筑采取搅拌车运输,砼输送泵输送,养护符合规范要求,砼强度达到90%(95%)、龄期达7天以上方可施加预应力。见附件”砼质量检验程序图”。1.3.6施工过程控制程序见附件“施工过程控制程序图”二、工期保证措施2.1保证工期的组织管理措施2.1.1成立由项目经理领导的生产指挥调度室,加强施工现场的协调和指导。由各作业队的生产负责人为调度员,以各施工队为生产实施对象,形成一个从上而下的生产调度组织体系。2.1.2实行调度例会制,施工队每天、调度室每周、项目经理每月召开生产调度会,及时协调各施工队之间的生产关系,合理调配机械设备、物资和人力,及时解决施工生产中出现的问题。2.2从计划安排上保证工期2.2.1在工程开工前,严格按照总工期及阶段工期要求,采用关键线路法或监理工程师确定的其他方法编制工程施工总进度计划,并对其科学性和合理性,以及能否满足合同工期的要求等问题,进行认真审查。2.2.2在工程施工总进度计划的控制下,坚持逐月(周)编制出分部工程和分项工程的施工计划。2.2.3对影响总工期的关键线路的工序和作业给予人力和物力的充分保证,确保总进度计划的顺利完成。2.3从资源上保证工期2.3.1将该工程列为我公司的重点工程,所需的机械、设备、技术人员、劳动力、材料、资金等资源给予优先保证。2.3.2施工机械做到统筹安排、统一调配、合理使用。尽可能组织机械化流水作业,做好施工机械的维修、保养工作,保证施工机械的正常运转。对重要的、常用的机械和机具留有富余备用。2.3.3制定严密的材料计划,据现场的施工进度情况保证材料的及时供应。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案2.4从技术上保证工期2.4.1制定合理可行的施工方案,编制先进的施工工艺及详细的作业指导书,及时解决施工中出现的问题,防止出现返工现象而影响工期。2.4.2认真执行技术交底制度,施工之前技术人员及时向班组做好详尽的技术交底,守在现场,对各个施工过程做好跟踪技术监控。2.4.3采用新技术、新工艺,尽量压缩工序时间,安排好工序衔接。三、附件3.1质量保证控制流程图3.2原材料检验程序3.3砼质量检验程序图3.4施工过程控制程序图中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案3.1质量保证控制流程图审核结果检查结果单位工程竣工验收驻地监理、质检室、项目经理部签证、计量(质量验收单)监理合格不合格检查验收监理、项目经理部分部分项工程施工隐蔽工程分部分项工程自检合格项目经理部现场检查资料核查监理、项目经理部监理、项目经理部填报(隐蔽工程分部分项验收单)项目经理部返工申报(分部分项工程施工方案、材料)项目经理部不合格审核结果样板施工返工不同意开工审核工程监理处施工组织总设计、设备报检单项目经理部开工报告项目经理部审核(施工方案材料等)项目监理不同意中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案3.2原材料检验程序图加倍检查是否合格原材料取样标准试验该材料不用试验结果评定,是否合格试验报告实施控制检验不合格不合格合格合格作出结论分析原因结果提出处理意见检验结果评定,是否合格不合格合格中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案标准检查,是否合格加倍取样检查是否合格水泥、砂、石、水外加剂、外掺料取样该批材料不用选定配合比,并发出设计报告计量误差控制水灰比控制坍落度控制含砂率控制试件取样制作养护报废处理复检结果评定是否合格检验结果评定是否合格结构强度检查1、钻芯取样检查2、非破坏性检查结束试验性能检测合格不合格不合格合格不合格合格不合格合格3.3砼质量检验程序图中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案3.4施工过程控制程序图设计交底、研究图纸及说明书编制工作程序及质量保证计划审查批准施工前准备执行施工计划根据计划编制任务书材料供应设备供应执行施工方案开展QC活动按质保计划进行质量控制效果检查、质量检查改善施工管理施工质量的鉴定和评价移交工程文件中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案第七章其他应说明的事项一、施工环保、水土保持目标及措施1.1施工环保、水土保持目标努力把工程设计和施工对环境的不利影响减至最低限度,确保本地景观不受破坏,当地地表水和地下水水质不受污染,植被有效保护坚持做到“少破坏、多保护,少扰动、多防护,少污染、多防治”,使环境保护监控项目与监控结果达到设计文件及有关规定。1.2施工环保、水土保持组织机构1.2.1建立以项目经理任组长,总工程师任副组长的环境保护、水土保持小组。建立、完善环境保护、水土保持管理体系,完善管理制度,实行施工环保、水土保持管理责任制,制定施工环保、水土保持管理细则,认真落实,每月检查,针对检查中发现的问题限期整改。1.2.2本项目经理部根据环境管理体系持续改进,预防污染的原则,在项目施工过程中,认真贯彻环境管理体系,将环境管理作为一个系统的框架,进行不断的监测和定期评审,以适应变化着的内、外部因素,有效开展环境保护活动。1.2.3安全质量监察部作为环保的直接负责部门,做到:及时获取并确认与本项目经理部施工工程相关的环境法律、法规和其他要求;结合施工现场的不同情况,建立适用的环境法律、法规、标准;关注国家、地区立法机构的最新动态,及时跟踪法律法规和其他要求的变化,对环境法律、法规、标准进行动态管理。1.2.4项目经理是本项目的环保第一责任人。要抓好日常环保和水保工作,实现外界向业主环境保护、水土保持“零”投诉。同时接受环保部门的监督。1.3施工环保、水土保持管理检查制度项目经理部每半月对各工点的环境保护、水土保持工作进行检查评比,对出现的问题责令限期整改并派专人负责。1.4环境保护措施1.4.1施工过程中将执行国家、当地政府和招标文件的有关环境保护规定,按照建设单位和监理工程师的指导意见,采用正确的施工方法,避免施工对生态区造成破坏。接受政府环保部门的监督检查工作。1.4.2中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案污水、泥浆达标排放,降低噪声和扬尘,减少废物和降低资源消耗,泥渣、垃圾和施工废物定点弃置。最大限度防止施工现场火灾、爆炸的发生,使用环保型的灭火器,夜间施工避免光污染,噪音比较大的机械均设置消音装置,控制施工噪音,不影响居民休息。固体废物实现分类管理,节约水电能源,保护生态环境资源,砼工厂设立防尘设施,弃土场做好水土保持及植被恢复。二、文明施工、文物保护目标2.1文明施工目标现场布局合理,环境整洁,物流有序,标识醒目;工地、道路无飞尘、无泥泞、无坑洼;材料堆码整齐、机械设备摆放整齐、生产生活区规划整齐;生产办公区整洁、生活居住区清洁、伙房餐厅清洁、厕所排污区清洁;水管不漏水、电线不漏电、房屋不漏雨、车辆不漏油、通风管道不漏风。2.2文明施工保证体系及管理组织机构2.2.1文明施工保证体系见文明施工保证体系框图。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页长兴铁板桥、耿村阧大桥承台施工方案中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案文明施工保证体系框图文明施工保证体系技术措施、方案保证检查保证组织保证思想保证项目部每季一次检查每月一次检查严格按设计要求施工针对特殊工种制定强有力防范措施按国家和地方相关部门法规规定办事上级部门检查项目部定期检查工班每周一次检查班组每天检查项目部文明施工领导小组办公室专职检查员文明施工领导小组义务检查员班组长开展文明施工周制定科学合理方案将施工现场布局合理普及教育专业教育特殊工种教育法制法规教育文明施工用科学合理的技术措施、方案来保证施工标准化工地未做到文明施工的项目逐一落实解决强化文明施工意识,增强预防能力中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案2.2.2文明施工管理组织机构项目部成立以项目经理为组长的文明施工领导小组,由各部门负责人参加的文明施工管理体系。按照国家、交通部、建设单位的规定和要求,建立文明施工管理制度,落实文明施工责任制。2.2.3文明施工保证措施积极开展文明施工窗口达标活动。工程开工前,按照施工组织设计的平面布置要求,认真搞好生产及生活场地的规划,做到布局合理,井然有序,符合消防、环保和卫生等要求,工地设立施工围挡;现场施工材料、机具设备堆放整齐、标识清楚,施工便道、管路、电力线、通讯线等各种管、线、路布置整齐美观,做到施工场地平整、排水畅通;施工人员实行挂牌上岗制度,特殊工种持证上岗,做到言行举止文明;车辆在离开施工作业场地前,对其进行全面清洗,不带泥上路,及时清理施工现场,力争做到工完料尽施工场地清洁;工程竣工后,恢复周边地貌,做到文明撤离;开展共建活动,尊重当地居民的风俗习惯,搞好路地团结。三、安全保证体系3.1安全保证体系在施工过程中必须坚决贯彻“安全第一,预防为主”的方针,建立健全安全生产保证体系和各级安全岗位责任制,责任落实到人。充分发挥各级专职安检人员的监督作用,及时发现和排除安全隐患。本工程安全生产保证体系主要由组织保证体系和监督保证体系构成。组织保证体系的主要内容有:成立项目安全领导小组,建立项目安全生产责任制,项目经理对本项目安全负总的组织领导责任。进行安全生产教育,支持班组安全制度。监督保证体系的主要内容有:施工过程的安全监督检查,安全事故的分析处理制度,安全生产奖兑现制度。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案各项安全生产制度安全质量监察部安全保证体系思想保证组织保证制度保证经济保证各工种安全生产制度月季年安全检查制度安全总结评比制度项目部安全领导小组施工技术安全规则教育安全为了生产生产必须安全分公司(项目部)安质室工班、工种安全检查员包保责任制监督检查奖罚分明经济兑现总目标:杜绝死亡和重大交通、火灾、机械、爆炸事故,年负伤率≤5‰,重伤频率≤0.5‰安全第一提高全员意识3.2安全管理体系3.2.1安全管理机构与业主签订《安全生产合同》,项目部实行项目经理负责制,对承建的项目工程的安全负全面责任,并建立安全生产管理机构,配备足够的安全管理人员,全面负责本项目的安全生产管理工作。3.2.2安全管理责任制我公司对本标段工程安全管理实行层层负责制,项目经理、总工程师、安检工程师、安检人员按相应职责、管理权限签订安保负责责任状,确保安全保证措施得到层层落实。安全管理体系图中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案各工班安全监督员项目经理部安全领导小组施工作业队安全管理员钻孔工班钢筋工班木工工班混凝土工班挖运工班预应力工班钢结构工班司机工班铆焊工班机电工班材料装卸工班3.3安全保证措施为了实现安全生产的目标,在建立和完善项目安全生产保证体系的同时,还要落实安全生产的各项保证措施,具体措施如下:3.3.1工程开工前,建立健全各项安全制度及防护措施。3.3.2实行逐级安全技术交底制,由经理部组织有关人员对工程项目或专项进行书面详细安全技术交底。3.3.3深化安全教育,强化安全意识。施工人员上岗前必须进行安全教育和技术培训,牢记“安全第一”的宗旨,安全员坚持持证上岗。3.3.4严格安全监督,建立和完善定期安全检查制度。3.3.5严格事故报告制度3.3.6加强安全防护,设置安全防护标志。3.3.7抓好现场管理,文明施工,安全生产。3.3.8全面落实安全生产责任制,做到责权利相统一,层层签订安全生产包保责任状,把安全生产职责落实到每一级领导,落实到每一个工点,每一道工序,每一个职工。各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施,严格考核,奖罚分明。3.3.9中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案工程项目部要求成立安全生产领导小组,由项目经理任组长。其任务是:定期召开安全生产会议,分析安全生产形势,总结和部署安全生产工作,组织安全培训教育、开展安全生产检查活动等。3.3.10工程项目部设置安全质量部,配专职安全管理干部2~3名,分公司配专职安全员2~3名,班组配义务安全员。安监人员要挑选工作责任心强,有施工现场工作经验并经过安全管理培训的同志担任。3.3.11加强班组建设。执行“三工、三检”和“周一”安全互检,集思广益,发现问题,找出隐患,杜绝“三违”,把事故消灭在萌芽状态。3.3.12认真实施标准化作业,严肃施工纪律和劳动纪律,杜绝违章指挥与违章操作,保证防护设施的投入,使安全生产建立在管理科学、技术先进,防护可靠的基础上。3.3.13重点工程和技术复杂的新、难、重点项目,不良气候条件下的危险性大的作业项目;要结合现场和实际情况,编制专门的安全措施,进行安全技术交底,由施工技术负责人和专职安全管理人员监督实施。四、冬季、雨季施工措施4.1冬季施工措施4.1.1做好混凝土的浇筑与养护工作(1)当室外日平均气温连续5天低于5℃,施工应参照冬季施工有关规定执行。(2)对各项设施和材料应提前采取防雪、防冻等措施,对钢筋的冷拉和张拉专门制定施工工艺要求及安全措施。(3)冬季混凝土浇筑工作应尽可能安排在气温较高的白天进行。(4)提高混凝土的抗冻性,严格控制混凝土的配合比和坍落度,混凝土搅拌时间应较常温时延长50%,保证混凝土的出机温度不低于10℃,入模温度不低于5℃。(5)做好混凝土浇筑后的养护工作,选择合适的时段浇筑混凝土,并覆盖保温,必要时采取蒸汽养护。(6)施工接缝混凝土时,采取相应措施使混凝土接合面有5℃以上的温度,浇筑完成后采取措施保持正温,直至新浇混凝土达到规定的抗冻强度。4.1.2做好设备的防寒保养中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案(1)尽可能将一些材料、设备移入室内存放,对体积较大设备可采取加盖棚布的方法进行覆盖。(2)设备:做好水箱、水泵、管道的保温措施,暂停使用或未投入运行的设备要排空积水,防止冻坏。(3)施工机械加强保养,采取早晨加温水、加高标号润滑油、延长空运转时间等保护措施。机械运转前勤检查,多观察,防止设备冻裂。4.1.3做好冬季施工人员的防寒保护4.2雨季施工措施4.2.1开工前与当地气象部门签订服务合同,及时掌握天气预报的气象趋势与动态,以利生产安排。4.2.2实施性施工组织设计中施工工序安排项目和施工进度要考虑雨季的影响,合理安排施工。4.2.3完善施项目的排水系统。4.2.4雨季到来前有足够的物资储备。4.2.5做好物资、设备的防潮、防霉工作,减少浪费。4.2.6对刚浇筑完成的混凝土结构及时覆盖。在浇筑大体积混凝土时设防雨措施。4.2.7备好所有参加施工人员、设备、设施和材料的防雨物品。4.2.8雨季汛期成立防洪组织,积极做好抗洪抢险准备。五、劳动卫生保障措施5.1劳动卫生管理机构项目部劳动卫生保障领导小组,全面负责工地劳动卫生和医疗保障系统的领导工作,切实做到领导到位,制度健全,措施得力。项目经理任组长,办公室主任为副组长,负责具体工作的开展,使本工程的职业健康得到有效保证。职业健康安全保证体系见下页劳动卫生管理保证体系框图。5.2劳动卫生保障小组主要职责建立健全本项目职业劳动卫生保障责任制。组织制定本项目职业劳动卫生保障制度和操作规程。保证本项目职业劳动卫生保障投入和保障体系的有效实施。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案督促检查本项目的劳动卫生工作,及时消除事故隐患。制定项目突发性公共卫生事件应急救援预案。及时如实报告职业劳动卫生事故。5.3工地卫生保障措施开水供应,禁止饮用生水,茶水桶内部应保证清洁无垢;保持室内环境整洁卫生,用具摆放整齐,实行卫生值班制度,及时做好清洁卫生工作;劳动卫生管理保证体系框图职业健康安全管理小组职业健康检查职业健康卫生检查职业健康安全教育建立工地卫生防疫站设立职工健康档案环境卫生检查食堂卫生检查职业疾病的预防及宣传职业健康自我保护宣传实行工地职工预防接种职工的心理素质教育职工岗前身体检查率100%,保证健康上岗保持环境清洁、卫生,无疾病传染源提高职工健康安全意识,保持心身健康食堂保持内外环境整洁,定期对炊事人员进行健康检查,食堂一切用具,用后洗净,不得有污垢、霉变物;定期对生活区进行消毒、防尘、灭蝇、灭鼠活动;工地配备急救药物,医务人员每周巡视工地一次,做好季节性疾病的预防、宣传工作;污水经处理后就近排入既有水系,生活垃圾集中装运到指定的垃圾处理场处理,厕所定期消毒。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案六、市政设施的保护措施本合同段工程施工影响范围内的各种管线、架空线、建筑物等设施,在施工前对其进行详细的调查,明确施工范围内的地上、地下设施情况,制定切实的保护方案,并报经业主及有关部门同意后,确定各种设施的加固改移措施,并严格执行,确保线、设施的正常使用。6.1施工前调查工程施工影响范围内的所有管线、架空线、建筑物等设施,着重查明地上、地下管线、建筑物等设施的种类、规格、用途、埋深、材质、接头型式、节长和管线基础等资料。6.2根据查明的管线、设施资料,针对各种管线、设施的控制要求,制订加固、改移措施,报请业主及有关部门同意,确定具体的加固、改移方案和工艺。6.3对变形控制要求严格的刚性管线,如煤气、雨水、污水、供水等管线,采用简支组合钢梁支托,并设计出具体的支托方案。6.4支托结构必须座落在坚实稳定的支墩上。6.5管线在其下面的原状土开挖之前要支吊牢固,并经检查合格后,才能再采用人工开挖其下部的土方。6.6管道漏水(气)时,必须修理好后方可使用。6.7工程施工时,不得碰撞管线悬吊系统及地上架空线、建筑物,也不得利用这些设施做起重架、脚手架等。6.8各种管线、架空线、建筑物依照其类型、用途分别设立一定的安全保护区域,严禁施工机械设备靠近。6.9加强对建筑施工影响范围内的地上、地下设施的监控量测,及时报请业主及相关部门采取加固、改移措施,保证其正常的使用。七、农民工权益和民工生活环境保护的措施7.1保护工资待遇的措施7.1.1根据工程需要合理雇用农民工,与雇用的农民工签订用工合同,并报业主、监理工程师及辖区劳动保障行政部门备案。劳动合同中明确规定期限、工作内容和工作时间、劳动保护和劳动条件、劳动报酬、劳动纪律、违反劳动合同的责任,充分保障农民工合法权益。7.1.2中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案将农民工纳入内部人员统一管理,充分保证农民工合法权益,建立农民工工资支付保障制度,农民工工资按月足额发放;与农民工终止劳动合同时,一次性结清农民工工资。7.1.3保证农民工工资水平。农民工的工资不低于当地最低工资标准,加班有加班费。7.1.4项目部成立以项目经理为组长,有关部领导及财务等相关部门组成的工资督发小组。7.1.5所雇佣农民工仅限于劳务作业,并按要求对劳务人员进行安全培训和管理。7.2农民工生活环境保障措施7.2.1根据夏季气候特点,执行“六个必须”要求,即:高温期间,必须保证建筑工地务工人员有免费供应的清凉饮料,并设立茶水棚;必须保证所属的建筑工地务工人员宿舍配有排风扇;各建筑工地必须设置工间休息凉棚;尽量保证建筑务工人员的休息时间;保证所属务工人员的宿舍或施工现场生活区设置洗澡冲凉房,保证有洗澡水供应;建筑工地现场食堂必须保证食品卫生安全,防止食物中毒事件。7.2.2提高农民工的居住条件,加强对农民工生活管理。按照国家标准和行业要求,为农民工提供必要的安全生产设施、劳动保护条件及职业病防治措施。为农民工提供的饮食和宿舍,符合国家规定的卫生和安全条件。7.2.3采取开办农民工夜校等形式,组织农民工参加学习,加强农民工技能培训,提高农民工技术素质。7.2.4规范和建立农民工的社会保障制度。八、接口界面协调措施为了充分发挥管理效益,为工程施工创造良好环境,必须重视相关接口界面的协调工作,根据本工程的特点,成立协调机构,由办公室负责。接口界面协调管理框图综合办公室项目部相关部门频道相关单位设计单位监理相邻工程相邻居民中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案8.1做好与相关政府部门的协调工作,创造有利的外部施工环境。8.2做好与业主、监理、设计单位及相邻标段的协调工作,确保工程施工顺利进行。8.3在施工过程中,做好内部各部门、各项目的协调工作,充分发挥其主观能动性,提高工作效率。九、其它9.1切实落实施工技术总工程师负责制,保证技术工作的制度化、规范化、标准化。9.2严把“三关”。9.2.1严把“图纸”关,对施工设计图纸进行认真复核、审查,并作好技术交底;9.2.2严把“测量”关,配备光电测距仪、精密水准仪等先进的测量仪器,成立专业测量组,严格按照测量复核制度进行施工准备、施工过程及施工验收等三阶段的测量工作,保证构筑物结构尺寸及位置的准确性;9.2.3严把“试验”关,建立中心试验室,配备齐全的设备仪器和经验丰富的试验工程师,负责本工程试验检查工作,严格进行各种材料、半成品的检测,积极配合现场监理工程师完成其他试验工作。9.3采用新技术和新设备,以保证工程质量、外观质量和工期。9.4建立工程档案室,配备专职档案员,负责做好整个施工过程中的工程日志、施工记录、施工草图、各种签证、验标等原始资料及有关文件的收集、整理和保管,建立完善的工程技术档案。中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页 长兴铁板桥、耿村阧大桥承台施工方案中铁大桥局股份有限公司长兴铁板桥、耿村阧大桥项目经理部第54页
