宝钢集团上海浦东钢铁有限公司浦钢搬迁工程CCPP发电工程厂区电缆隧道施工方案编制:日期:会签:日期:审定:日期:批准:日期:上海电力安装第一工程公司浦钢项目管理部二OO六年七月十二日目录

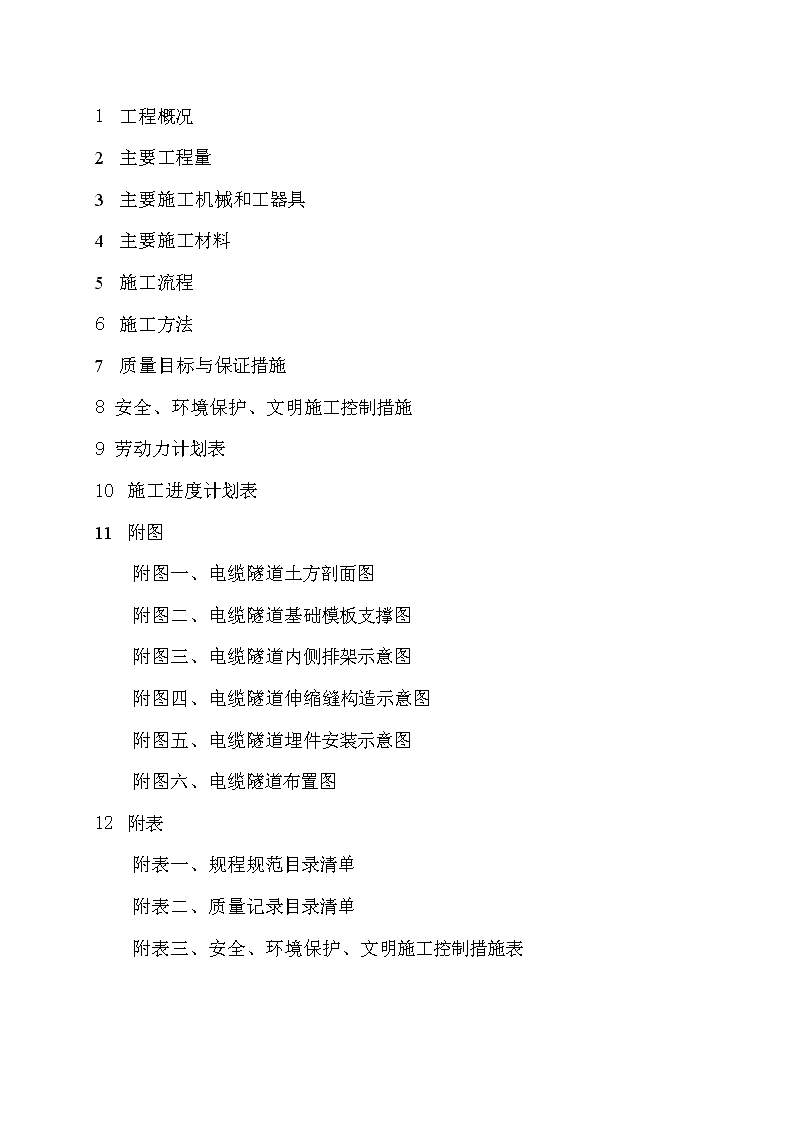

1工程概况2主要工程量3主要施工机械和工器具4主要施工材料5施工流程6施工方法7质量目标与保证措施8安全、环境保护、文明施工控制措施9劳动力计划表10施工进度计划表11附图附图一、电缆隧道土方剖面图附图二、电缆隧道基础模板支撑图附图三、电缆隧道内侧排架示意图附图四、电缆隧道伸缩缝构造示意图附图五、电缆隧道埋件安装示意图附图六、电缆隧道布置图12附表附表一、规程规范目录清单附表二、质量记录目录清单附表三、安全、环境保护、文明施工控制措施表

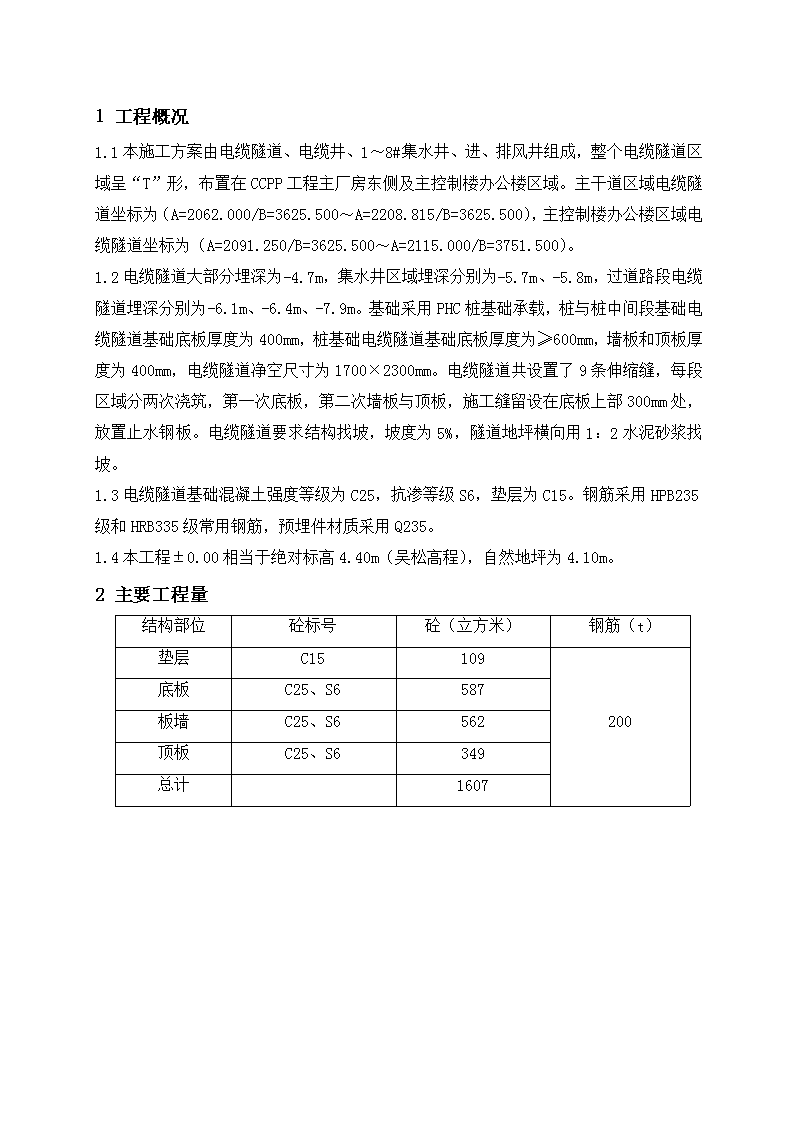

1工程概况1.1本施工方案由电缆隧道、电缆井、1~8#集水井、进、排风井组成,整个电缆隧道区域呈“T”形,布置在CCPP工程主厂房东侧及主控制楼办公楼区域。主干道区域电缆隧道坐标为(A=2062.000/B=3625.500~A=2208.815/B=3625.500),主控制楼办公楼区域电缆隧道坐标为(A=2091.250/B=3625.500~A=2115.000/B=3751.500)。1.2电缆隧道大部分埋深为-4.7m,集水井区域埋深分别为-5.7m、-5.8m,过道路段电缆隧道埋深分别为-6.1m、-6.4m、-7.9m。基础采用PHC桩基础承载,桩与桩中间段基础电缆隧道基础底板厚度为400mm,桩基础电缆隧道基础底板厚度为≥600mm,墙板和顶板厚度为400mm,电缆隧道净空尺寸为1700×2300mm。电缆隧道共设置了9条伸缩缝,每段区域分两次浇筑,第一次底板,第二次墙板与顶板,施工缝留设在底板上部300mm处,放置止水钢板。电缆隧道要求结构找坡,坡度为5%,隧道地坪横向用1:2水泥砂浆找坡。1.3电缆隧道基础混凝土强度等级为C25,抗渗等级S6,垫层为C15。钢筋采用HPB235级和HRB335级常用钢筋,预埋件材质采用Q235。1.4本工程±0.00相当于绝对标高4.40m(吴松高程),自然地坪为4.10m。2主要工程量结构部位砼标号砼(立方米)钢筋(t)垫层C15109200底板C25、S6587板墙C25、S6562顶板C25、S6349总计1607
3主要施工机械和工具名 称单位数量型号规格状态名 称单位数量状态水准仪台1DZS3检测合格至07.6.5推土机台1经纬仪台1J2-2检测合格至07.6.5砼运输车辆7有准用证全站仪台1RTS238检测合格至07.4.17泵车辆2有准用证钢卷尺把150m检测合格至07.11.15插入式振捣机台6合格挖土机台2电焊机台3合格运土车台34主要施工材料树脂模板:(1220*2440)1550张垫层模板:70m2底板模板:410m2板墙模板:3613m2顶板模板:580m2木料:木方50*100:1500m30*50:200m黄漆钢管:1000m红白漆钢管:2650m踢脚板:700m扣件:2000只对拉螺栓(Φ12):双头螺丝杆5t5施工流程5.1本工程基础施工总体遵循先深后浅的原则,根据设计图纸基础埋深情况,施工顺序为:主干道区域电缆隧道→二期预留场地内电缆隧道。5.2电缆隧道结构分两次施工,第一次浇筑基础底板,第二次浇筑墙板与顶板。5.3施工流程图
6施工方法6.1土方工程6.1.1电缆隧道工程共分为8个施工段,施工遵循先深后浅原则,结合工程其他建筑施工进度,计划从第四段向东及向北开挖施工。6.1.2施工过程:定位放线→土方开挖→地基验槽→结构施工→回填6.1.3开工前根据业主提供的测量控制网点,由测量人员根据现场实际情况做好测量临时控制网的布设,控制点的布设要满足施工定位的精度要求,同时按照有关测量规范进行。6.1.4雨季施工时,防止边坡塌方边坡覆盖彩条布,坡底叠草包。6.1.5现场场地平均地坪相对标高为-0.3m。
6.1.6电缆隧道基坑底标高为-4.8m、-5.8m、-5.9m、-6.2m、-6.5m、-8.0m,因局部基础埋深较深,土方开挖将采用井点降水结合大开挖施工,按1:1放坡,设置1000mm工作面进行施工。6.1.7土方开挖根据现场的实际情况,土方开挖采用机械开挖的形式,土方装运至指定的卸点(二期规划场地土方堆场区域)。根据工程量的大小及施工进度的安排,利用1台1m3反铲挖土机进行土方的开挖。土方开挖具体要求如下:a)、开挖前修建土方的运输道路,以利车辆的行驶,适当铺设路基箱。b)、按土方开挖图放好石灰线土方开挖,严格控制好土方的上下边坡线位置。c)、派专业测量人员跟踪测量控制基坑底标高,土方严禁超挖,为防止基底土的扰动,基坑底预留300mm高土方为人工修整。d)、组织人员边开挖边进行边坡的修整,确保边坡稳定无虚土并不塌方。e)、在基底及时开设0.3m×0.3m明沟及在四角设置集水井(500×500×800mm),连续不断抽水,确保基坑干燥。f)、开挖时注意保护PHC管桩不受损坏。6.1.8回填6.1.8.1土方回填前必须基础的隐蔽工程均已验收通过。6.1.8.2电缆隧道回填至室外地坪标高,过道路段回填至路基标高。过道路段回填压实系数达到路基施工要求。6.1.8.3结构施工完后,土方应分层对称夯实回填。清理干净基坑内的杂物垃圾及积水;利用原土回填,原土回填必须剔除大粒径的块石。6.2垫层施工6.2.1本工程垫层砼采用C15商品砼,厚100mm,四周大于基础100mm。6.2.2按设计图纸要求,利用50*100的方木支好垫层模板,用短钢筋或木桩固定牢固方木,控制好模板的外形尺寸与厚度。6.2.3确保垫层的标高符合设计图纸的要求,垫层砼面层平整,铁板净光后木蟹拉毛。6.3基础放线与高程控制6.3.1根据测设在厂区四周的控制网,用全站仪将纵横轴线引入基坑内,并测设在基础垫层面上,以红油漆在垫层面上标出基准点,每条轴线均应双向控制,以便校核。再根据互相垂直的轴线,用钢尺施放出基础的外边控制线。
6.3.2基础砼的面标高控制,应由专业测量人员将基坑外附近的水准点转测到基坑内,并做出符合规范要求的高程控制点,以此点对基础高程进行控制。6.3.3基础砼的面标高控制,宜用模板的上口做至设计标高来控制基础面标高。6.4PHC管桩处理6.4.1在垫层浇筑前按设计规范要求,对PHC桩进行抽查做应变试验,试验合格后才能进行下道工序的施工。6.4.2垫层浇筑完毕后即行桩位的验收,桩顶标高超过±50mm的要进行桩的处理,对高低桩的处理严格按以下规定的执行:6.4.2.1当桩顶标高高于原设计标高≥1000mm时,按BS-011-2002中第75页PJ5处理。6.4.2.2当桩顶标高高于原设计标高<1000mm时,将桩顶法兰保留,参照PJ5处理,保证管桩主筋锚入承台的长度≥600mm。6.4.2.3当管桩主筋锚入承台不足600mm时,将承台局部降低,以保证锚固长度600mm。6.4.3按设计图纸要求制作桩孔的钢筋笼子,将钢筋笼子范围内的桩孔内壁清理干净,包括PHC管桩的顶部的法兰片。6.4.4电焊牢固与PHC管桩顶部的法兰片连接的钢筋,满足焊缝高度及长度。6.4.5采用与基础砼同标号的砼进行灌桩处理。6.5钢筋工程6.5.1设计要求:管桩基础主筋混凝土保护层厚度与土接触面的底板为100mm;其余为35mm;钢筋最小锚固长度La,HPB235级钢筋为27d;HRB335级钢筋为35d。底板、顶板钢筋垫块应垫在下层钢筋下的钢筋交叉点处,纵横间距为1000mm;墙板钢筋保护层垫块绑扎在主筋上,其间距控制在1000mm以内,水泥砂浆垫块的配合比应与砼的砂浆配比相同。6.5.2钢筋必须经过翻样,统一由钢筋加工场加工成型,再运到现场进行绑扎。6.5.3钢筋到现场后必须分类堆放、并应挂牌标识,必须用木板垫底,防泥土腐蚀。6.5.4钢筋严禁采用腐蚀过的钢材,钢筋上的锈斑、泥土、垃圾等应用钢丝刷清理干净。6.5.5钢筋绑扎严格按照设计图纸要求的数量、间距和规格进行排布。先绑扎基础底板钢筋及分布筋,应先放线以粉笔画好其间距,然后垫上垫块布置钢筋。再绑扎墙板钢筋,等第一次底板混凝土浇筑完毕后,最后绑扎墙板水平钢筋和顶板钢筋。6.5.6钢筋绑扎时,底板钢筋相交点全部绑扎,采用八字扣绑扎。绑扎铅丝规格为#20,绑扎的铅丝接头应向里弯。6.5.7
当钢筋直径规格大于22mm时,采用焊接接头或机械连接;当钢筋直径规格小于22mm时,采用绑扎搭接接头,其搭接长度不得小于1.2倍的钢筋锚固长度。6.5.8钢筋接头必须错开,错开按50%执行。6.5.9按设计图纸要求正确设置孔洞的加强筋及各种预留插筋。6.5.10钢筋运输、绑扎过程中,严禁任意弯曲、分割,无法避免时,提出解决办法后,取得监理和设计的书面认可,再予实施。6.6模板工程6.6.1电缆隧道模板安装6.6.1.1电缆隧道施工分段施工,两端设置伸缩缝。每段再分两个层次,第一次为基础底板;第二次为电缆隧道墙板及顶板,施工缝采用钢止水片防止渗水。6.6.1.2电缆隧道采用18mm厚树脂大模板,龙骨采用50×100mm木方@250mm。6.6.1.3模板的支撑系统:模板加固采用Φ12对拉螺栓及钢管硬支撑相结合的方法。6.6.1.4.模板在木材加工场统一制作,制作前,先根据基础尺寸进行放样、排版,再进行制作。严禁到现场制作,以防影响模板制作质量和污染环境。模板使用前涂刷脱模剂。6.6.1.5模板制作时应编号区别,以利安装方便。模板制作好后到现场根据编号进行安装。6.6.1.6模板拼接处,模板一边的加固木肋伸出模板边18mm,另一边加固木肋缩进模板边18mm。对拼缝起到屏障作用,以防模板漏浆。加固用50×100mm木方应在压刨机上压平后使用,确保基本长度。6.6.1.7模板拼缝应严密,拼缝处采用双面PE胶棉条进行粘贴,以防漏浆。6.6.1.8模板安装严禁超高,先行进行模板安装下部的找平,严格控制模板的上口高度符合设计要求。6.6.1.9模板安装完后,全面检查扣件螺栓,斜撑应坚固稳定,模板拼缝必须要求严密。6.6.1.10预留施工缝止水措施采用300×3mm止水钢板,用钢筋固定在固定架上。相邻两块钢板用电焊焊接,重叠50mm,焊缝满焊。6.6.2埋件安装:6.6.2.1在预埋件四角钻φ6孔,用对撬螺栓将埋件固定在外侧模板上,以保证在安装和混凝土浇筑过程中埋件位置的准确性。(见附图)6.6.3伸缩缝施工:6.6.3.1各施工段伸缩缝处均安装300mm宽的橡胶止水带,辅以浸油沥青木丝板嵌缝,再采用遇水膨胀橡胶条辅以油膏形成密封的三重防水设防。
6.6.3.2橡胶止水带要沿着底板、墙板、顶板四周布置,且要位于相应结构混凝土断面的中间位置。6.6.4脚手架搭设:6.6.4.1在电缆隧道墙板及顶板施工时,外侧要搭设双排脚手架,以便于钢筋绑扎、模板安装、混凝土浇筑,脚手架坐落在铺设的脚手板上。6.6.4.2脚手架材料选用φ48×3.5mm钢管,搭设顺序为:放置纵向扫地杆,自角部起依次向两边竖立底杆,地端与纵向扫地杆扣接。固定后装设横向扫地杆与立杆固定(固定立杆底端前,应吊线确保立杆垂直),每边竖起3~4根立杆后,随即安装第一步纵向水平杆(与立杆扣接固定)和横向水平杆(小横杆,靠近立杆并与纵向水平赣扣接固定),校正立杆垂直和水平使其符合要求,形成脚手架的起始段,按上述要求依次向前延伸搭设。6.6.4.3立杆间距选用1.8m,允许搭接偏差±5mm,立杆垂直允许搭设偏差±10cm。从垫层往上200mm设置扫地杆,扫地杆采用对接接长,扫地杆在端头与立杆交接处伸出扣件长度不小于100mm。横向步距采用1.8m,用对接方法接长,一根横杆两端的高差,不能超过20mm,纵向水平杆全长平整度不超过100mm。立杆上的对接扣件应交错布置,两根相邻立杆接头在高度方向错开的距离不应小于500mm,各接头的中心距主节点的距离不应大于步距的1/3。纵向水平杆对接接头应交错布置,不应设在同步同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平杆的跨中。6.6.4.4底板施工完后,在电缆隧道内侧搭设排架作为顶板的支撑系统,电缆隧道内侧净空为1700mm宽×2300mm高,内侧排架间距尺寸为750×900mm。竖向设置两根立杆,每根距离电缆隧道墙板为400mm,横向设置3根水平钢管支撑,顶上水平支撑距离板面为300mm,地部水平支撑距离底板200mm,中间部位设一道支撑间距为1000mm。横竖向钢管用斜撑联接,保证支撑系统的稳定性。(见附图)6.6.5模板拆除:6.6.5.1应在砼强度能保证其表面及棱角不因拆除模板而受损坏后,方可进行。拆模时,不能用力过猛过急,严禁猛敲猛打,以防损坏砼棱角。如发生砼边角破坏时,应及时与有关部门联系,采取有效措施,严禁私自处理,以防影响砼美观。6.6.5.2模板拆除后,对拉螺栓割除并用1:2避水水泥砂浆补平。对拉螺栓中间设置止水片以确保电缆隧道结构不渗水。要保证螺栓拆除后砂浆的修补质量,提高砼表面的观感质量。
6.6.5.3重复使用的模板,在使用前必须涂刷模板隔离剂,应整修到“模板修复后的质量标准”的要求。6.7砼工程6.7.1砼采用商品砼,采用37m长泵软管浇筑。砼浇筑时,应搭设有施工人员专用的脚手架跑道,跑道上满铺竹笆。6.7.2砼泵车停靠在东侧安全围栏2m范围外,利用原有钢渣场地划定一区域,具体布置位置,根据现场实际情况确定。6.7.3砼初凝时间控制在2h,控制砼的塌落度,严禁现场随意加水。6.7.4每段电缆隧道分两次浇筑:第一次施工底板,混凝土浇筑至底板以上300mm处;第二次施工墙板及顶板,浇筑墙板时必须分层浇筑,控制混凝土浇筑高度在500mm左右。6.7.5为防止砼的冷缝现象的发生,上层砼必须在下层砼初凝前进行浇筑。6.7.6砼振捣工作,必须由有经验,可靠的人员进行,注意做到振动棒快插慢拔,插点均匀排列,逐点移动,顺序进行,均匀振实。振捣上一层砼时应插入下层5cm,以消除两层间的接缝。浇筑砼时,必须掌握好每点的振捣时间,砼不再显著下沉,不再出现气泡,砼表面出浆呈现水平状态,并使模板边角填满充实。6.7.7砼浇筑时严禁碰撞埋件及模板,以防位置发生偏移。作业人员不得严重踩踏钢筋,在浇筑板面钢筋时,必须及时调整钢筋,达到钢筋保护层厚度和间距要求。6.7.8砼浇筑完,顶板应及时进行净面工作,先用刮尺拉平砼面,刮去表层20mm的浮浆,净面不少于三次。注意保证砼面层的平整度。6.7.9在砼浇筑12h内即应覆盖麻袋进行浇水养护,养护必须确保砼的湿润。基础砼养护时间为14d。6.8施工缝处理6.8.1砼浇筑好第二天便可以对施工缝进行凿毛。凿毛处理:将砼面层浮浆、松动石子凿除,直至漏出半个粒径的石子为止。6.8.2模板安装前,必须将施工缝处清理干净。模板安装好以后,应进行保护,以防垃圾等掉进模板内无法清理。6.8.3砼浇筑前12h应对施工缝洒水湿润,砼下料前,必须对施工缝进行接浆处理:用与砼同标号的水泥砂浆接浆,厚度5~10cm。砼浇筑时应细致振捣,使新旧砼结合紧密。7质量目标与保证措施
7.1质量标准:《建筑工程施工质量验收统一标准》GB50300-2001《砼结构工程施工及验收规范》GB50204-20027.2质量目标:质量优良,满足工程达标投产。7.2.1质量指标分解:a)单位工程质量优良率为95%以上。b)分项工程合格率100%。c)分项工程一次合格率95%以上。d)砼生产质量优良级批数90%,无差级,现场砼强度评定全部合格。7.3基槽质量验收:开挖时注意保护已有的PHC管桩不受损坏,严禁扰动槽底土壤,如发生超挖,应用碎石回填并夯实。槽底不得受水浸泡或受冻,保证排水畅通,达到施工降水要求。序号项目允许偏差检验方法1槽底高程偏差0~-50mm用水准仪测量2长度和宽度偏差+200~-50经准仪和钢尺3表面平整度偏差≤202m靠尺检查7.4土方开挖完毕应及时浇筑垫层。7.5及时填写验收单,只有待上道工序完成才能进行下道工序的作业。7.6外观工艺创精品目标钢筋砼结构内实外光,棱角分明平整,对拉螺栓孔洞的修补大小统一,讲究美观。7.7质量保证措施:7.7.1施工前应对参加施工的人员进行技术交底,明确掌握施工方法、质量标准及安全文明施工注意事项。7.7.2严格按设计图纸、规范和设计修改通知单进行施工。
7.7.3所使用的仪器、工程器具、尺等都必须经过检测合格后、且在有效期内。7.7.4特殊工种必须经培训合格后持证上岗,确保工程质量。7.7.5中心线及标高应经常复核,且在测放中心线时,应有两人重复看仪器。7.7.6施工期间,质量检查人员应加强中间环节验收,施工技术人员应经常到现场指导,及时发现问题、解决问题。7.7.7对商品砼的要求:基础砼选用低水化热水泥,即矿渣水泥;在满足泵送的条件下,尽量降低水灰比;使用中粗砂,选择良好的碎石级配,严格控制其含泥量。7.7.8钢筋表面应清理干净,有颗粒状和片状老锈斑的,严禁使用。钢筋绑扎好后,应采取支撑措施(如钢筋撑脚等),防止其它工种操作时蹬踩变形。7.7.9砼浇筑用施工跑道和脚手架必须与模板支撑系统脱离。7.7.10砼浇筑施工期间,应安排木工、钢筋、施工技术人员值班。7.7.11应严格遵守三级验收制度,未经验收合格严禁下道工序施工。7.7.12带班人员每天应做好站班会,并做好记录。7.7.13质量、技术记录要求及时、准确跟上。7.7.14允许偏差a)模板,允许偏差:轴线位置:5mm底模上表面标高:±5mm截面内部尺寸:±10mm层高垂直度(不大于5m):6mm相临两板表面高低差:2mm模板表面平整度:5mm预埋钢板中心线位置:3mm预埋管、预留孔中心线位置:3mm插筋中心线位置:5mm;外露长度:+10mm,0mm;预留孔洞中心线位置:10mm,尺寸+10mm,0mm;b)钢筋安装位置的允许偏差:绑扎钢筋网:长宽±10mm;网眼尺寸±20mm受力钢筋:间距±10mm;排距±5mm;基础保护层±10mm;梁保护层±5mm绑扎箍筋、横向钢筋间距:±20mm钢筋弯起点位置:20mmc)砼外观质量,允许偏差:轴线位置:10mm;垂直度:8mm;截面尺寸:+8mm,-5mm;表面平整度:8mm;
8安全、环境保护、文明施工控制措施作业、管理人员进入现场必须遵守施工现场安全生产“六大纪律”及建设工程施工现场安全管理有关规定,服从并执行业主、监理及上级有关安全、环境保护和文明施工方面的指令、要求,作业过程严格按“六化标准”及该区域安全文明施工二次策划要求执行,不得擅自更改施工方案作业,更改必须经项目有关人员同意并编制补充修改方案。具体安全、环境保护、文明施工控制措施见附页9劳动力计划表现场管理人员配备人数作业工种人数对口施工员1人木工30人专职安全员1人钢筋工20人对口技术员1人砼工8人专职测量员1人焊工3人混凝土监督员1人电工1人专职质检员1人瓦工6人架子工6人总数6人总数74人10施工进度计划表电缆隧道第4段施工:底板:2006年7月22日—2006年7月29日墙板及顶板:2006年7月31日—2006年8月7日电缆隧道第5、7段施工:底板:2006年8月8日—2006年8月15日墙板及顶板:2006年8月16日—2006年8月23日电缆隧道第1、3段施工:底板:2006年8月15日—2006年8月22日墙板及顶板:2006年8月23日—2006年8月30日
电缆隧道第2、6段施工:底板:2006年8月24日—2006年8月31日墙板及顶板:2006年9月1日—2006年9月7日电缆隧道第8段施工:底板:2006年9月8日—2006年9月15日墙板及顶板:2006年9月16日—2006年9月23日11附图
12附表附表一规程规范目录清单序号规程规范编号规程规范名称备注1GB50300-2001建筑工程施工质量验收统一标准2GB50204-2002混凝土结构工程施工质量验收规范3GB50010-2002混凝土结构设计规范4GB1499钢筋混凝土热轧带肋钢筋钢筋抽查检验5JGJ107钢筋机械连接通用技术规程6JGJ108钢筋焊接及验收规程7GBJ107混凝土强度检验评定标准
附表二质量记录目录清单序号记录编号质量记录名称备注1010601-1模板安装工程检验批质量验收记录2010601-3模板拆除工程检验批质量验收记录3010602-1钢筋加工工程检验批质量验收记录4010602-2钢筋安装工程检验批质量验收记录5010603-2混凝土施工检验批质量验收记录6B-16隐蔽工程单7010603-4混凝土外观及尺寸偏差检验批质量验收记录精选范本,供参考!
附表三安全、环境保护、文明施工控制措施序号危险、隐患控制措施责任人监督人1物体打击进入施工现场必须戴好安全帽并扣好帽带严宝忠黄卫良于涛沈中平基坑四周设安全围护栏杆,踢脚板基坑周边1m范围内不得堆放材料、工具,1m以外堆放应规范牢靠浇筑过程设专人指挥,对砼工加强教育,注意泵管碰撞人或设备钢筋搬运由材料运输专用通道下至基坑,人员从专用人行通道上至地面2触电伤害现场用电“三级配电二级保护”,实行“三相五线制”严宝忠黄卫良顾裕庆于涛沈中平作业前设置合理数量、位置的配电箱和开关箱,电箱和电动工器具必须经检查合格,不合格严禁使用电动机械、电焊机、工器具实行“一机、一箱、一闸、一保护”设专职电工从事施工用电的作业、检查,其他人员严禁私自接线或修理电动工器具,无关人员严禁擅自动用电动工具砼振捣工应佩带绝缘手套,穿胶鞋;作业人员严禁坐靠电箱及电动工器具移动振捣器或暂停使用时应切断电源,不得直接拖拉电源线,严禁在钢筋或锐利物件上拖拉电缆线开关箱及电动工器具合理布置,电源线挂设不得直接接触裸露金属,应设专用瓷瓶、吊钩或用绝缘物品包裹、隔离与金属接触处3机械伤害木工机械进场必须经过验收检测合格,确保安全防护设施的完好有效并加强日常检测维修严宝忠胡永钫顾裕庆黄卫良于涛沈中平严格按规程操作,木工圆锯必须设防护罩注意相互之间的配合协调材料使用起重机械装卸,严格按起重机机械性能要求进行,事先对起重机械进行全面检查,严禁吊车带病作业,并设专人指挥4坠落伤害设人员上下专用通道及材料运输专用通道,分道有序上下严宝忠黄卫良于涛沈中平绑扎作业面高差较大应设上下走道,绑扎钢筋应有足够的工作面砼浇筑专人指挥,谨防泵管碰撞精选范本,供参考!
钢筋绑扎严格按顺序绑扎牢固,不得上下跳扎或绑扎不牢人员休息不得骑坐、依靠在围护栏杆上,以防坠落使用跳板时应两端扎牢,且不得少于三块5交通安全明确泵车位置且地面应平整坚硬或铺设路基箱,搅拌车进出有人指挥并事先确定行走路线严宝忠黄卫良于涛沈中平加强驾驶员的教育,不得开疲劳车、“英雄”车,遵守交通规则,服从指挥泵车、搅拌车事先进行全面检查,不得使用带病车6环境污染车辆应冲洗清洁,限速行驶,防止零星砼及浆液污染土源严宝忠黄卫良于涛沈中平加强车辆检查,防止油类滴、流,造成污染脱膜剂、隔离剂应有专用存放工具,涂刷时应铺设橡胶或塑料类等承接设施,防止渗入土源,造成污染,存放工具应及时回收按规定处理模板拼接严密,防止漏浆污染土源7文明施工现场材料(包括周转性材料)堆放整齐,标示规范准确严宝忠黄卫良于涛沈中平工具随身携带,禁止随处放置零星材料必须定点摆放或设专用存放箱、袋,作业完成防入规定的存放点现场道路及时清扫、浇水标示牌、警示牌及宣传横幅等保持整洁、完好8其他因素夜间施工应有足够的照明,平面图上明确照明灯具型号、位置李跃进黄卫良顾裕庆于涛沈中平室外照明灯具高度不低于3米,外壳必须作保护接零,其开关箱必须设有效的漏电保护器,灯架搭设好应及时进行接地管理、作业人员必须统一、正确穿着工作服及佩带准入证施工现场禁止吸烟特殊作业人员上岗证随身携带(可以是复印件)高温天气合理安排作业人员作息时间,避开高温时段作业现场设置饮水桶,并保证充足的水源,严防中暑浇筑时间较长时,应合理安排作业工人,不得疲劳作业根据工作需要设置合理精干的作业指挥协调机构,保证浇筑顺利进行9台汛雷雨季节作好排水沟道的疏浚,设置足够的水泵,保证在雨期排水畅通严宝忠于涛精选范本,供参考!
顾裕庆黄卫良沈中平及时了解天气情况,雷雨天气不得露天施工现场临时加工场地、脚手架等作好接地,保证接地电阻符合要求雨期应保证电气设备的接零、接地保护措施到位,漏电装置灵敏,电线绝缘接头良好电箱及电动工器具在雷雨季节应有防雨设施(放置在较高干燥处,设防雨罩)备足麻袋、草包、彩条布等物资,以备雨天边坡失稳时急用【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】精选范本,供参考!
您可能关注的文档
- 方案陕西地铁工程暗挖隧道施工方案(管棚)
- 煤层采空区隧道施工方案
- 石家庄市热一裕华路南热区替代工程十四标段二衬隧道施工方案
- 岩溶地段隧道施工方案
- 制度-应急预案--板桥山隧道施工方案
- 路基路面隧道施工方案范本水泥稳定土基层投标书已中标
- 下穿隧道施工方案设计(最终版)
- CD法隧道施工方案
- 成都地铁2号线跨三环暗挖隧道施工方案
- 引水洞隧道施工方案精选范文
- 热力浅埋暗挖隧道施工方案设计新修改
- 路基路面隧道施工方案范本级配碎、砾石(基层)底基层施工投标书已中标
- 隧道施工方案.doc
- 秦岭隧道施工方案.doc
- 隧道施工方案.doc
- 电缆井及电缆隧道施工方案
- 电力隧道施工方案.北京
- 【精品】木门隧道施工方案(实施)1.docx
