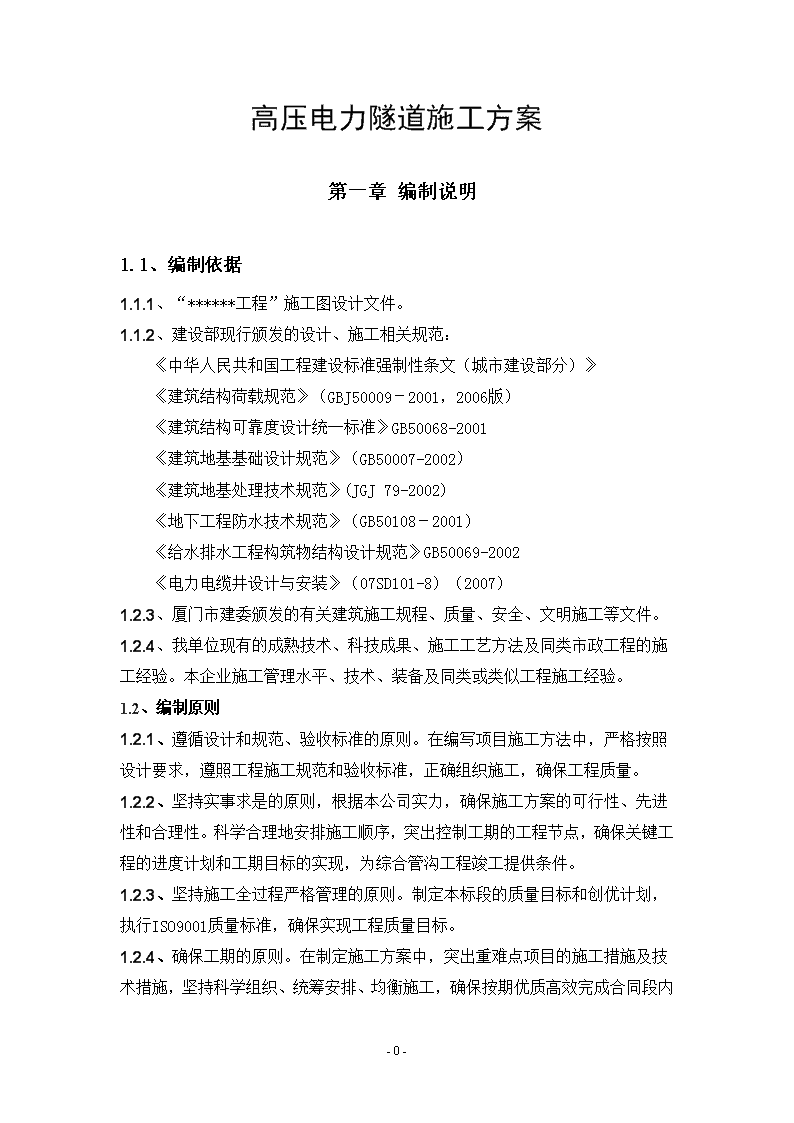

高压电力隧道施工方案第一章编制说明1.1、编制依据1.1.1、“******工程”施工图设计文件。1.1.2、建设部现行颁发的设计、施工相关规范:《中华人民共和国工程建设标准强制性条文(城市建设部分)》《建筑结构荷载规范》(GBJ50009-2001,2006版)《建筑结构可靠度设计统一标准》GB50068-2001《建筑地基基础设计规范》(GB50007-2002)《建筑地基处理技术规范》(JGJ79-2002)《地下工程防水技术规范》(GB50108-2001)《给水排水工程构筑物结构设计规范》GB50069-2002《电力电缆井设计与安装》(07SD101-8)(2007)1.2.3、厦门市建委颁发的有关建筑施工规程、质量、安全、文明施工等文件。1.2.4、我单位现有的成熟技术、科技成果、施工工艺方法及同类市政工程的施工经验。本企业施工管理水平、技术、装备及同类或类似工程施工经验。1.2、编制原则1.2.1、遵循设计和规范、验收标准的原则。在编写项目施工方法中,严格按照设计要求,遵照工程施工规范和验收标准,正确组织施工,确保工程质量。1.2.2、坚持实事求是的原则,根据本公司实力,确保施工方案的可行性、先进性和合理性。科学合理地安排施工顺序,突出控制工期的工程节点,确保关键工程的进度计划和工期目标的实现,为综合管沟工程竣工提供条件。1.2.3、坚持施工全过程严格管理的原则。制定本标段的质量目标和创优计划,执行ISO9001质量标准,确保实现工程质量目标。1.2.4、-43-

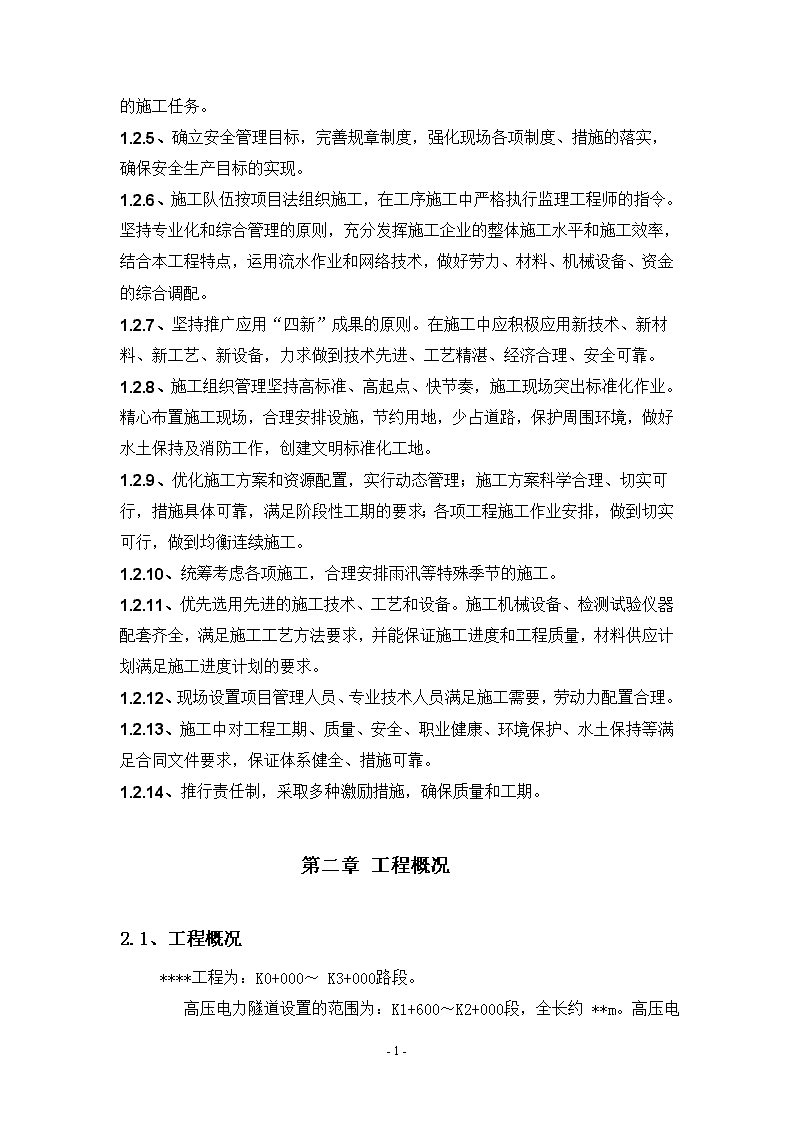

确保工期的原则。在制定施工方案中,突出重难点项目的施工措施及技术措施,坚持科学组织、统筹安排、均衡施工,确保按期优质高效完成合同段内的施工任务。1.2.5、确立安全管理目标,完善规章制度,强化现场各项制度、措施的落实,确保安全生产目标的实现。1.2.6、施工队伍按项目法组织施工,在工序施工中严格执行监理工程师的指令。坚持专业化和综合管理的原则,充分发挥施工企业的整体施工水平和施工效率,结合本工程特点,运用流水作业和网络技术,做好劳力、材料、机械设备、资金的综合调配。1.2.7、坚持推广应用“四新”成果的原则。在施工中应积极应用新技术、新材料、新工艺、新设备,力求做到技术先进、工艺精湛、经济合理、安全可靠。1.2.8、施工组织管理坚持高标准、高起点、快节奏,施工现场突出标准化作业。精心布置施工现场,合理安排设施,节约用地,少占道路,保护周围环境,做好水土保持及消防工作,创建文明标准化工地。1.2.9、优化施工方案和资源配置,实行动态管理;施工方案科学合理、切实可行,措施具体可靠,满足阶段性工期的要求;各项工程施工作业安排,做到切实可行,做到均衡连续施工。1.2.10、统筹考虑各项施工,合理安排雨汛等特殊季节的施工。1.2.11、优先选用先进的施工技术、工艺和设备。施工机械设备、检测试验仪器配套齐全,满足施工工艺方法要求,并能保证施工进度和工程质量,材料供应计划满足施工进度计划的要求。1.2.12、现场设置项目管理人员、专业技术人员满足施工需要,劳动力配置合理。1.2.13、施工中对工程工期、质量、安全、职业健康、环境保护、水土保持等满足合同文件要求,保证体系健全、措施可靠。1.2.14、推行责任制,采取多种激励措施,确保质量和工期。第二章工程概况2.1、工程概况****工程为:K0+000~K3+000路段。高压电力隧道设置的范围为:K1+600~K2+000段,全长约-43-

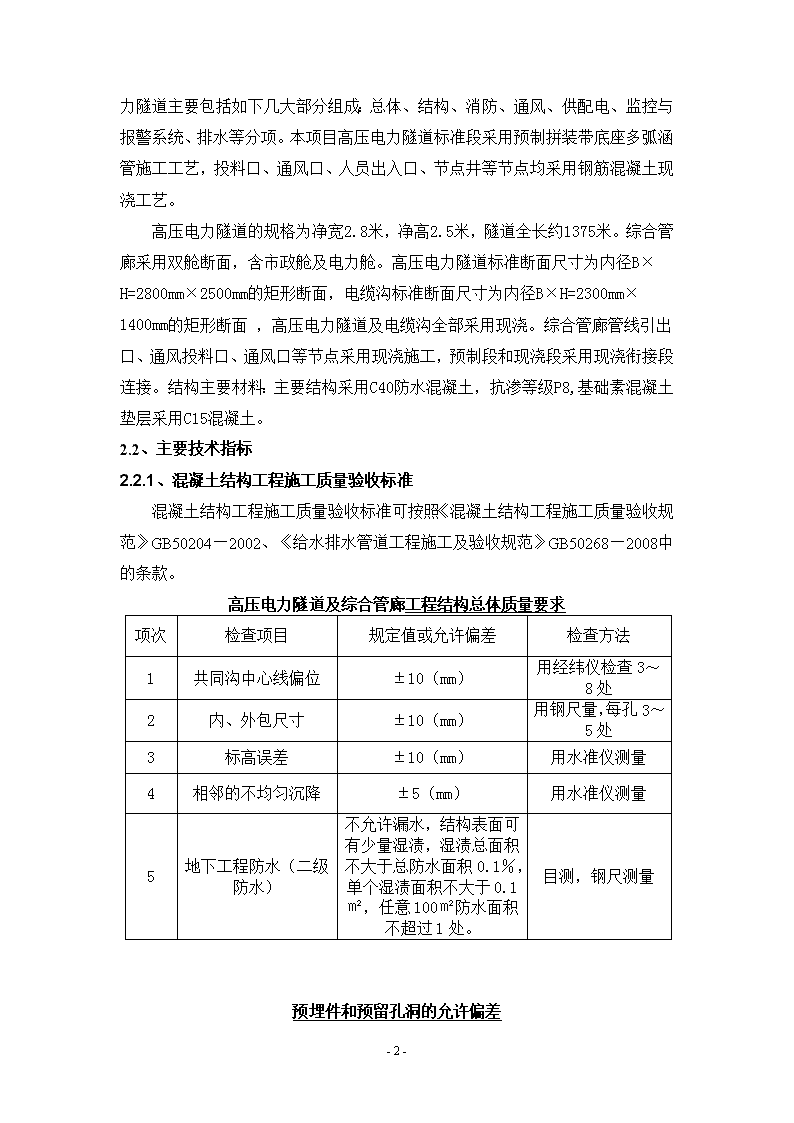

**m。高压电力隧道主要包括如下几大部分组成:总体、结构、消防、通风、供配电、监控与报警系统、排水等分项。本项目高压电力隧道标准段采用预制拼装带底座多弧涵管施工工艺,投料口、通风口、人员出入口、节点井等节点均采用钢筋混凝土现浇工艺。高压电力隧道的规格为净宽2.8米,净高2.5米,隧道全长约1375米。综合管廊采用双舱断面,含市政舱及电力舱。高压电力隧道标准断面尺寸为内径B×H=2800mm×2500mm的矩形断面,电缆沟标准断面尺寸为内径B×H=2300mm×1400mm的矩形断面,高压电力隧道及电缆沟全部采用现浇。综合管廊管线引出口、通风投料口、通风口等节点采用现浇施工,预制段和现浇段采用现浇衔接段连接。结构主要材料:主要结构采用C40防水混凝土,抗渗等级P8,基础素混凝土垫层采用C15混凝土。2.2、主要技术指标2.2.1、混凝土结构工程施工质量验收标准混凝土结构工程施工质量验收标准可按照《混凝土结构工程施工质量验收规范》GB50204—2002、《给水排水管道工程施工及验收规范》GB50268—2008中的条款。高压电力隧道及综合管廊工程结构总体质量要求项次检查项目规定值或允许偏差检查方法1共同沟中心线偏位±10(mm)用经纬仪检查3~8处2内、外包尺寸±10(mm)用钢尺量,每孔3~5处3标高误差±10(mm)用水准仪测量4相邻的不均匀沉降±5(mm)用水准仪测量5地下工程防水(二级防水)不允许漏水,结构表面可有少量湿渍,湿渍总面积不大于总防水面积0.1%,单个湿渍面积不大于0.1㎡,任意100㎡防水面积不超过1处。目测,钢尺测量预埋件和预留孔洞的允许偏差-43-
项目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置预埋管3预留洞中心线位置10尺寸+10,0第三章施工准备及组织管理机构为了更快更好的完成本工程的所有施工任务,综合分析公司实力、当地情况、本工程高压电力隧道及电缆沟节段数量多、管径大、工期紧等特点,公司组织调集技术熟练、作风硬朗、善于攻坚的一流施工队伍进场施工。公司的对本工程的指导思想是:准确测量,减小误差,赶抢工期,合理搭接施工工序,采用先进的施工技术和以项目法施工管理为基础,认真贯彻执行公司的质量方针,围绕质量、工期、安全、文明施工四大目标狠下功夫,力争优质、高速地完成本工程施工任务。3.1施工准备3.1.1现场交接准备在收到具备条件的施工场地3天内派有关人员进驻施工现场,进行现场准备,其重点是对各控制点、控制线、标高等进行复核,对目前的施工现场进行调整及沿线路面清表工作,以使整个现场能符合我公司的布置原则及要求,这些工作在管材进场前全部完成。3.1.2技术准备-43-
自进场之日立即着手技术准备,一方面使有关人员能仔细阅读施工图纸,了解设计意图及相关细节,另一方面开展有关材料订购,图纸会审,技术交底等技术准备工作,以使从工程开始就受控于技术管理,从而确保工程质量。3.1.3测量准备其内容包括导线、水准点复测,原地面检测,增设水准点等,施工测量的精度符合国家颁布实施的勘测规程的要求。3.1.3.1、导线复测⑴导线复测采用GPS(RTK)及全站仪。仪器使用前已进行检验、校正。⑵原有导线点进行加密,保证在路面施工的全过程中,相邻导线点间能互相通视。⑶复测导线时,已和相邻的导线闭合。⑷对有碍施工的导线点,施工前加以固定,固定方法采用交点法或其它的固定方法。所设护桩牢固可靠,桩位便于架设测量仪器,并设在施工范围以外。其它控制点也可以参考此法固定。3.1.3.2、校对及增设水准基点⑴使用设计单位设置的水准点之前已仔细校核,超出允许误差范围时,查明原因并及时报告有关部门。⑵水准点间距不大于100m,在树木多密地段增设临时水准点。临时水准点符合精度要求,并与相邻水准点闭合。⑶若个别水准点受施工影响时,将其移影响范围之外,其标高与原水准点闭合。⑷增设的水准点设在便于观测的坚硬基岩上及永久性建筑物的牢固处。3.1.4机具准备进场后,立即进行相关设备基础施工,设备安装调试。对一些小型机具将按进场计划分批进场,并使所有进场设备均处于最佳运转状态。3.1.5材料准备根据设计图纸工程数量表、工程量清单等及时计算管材数量、钢筋用量及砼用量,进行采购,及时组织前期的周转材料进场。-43-
3.1.6人员准备在开工之前5天,所有施工管理人员将全部到位,而施工人员将根据现场需要分批进场,并在公司内部备足各类专业的施工操作人员。3.2施工组织管理机构3.2.1施工组织管理机构的配置本工程的结构特点决定了管理层人员的配备必须充足,且具有较高的专业素质。在组建本工程项目管理班子时,我公司在选派项目管理班子时,重点考虑施工管理、协调控制能力强以及曾施工过类似工程的人员出任。同时,本工程在施工管理上将严格按项目法组织施工,在部门设置上将配齐从开工至交工所有的职能部门人员,以确保整个工程在施工全过程中具有连贯性,从而为全面管理、全面协调、全面控制创造有利条件。现场成立项目经理部,由项目经理直接负责整个项目施工具体事务的运作。项目经理直接进行工程的组织、指挥、管理和协调工作。在施工过程中,从技术方案选定、平面布置、进度计划、直至竣工都要全面、系统的考虑,不是简单的从自我的角度片面考虑。并从现场管理、项目班子管理入手抓好工作,同时还考虑到本工程的特性,对每一个施工环节都仔细考虑,落实好各项技术措施。组织机构如下图所示:-43-
3.2.2组织管理机构人员情况表3.2.2组织管理机构人员情况表序号姓名担任职务主要职责范围1***项目经理负责本工程全方位质量管理2***项目总工负责本工程质量技术管理3***项目副经理负责本工程总体协调工作4***施工负责人负责现场施工管理5***质检员负责现场施工质量检验6***安全员负责现场施工安全管理7***试验员负责本工程试验管理8***施工员负责现场施工管理-43-
9***施工员负责现场施工管理10***施工员负责现场施工管理11***测量员负责本工程测量12***测量员负责本工程测量3.2.3组织机构管理工作的主要内容3.2.3.1全面质量管理为达到工程质量优、安全、文明的总目标,施工过程中采取全面质量管理,P-D-C-A循环,即计划(Plan)、实施(Do)、检查(Check)和处理(Action)。在质量管理中,切实做到管理内容清楚,全员参加制定质量目标并保证目标的实施,在总体目标下进行层层分解,层层落实,分别制定个人目标及保证措施,形成一个全员、全过程、多层次的质量目标管理体系。3.2.3.2技术管理技术责任制:即对各级各项技术人员建立明确的职责范围,做到各负其责,各司其事,责权明确。施工技术管理制:即把工程项目技术管理工作科学地组织起来,保证各项技术工程有目的、有计划、有条理的进行,建立以下主要技术管理措施:施工图学习、自审、会审制;技术核定,设计变更签证制;技术交底、复核制;工程技术资料档案制度。3.2.3.3计划管理工程总进度计划及分段作业计划、机械进场、使用计划、劳动力计划、原材料供应计划、周转材料配备计划、技术组织措施计划、降低工程成本计划、财务计划。3.2.3.4标准化管理技术标准:正确制定和执行技术规范、规程、标准。施工工艺:对本分项工程制定施工工艺、施工顺序、质量要求等。操作规程:工人在施工过程中的操作方法和注意事项,遵循相关标准。-43-
安全规程:为保证施工人员的人身安全与设备、机械的正常运转,制定规章制度。3.2.3.5材料管理根据工程进度计划编制月、旬材料计划表;材料供应组织工作,材料的采购、订货、运输、验收入库保管;建立材料的领发制度;材料的成本核算管理;原材料、半成品的质量验收制度;材料的检验和测试制度。-43-
第四章施工部署4.1施工部署原则⑴既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼。⑵全线同时布置多处施工点,形成尽可能多的施工作业面,使施工范围覆盖全面。⑶在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工道口交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。⑷处理好交通线路与临时道路的关系,保证该地区交通运行通畅。⑸施工布置需整洁、有序,同时做好施工废水净化、排放措施、防尘、防噪措施,创建文明施工工地。⑹场地布置还遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。4.2具体布置方案4.2.1现场临时设施布置方案项目经理部驻地设在K2+400路线右幅征地红线外钢筋场后面,包括施工组织管理机构办公设施。4.2.2材料堆放施工现场材料集中堆放在路面周边上,避开现有道路,同时协调好路面施工与共同沟施工的关系,避免互相影响施工作业。使材料堆放既不影响施工时的流水作业,又靠近使用地点,便于材料管理,减少二次倒运和搬运。-43-
4.2.3施工用电、用水、照明布置4.2.3.1施工用电布置现场用电包括动力用电和照明用电两种,在确定总用电量时根据下列各点考虑,并按JGJ46-2012《施工现场临时用电安全技术规范》进行全面布置。在现场每个施工区设置总配电箱一个,根据生产用电需要分别采用电缆接至各用电设施的分配电箱。每条线缆从配电箱接出时需挂牌便于查找和维护。电缆线场内的分布采用露天及地下暗埋的方式布置,在有排水沟的地方利用排水沟埋设,没有排水沟及过施工便道的地方采用渡锌钢管套包暗埋,并在电缆的埋设部位档明标记,以免被破坏。4.2.3.2施工用水包括现场生产用水及消防用水。施工场地水源采用临近工程的农用蓄水井。4.2.3.3施工照明照明按30米每处不小于800W的太阳灯布置,以保证夜间施工安全、不受影响。4.2.4施工临时排水布置考虑到施工雨水、雨天的现场排水,保持现场文明、整洁,保持场地能经常处于干燥、坚固和稳定状态,用挖掘机等机械在场地红线周围挖条临时排水沟来排水,并用人工利用铁锹、锄头把场地中的积水引导至临时排水沟,经沉淀池后分别排附近的永久管网;对场地外有影响场地的地面水予以拦截、堵截,防止漫流、聚积和下渗,影响路面的施工。排水系统由排水沟、集水井、沉淀池等组成。4.2.5施工消防布置施工消防布置,按标准化工地的要求,在各个消防关键部位,安放一定数量的灭火器,定人照管,定期更换灭火剂,保证灭火器的完好。4.2.6施工场地管理-43-
施工现场由项目副经理负责管理。根据各施工阶段,项目副经理制订施工场地平面布置计划、材料堆放位置、各工种占用时间计划,并递交各有关人员落实执行。文明施工负责人负责保持施工现场整洁卫生,建筑垃圾和生活垃圾指定位置堆放并及时外运。按照项目安全生产、文明施工创标方案,定期和不定期组织检查,落实整改。并依照奖罚条例予以奖罚,与经济挂钩,时时维护场地的整洁卫生。第五章施工工艺和技术措施5.1施工工艺流程图1、施工工艺流程图-43-
5.2沟槽开挖与降水5.2.1高压电力隧道及电缆沟基坑开挖及保护措施高压电力隧道及电缆沟的基坑开挖深度较深,结合场地的现状,可以采用如下两种施工方案。(1)放坡开挖方案在非桥梁墩柱的一般路段,采用自然放坡开挖方案,放坡开挖段路基标高以上放坡坡度与路基相同采用1:1。路基标高以下放坡暂定为1:1,施工时可根据现场地质情况确定。分两阶平台宽度1.0m,上边坡高度5.0m,两侧工作宽度取1.0m。具体放坡开挖方案需与《高压电力隧道开挖平面布置图》配合使用。采用开挖施工方案的注意事项:土方量开挖应当随挖随运,基坑周围严禁超高堆土,确保施工的安全性。(2)板桩墙围护方案考虑在桥梁墩柱施工影响范围内采用拉森Ⅳ型钢板桩支护的开挖形式。具体钢板桩支护的范围详见《高压电力隧道开挖平面布置图》。-43-
板桩墙围护方案的施工要点:板桩墙结构围护的分段位置应设在锚碇或支撑水平间距的1/3处。基坑转角处的围护板桩,应根据转角的平面形状做成相应的异形转角板桩,且转角桩和定位桩的桩长宜适当加长。钢板桩支护示意图5.2.2基坑排水基坑排水采用明排方式,坡顶设置截水沟,尺寸30cmx30cm矩形截水沟,每50m排入集水井统一抽排;基坑内两侧结构外边线外侧设置排水沟,尺寸30cmx30cm,采用集水坑明排的方式,集水坑每50m设置一处,集水坑尺寸60cmx60cmx60cm。水流通过排水沟汇集至集水井,通过抽水设备统一抽排出基坑,排入现状沟渠。除设置截水沟,排水沟以外,需根据现场实际情况在开挖过程设置排水设施,确保基坑开挖期间坑内无积水。5.2.3高压电力隧道深基坑监测考虑施工过程人员安全,保障施工质量,当高压电力隧道开挖基坑深度超过5m,应进行深基坑监测。监测是施工的重要组成部分,是基坑支护结构动态设计、信息化施工得以实现的依托。在施工中依据由施工现场和检测结果反馈的信息,通过监测掌握围岩、支护结构、地表及建筑物的动态,及时预测和反馈,用其成果调整设计,指导施工,使最终的围护方案达到既安全又经济,并为以后工程做技术储备。为此,施工中必须严格按照设计要求进行监测工作。-43-
基坑开挖前应根据规范要求委托第三方作为监测单位,监测单位须编制详细的监控量测方案,并会同建设单位、设计、施工、监理各方审查后方可实施。施工过程中监控量测数据应及时提供给建设、设计、监理各方,以达到信息化设计施工的目的,确保施工安。1)、监测范围基坑安全等级为三级,结合基坑周边环境特点确定施工监测范围。2)、监测对象监测对象为基坑支护结构与周边环境。基坑支护结构监测对象包括基坑变形等;周围环境监测对象主要为工程周围地表土体、地下水等。3)、监测方法基坑监测以获得定量数据的专门仪器测量或专用测试元件监测为主,以现场目测检查为辅。监测项目、测点、监测周期及频率及控制标准参照《建筑基坑工程监测技术规范》(GB50497-2009)和《建筑基坑支护技术规程》(JGJ120-2012)的相关规定执行。各监测项目在基坑施工影响前应测得稳定的初始值,且不少于两次。当变形超过相关标准或场地条件变化较大时,应加密观测;当大雨、暴雨或基坑边载条件改变时应及时监测;当有危险事故征兆时,应连续观测。4)、监测注意事项(1)监测数据必须完整、可靠,对施工工况中基坑的变形、受力等应有详细描述,使之真正能起到施工监控的作用,为设计和施工提供依据。(2)测试单位应能根据对当前测试数据的分析,较好地预报下一施工步骤地层、支护的稳定和受力情况和地表沉降等,并对施工措施提出相应的建议。(3)所有测点均应反映施工中该测点受力或变形等随时间的变化,即从施工开始到完成,测试数据趋于稳定为止。(4)当出现下列情况之一时,应提高监测频率:a.监测数据达到预警要求。b.监测数据变化较大或者速率加快。c.超深、超长开挖或未及时设置土钉等违反设计工况施工。-43-
d.支护结构出现开裂。e.基坑附近地面荷载突然增大或超过设计值。f.周边地面突发较大沉降或出现严重开裂。g.基坑底部、侧壁出现管涌、渗漏或流砂现象。h.出现其它影响基坑及周边环境安全的异常情况。i.临近建筑突发较大沉降、不均匀沉降或出现严重开裂。j.存在勘察未发现的不良地质。k.基坑及周边大量积水、长时间连续降雨、市政管道出现泄漏。(5)、为了确保监测数据的可靠性,应组织专业测量队伍或委托专业测量单位承担监测工作。(6)、结合现场条件根据要求合理布置监测位置,并取得准确监测数据。(7)、所有监测点、监测设备需在整个施工过程中加强保护、维护,以防监测失控。(8)、监测项目的监测点布置、观测频率等应符合规范要求。(9)、观测频率及观测点精度,在施工期间、基坑开挖期间每天观测一次,当达到报警指标或变化速率加快时,应增加监测频率,并及时报告相关单位。(10)、观测报告:观测书面报告应在现场观测完成后24小时内提交业主、设计单位及相关单位。5.3垫层浇筑垫层为30cm厚砂碎垫层及15cm厚C15混凝土垫层,采用方木作为模板,方木外用木桩做支撑,同时在木桩上将混凝土垫层标高的标记刻在木桩上拉线控制。模板支立前,先铺一层砂碎垫层,然后再浇筑混凝土。混凝土采用商品混凝土,人工整平和抹面,由于预制综合管沟对垫层要求较高,所以对垫层混凝土面的标高和表面平整度的要求也大大提高,平整度控制在5mm以内。采用铝合金直尺找平,然后进行收光、养护。-43-
5.4投料口、通风口、人员出入口与现浇段施工筋场由加工场加工好,运输到现场进行绑扎:严格按施工图纸尺寸下料,按图示间距安放、绑扎,主筋下垫4cm砂浆块以控制砼保护厚度。顶、底板与墙身两层钢筋网绑之间应布置Ф8的拉筋,呈梅花型布置间距约40cm。施工应注意孔洞处钢筋须断开,孔洞范围内被截断的钢筋应与洞口周边截断加固钢筋绑扎。上述工作全部完成后报请监理工程师检查认可后方能浇筑底板砼。5.4.1模板设计工艺特点(1)本次共同沟节段现浇模板采用钢模、钢管架、对拉拉条配合施工,按照共同沟节段的几何尺寸,将各分块模板与之组装。标准现浇段采用移动式组合钢模板,这种方式既省材料,又能达到重复利用,方便施工,安全系数较高,从而保证施工质量。(2)、施工前应将其制作模板的方法、材料等方面的计划和详细说明送监理工程师审批。在模板材料运抵工地前,应将有关细节送监理工程师审阅,经监理工程师书面同意后方得进场。(3)、模板与钢管件及拉条等材料需有足够的强度,以确保混凝土浇注的捣实模板刚性,而不致发生明显的挠曲。模板的制作,应使模板在拆除时,不会使混凝土受到撞击和振动。(4)模板的连接处应安装紧密,防止水泥浆流失,在施工缝处,模板应牢牢地夹紧已经浇注的混凝土,以避免造成接缝外露面的高低不平。5.4.2钢筋骨架制作钢筋骨架采用钢筋场下料加工制作,人工运至现场绑扎成型工艺。钢筋在运输和储存时必须保留铭牌,检查钢筋出厂合格证及送货单,按批次批检验,每批重量不大于60t,请现场监理见证取样。检验合格的钢筋按型号、规格分别堆放,设立标识,并注意防锈防污。施工前应将钢筋制造厂家的钢筋试验成果和钢筋出厂合格证书复印本呈送给监理工程师,监理工程师可以要求进行独立试验,不符合要求的钢筋,将不予接受。钢筋的级别、种类和直径按设计要求采用。钢筋堆存在离地面至少30cm的干燥、通风、水平的托架上。不同型号的钢筋应分别堆存,避免混用。-43-
钢筋骨架尺寸:钢筋绑扎定位用粉笔先定出设计的间距,根据定出的点安放相应型号的钢筋,钢筋节点才要扎丝梅花形绑扎,同时绑上垫块,按每平方4-6个定位好。每个成型的钢筋笼必检,保证合格品投入使用。5.4.3模板安装模板拼装是保证现浇段成品精度的关键工序。应根据设计图纸要求和设计院技术交底中的有关标准,对模板定位进行了检验,模具拼装需在整体验收符合制作要求后方可投入使用。在每次混凝土浇捣前必须对模具及各项指标的精度进行检测。模板加固方式为侧墙内外边模板对拉,顶板用钢管架支撑。如下图所示:对拉条碗扣架模板加固断面示意图钢模5.4.4混凝土浇捣混凝土浇筑采用分层振动成型工艺,每层浇筑完成后必须凿毛清洗干净。混凝土设计强度等级C40,P8防渗,混凝土配合比根据符合设计要求。每次构件混凝土浇筑按标书规定要求,随机抽样留置一定数量的抗压,抗渗试块,抗压试块至少每批留置3组,采用标准养护,现场随机抽测混凝土坍落度,不合格混凝土不得用于混凝土浇捣中。-43-
混凝土采用商品混凝土,依据试验室下达的混凝土配合比单,严格控制混凝土用水量,第一盘料出盘时检测混凝土坍落度。拌和质量有一定的保证,杜绝离析现象发生。混凝土不得拌制太稀,否则石子沉底,表层将成为薄弱层,必须严格控制塌落度。混凝土运输由橄榄型混凝土运输车运到现场,经泵车泵送均匀下料入模,每层布料厚度控制在约40cm。混凝土必须由熟练混凝土工按振捣要求进行操作,振捣时严禁碰撞钢筋、预埋件和木模,对于难振捣部位应特别予以重视,避免振动器漏振、欠振和过振。在混凝土浇筑过程中,需派专人检查模具四周密封状况,并且检查振动器工作状况。振动时间、混凝土坍落度、布料速度、振动频率(时间)等是构成混凝土浇筑效果的四大要素。5.4.5养护和修补养护采用现场覆盖土工布洒水养护,以防止由于雨滴水所引起的端面麻面,及阳光直射而产生的砼表面收缩裂缝,根据气候条件判定洒水次数,正常气温一天养护8次,保证混凝土处于湿润状态。拆模后做外观检查或修补及检测。外观质量的检测全数检查,依据GB50204-2002《混凝土结构工程施工质量验收规范》现浇结构的外观质量缺陷中不允许露筋、裂缝(纵向和环向)、而对于蜂窝麻面、孔洞、夹渣、碰撞等不允许有严重缺陷,一般缺陷允许修补合格。5.5接缝防渗试验及防水层每层接缝都有设置止水钢板,为了做到精益求精,杜绝意外的发生,故对接缝之间采用高压冲水,从外墙冲水,持续20min,在内墙检查是否有渗水,如果有渗水需用防漏丸或者增加外墙防水涂料涂厚度等一些防水措施来加以修补。对于浇筑好的外墙体用沥青油作为防水层,均匀涂饰,面面俱到,保证无死角,从而保证共同沟的抗渗要求。5.6基坑回填在主体结构施工完毕(包括外墙防水施工)后进行,采用砂回填。共同沟顶50cm范围内采用中粗砂回填,超过50cm采用砂性土回填。①-43-
回填土采用机械结合人工回填的方式,土方回填前坑内所有建筑垃圾与积水必须清理干净,并在对基础工程进行各项检查,监理验收合格。并作好隐蔽工程记录后方能进行。②回填采取两侧同时、分层进行,回填时两侧高差不大于50cm,砂的松铺厚度机夯时不大于25cm,人工打夯时不大于20cm;夯击遍数机夯为6~8次,人工打夯为8~10次。③基坑回填夯实时要按照一定方向进行,夯夯相接,行行相连,每遍纵横交叉。④分层回填、分层夯实、分层做压实度,待当层回填的压实度合格后,方可开始上一层的回填施工。回填好的石灰土用彩条布覆盖及挖出排水沟,避免雨水浸泡。5.7施工质量要求5.7.1基坑施工质量要求基坑开挖严禁扰动沟底土壤,且沟底不得受水浸泡,若发生超挖,严禁用土回填,且其必须符合下表。序号项目允许偏差(mm)检验频率检验方法范围点数1沟底高程0-30一个施工段之间3用水准仪测量2沟底中线每侧宽度不小于规定6挂中心线用尺量3点3基坑边坡不陡于规定6用坡度尺检验每侧3点5.7.2垫层施工质量要求垫层必须铺筑均匀整平,在浇筑砼前基坑底必须保持干净,无淤泥、杂物,且符合下表:序号项目允许偏差mm检验频率检验方法1顶面高程0-205/施工段用水准仪测量2轴线位移502/施工段用经纬仪测量纵横向各一点3平面尺寸+10004/施工段用尺量每边一点5.7.3钢筋及预埋件施工质量要求-43-
项目允许偏差(mm)检验方法绑扎钢筋网长、宽±10钢尺检查网眼尺寸±20钢尺量连续三档,取最大值绑扎钢筋骨架长±10钢尺检查宽、高±5钢尺检查受力钢筋间距±10钢尺量两端中间,各一点取最大值排距±5保护层厚度±3钢尺检查绑扎箍筋、横向钢筋间距±20钢尺量连续三档,取最大值钢筋弯起点位置20钢尺检查预埋件中心线位置5钢尺检查水平高差+3,0钢尺和塞尺检查5.7.4模板施工质量要求项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查5.7.5主体结构施工质量要求项目允许偏差(mm)检验方法轴线位置墙、柱、梁8钢尺检查垂直度层高≤5m8经纬仪或吊线、钢尺检查>5m10经纬仪或吊线、钢尺检查全高(H)H/1000且≤30经纬仪、钢尺检查标高层高±10水准仪或拉线、钢尺检查全高±30截面尺寸+8,-5钢尺检查表面平整度82m靠尺和塞尺检查预埋设施中心线位置预埋件10钢尺检查预埋螺栓5预埋管5预埋洞中心线位置15钢尺检查-43-
第六章施工人员、设备投入及工期计划6.1拟投入人员计划序号岗位职称备注1管理人员工程师1人2现场施工员助理工程师8人3测量员测量技工2人4试验员试验员2人5安全员安全员2人6钢筋带班领工员17钢筋工人技工15人8模板及混凝土带班领工员3人9模板及混凝土工人技工20人10设备操作、设备电器维护电工2人6.2投入主要机械设备表序号设备名称单位数量备注1切割机台32调直机、台23电焊机台64电锯台15运输车台36泵车台146米7挖掘机台48振捣棒台79装载机台4厦工5010土方车台15-43-
第七章确保工程质量的技术组织措施7.1质量目标为全面实现创优质工程的质量目标,在施工全过程中,我项目经理部将始终坚持“百年大计,质量第一”的思想,视工程质量为企业的生命,认真依照招标文件所明确的各项施工技术规范、规则和各项质量验收评定标准去组织实施。我们的工程质量目标是:确保三航局优质工程,争创中交集团优质工程。7.2确保工程质量的组织措施7.2.1工程质量保证体系质检工程师专职质检员测量工程师试验员试验工程师各作业队兼职质检员项目经理施工负责人总工程师工程部测量组实验室-43-
7.2.2项目部主要人员职责主要质量管理人员简介序号姓名担任职务主要职责范围1***项目经理负责本工程全方位质量管理2***项目总工负责本工程质量技术管理3***项目副经理负责本工程质量管理4***施工负责人负责现场施工管理5***质检员负责现场施工质量检验6***安全员负责现场施工安全管理7***试验员负责本工程试验管理8***施工员负责现场施工管理9***施工员负责现场施工管理10***施工员负责现场施工管理11***测量员负责本工程测量12***测量员负责本工程测量7.2.3项目部管理措施⑴工程开工后由项目经理组织制定一整套系统的施工技术管理措施,将“质量第一”的思想观念贯彻到工程施工的全过程中去。建立健全岗位责任制,及时制订和修订并严格执行各项操作规程,遵守技术规范,进一步明确班子成员的管理职责、权限和相互关系,提高工作效率和工作质量。⑵项目经理部成员必须在监理工程师的监督、指导下卓有成效的开展工作,做好施工过程的质量控制,确保本工程质量目标的实现。⑶为实现质量目标,各道工序的质量检验工作实行自检、互检、专检相结合的“三检”制度。-43-
7.3质量保证措施7.3.1建立质量管理保证体系为了确保质量目标的实现。保证工程质量,我们将在经理部内部制定严格的质量管理体系和质量保证体系。我们将实现经理部、工区二级质量管理体系,明确责任,积极配合监理工程师的工作,严格按照规范施工,控制好各环节的施工质量,详见本章后附《质量保证体系图》和《事前、事中、事后质量监控程序图》。7.3.2质量保证措施为实现上述质量目标,我们将采取以下保证措施:⑴加强队伍思想建设,提高全员质量意识坚持把“百年大计、质量第一”的思想贯穿于施工的全过程。认真搞好工地宣传,严格技术交底,并通过现场分析会、观摩会、短期培训班等多种形式,不断强化全体职工的质量意识,使广大职工牢固树立“质量第一,信誉第一,下道工序是用户,为用户服务”的思想,在现场指挥、管理人员、技术人员、施工队伍配备上,坚持精兵强将上战场的原则,在施工中严格工序控制,以“四高”标准上好该工程,即高起点、高标准、高质量、高速度,确保工程质量全面创优。⑵制定创优规划,完善质量保证体系工程开工前根据设计要求和实际情况,制定以分项工程创优保证该工程整体创优的规划,将规划目标分解到处、队及个人,并实行质量指标与个人收入挂钩的办法,增强每个人的责任感。⑶健全组织、加强领导本工程设立项目经理部,成立以项目经理为组长的全面质量管理领导小组,配专职质量检查工程师,工区配专职质量检验员,形成自上而下的质量检查工作网络,各级质量管理人员由会管理、懂技术、有施工经验的干部担任,赋予质量检查人员验工计价否决权。同时,行政领导必须尊重他们的意见,使工程质量在施工的全过程中始终处于受控状态。⑷严格制度,狠抓落实-43-
制度落实是创优达标的主要途径。在质量管理工作中,我们一定要坚持贯彻执行八项制度。即:工程测量双检复核制度、隐蔽工程检查签证制度、质量责任挂牌制度、质量评定奖罚制度、质量定期检查制度、质量报告制度、施工质量签证制度、重点工程的把关制度。⑸努力做到质量管理工作规范化、制度化在定期质量检查方面,坚持做到项目经理部每月检查一次,工区每半月组织一次,对每次检查的工程质量检查情况及时总结通报,奖优罚劣,使工程质量通过定期检查得到有效控制。同时,各级质检人员必须明确岗位责任制和工作职责标准,坚持做好经常性的质量检查监督工作,及时解决施工中存在的质量问题,经理部、工区及班组要逐级签订质量责任状,并认真考核。⑹严把原材料质量关严把原材料关,各类原材料无合格试验单不准进场使用。各类厂发料无出厂合格证不准使用,并认真做好现场抽样复验,对每一分项工程的工程数量、设计标准、技术规范不清楚不准开工,隐蔽工程不检查签证不准覆盖,上道工序不合格不准办交接签证。⑺强化计量工作,完善检测手段计量涉及到施工生产和经营管理工作的每一个环节,计量的准确与否直接关系到工程质量的好坏。为此,项目经理部按一级试验室的标准设置工地试验室,配齐专职计量人员,按照《计量工作管理办法和实施细则》,加强对计量工作的管理,强化全员的计量意识,使广大职工树立严肃的计量法规观念,积极使用先进的检测仪器,并定期对各种计量检测器具进行的鉴定、维修、保养,以保证其精确度。⑻我们在施工现场成立测量组,负责本标段的测量,确保测量工作准确无误,并满足要求。测量组人员挑选测量业务精、工作细致、认真负责的同志担任,工程上采用先进的全站仪及高精度的自动安平水准仪等仪器,严格按照测量工作的各种制度实施,做到观测准确,记录清晰,计算无误,换手复核,交接签证。⑼抓好标准化作业,规范化施工工作严格按照设计图纸、施工技术规范、规则、标准施工,每个分项工程施工前,都要进行技术交底,在熟悉质量标准后做出样板工程,再全面展开施工,各工序衔接都要按标准要求交接,上道工序不合格,下道工序不准施工。达不到标准的工程坚决推倒重来,直到达标为止。-43-
⑽积极开展QC小组活动,全面推进质量管理工作根据企业的方针、目标、承担的工程任务特点,围绕提高质量,降低消耗以及文明生产,为用户服务等,严格按照PDCA循环工作程序开展工作,做到目标明确,现状清楚,对策具体,措施得力,并及时检查总结,达到有效地控制工序,有针对性地开展活动。⑾科学组织施工合理安排施工顺序,最大限度地开展平行作业,组织好流水作业,发挥好专业队伍的优势。合理使用施工机械和机具,为保证工程质量创优提供物资条件。⑿加强对施工队伍的管理对承包范围内的工程,开工前认真搞好技术交底,工程中循环检查,竣工后总结评比,使广大职工热悉和掌握有关施工规范、规程和标准。同时,在施工中加强质量监督和技术指导,确保工程质量。⒀主动做好施工中的协作配合工作在业主的领导下,与设计、监理单位真诚合作,共同把好质量关,在施工全过程中,教育所有施工人员尊重和服从业主、监理工程师和质量检查人员的监督与指导。⒁建立内部监理制度,设立专职的内部质量监理工程师,各班组设质量管理员,各级质检人员在内部监理工程师的指导下,按规范要求在施工中执行监理工程师的要求。-43-
-43-
工程施工全过程的质量监控质量事后监控竣工验收成品最终检验和试验质量检验、监控评定资料工程竣工质量鉴定文件竣工图质量评定质量检测单位工程最终检验分部工程最终检验分项工程最终检验施工中质量监控质检工程师检查监理工程师检查质检人员自检交接检互检自检工序质量工班三检工序质量工班三检中间产品质量监控施工安装工艺过程质量事前监控资源质量监控施工准备工作工程开工申请报告施工人员素质考核工程原材料、半成件质量监控施工机械设备质量监控施工方法、检验方法论证及确认论证资源质量监控事前、事中、事后质量监控程序图-43-
第八章确保安全生产的技术组织措施8.1机构设置为确保施工安全,经理部将成立安全领导小组,由项目经理任组长,经理部设专职安全员3人,各队设兼职安全员1人,具体负责安全工作的实施。建立健全安全保证体系,确保施工的安全。详见《安全保证体系框图》。8.2安全目标⑴重大因工死亡责任事故为0,重伤率不超过0。⑵重大道路交通事故为0。不发生重大生产安全、道路交通责任事故,不发生重大责任火灾事故。杜绝因管理不善而造成的机械设备、交通运输、爆炸、火灾、中毒等重大事故,不发生应施工造成既有管线的破坏。8.3具体措施安全工作是搞好生产的重要因素,关系到国家、企业和职工的切身利益。特别是对于本工程,属于在城市道路中施工,交通流量大,各种干扰多,交通安全事故很容易发生。因此,在施工过程中,我们认真贯彻“安全第一,预防为主”的方针,广泛应用系统工程和事故分析方法,严格控制和防止各类伤亡事故的发生。具体措施如下:⑴加强领导,健全组织。项目经理部成立安全领导小组,设专职安全员制定严格的安全措施,定期分析解决工作中存在的问题,及时发现和排除不安全隐患。⑵安全教育要经常化、制度化。开工前进行系统安全教育,开工后抓好“三工”教育和定期培训。通过安全竞赛、现场安全标语、图片等宣传形式,增强全员安全生产的自觉性,时时处处注意安全,把安全生产工作真正落到实处。⑶-43-
严格安全监督,完善安全检查制度。各级安全生产领导小组要定期组织检查。各级安全监督人员要经常检查,发现问题及时纠正,把事故消灭在萌芽状态。⑷按施工组织设计和工艺流程科学组织施工。严格各工序衔接,严格操作规程,严禁各种违章指挥和违章作业行为的发生。⑸所有施工设备和机具在使用前均必须由专职人员负责进行检查、维修、保养,确保状况良好。架子工、起重工、电工、电焊工等主要工种必须经过培训并经考核取得合格证,方可持证上岗操作,杜绝违章作业。⑹加强安全防护。桥梁作业区域施工人员要戴安全帽,系好安全带,脚手架、脚手板要搭设牢固,以保证施工的安全。⑺抓好现场管理,坚持文明施工,保障人身、机械和器材的安全。施工车辆在城市道路上限速行驶,不侵道不抢行,做到文明礼让,严格按照城市道路车辆行驶的各项交通规则行驶,以防交通事故的发生。⑻要安全用电,严格按地区用电有关规定安装线路及设备,用电设备都要安装地线,禁用不合格的电工器材。库房、油库严禁烟火,油库要安装避雷装置。⑼认真做好防火、防盗工作,重点设备要重点防护,严防各类事故的发生。加强安全隐患排查,确保租赁的房屋、厂房及施工现场的安全。⑽机械设备落实准入制,做好日常检查和维护工作,设备安全装置和易损部位定期检查维修。⑾施工过程中做好环境保护及个人劳保用品配备工作。⑿加强施工队伍班组管理,及时签订安全生产协议,认真落实安全教育培训、岗前安全交底制度,特殊工种按规定须持证上岗。8.4重点防范⑴交通安全防范措施本工程工作面大,工序复杂,工程施工所需自卸车较多,且要经城市道路,为了保证交通安全,设专人维持交通,以保证安全。⑵遇到灾害后的对策各种自然灾害的发生是不以人的意志为转移的,在施工中可能遇到诸如地震、洪水、台风等灾害性事故。对于灾害我们制定如下对策以备在灾害发生后,以最快的速度恢复生产,确保工程质量和工程进度按业主的要求完成。-43-
①以预防为主,联系当地有关部门,做好各方面的灾害预报工作。②一旦灾害发生,应极力抢险,把机具、人力、财力损失减少到最低限度。③灾害过后,应马上组织重建家园,不惜一切代价保证工程按期按质完成。安全生产保证体系图生活区(安全员)安全后勤保障安全信息通讯及劳动保护综合办公室及劳资专职安全员(副组长)安全领导小组项目经理(组长)施工各工区(安全员)生活用电防台防火现场施工安全交通安全施工用电安全-43-
第九章确保工期的技术组织措施9.1工期目标本工程计划工期为5个月零10天。从2016年11月1日开工,2017年4月10日完工9.2组织措施⑴我们已经组织精干、高效、有经验的项目经理部,对项目实施动态计划管理,及时对工程进度实施跟踪检查和调整。⑵发挥我单位实力雄厚的优势,加快组织、协调人员、机械的进场,配备充足的施工机具与材料,抓紧有利的施工季节,进行各工序的施工。⑶积极开展多种多样的劳动竞赛,制定节点工期目标,不断掀起施工高潮,以加快工程的施工进程,不折不扣地完成业主指定的每个节点工期要求。9.3管理措施⑴提高机械化、标准化的施工水平,实现快速施工。在组织施工时,结合机具配备情况,工程进度要求和工程特点,因地制宜合理布置和安排施工设备,提高综合机械化水平,并加强机具设备维修保养,提高设备的完好率,充分发挥机具设备的作用。⑵科学、合理地安排施工计划,组织连续均衡而紧凑的施工。我们将组织精干、高效、有经验的项目经理部,在项目部内部建立岗位目标责任制,逐项分解施工目标,确立目标承包责任制,明确各岗位的分工与协作,加强监督与考核,以此来调动施工管理与施工生产人员的积极性,增强其工作的责任感,提高施工生产的效率。⑶加强施工生产的计划管理工作。-43-
我们将运用统筹法、系统工程的原理严密编制总体工程、各分项工程及各施工阶段的实施性的施工组织计划,强化网络关键线路和关键工序的施工生产调度,以日进度保旬进度,以旬进度保月进度,组织人力、物力进行三班制连续生产作业,最大限度地压缩工序衔接时间。针对季节性气候、水文特点,合理安排好各项目的施工,使施工生产既紧张、快捷,又均衡、有序。⑷加强计划实施的监督和总结工作。我们还将对工程计划的实施进行监督,并定期召开季度、月度和周生产会议,及时协调生产安排,及时调集人力、材料和机械设备,集中力量保障关键项目工期目标的实现。把批准的计划及时向全体职工传达,交待任务,层层落实,指出完成计划的关键问题,并发动群众提出完成计划的具体措施和合理化建议,开展劳动竞赛,使按时完成计划指标成为全体职工的自觉行为。①根据本工程工期紧、技术比较复杂的特点,按本项目工程的工期目标,制定本单位工程的总体进度计划,绘制总体进度计划网络图和主要工序网络图及横道图,按规定编制本工程年度、季度、月度计划。预计每月完成工作量和形象进度。②抓住总进度计划网络图中的关键工序,科学地安排施工,对有可能影响到总工期的关键工序必须科学地组织平行作业,最大限度地安排流水作业,抓好工序间衔接,从人力、物力、财力上给予充分的保证,确保总进度计划的顺利实施,保证工程生产进度。③成立由生产副经理为主,工程部门、作业队负责人组成的生产调度领导小组,加强施工现场的协调和领导。定期召开生产调度会议,作业队每天安排一次生产碰头会;生产调度室每周召开一次生产协调会;经理部每月初召开一次主要部门负责人参加的生产会,协调解决施工生产中出现的主要问题,总结上月计划完成情况,布置当月生产任务。④对生产要素认真进行优化组合,动态管理。灵活机动地对人员、设备、物质进行调度安排,及时组织施工所需的人员、物质进场,保障后勤供应,满足施工需要。保证施工连续作业,顺利完成施工任务。⑤在工程施工总进度计划的控制下,按总体、季度、月度制定出具体的工程施工计划和工作安排,按月进行总结。⑥-43-
在计划执行过程中,如发现进度计划产生偏差,应及时检查分析原因,采取相适宜的补救措施进行修正,如短期内无法修正完成,应在季度计划中进行修正,绘出调整后的网络计划。⑦计划的调整应在确保工程按预定工期完成的前提下进行,以确保在预定工期内竣工。⑸采用新技术、新工艺,尽量压缩工序时间,安排好工序衔接,统一调度指挥,平衡远期、近期所发生或将发生的各类矛盾,使工程按部就班地有节奏地进行,以确保工期。⑹建立施工进度关键工序控制和调节手段加强材料设备的适量储备和调度,及时发现施工各环节中的薄弱点予以高度平衡。9.4炎热季节采取的措施⑴在工作安排上,主要安排关键线路及非关键线路上时差较小的工作和机械作业以及施工周期较长的工程。对于非关键线路中时差在20d以上,又需投入大量人工作业的工程,尽量提前或推迟在农忙炎热季节之前或之后施工。⑵夏季合理安排作业时间,我们将根据以往的经验,对在外作业人员(包括各种机械操作手和修理人员)作业时间进行调整,安排早、晚作业,中午气温炎热延长休息时间,早、晚餐送到工地就餐。⑶加强劳动保护,配备各种必须的劳动保护用品如:安全帽、口罩、眼镜等,及时供应各种防暑降温药品。对临时野外作业建必要的机车修理、搭设临时防雨、防晒工棚等。⑷加强后勤工作,及时调节伙食结构,保证工地职工吃得下、吃得饱,营养足,住得舒适、睡得安宁、精神好。设置专人送水、凉茶等防暑降温饮品到工地现场,确保职工身体健康、工作愉快。适当提高暑期职工在炎热高温季节施工期间的待遇。9.5工期调整及追赶措施⑴-43-
本工程将严格按照施工计划安排,均衡组织生产,但若因重大设计变更、自然灾害或其它不可抗拒因素影响了计划施工工期,我们将采取如下措施调整和追赶工期,确保总工期最终实现。⑵挖掘潜力,优化施工方案通过科学分析并结合施工实际情况,挖掘潜力,优化施工方案,调整施工工序,使施工作业更科学、更合理,达到缩短工期的目的。⑶增加人力、物力、机械和资金的投入①适当增加劳动力,积极做好职工思想工作,搞好材料、物资储备,减少节假日对施工的影响。②合理增加施工机械设备、材料、机具的投入,充分发挥机械化施工的效率。③加强施工管理,确保资金更好的用于施工生产,保障施工顺利进行。⑷加大各方面的管理力度,优化现场施工组织,提高生产进度。-43-
工期保证体系图建立、健全调度指挥系统组织保证各级领导层层负责、分片包干加强思想教育、提高合同工期意识协调好各方关系创造良好施工环境编制科学合理的施工组织计划工期保证体系工作保证做好物资供应和后勤保障突出重点、日清月结杜绝返工和安全事故制度保证工期例会制度工期责任制度内部承包机制、加大产值所占比重-43-
第十章确保文明施工的技术组织措施10.1文明施工目标⑴全线围档,施工场地达到标化要求。⑵不出现施工造成的对开放路面及周边环境污染。⑶不出现因施工造成的重大扰民事故。⑷不出现施工造成的集体投诉、主管部门处罚及媒体负面曝光报道。⑸所有施工设备包括吊车、砼泵车、土方车、挖掘机、砼运输车等在围档以内作业、不得占用机动车道施工。⑹配合业主在文明生产及施工期间内形象维护所采取的一切必要措施。10.2文明施工管理体系项目经理文明施工领导小组工程技术部质量检控部监控测量部财务核算部安全环保部合同管理部生产管理部机械物资部各施工作业队、保洁队-43-
10.3文明施工措施本工程在建设过程中围绕“文明施工,减少扰民”这个主题,从加强现场管理、改进施工方法、接受社会监督、做好周边居民的解释宣传工作等四个方面入手,采取主要措施如下:10.3.1加强现场管理⑴定期召开文明施工经验交流会,开展优秀班组观摩交流;⑵规范施工现场标准化水泥搅拌控制装置,采用商品混凝土等,防止施工尘土飞扬;⑶运输土方车辆的密闭装置,轮胎冲洗等,防止车辆将土洒到周边道路上;⑷对于施工中产生的各种建筑垃圾、生活垃圾,落实专业环保部门清理;⑸成立“安全生产、文明施工督导队”,实施网格化巡视管理;10.3.2减少扰民措施执行相关环境噪声管理条例,尽可能使用噪音低、尘烟少、低污染的机械设备,尾气排放及噪声超标的机械、设备禁止在本工程中使用。噪音来源汇总表项目内容机械噪音各种施工机械设备运转交通噪音各种车辆、爬行机械、行人摩擦噪音设备相互配合、机械本身的摩擦、机械与土体的摩擦、作业工具和作业对象的摩擦人为噪音锺打敲击、人群喧哗⑴施工现场对主要噪音源如风镐、空压机、搅拌机等施工只准在昼间使用,并采用有效的吸声、隔音材料制作隔声棚或隔声屏,或安装消音设施,使其对居民和环境的影响降至《建筑施工场界噪音限值》(GB12523-90)、《城市区域环境震动标准》(GB10070-88)要求的标准之内。如因特殊情况需要在其他时间使用,须事前呈报所在地环境保护部门批准。⑵-43-
有噪声的项目尽量避开中午12:00~14:00,夜间22:00~次日7:00时间段施工。⑶按规定对机械设备进行定期保养,以减少声源。⑷振动环境污染源主要有钻孔作业、打桩作业、地基处理等,主要表现为对沿线居民、机关、企业、事业单位的正常生活和工作所造成的影响。⑸对产生振动的作业,要积极采取减小振动的措施,设备选型时优先考虑低噪音、低振动设备。如:桥梁钻孔以回旋钻机为主,装载运输车辆选择成色较新的等,以减少振动对周围的影响、保证周围建筑物安全、保护有关单位精密仪器设备的正常精度、不损害周围居民的身体健康。⑹组建不少20人的保洁、保安队伍,定点定岗,以随时随地维护交通、行人及公家财物安全,维护道路的整洁卫生。。⑺防尘主要采用不间断洒水保洁作业,场内不存泥、砂石等材料,出入口设置洗车台以净化运输车辆。⑻超过噪音限度的施工作业,必须控制,如元盘锯,刨木机等,尽量安排白天工作,不在夜间使用。10.3.3减少对交通影响的措施⑴先拓宽路面后,再进行路面施工,保证围挡外双向四车道。⑵准备工作完备并经检查确认后,方占路施工。基础及下部施工占路不超过12.8m,外围全线封闭。在端部设置进出口,施工期间内专人监控保证应急车道畅通,详见附图:围挡示意图。⑶在人流较大的路口设5m宽通道。⑷禁止无预警的封路、占路、破路、超出围挡施工,所有施工设备包括吊车、砼泵车、砼运输车等在围档以内作业、不得占用机动车道施工。⑸施工交通管理人员、交通协管员专职专责划片负责,24h有人值守。⑹成立交通组织领导小组。⑺施工期间与媒体配合,发布日常及相关应急交通提示。10.3.4加强宣传工作全线采用围挡隔离作业区和非作业区,并在围挡上进行公益宣传等形式的美化。-43-
张贴文明施工告示和监督电话告示牌,接受社会的监督;施工交通管理人员、交通协管员专职专责划片负责,24h有人值守。成立交通组织领导小组。施工期间与媒体配合,发布日常及相关应急交通提示。10.3.5做好周边居民的解释宣传工作采用建立网站、开通QQ、热线电话、博客等多种形式的沟通渠道,供市民沟通畅谈、献言献策。对于周围居民前来询问要热情接待,做好解释工作,给予满意答复。及时与地方居委会、派出所取得联系,召开座谈会,征询意见,取得谅解,协助我们一起做好居民工作。经过调查与居委会提供的情况相结合,对有实际困难的给予帮助。-43-
第十一章环境保护、水土保持保证体系及保证措施11.1环境保护措施市政环境越来越为人们所关注,在施工期间,项目部将采取有效措施,将对环境的影响减小到最低程度。在施工期间,严格执行我国的“以防为主、防治结合、全面计划、合理布局、综合治理”的环境保护方针。实行规范化、标准化施工,搞好周围环境保护,主要具体措施如下:⑴在施工期间,经常对施工便道进行维修并洒水,防止灰尘污染环境。⑵对容易飞扬、渗漏并造成环境污染的材料,运输时采用密封容器或对运输车辆覆盖的方法。⑶各种材料、机械设备存放都将按管理规则做好防火、防水、防晒等措施。⑷对于各种施工机具设备的保养,做到经常清洗、检修,凡未经检修与清洗的机械设备,不得在工程中使用。⑸及时处理施工及生活中产生的废弃物,运至监理工程师及当地环保部门同意的指定地点弃置,应注意避免阻塞河流和污染水源。⑹加强生态环境的保护,严禁施工人员焚烧植物,昼量减少夜间施工。⑺路面施工弃方必须运输至环保部门指定地点排放,严禁随意排放污染环境。11.2水土保障措施⑴工程废水和生活水不应排放进入农田、耕地、供饮水用的水源、灌溉渠和河流。⑵施工期间和完工之后,建筑场地、砂石料场应适当地进行处理清洗集料的用水或有沉淀物的水在排放前应进行过滤、沉淀。不得将物料随雨水排入地表及相应的水域造成污染。⑶施工人员的生活垃圾应集中处理,不得直接排入附近的水体造成污染。⑷承包人不管出于任何需要,没有监理工程师的事先书面同意,不应干扰现有灌溉或排水系统的自然流动。-43-
⑸对施工和生活用水要做到厉行节约,争取做到不浪费一滴。⑹尽量减少破坏原有土体结构,降低水土流失程度。⑺运送混凝土及砂、石料设置挡板,做到不丢不撒。⑻对废油、废水、废渣按指定地点排放,避免污染空气和水源。11.3环境保护、水土保持保证体系环境保护、水土保持保证体系框图附后-43-
